ブログタイトルの変更を検討しています

東八道路(府中~国立間)南武線こ線橋の階段3月25日使用開始 その他区間でも排水管・電共工事へ

府中市及び国立市で事業が行われている府中3・2・2の2号東京八王子線及び国立3・3・2号東京八王子線の進捗状況を見てきました。東八道路の未開通区間である新府中街道甲州街道を整備しているものです。

JR南武線と交差する跨線橋で、階段を設置する工事が進んでいます。本サイトコメント欄にご投稿いただいた情報によると、3月25日11時から供用を開始する模様です。

事業概要

府中3・2・2の2号東京八王子線及び国立3・3・2号東京八王子線(府中市西原町二丁目~国立市谷保間)建設事業東京都府中市国立市で事業中の都市計画道路です。

現在の東八道路を延伸し、日野バイパスに接続します。

事業認可は2011年7月5日で、2015年11月18日に東京都環境評価条例に基づく着工の届出がされたことが同年12月7日に公告されました。

事業認可看板

事業延長は約1300mで、計画幅員は36~41mの4車線となる計画です。

基本データ

施行者 東京都
延長 約1300m
幅員 36~41m
事業期間 2011年7月5日~2032年3月31日
2026年2月17日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2017年度 JR南武線跨線橋(仮称)下部工事(29北南-府中3・2・2の2及び国立3・3・2) 株式会社入江建設
2017年度 JR南武線跨線橋(仮称)PC桁製作工事(29北南-府中3・2・2の2及び国立3・3・2) 株式会社安部日鋼工業
桁架設工事(西府・保谷間31k020m付近本宿原こ線道路橋新設工事) 東京都がJRと協定を結び委託し、JRが発注(鉄建建設株式会社)
2018年度 街路築造工事に伴う擁壁設置工事(30北南-府中3・2・2の2及び国立3・3・2) 奥山建設株式会社
2019年度 街路築造工事に伴う擁壁設置工事(31北南-府中3・2・2の2及び国立3・3・2) 巴山建設株式会社
2019年度 街路築造工事のうち排水管設置工事(31北南-府中3・4・5及び国立3・4・5ほか1路線) ライチ株式会社
2019年度 街路築造工事のうち排水管設置工事(31北南-府中3・2・2の2)その2 株式会社ティーディーイー
2021年度 JR南武線跨線橋(仮称)上部仕上げ工事(3北南-府中3・2・2の2及び国立3・3・2) 株式会社エージ―テクノス
2021年度 街路築造工事のうち排水管設置工事(3北南-府中3・2・2の2及び国立3・3・2) 株式会社エージ―テクノス
2022年度 電線共同溝設置工事(4北南-府中3・2・2の2) 光建設株式会社
2022年度 街路築造工事(4北南-府中3・2・2の2及び国立3・3・2) 協立舗道株式会社
2023年度 街路築造工事のうち排水管設置工事及び電線共同溝設置工事(5北南-府中3・2・2の2及び府中3・4・5) リアル建設株式会社
2023年度 街路築造工事のうち排水管設置工事及び電線共同溝設置工事その2(5北南-府中3・2・2の2)及び府中3・4・5ほか1路線 株式会社エージーテクノス
2024年度 取付階段基礎設置工事(6北南-府中3・2・2の2及び国立3・3・2) 双栄基礎工業株式会社 92,400,000円
2024年度 取付階段上部設置工事(6北南-府中3・2・2の2及び国立3・3・2)その2 東綱橋梁株式会社 118,778,000円
2025年度 街路築造工事のうち電線共同溝設置工事及び排水管設置工事(7北南-府中3・2・2の2及び国立3・3・2) 株式会社興栄 217,833,000円
委託
発注年度 委託名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2023年度 地質調査(5北南-府中3・2・2の2) 日本物理探鑛株式会社
2023年度 横断歩道橋及び昇降設備予備詳細設計(5北南-府中3・2・2の2) 株式会社高島テクノロジーセンター
2024年度 環境影響事後(施行中)調査委託(6北南-府中3・2・2の2及び国立3・3・2) 東洋技建株式会社 627,000円
2024年度 道路詳細修正設計及び電線共同溝詳細修正設計(6北南-府中3・2・2の2及び国立3・3・2) 宏栄コンサルタント株式会社 16,665,000円
2025年度 自然環境調査委託(7北南-府中3・2・2の2及び国立3・3・2) 株式会社地域開発コンサルタンツ 572,000円
2025年度 道路詳細修正設計(7北南-府中3・2・2の2及び国立3・3・2) 取下げ?
2025年度 道路詳細修正設計(7北南-府中3・2・2の2及び国立3・3・2)その2 和合建設コンサルタント株式会社 13,706,000円
この表の注意事項
データ収集期間:工事2017年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2026年3月6日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

近隣の道路

都市計画道路放射第5号線東京八王子線東京都千代田区半蔵門交差点から東京都八王子市高尾山ICに至る都市計画道路です。上記の通り未開通の区間で事業中です。

都市計画道路名称
23区内:放射第5号線
三鷹市内:三鷹3・2・2号東京八王子線
小金井市内:小金井3・2・2号東京八王子線
府中市内:府中3・2・2の1号東京八王子線、府中3・2・2の2号東京八王子線
国立市内:国立3・3・2号東京八王子線
日野市内:日野3・3・2号東京八王子線
八王子市内:八王子3・3・2号東京八王子線

それぞれの区間については下記をご覧ください。

事業者サイト

この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:東八道路(府中~国立間)

東八道路(府中~国立間)南武線こ線橋の階段3月25日使用開始 その他区間でも排水管・電共工事へ
東八道路(府中~国立間)工事は一旦小休憩 南武線前後で階段基礎が完成 進捗状況2025.10
東八道路(府中~国立間) 電線共同溝等工事進む 用地は残り数筆か 進捗状況2025.2
東八道路(府中~国立間) ほとんどの区間で排水管設置へ工事中 進捗状況2024.6
東八道路(府中~国立間)のうち南武線を越える跨線橋部分だけ暫定開放!本宿原踏切は廃止
東八道路(府中~国立間) 進捗状況2023.9
東八道路(府中~国立間) 進捗状況2023.1
東八道路(府中~国立間) 進捗状況2022.5
東八道路[府中~国立間] 進捗状況2021.12
東八道路(府中~国立間) 南武線交差部南側の擁壁が完成 2021.5
東八道路[府中~国立間] 進捗状況2020.8
東八道路[府中~国立間] 進捗状況2019.9
東八道路[新府中街道~甲州街道間] 進捗状況2019.3
東八道路(仮称)JR南武線跨線橋は橋桁を架設中
東八道路(仮称)JR南武線跨線橋にPC桁が用意されていました
東八道路 新府中街道~甲州街道間ほか 進捗状況2018.9
東八道路(府中・国立)南武線跨線橋の橋台が形になり始める?
東八道路 新府中街道~甲州街道間 進捗状況2018春
東八道路 南武線交差部 橋梁下部工事(2017年12月撮影)
東八道路 新府中街道~甲州街道間 進捗状況2017春
2015年12月着工 東八道路(西原町二丁目~谷保間)

進捗状況

今回はJR南武線との跨線橋部分のみ掲載します。
他の区間は、前回訪問時と大きな変化がないため割愛します。前回訪問時の記事をご覧ください。

JR南武線跨線橋の様子

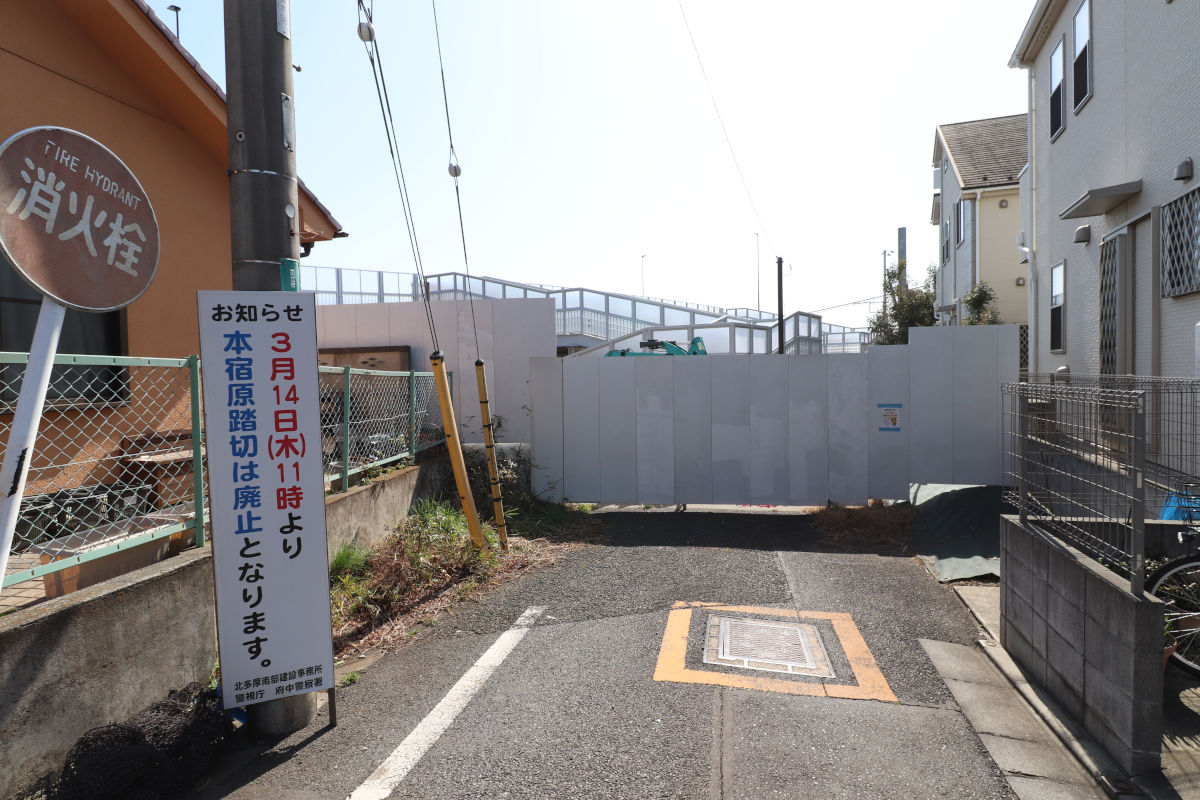

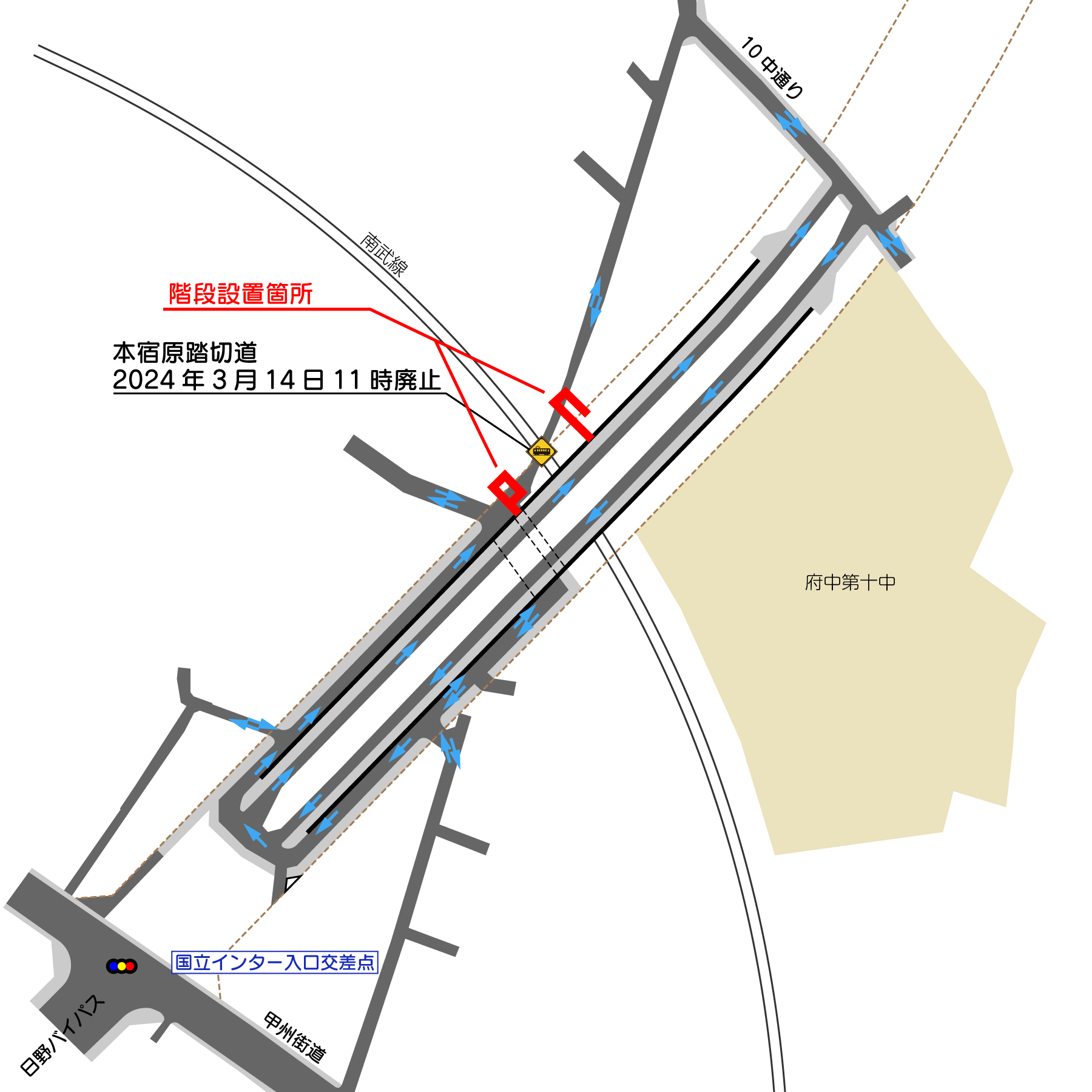

JR南武線と交差する部分は、鉄道を跨ぐ跨線橋が、他の区間よりも一足早く2024年3月14日に暫定2車線で交通開放されています。

それと同時に、並行して存在した本宿原踏切が廃止されました。

本記事の取付階段設置等に伴うものとみられ、他の幹線道路とは接続せず、もっぱら生活道路として供されているところです。

現在、この跨線橋と、地上を結ぶ階段の設置工事が、JR南武線の南北両側で進められています。

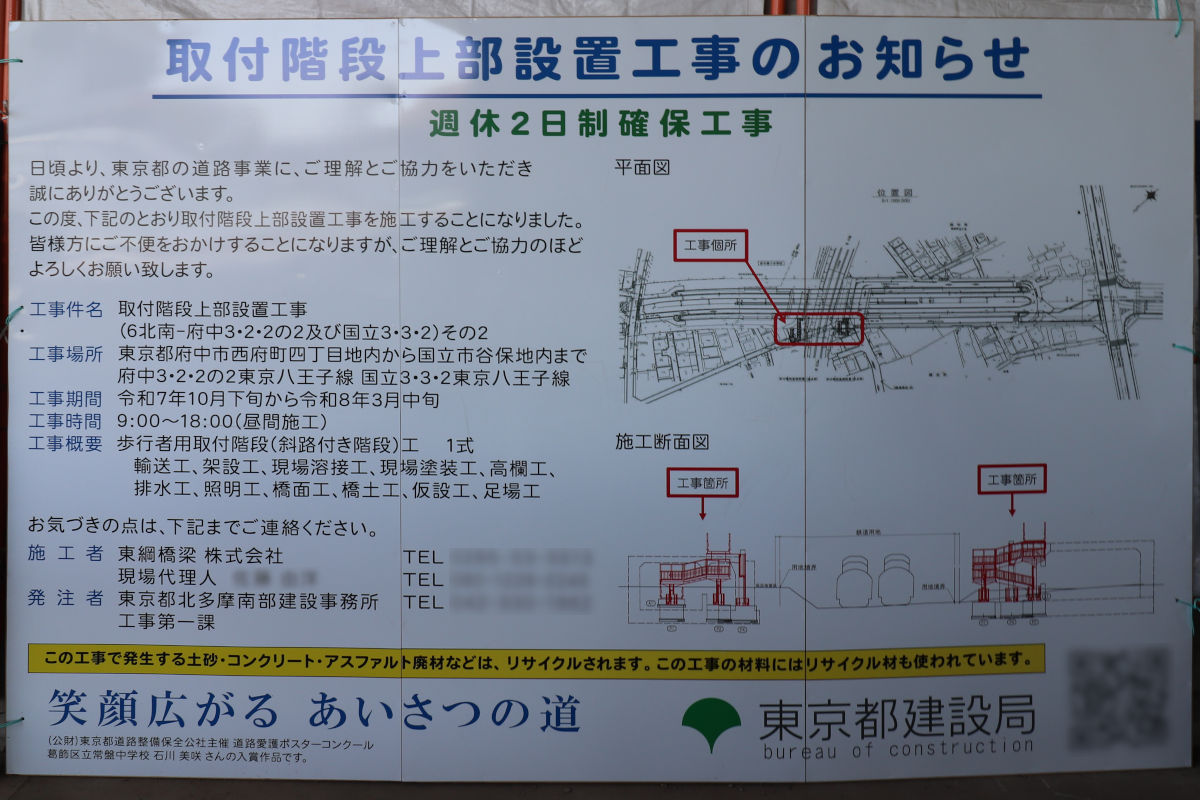

工事内容

工事件名取付階段上部設置工事(6北南-府中3・3・2の2及び国立3・3・2)その2
施工者東鋼橋梁株式会社
工事期間2026年3月12日まで
工事概要湯走行、架設工、現場溶接工、現場塗装工、
高欄工、排水工、照明工、橋面工、橋土工、
仮設工、足場工

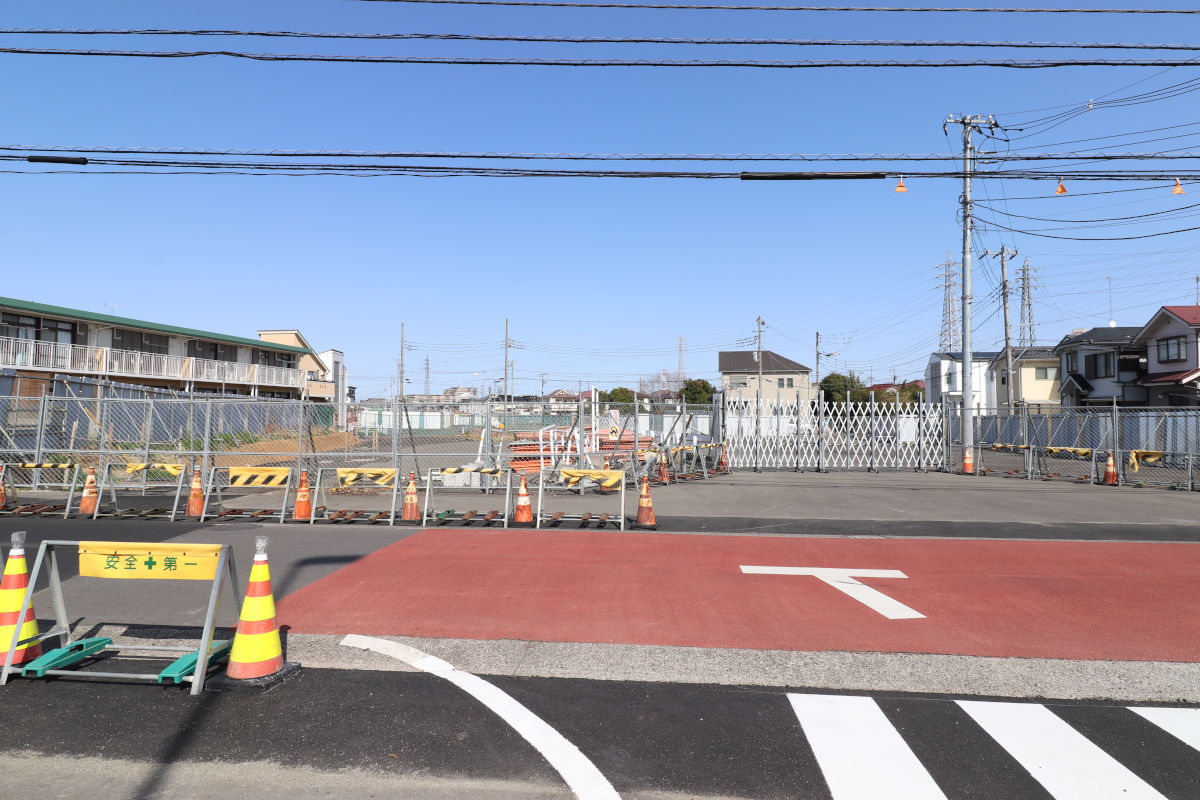

JR南武線南側の様子

取付階段は、もともと本宿原踏切への道路があった部分に整備が進められています。

基礎工事と、上部工事は分離発注され、基礎工事は2025年中に完了していました。上部工事も工場での製作を経て、現場搬入後一気に組みあがったような様子です。

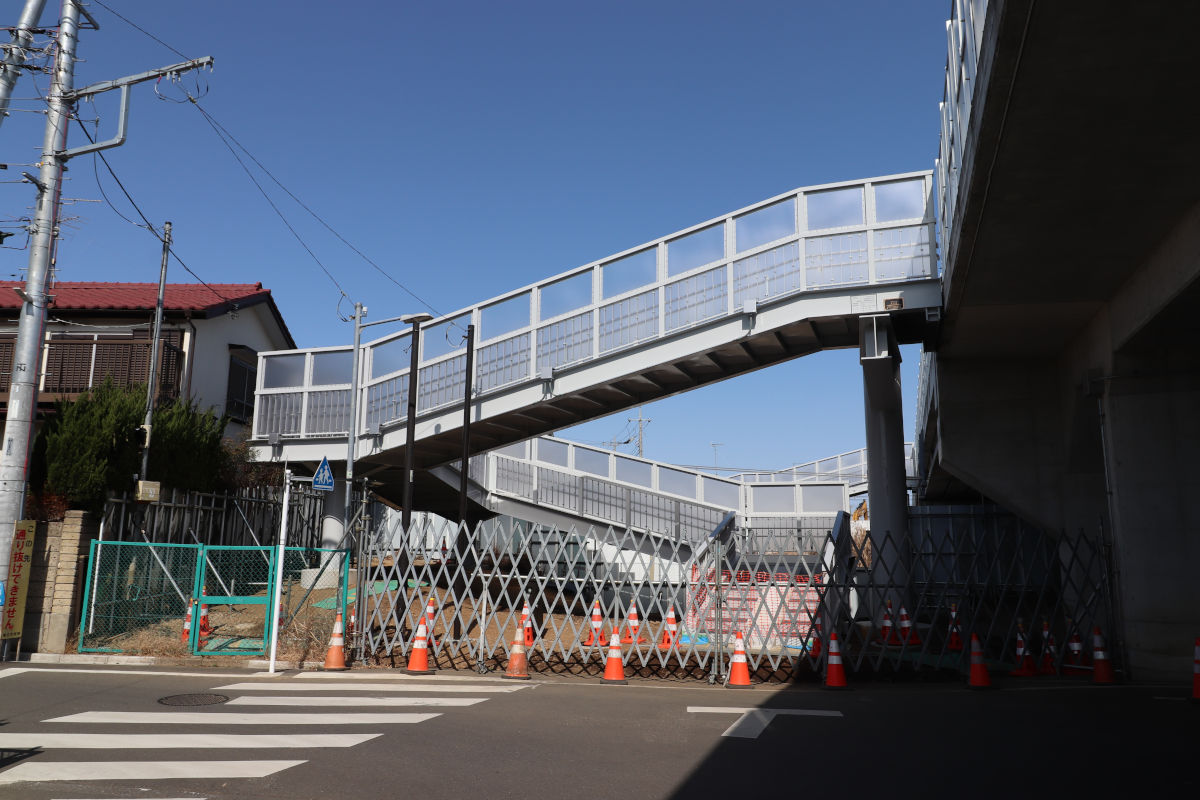

3月1日現在、JR南武線南側の階段は、既に取付階段本体の工事は大方整備が進んでいる様子で、地上部の整備が残っているような様子でした。

階段には自転車を押して通れるような斜路が付いています。まぁ私なら自転車を押して登るのは面倒なので、普通の橋梁の方に迂回するかなぁ。

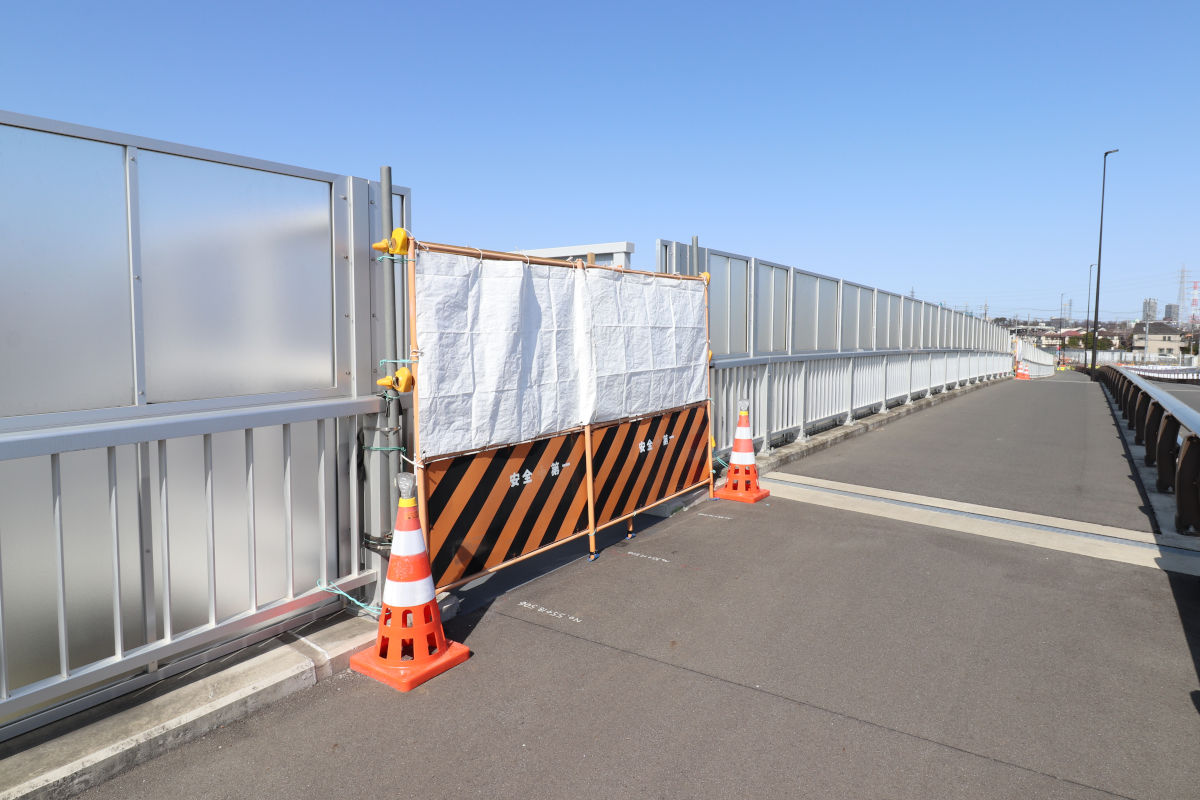

橋梁取り付け部

橋梁取付け部もおおむね完成している様子でしたが、Bバリで塞がれていました。

JR南武線北側

JR南武線北側は、間近で見られる場所がないので詳しく様子はわかりませんが、同様に整備が進んでいる様子でした。

(看板の3月14日とは2024年のこと)

その他の区間の様子

その他の区間については、大きな変化がないので、今回は割愛します。工事は行われていません。

前回記事をご覧ください。

2026年3月5日には、次期工事となる「街路築造工事のうち電線共同溝設置工事及び排水管設置工事(7北南-府中3・2・2の2及び国立3・3・2)」が発注され、株式会社興栄が落札しました。

まだ工事が進んでいない箇所で、地中工事が進められることになります。

2026年度の工事予定については、例年通りであれば4月1日以降に公表されることになると思われますが、2026年度予算書の債務負担行為に「街路築造工事」と掲載があるため、2026年度から翌年度以降の継続で、表面上の工事に着手していくものとみられます。
ここのところ工事発注が鈍っていたので、来年度以降の工事には注目です。

撮影日:2026年3月1日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
