調布駅東側「調布3・4・28号品川道天神前線」 年度末開通へ 品川通りの信号機も準備済み

調布市で事業が行われている調布3・4・28号品川道天神前線の進捗状況を見て来ました。

品川通り~京王線間の開通に向けた工事が進められています。過去のオープンハウス資料や議会答弁によると、2025年度末の車道暫定開放が予定されています。

事業概要

調布3・4・28号品川道天神前線調布市布田四丁目から調布市布田二丁目に至る延長約750mの都市計画道路です。このうち全線で事業を行っています。

事業認可は2012年4月20日で、施行者は調布市です。幅員は16m~20.5mです。

旧甲州街道~京王線までの区間は2017年3月31日に完成しました。ただし、前後の区間ができていないため、北行き暫定一方通行になっています。

基本データ

施行者 調布市
延長 約750m
幅員 16~20.5m
事業施行認可期間 2012年4月20日~2027年3月31日
2021年1月4日現在

最近の発注状況

工事
発注年度 工事名称 受注者
※これ以前は情報収集していません
2020年度 令2調3・4・28号線道路改良工事 株式会社鈴清土木
2020年度 令2調布都市計画道路3・4・28号線下水道管布設替工事 共伸建設株式会社
2021年度 令3調3・4・28号線電線共同溝整備工事 株式会社光匠
2022年度 令4調3・4・28号線(旧甲州街道~甲州街道)道路築造工事 林建設株式会社
2022年度 令4調3・4・28号線道路築造工事(その2) 林建設株式会社
2023年度 令5調3・4・28号線電線共同溝整備工事 林建設株式会社
2023年度 令5調布都市計画道路3・4・28号線下水道管新設工事 共伸建設株式会社
2024年度  令6調3・4・28号線道路築造工事 林建設株式会社
委託
発注年度 委託名称 受注者
情報収集していません
この表の注意事項
データ収集期間:工事2020年度~(それ以前は収集していません)、委託は情報収集していません
最終更新日:2024年12月4日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:調布3・4・28号品川道天神前線

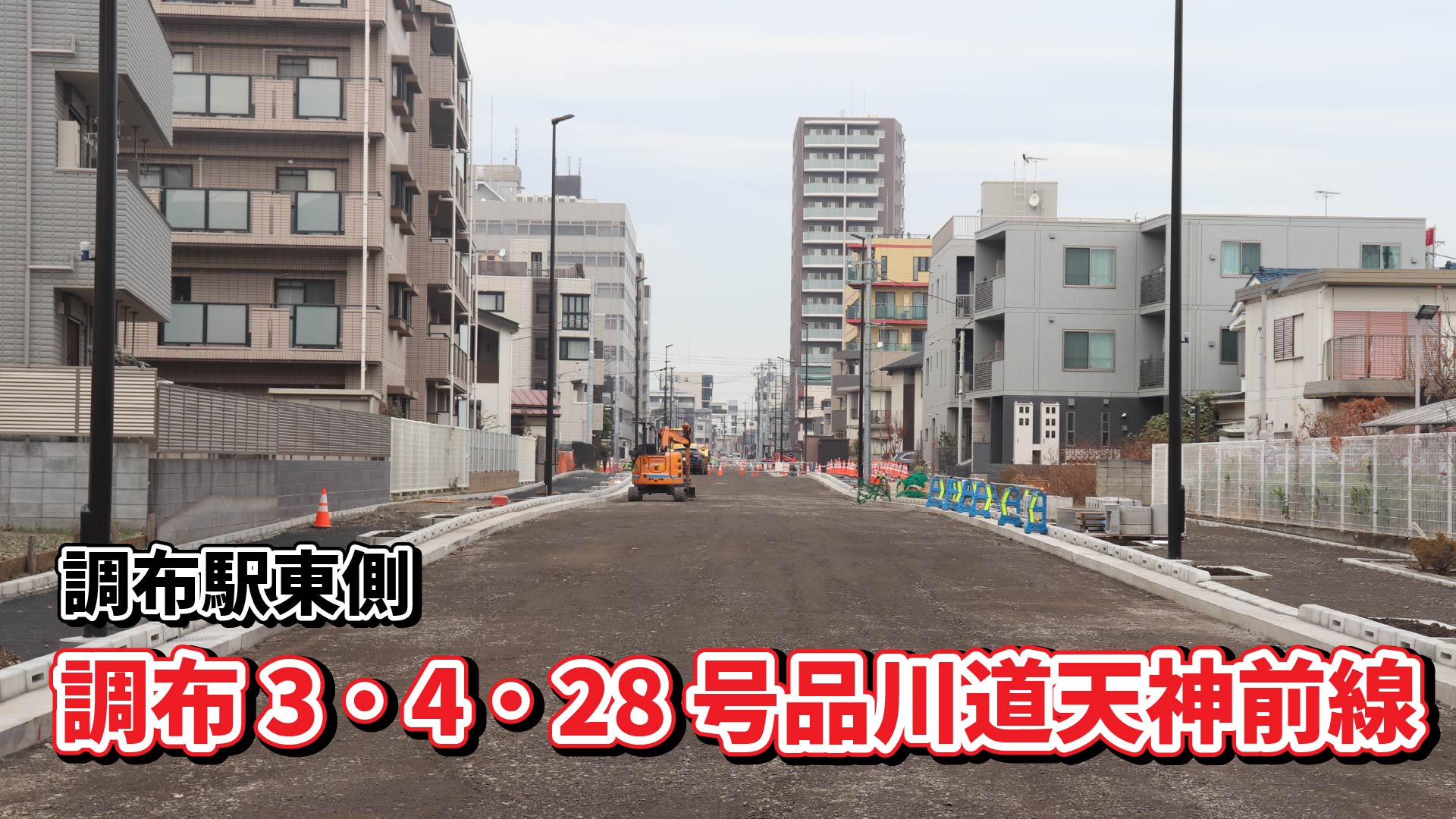

調布駅東側「調布3・4・28号品川道天神前線」 年度末開通へ 品川通りの信号機も準備済み
調布駅東側の「調布3・4・28号品川道天神前線」 街築工施工中 進捗状況2025.5
調布3・4・28号品川道天神前線(京王線~品川通り間) 電線共同溝設置工事進む 進捗状況2024.12
調布3・4・28号品川道天神前線(京王線~品川通り間) 下水道工事中 進捗状況2024.3
調布3・4・28号品川道天神前線 旧甲州街道~甲州街道間ほぼ完成 進捗状況2023.3
調布3・4・28号品川道天神前線 進捗状況2023.1
調布3・4・28号品川道天神前線 道路築造工事開始! 進捗状況2022.7
調布3・4・28号品川道天神前線 旧甲州街道以北で電共工事中 進捗状況2021.12
調布3・4・28号品川道天神前線(旧甲州街道~甲州街道間) 進捗状況2021.9
調布3・4・28号品川道天神前線 北側区間で仮設道路工事進む(2020.12)
調布3・4・28号品川道天神前線 進捗状況2019.04

進捗状況

現在行われている工事

現在行われている工事は、「令6調3・4・28号線道路築造工事」で、2026年3月末日までの予定で、林建設株式会社が施工しています。

品川通り京王線間の道路整備と、京王線~旧甲州街道間の相互通行化工事が含まれているものとみられます。

状況

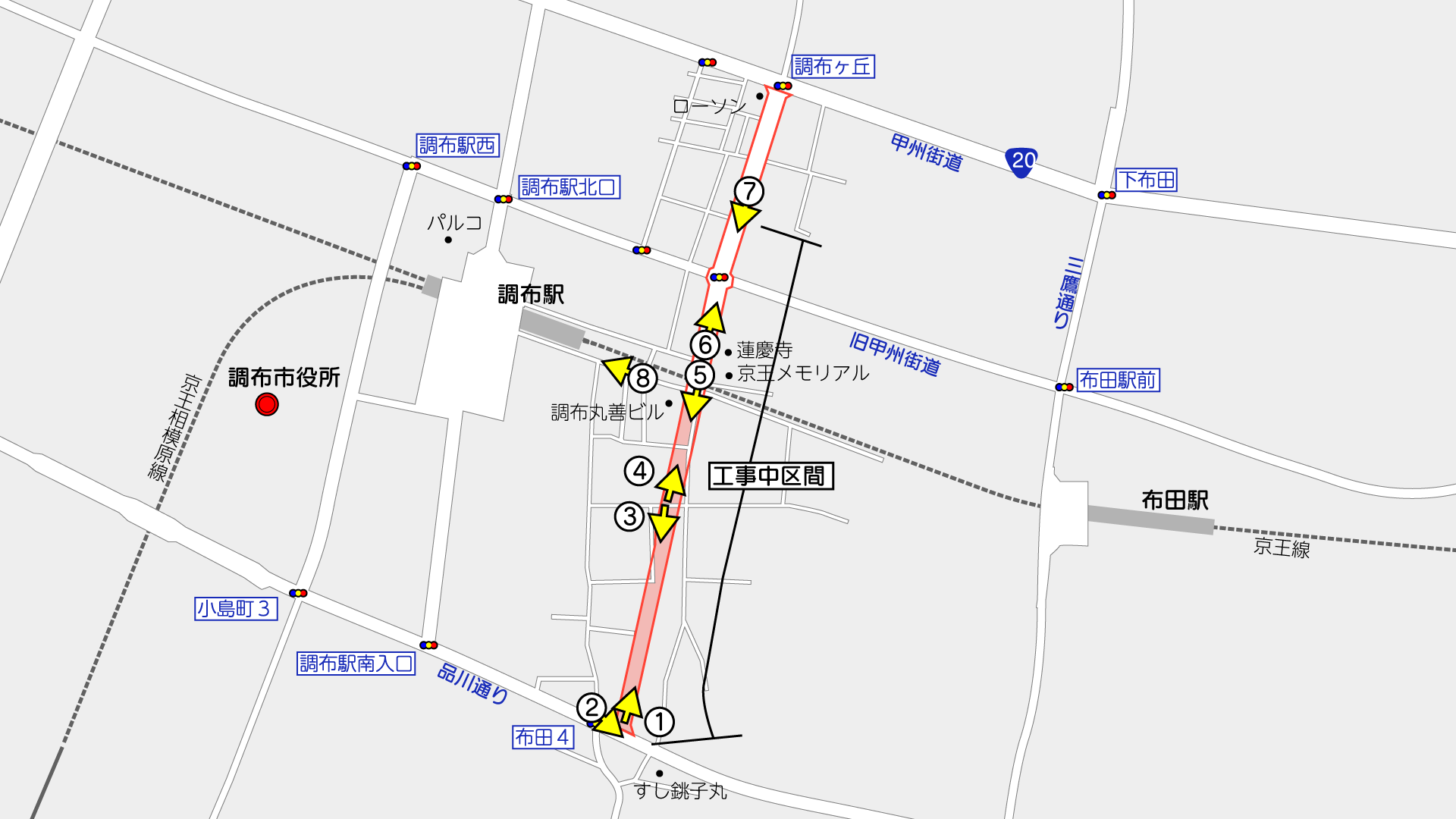

撮影位置はこの通りです。(周辺のGoogleマップ

現状として、3つの区間に分けられます。(番号はこの記事独自のものです)
区間① 品川通り~京王線間:現道なし(工事中)
区間② 京王線~旧甲州街道間:北向き一方通行で暫定開通済
区間③ 旧甲州街道~甲州街道間:2車線相互通行開通済

区間① 品川通り~京王線間

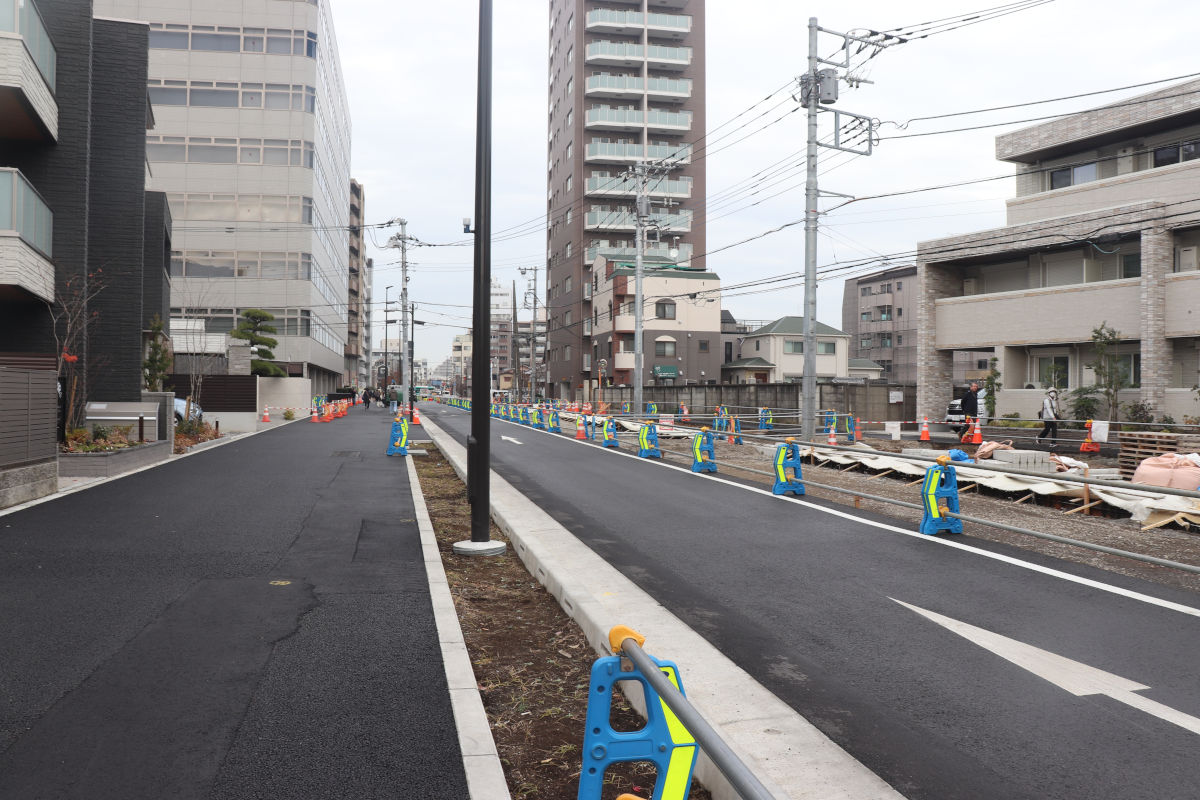

①品川通りから北側を見た様子。街築工が進み、歩道・車道ともに路盤の整備が進められている(地図

品川通り京王線間では、道路の新設工事が進められています。
12月末時点で、写真①~③の区間では、両側の街渠や縁石などを整備する街築工が進んでいたほか、道路照明や、舗装の路盤までの整備が進められていました。

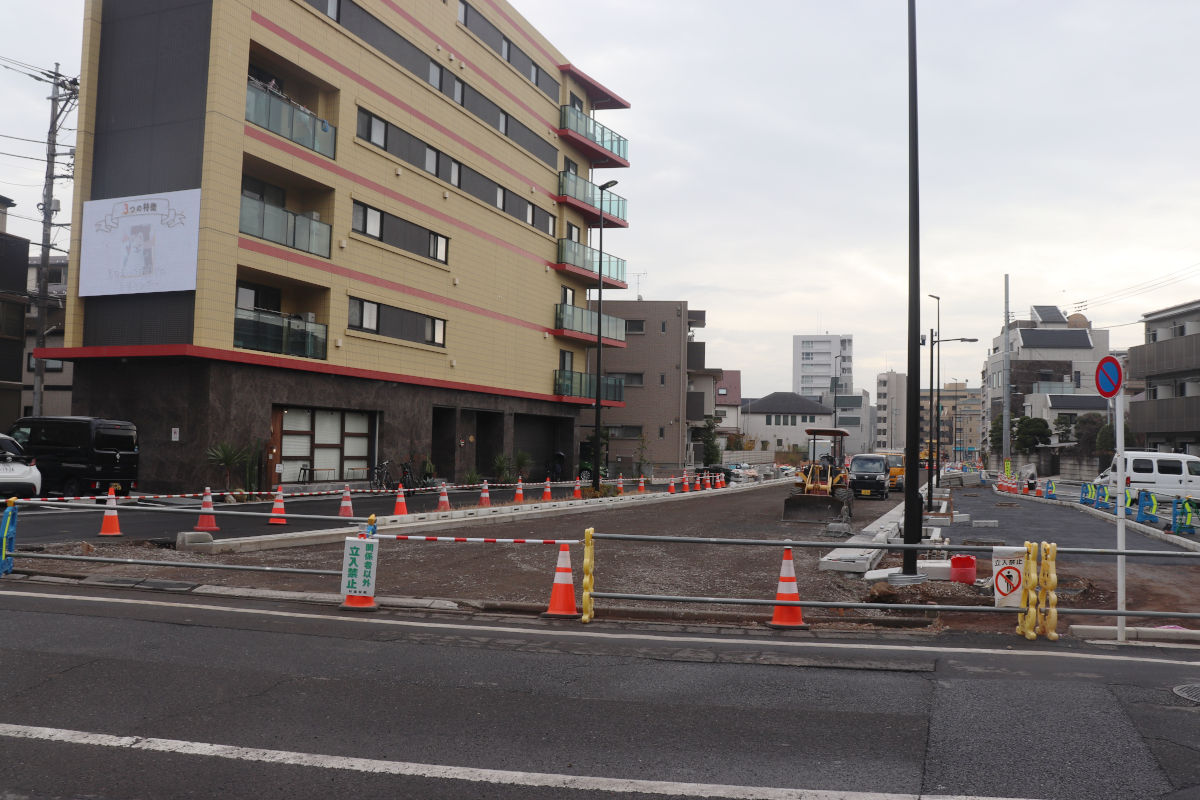

②品川通りとの交差点には信号機が準備されている(地図

品川通りと接続する丁字路予定地には、信号機が一足早く準備されました。

警視庁発注の「交通信号施設 新設・更新(集中式制御機・車両感知器・施設更新) 工事」(施工:株式会社内外)による施工と見られます。

この交差点予定地は、約20m西側の布田4丁目交差点と近接しています。布田4丁目交差点の信号機は廃止される予定です。

ちなみに、準備された信号機はフラット型です。2025年度から都内では原則この灯器となっているようで、ちらほら見かける機会も増えてきました。

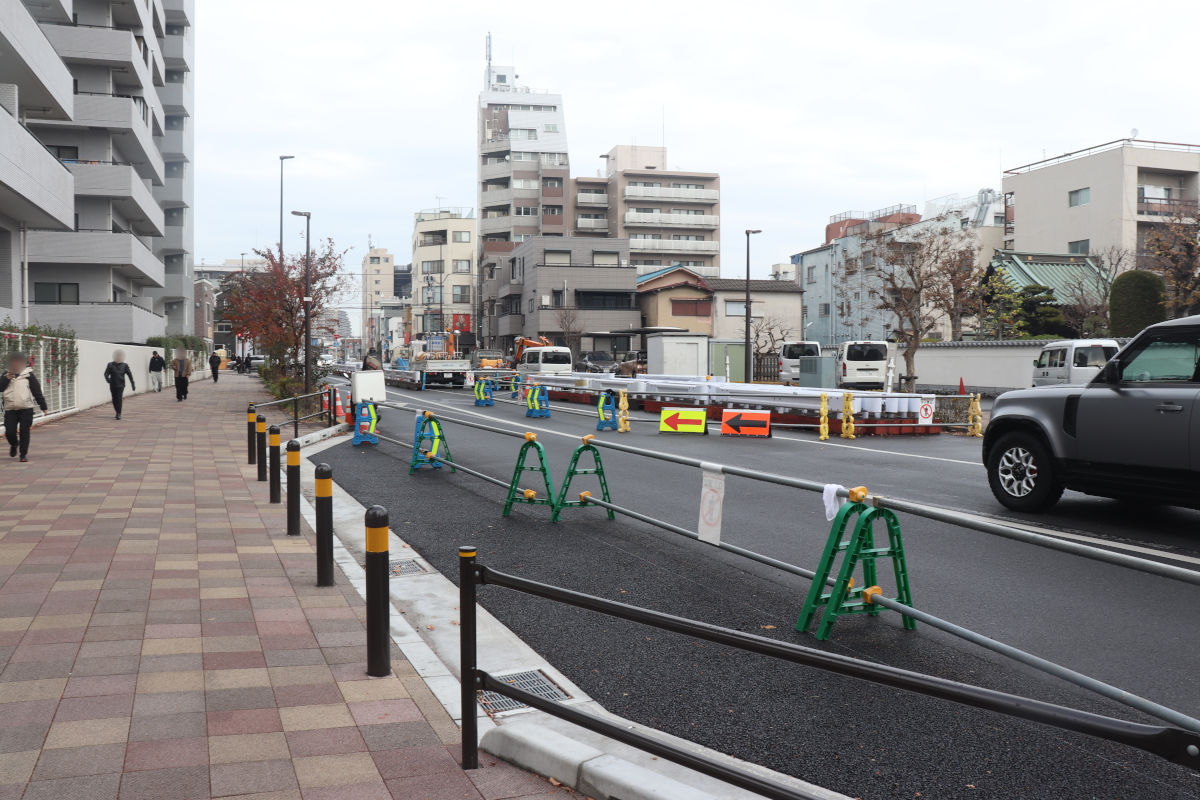

③の地点から南向き(地図

この区間はこのような様子です。

工事にともない、重複する一部車道が通り抜けできなくなっています。

2023年に開催された、この区間の整備に係るオープンハウス型説明会資料では、この③の交差点に横断用の信号機を設置する旨、説明がされています。
信号機が設置される工事は既に入札済みで、工事件名「交通信号施設 新設・移設・改良(地下線化)工事」を株式会社テレ・エンジニアリングが施工する予定です。現時点では未設置です。

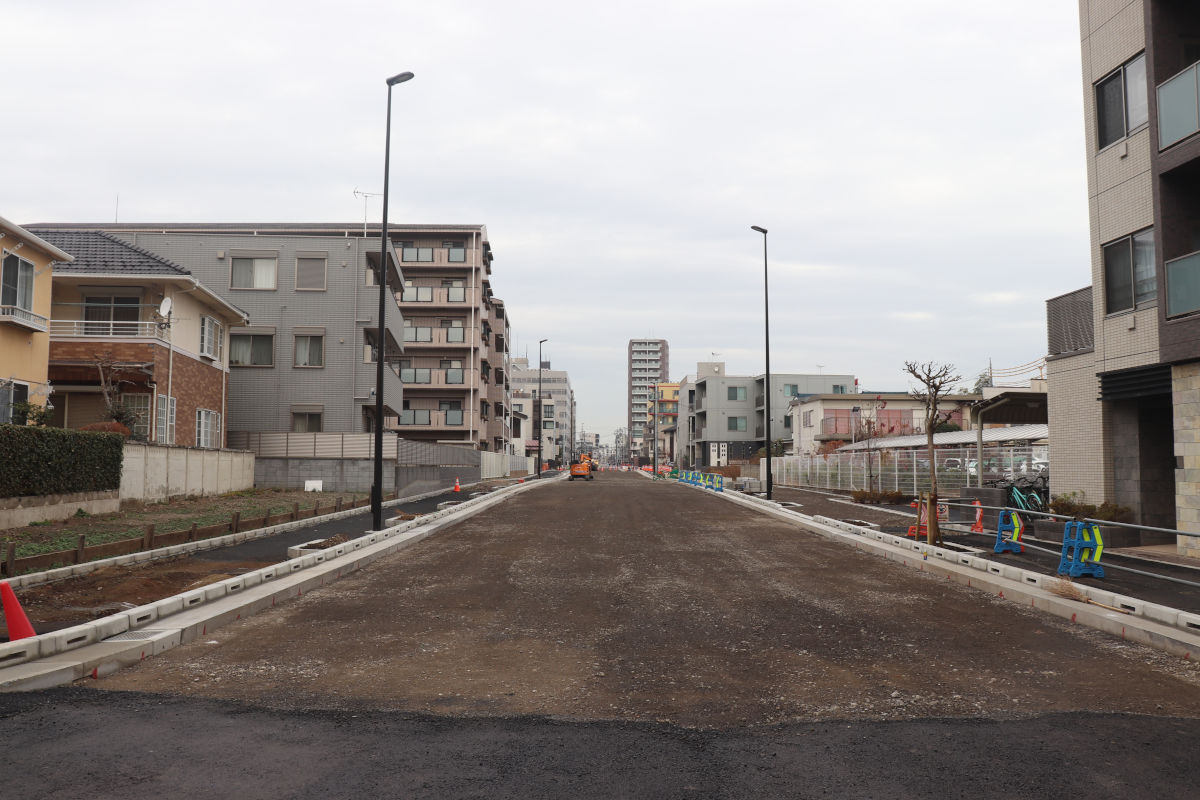

④の地点から北向き(地図

写真④~⑤の区間では、西側断面の整備が先行して進み、重複する現道の車道が新設道路に切回されました。もともとの現道が北向き一方通行だったため、切回し道路も一方通行です。

東側の歩道は現在整備中で、歩行者はもとの現道を通行できます。

この写真右側には墓地がありますが、用地の取得が未了で、歩道が狭まった形での開放となりそうです。

⑤京王線交差部から南向き(地図

西側断面(写真右側)が先行して整備されている状況です。

この部分には、停車スペースが設けられました。普通車2台程度が縦列停車できるスペースです。既に運転手がどこかへ行ったりして路駐の温床と化していましたがね。

この写真⑤の部分にも横断用の信号機が設置される予定です。この信号機の工事は、上述の株式会社テレ・エンジニアリングの工事で施工する予定です。現時点では未設置です。

区間② 京王線~旧甲州街道間

⑥北向き一方通行による暫定開放となっている区間。停車スペースが新設された(地図

京王線旧甲州街道間は、2017年3月31日に完成し、車道を置きガードレール等で狭めて、北向き一方通行で暫定開放が続けられています。

この工事で相互通行化される予定です。

京王線交差部の少し北側には、北向き車線に停車スペースが新設されました。

⑦旧甲州街道との交差点(地図

旧甲州街道との交差点には、横断用の信号機が設置されています。

相互通行化にあわせて、4方向車両用信号機を備えた通常の信号に改良される予定です。工事は上述の株式会社内外による施工の予定です。

区間③ 旧甲州街道~甲州街道間

⑧旧甲州街道に向かって車道が狭められている(地図

旧甲州街道甲州街道間は、2023年3月頃に拡幅が完了しました。

京王線までの区間が一方通行だったため、旧甲州街道の交差点に向かって車道を狭めた暫定開放となっています。

京王線までの区間の相互通行化に合わせて、置きガードレールの撤去や、右折レーンの設置が行われる模様です。

調布駅南側街路も改良へ

本都市計画道路とは関係ありませんが、近いのでついでに

⑧調布駅・トリエA館南側街路(地図

調布駅南側、トリエ京王調布A館南側街路では、集水桝や舗装(プリント舗装含む)の再整備を行う工事に着手する模様です。

工事件名は「令7調布区画道路12号ほか1路線道路整備工事」で、 深大建設興業株式会社が施工する予定です。

これまで記事にしてきませんでしたが、調布駅前広場もまもなく工事が完了する方向で、2012年8月の京王線の地下化から続いた一連の調布駅周辺の整備工事も一段落に向かいそうです。

撮影日:2025年12月20日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
