調布駅東側の「調布3・4・28号品川道天神前線」 街築工施工中 進捗状況2025.5

調布市で事業が行われている調布3・4・28号品川道天神前線の進捗状況を見て来ました。

未開通である京王線品川通り間の街築工が行われていました。この工事では、現在一方通行による暫定開通となっている旧甲州街道京王線間の工事も含まれています。

事業概要

調布3・4・28号品川道天神前線調布市布田四丁目から調布市布田二丁目に至る延長約750mの都市計画道路です。このうち全線で事業を行っています。

事業認可は2012年4月20日で、施行者は調布市です。幅員は16m~20.5mです。

旧甲州街道~京王線までの区間は2017年3月31日に完成しました。ただし、前後の区間ができていないため、北行き暫定一方通行になっています。

基本データ

施行者調布市
延長約750m
幅員16~20.5m
事業施行認可期間2012年4月20日~2027年3月31日
2021年1月4日現在

最近の発注状況

工事
発注年度工事名称受注者
※これ以前は情報収集していません
2020年度令2調3・4・28号線道路改良工事株式会社鈴清土木
2020年度令2調布都市計画道路3・4・28号線下水道管布設替工事共伸建設株式会社
2021年度令3調3・4・28号線電線共同溝整備工事株式会社光匠
2022年度令4調3・4・28号線(旧甲州街道~甲州街道)道路築造工事林建設株式会社
2022年度令4調3・4・28号線道路築造工事(その2)林建設株式会社
2023年度令5調3・4・28号線電線共同溝整備工事林建設株式会社
2023年度令5調布都市計画道路3・4・28号線下水道管新設工事共伸建設株式会社
2024年度 令6調3・4・28号線道路築造工事林建設株式会社
委託
発注年度委託名称受注者
情報収集していません
この表の注意事項
データ収集期間:工事2020年度~(それ以前は収集していません)、委託は情報収集していません
最終更新日:2024年12月4日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

写真等

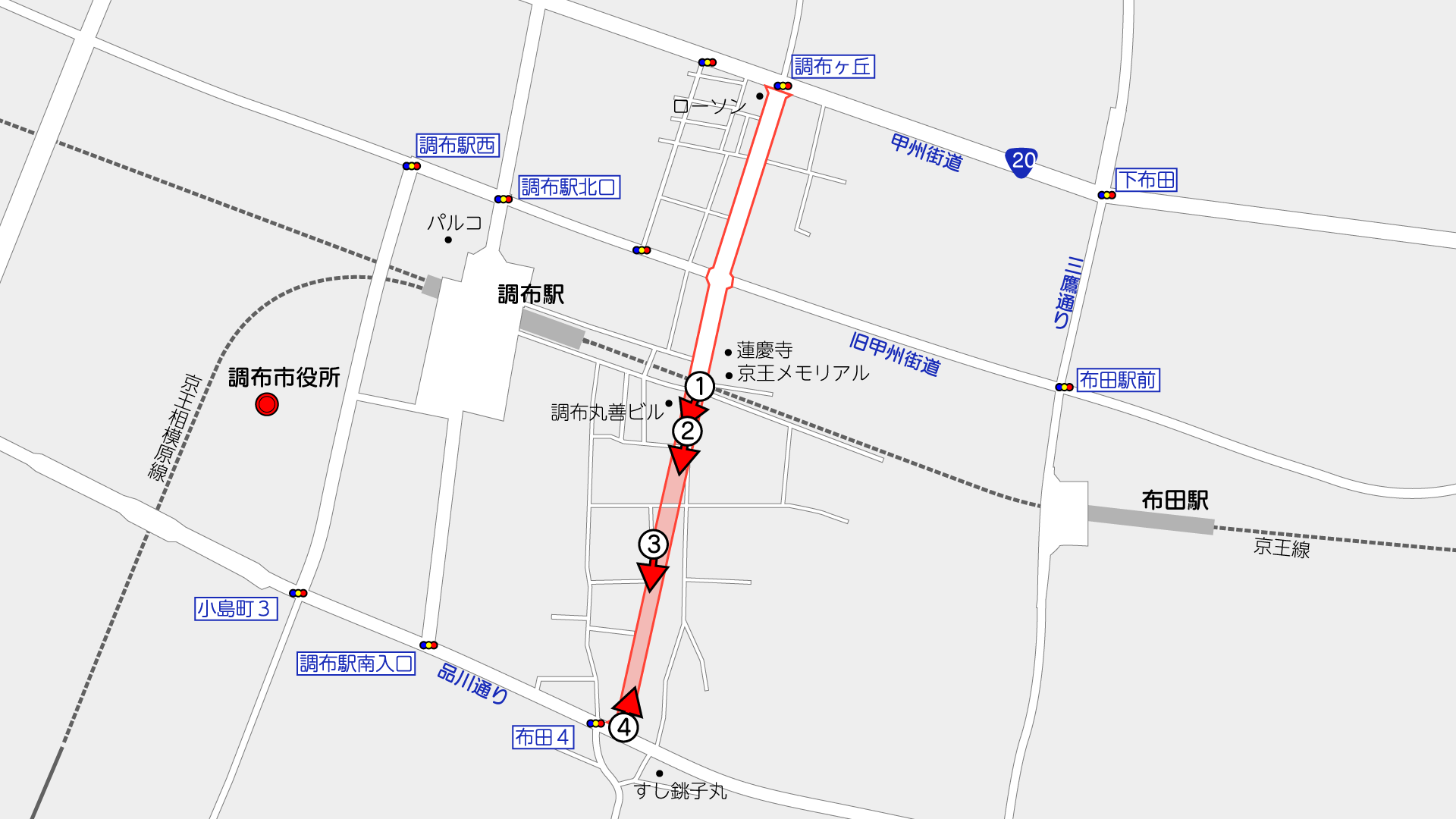

撮影位置はこの通りです。(周辺のGoogleマップ

現在行われている工事は、「令6調3・4・28号線道路築造工事」で、2026年3月末日までの予定で、林建設株式会社が施工しています。

道路の表面の工事を行うもののようです。

そのほか、占用企業者による水道管の新設・布設替工事が行われています。

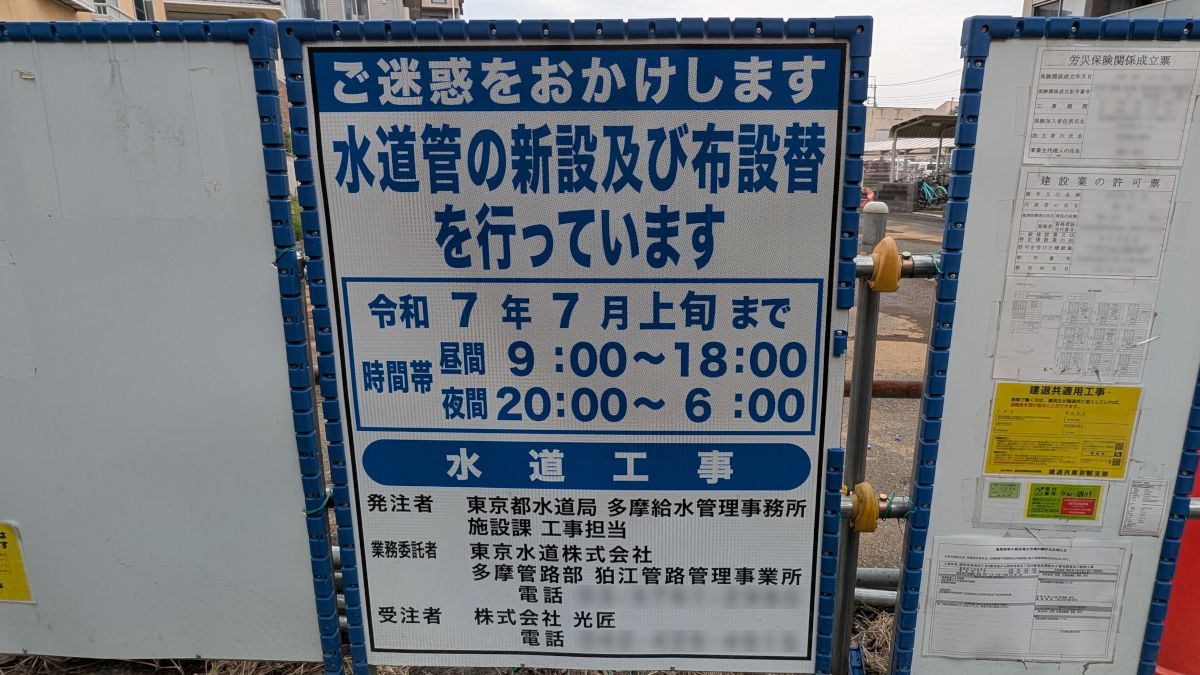

工事件名は「調布市布田四丁目6番地先から同市布田五丁目25番地先間配水小管布設替及び新設工事」で、2025年7月上旬までの予定で、施工者は株式会社光匠です。

①京王線から南側(地図

訪問した5月18日時点で、京王線の南側の未開通区間で、街築工が進められています。この区間ではこれまでの工事で道路排水管や電線共同溝の設置工事が行われており、今回の工事は表面上の工事となります。

入札時に調布市役所のウェブサイトに掲載されていた図面や設計書等によると、車道部の舗装なども行い、開通できそうなところまで整備するようです。が、どうも歩道舗装面積がかなり少ないように思います。ただ、写真①の設計では計上されていない部分も歩道舗装がされているところを見ると、設計変更されたのか当初設計のミスなのか、よくわかりません。

また、現在は北向きの一方通行による暫定供用となっている旧甲州街道京王線間についても工事範囲に含まれており、相互通行で開通できそうなレベルまで整備する模様です。

ただし、現時点で開通についての公式発表はないと見られます。

②丸善ビル南側(地図

左側の墓地はいまだに用地取得されていません。未取得のまま工事を進めると見られます。

歩道部が狭い状態となると見られます。

③中間から南向き(地図

中間付近は東側の歩道部から整備を行っていました。
従前からある生活道路と被っている区間のため、道路を切回しながら施工するものと思われます。

④品川通りから(地図

品川通りの付近は、北側と比べると工事の進捗がやや遅い状況です。今後順を追って施工すると見られます。

⑤品川通りとの交差点予定地(地図

品川通りとの交差点予定部分の街築工はほとんど行われていないように見えました。

年間発注予定によると「調3・4・28号線停車帯設置工事」が7月にも入札予定となっていて、今回の次の工事も予定されている模様です。詳細な工事内容は不明です。住所的には旧甲州街道~京王線間かなと思われます。

撮影日:2025年5月18日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
