清瀬市で事業が行われている東村山3・4・15の2号新東京所沢線(中清戸)の進捗状況を見て来ました。
埼玉県新座市との境の雑木林で事業地整備が行われ、樹木が伐採されました。

事業概要
東村山3・4・15の2号新東京所沢線は清瀬市中清戸から清瀬市中里に至る延長2,320mの都市計画道路です。このうち、上記で示す新小金井街道より東側の区間で事業を行っています。
事業認可は2017年1月25日で、施行者は東京都。事業延長は約570m、幅員は18mで2車線となる計画です。

基本データ
| 施行者 | 東京都 |
| 延長 | 約570m |
| 幅員 | 18m |
| 車線数 | 2 |
| 事業施行期間 | 2017年1月25日~2030年3月31日 |
| 2022年12月9日現在 | |
用地取得率の推移
※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点
最近の発注状況
| 工事 | ||
|---|---|---|
| 発注年度 | 工事名称 | 受注者 |
| 2025年度 | 事業地整備工事(7北北-東村山3・4・15の2[中清戸]) | 5月20日取り下げ |
| 2025年度 | 事業地整備工事(7北北-東村山3・4・15の2[中清戸])その2 | 株式会社SHIONO |
| 委託 | ||
|---|---|---|
| 発注年度 | 委託名称 | 受注者 |
| ※これ以前は情報収集していません | ||
| 2023年度 | 電線共同溝予備設計(5北北-東村山3・4・15の2[中清戸]) | 株式会社日本インシーク |
| 2023年度 | 環境調査委託(5北北-東村山3・4・15の2〔中清戸〕) | ユーロフィン日本環境株式会社 |
| 2024年度 | 道路予備修正設計及び道路構造物予備設計(6北北-東村山3・4・15の2[中清戸]) | 株式会社日本インシーク |
| 2024年度 | 現況補足測量(6北北-国分寺3・4・11〔東元町〕)外1路線 | 双葉航測株式会社 |
| 2025年度 | 地質調査及び路床土調査(7北北-東村山3・4・15の2[中清戸]) | 株式会社トーコー地質 |
関連事業
放射第7号線は大泉学園町付近から東所沢付近にかけて連続的に整備が行われています。埼玉県では「東京都とのスクラム強化による道路整備」として整備を進めています。
これらの道路が完成すると、皇居付近から狭山日高IC付近まで1本の道で繋がることになります。
それぞれの区間については下記をご覧ください。
①放射第7号線
②西東京3・3・14号新東京所沢線(開通済みのため記事はありません)
③西東京3・3・14号新東京所沢線(Ⅱ期)
④新座3・4・10号放射7号線(栗原工区)
⑤東村山3・4・15の1号新東京所沢線(神宝町)
⑥東村山3・4・15の1号新東京所沢線(金山町)
⑦新座3・4・11号放射7号線(新堀工区)水道道路以東
⑧新座3・4・11号放射7号線(新堀工区)水道道路以西
⑨東村山3・4・15の2号新東京所沢線(中清戸)
⑩東村山3・4・15の2号新東京所沢線(上清戸)
⑪東村山3・4・15の2号新東京所沢線(清瀬橋)
⑫清瀬橋(このサイトでは⑪と統合しています)
⑬所沢3・3・2号東京狭山線(下安松工区)
この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。
進捗状況

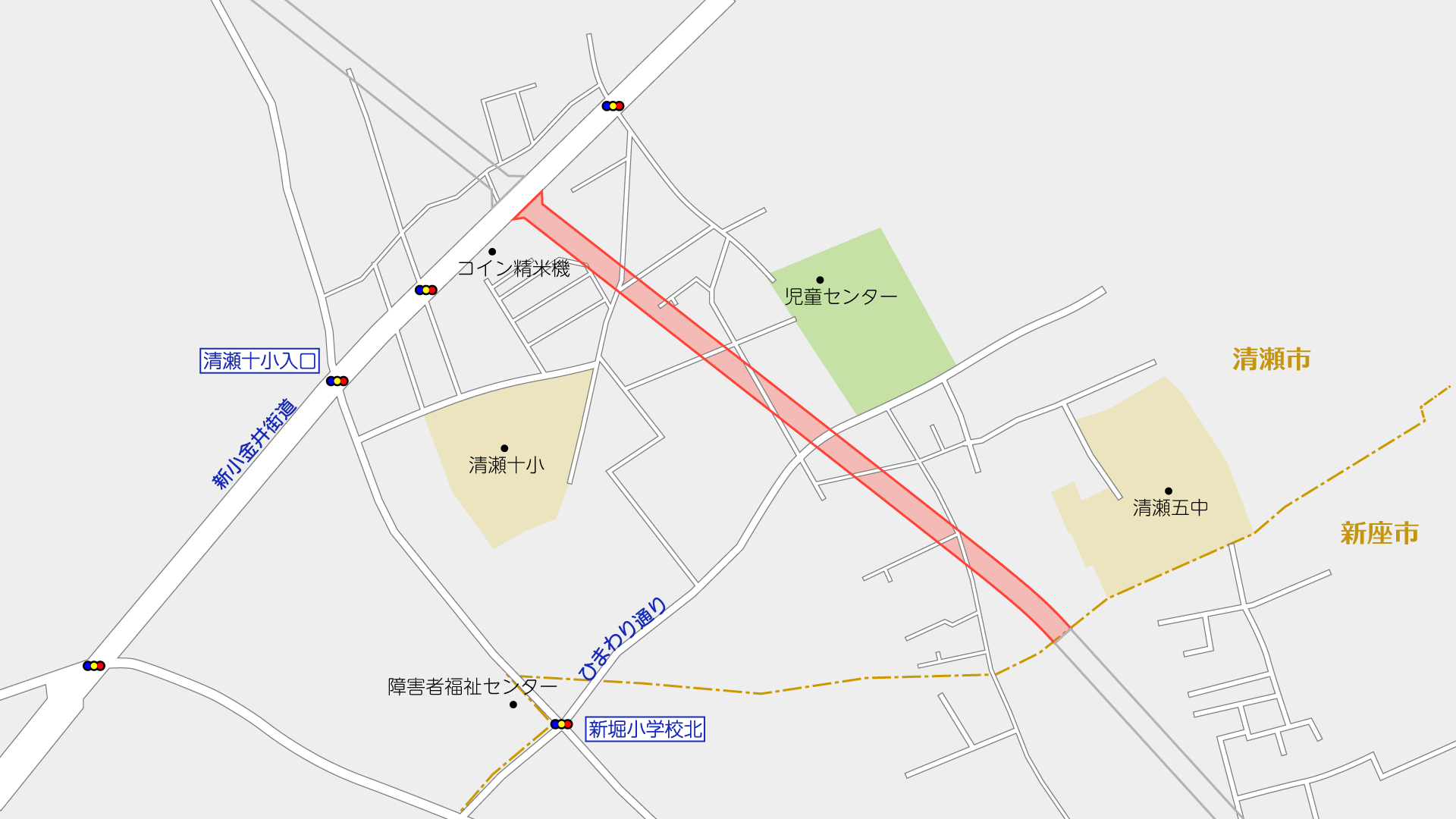

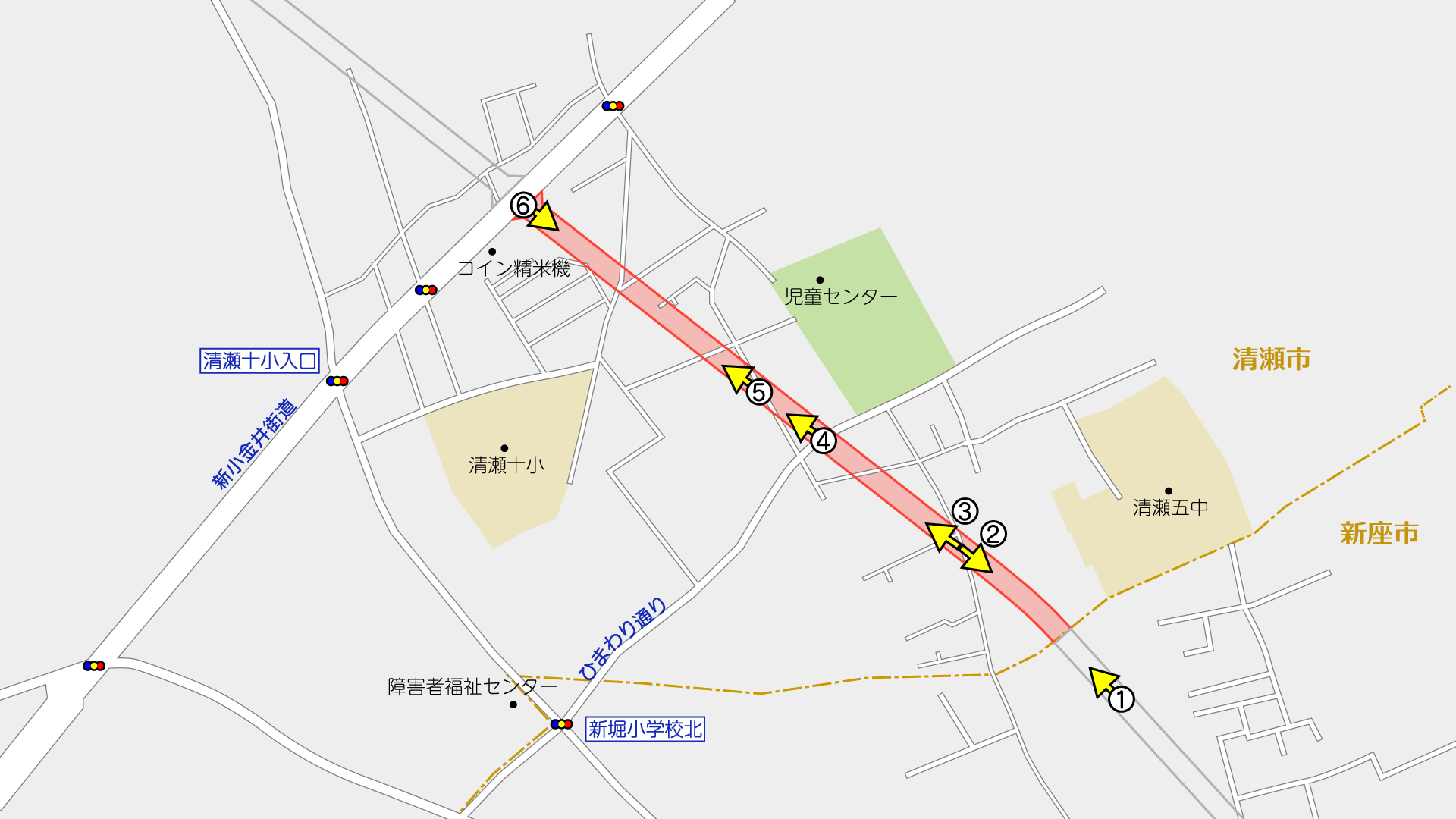

撮影位置はこの通りです。(周辺のGoogleマップ)

東京都清瀬市と埼玉県新座市の境から事業区間です。ちょうど写真のネットフェンスがある部分が都県境です。
埼玉県新座市側でも別途事業中です。

新座市側の道路予定地両側は、「新堀一丁目憩いの森」という雑木林となっています。新座市のウェブサイトによると、みどりの保全協定により、所有者から緑地を借り受け、「市民憩いの森」として開放しているもののようです。
このうちの一部(写真右側)が宅地分譲されました。パッと見た感じ住宅8軒と空き区画1つというような感じで、放射第7号線側には道の接続はなさそうです。

清瀬市側は道路予定地を除いた区域が神山特別緑地保全地区となっている模様で、2023年1月13日開催清瀬市みどりの環境保全審議会資料によると、一部は公有地、一部は民地となっている模様です。(ただし登記簿の内容と上記資料では若干の相違が見られる)
同審議会議事録や清瀬市議会答弁によると、公有地化を進めていく予定としています。
2024年度には清瀬市により「神山特別緑地保全地区抜根等業務委託」が発注され、株式会社西山植物園が受注し、道路予定地の樹木伐採等が行われた模様です(おそらく従前清瀬市所有地のみ)。
道路予定地は既に東京都が取得していて、2025年度に東京都が「事業地整備工事(7北北-東村山3・4・15の2[中清戸])その2」を発注し、株式会社SHIONOが受注しました。フェンスの設置や防塵舗装などを施工した模様です。(その1に当たる工事は入札中に取下げられた)

雑木林北側の住宅も用地取得され、その背後の大規模農地を挟み、ひまわり通り南側も小規模な土地を除いて用地取得が完了している模様です。

ひまわり通り北側も取得済み用地が増えました。

この先2軒ほどの住宅も解体されたほか、1箇所ほど小規模な土地が取得されたようでした。
さらにその先は4,5軒ほど残っている状況です。

この先の区間も用地取得された土地が増えました。
東京都のサイトによると、2025年4月1日時点の用地取得率は78%です。
既に各種予備設計も進められているほか、2025年度には地質調査も発注されました。
用地取得率はここ数年で伸びていて、隣接する埼玉県側も進んでいることから、この調子でいけば、水道道路までの先行整備もあるかもしれないですね。知らんけど。
撮影日:2026年1月10日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
