福生3・4・4号新青梅街道線 [多摩モノレール導入想定空間] 拡幅 進捗状況2020.2

西多摩郡瑞穂町で事業が行われている福生3・4・4号新青梅街道の進捗状況を見て来ました。

事業概要

下記よりご覧ください。

この道路は東京都が事業を行っているものです。

新青梅街道のうち、瑞穂市殿ヶ谷付近~箱根ケ崎付近までの約1430mの区間について、現在の幅員18mから30mに拡幅します。

拡幅によって上下線の間に幅4mの分離帯が設けられる予定です。

この分離帯は将来的に多摩モノレールの延伸導入空間として想定されています。



基本データ

施行者東京都
延長約1430m
幅員30m(4車線)
施行期間2012年7月4日~2031年3月31日
2025年3月5日現在

最近の発注状況

工事
発注年度工事名称受注者
※これ以前は情報収集していません
2020年度事業用地整備工事(2北北-立川3・2・4Ⅰ工区)村松建設株式会社
2020年度街路築造工事に伴う歩道橋撤去工事(2北北-立川3・2・4(第3工区))株式会社エスコート
2023年度事業用地整備に伴う支障物撤去及び整地工事(5北北-立川3・2・4)有限会社空園
2023年度事業用地管理工事に伴う道路照明移設工事(5北北-立川3・2・4(第3工区))不調
2024年度事業用地管理工事に伴う道路照明移設工事(6北北-立川3・2・4(第3工区))四谷電気工事株式会社
2024年度事業地整備工事(6北北-立川3・2・4)有限会社空園
2024年度街路築造工事のうち事業地整備工事(6西-福生3・4・4)有限会社松沢土建
委託
発注年度委託名称受注者
※これ以前は情報収集していません
2019年度中窪歩道橋撤去設計(31街-立川3・2・4(第3工区))株式会社トップライズ
2020年度交通量調査委託(2街-立川3・2・4外2路線)株式会社サンビーム
2020年度道路予備設計(2街-立川3・2・4外3路線)株式会社ドーコン
2020年度用地測量その4(2街-立川3・3・30)株式会社大輝
2020年度橋梁予備補足設計(2街-立川3・2・4(第4工区))株式会社ドーコン
2021年度道路予備修正設計(3街-立川3・2・4外3路線)株式会社ドーコン
2021年度橋梁予備補足設計(3街-立川3・2・4(第4工区))株式会社ドーコン
2022年度土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅰ工区)株式会社アガック
2023年度道路予備修正設計(5北北-立川3・2・4外3路線)株式会社ドーコン
2023年度橋梁詳細設計(5北北ー立川3・2・4(第4工区))株式会社ドーコン
2023年度地質調査(5北北-立川3・2・4(第4工区))株式会社テイコク
2023年度土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅲ工区) 株式会社アガック
2023年度交通量調査委託(5北北-立川3・2・4外6路線) 株式会社四門
2023年度土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅱ工区) 株式会社アガック
2023年度現況補足測量(5北北-立川3・2・4(第4工区))双葉航測株式会社
2023年度樹木診断委託(5北北-立川3・2・4) 東武緑地株式会社
2023年度土壌調査委託(5北北-立川3・2・4) HSSエンジニヤリング株式会社
2024年度橋梁予備補足設計(6北北-立川3・2・4)(第4工区))株式会社ドーコン
2024年度道路予備修正設計(6北北-立川3・2・4外3路線)株式会社ドーコン
2024年度路床土調査(6北北-立川3・2・4(第3工区))式会社京北地盤コンサルタント
2024年度測量調査(6北北-立川3・2・4外2路線) 株式会社グラフィック
2024年度横断歩道橋撤去詳細設計(6北北-立川3・2・4(第1・4工区))株式会社ドーコン
2024年度土壌調査委託(6北北-立川3・2・4) 株式会社アガック
2024年度土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅲ工区) 株式会社アガック
2024年度電線共同溝予備設計(6北北-立川3・2・4外2路線)株式会社ドーコン
2024年度樹木診断委託(6北北-立川3・2・4外2路線)株式会社環境・グリーンエンジニア
2024年度箱型函渠予備設計(6北北-立川3・2・4(第4工区))株式会社ドーコン
2024年度土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅰ工区)株式会社環境管理センター
2024年度路床土調査(6北北-立川3・2・4(第4工区))ソイロム株式会社
2024年度用地測量(6北北-立川3・2・4外1路線)山王測量設計株式会社
2024年度用地測量(6北北-福生3・4・4外1路線)株式会社アース設計コンサルタント
この表の注意事項
データ収集期間:工事2019年度~、委託2019年度~(それ以前は収集していません)
最終更新日:2025年3月15日
この事業は、立川3・2・4号第1工区~第4工区、福生3・4・4号、福生3・4・10号ほか関連事業を含めて掲載しています。モノレールは含みません。

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

事業者サイト

現在、この区間を含め、芋窪街道~箱根ケ崎駅付近間で連続的に同様の拡幅が行われています。

進捗状況

写真等

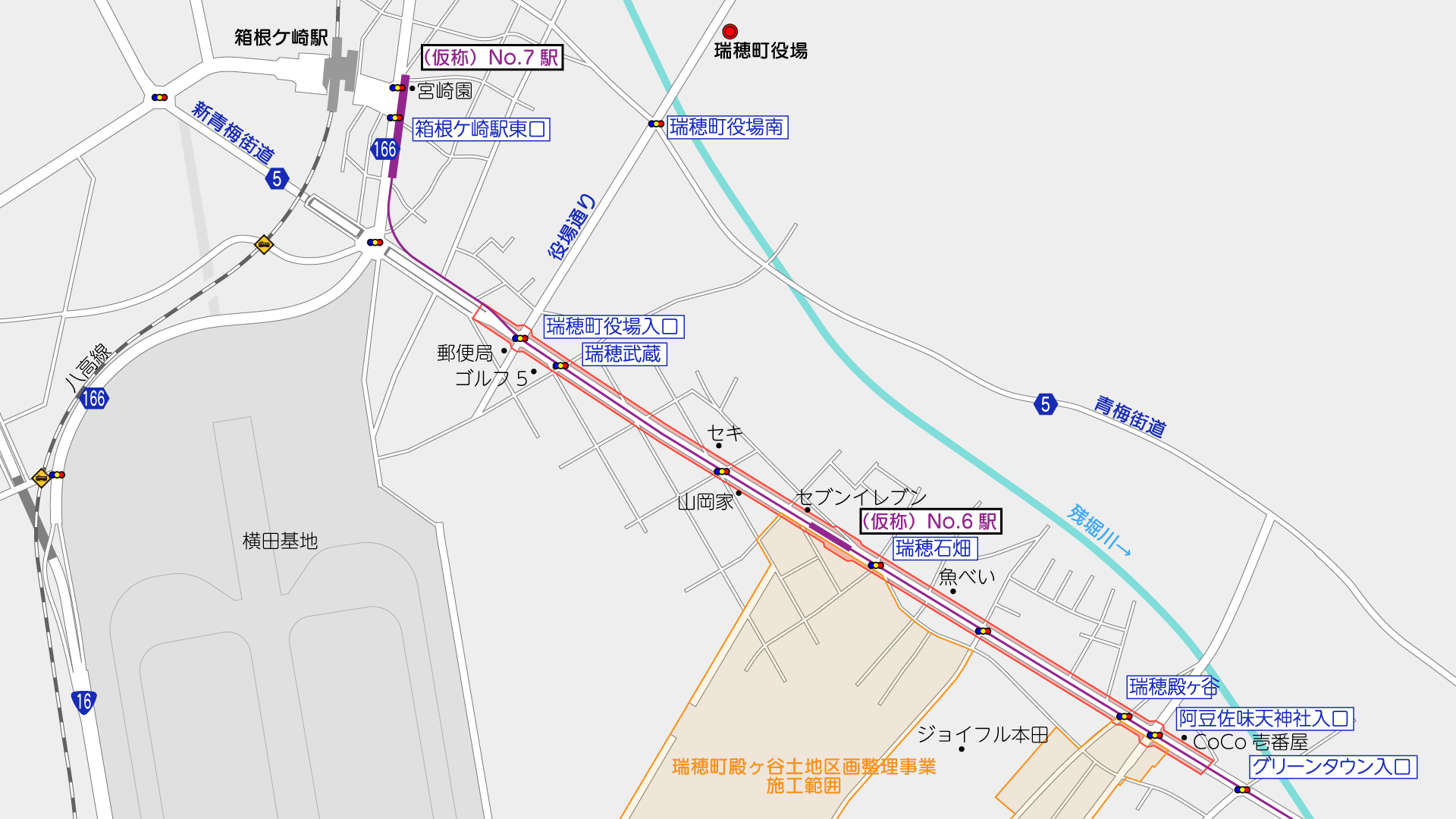

撮影位置はこの通りです。

①瑞穂町境

ここから先が事業区間になります。

②阿豆佐味天神社入口交差点

事業認可から7年以上が経過しているためか、用地取得が進んでいる個所もあります。

左の用地取得箇所は排水管の設置などがすでに行われているようでした。

③ジョイフル本田北側

この左側には大型商業施設、ジョイフル本田瑞穂店があります。

新青梅街道沿道にはこのように商業施設が多く立地しています。

④瑞穂石畑交差点
⑤デニーズ西側

道路の両側に用地取得箇所が点在しています。

⑥瑞穂武蔵交差点
⑦瑞穂町役場入口交差点

右に行くと瑞穂町役場があります。

⑧事業区間西端

JR八高線や、都道166号線をくぐるアンダーパスの手前までが事業区間です。

箱根ケ崎駅まで

道路の拡幅はアンダーパス手前までです。

多摩モノレールは箱根ケ崎駅までの延伸が構想されています。現時点ではルート等の詳細な計画は決定していませんが、箱根ケ崎駅までの様子を見てみましょう。

A.アンダーパス

現時点ではアンダーパス周辺の拡幅には着手していません。どのようなルートを通ってモノレールを通すのか気になるものです。

B.都道166号線との交差点(青梅方面向き)

左に行くとすぐに横田基地があります。

モノレールというと道路の上を通っているイメージですが、ここを道路の上を通すと、横田基地滑走路の高さ制限に引っかかりそうな気がします。

C.都道166号東京環状

箱根ケ崎駅の東側は幅員20mの2車線となっています。

D.箱根ケ崎駅東口

箱根ケ崎駅は決して大きな駅ではなく、電車も30分に1本程度です。

箱根ケ崎駅東口広場も都道のようです。

撮影日:2020年2月4日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
