立川3・2・4号新青梅街道線(第2工区)

立川3・2・4号新青梅街道線(第2工区)

武蔵村山市

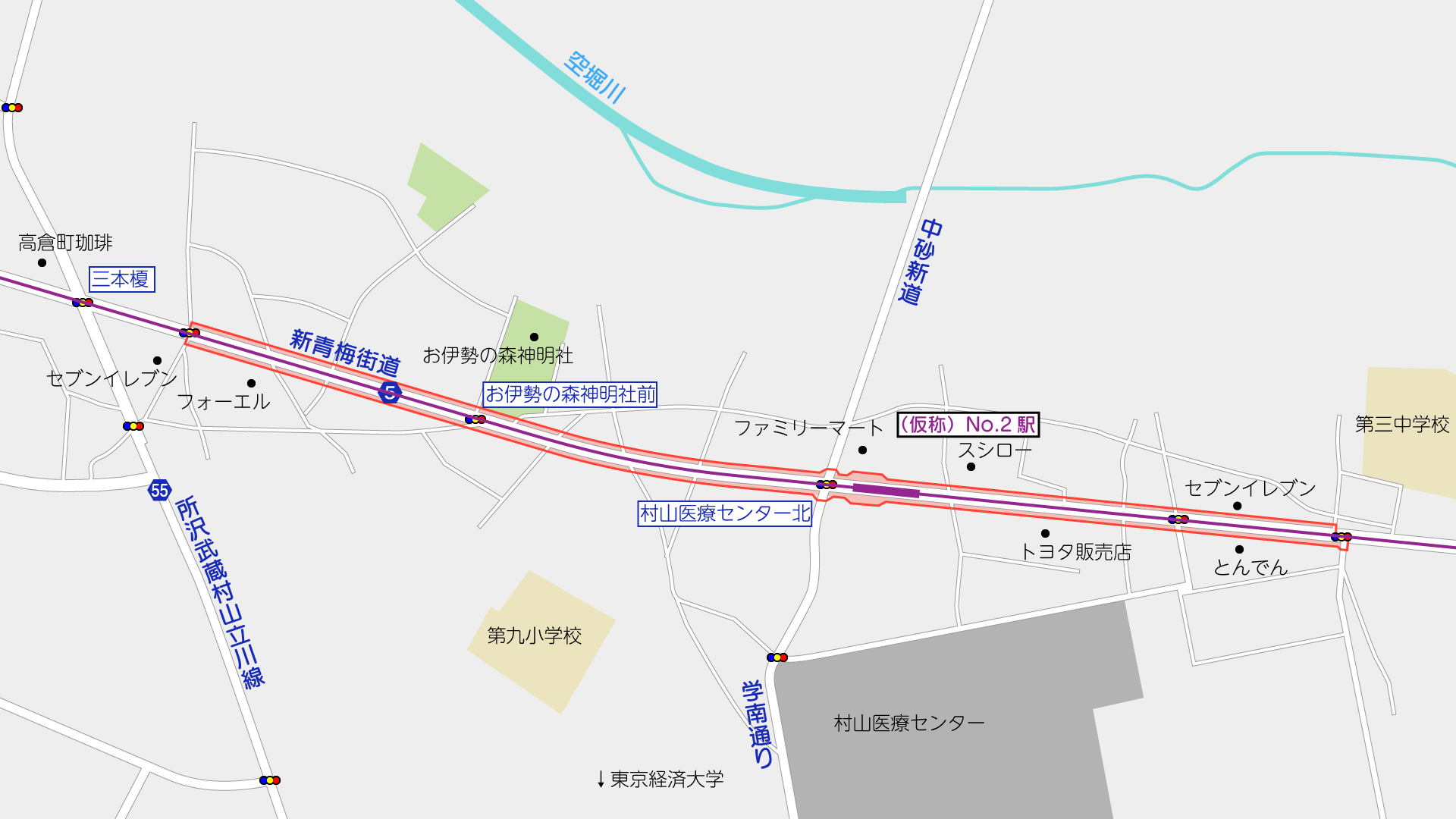

立川3・2・4号新青梅街道線東大和市清水四丁目から西多摩郡瑞穂町大字殿ヶ谷に至る延長8,440mの都市計画道路です。このうち、上記で示した区間で第2工区として拡幅事業を行っています。

事業認可は2016年2月5日、施行者は東京都で、三本榎交差点の東側約1,215mの区間を現在の幅18mから30mに拡幅します。

将来的に、多摩モノレールを箱根ケ崎方面に延伸する際、モノレールを拡幅後の中央帯に建設することが想定されています。





施行者東京都
延長約1,215m
幅員30m
事業施行期間2016年2月5日~2029年3月31日
2022年1月14日現在
道路・街路整備

立川3・2・4号新青梅街道線(第2工区)多摩モノ延伸ルート 用地取得進む 進捗状況2024.4

武蔵村山市で事業が行われている立川3・2・4新青梅街道線(第2工区)の進捗状況を見てきました。村山医療センター付近の新青梅街道を拡幅するものです。多摩モノレールの箱根ケ崎延伸のルートになっています。事業概要事業概要はこちらこの枠内の情報は随...
道路・街路整備

立川3・2・4号新青梅街道線(第2工区) モノレール延伸ルート 進捗状況2022.10

武蔵村山市で事業が行われている立川3・2・4号新青梅街道線の進捗状況を見てきました。新青梅街道として親しまれている道路のうち、村山医療センター付近から三本榎交差点付近について、幅員30mに拡幅するものです。なお、2022年10月より多摩モノ...
道路・街路整備

立川3・2・4号新青梅街道線(第2工区)[多摩モノレール導入想定空間] 拡幅 進捗状況2020.2

武蔵村山市で事業が行われている立川3・2・4号新青梅街道線(第2工区)の進捗状況を見て来ました。この区間は2016年(平成28年)2月5日に事業認可を得て、東京都が事業を進めているものです。事業概要事業概要はこちらこの枠内の情報は随時更新さ...
