調布3・4・18号狛江銀座吉祥寺線(Ⅱ期) 進捗状況2025.6

調布市で事業が行われている調布3・4・18号狛江銀座吉祥寺線(Ⅱ期)の進捗状況を見て来ました。

原山通りのうち佐須街道神代植物公園通り間を拡幅するもので、東京都により事業が進められています。

事業概要

調布3・4・18号狛江銀座吉祥寺線狛江市緒方二丁目から調布市深大寺東町四丁目に至る延長約7,080mの都市計画道路です。このうち、上記で示す佐須街道から神代植物公園通りに至る区間で事業を行っています。

事業認可は2016年12月27日で、施行者は東京都です。事業延長は約740m、幅員は12~16mとなる計画です。多摩地域における南北方向の道路ネットワークが強化されるとともに、東京外かく環状道路へのアクセス強化が図られる路線として位置づけられています。

この区間には原山通りとして親しまれている調布市道があり、実質的にこの道路を拡幅するような形になります。なお、2019年2月15日付で都道119号北浦上石原線119に編入されました。

基本データ

施行者東京都
延長約740m
幅員12~16m
事業施行期間2016年12月27日~2030年3月31日
2023年2月24日現在

最近の発注状況

工事
発注年度工事名称受注者
未発注
委託
発注年度委託名称受注者
※これ以前は情報収集していません。
2023年度道路予備修正設計(5北南-調布3・4・18) 株式会社日本インシーク
2023年度構造物詳細設計(5北南-調布3・4・18) 株式会社日本インシーク
2023年度橋梁詳細設計及び電線共同溝予備設計(5北南―調布3・4・18) 株式会社日本インシーク
この表の注意事項
データ収集期間:工事2023年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2024年12月4日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

写真等

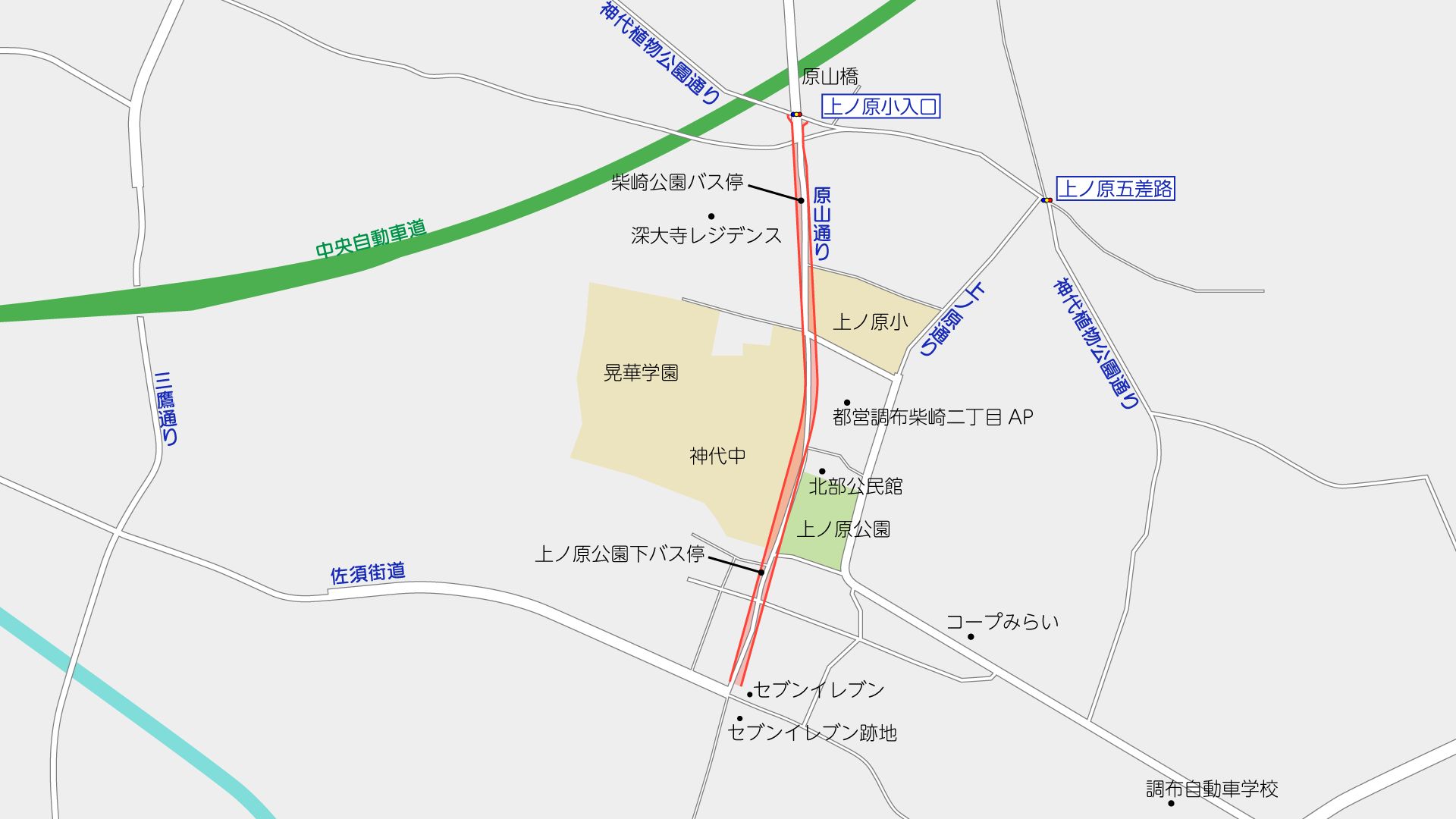

撮影位置はこの通りです。(周辺のGoogleマップ

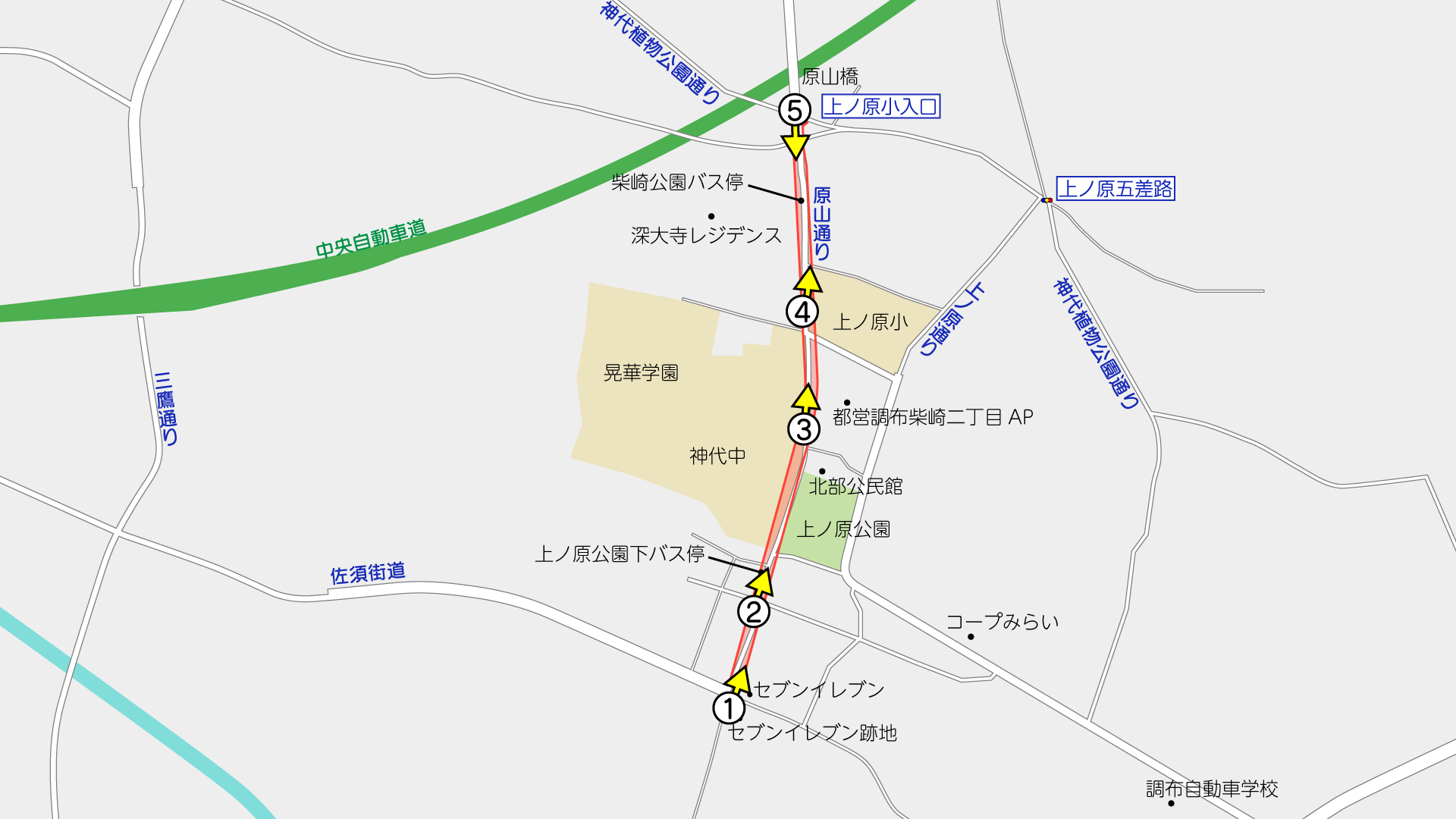

①佐須街道と交わる交差点(地図

佐須街道と交わる交差点から北側が事業区間です。

ここから南側もⅠ期区間として別途事業中です。

調布3・4・18号狛江銀座吉祥寺線(Ⅰ期)
調布市

交差点角にあったセブンイレブン調布柴崎町1丁目店は、2025年5月22日に道を挟んだ北側に移転しました。

②神代中学校南側(地図

神代中学校南側は、集合住宅1棟、店舗1棟などを除いて用地の取得が進んでいます。

ただ、大きな変化はありません。

③神代中学校横(地図

道路は神代中学校の敷地の一部を通る予定です。

いまのところ中学校の施設などには変化がないように見えます。

④深大寺レジデンス横(地図

その北側は大型マンションの区うち部分などを通る計画です。

マンションと反対側の土地の取得は所々で見られましたが、マンション部分は大きな変化がありませんでした。

東京都のサイトによると、2024年4月1日時点の用地取得率は16%で、1年前及び2年前からは変化がありません。佐須街道と並んで東京都としてあまりやる気があるような道路には見えません。

⑤上ノ原小入口交差点(地図

事業区間北端の上ノ原小入口交差点です。

変化がないです。

撮影日:2025年6月15日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
