三鷹3・4・12号本村井の頭公園駅前線(北野) 全線で排水管設置工事進む 進捗状況2025.10

三鷹市で事業が行われている三鷹3・4・12号本村井の頭公園駅前線(北野)と、三鷹3・4・3号北野烏山線(北野三丁目)の進捗状況を見て来ました。

外環道の関連街路として整備が進められているこれら道路で、コンスタントに工事発注がされています。現在は三鷹3・4・12号の全線で排水管設置工事が進められています。

事業概要

三鷹3・4・12号本村井の頭公園駅前線三鷹市新川六丁目から井の頭三丁目に至る延長約4,180mの都市計画道路です。このうち、吉祥寺通りから東八道路に至る延長約840mで事業を行っています。幅員は16mで、2車線です。

事業認可は2012年6月15日で、東京都が施行します。

基本データ

施行者東京都
延長約840m
幅員16m
事業施行期間2012年6月15日~2030年3月31日
2024年3月27日時点

最近の発注状況

工事
発注年度工事名称受注者当初契約額(税込)
2019年度街路築造工事のうち搬入路及び排水管設置工事(31北南-三鷹3・4・12)株式会社鈴建
2021年度街路築造工事のうち工事用搬入路設置工事(3北南-三鷹3・4・12)ライチ株式会社
2022年度街路築造工事のうち浸透施設設置工事(4北南-三鷹3・4・12)ライチ株式会社
2023年度街路築造工事のうち浸透施設設置工事(5北南-三鷹3・4・12)成友興業株式会社
2024年度街路築造工事のうち排水管設置工事及び土壌改良工事(6北南-三鷹3・4・12及び三鷹3・4・3)ライチ株式会社223,300,000円
委託
発注年度委託名称受注者当初契約額(税込)
※これ以前は情報収集していません
2023年度電線共同溝予備修正設計及び下水道管路実施設計(5北南-三鷹3・4・12ほか2路線)株式会社間瀬コンサルタント
2025年度道路詳細設計及び電線共同溝詳細設計(7北南-三鷹3・4・12ほか2路線)株式会社間瀬コンサルタント
この表の注意事項
データ収集期間:工事2019年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2025年10月12日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

三鷹3・4・3号北野烏山線三鷹市北野三丁目から北野一丁目に至る全長約500mの都市計画道路です。このうち、上記に示す北野三丁目地内で事業を行っています。

事業認可は2013年9月26日で、東京都が施行します。

延長は約140mで、西側では別途事業中の三鷹3・4・12号本村井の頭公園駅前線と接続し、東側では外環道と交差する計画です。外環道より東側についても事業化が計画されています。

なお、この道路については建設中の外環道の関連街路として建設されているようで、担当部局もそのようになっています。

基本データ

施行者東京都
延長約140m
幅員16m
事業施行期間2013年9月26日~2026年3月31日
2020年5月20日現在

最近の発注状況

工事
発注年度工事名称受注者当初契約額(税込)
2024年度街路築造工事のうち排水管設置工事及び土壌改良工事(6北南-三鷹3・4・12及び三鷹3・4・3)ライチ株式会社223,300,000円
委託
発注年度委託名称受注者当初契約額(税込)
※これ以前は情報収集していません
2023年度
この表の注意事項
データ収集期間:工事すべて、委託2023年度~(それ以前は収集していません※一部除く)
最終更新日:2024年12月18日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

この道路の記事一覧

タグ:三鷹3・4・12号本村井の頭公園駅前線(北野)
タグ:三鷹3・4・3号北野烏山線(北野三丁目)

三鷹3・4・12号本村井の頭公園駅前線(北野) 全線で排水管設置工事進む 進捗状況2025.10
三鷹3・4・12号本村井の頭公園駅前線(北野) 北側で浸透トレンチ設置工事中 進捗状況2024.10
三鷹3・4・12号本村井の頭公園駅前線(北野) 進捗状況2022.8
三鷹3・4・12号本村井の頭公園駅前線(北野) 進捗状況2021.12
三鷹3・4・12号本村井の頭公園駅前線(北野)で排水管工事中 進捗状況2020.12
三鷹3・4・12号本村井の頭公園駅前線[北野] 進捗状況2019.4
三鷹3・4・12号本村井の頭公園駅前線(北野)
三鷹3・4・12号本村井の頭公園駅前線(北野) 全線で排水管設置工事進む 進捗状況2025.10
三鷹3・4・3号北野烏山線(北野三丁目) 進捗状況2020.12
三鷹3・4・3号北野烏山線(北野三丁目)進捗状況2019.4
三鷹3・4・3号北野烏山線(北野三丁目) 進捗状況2017

写真等

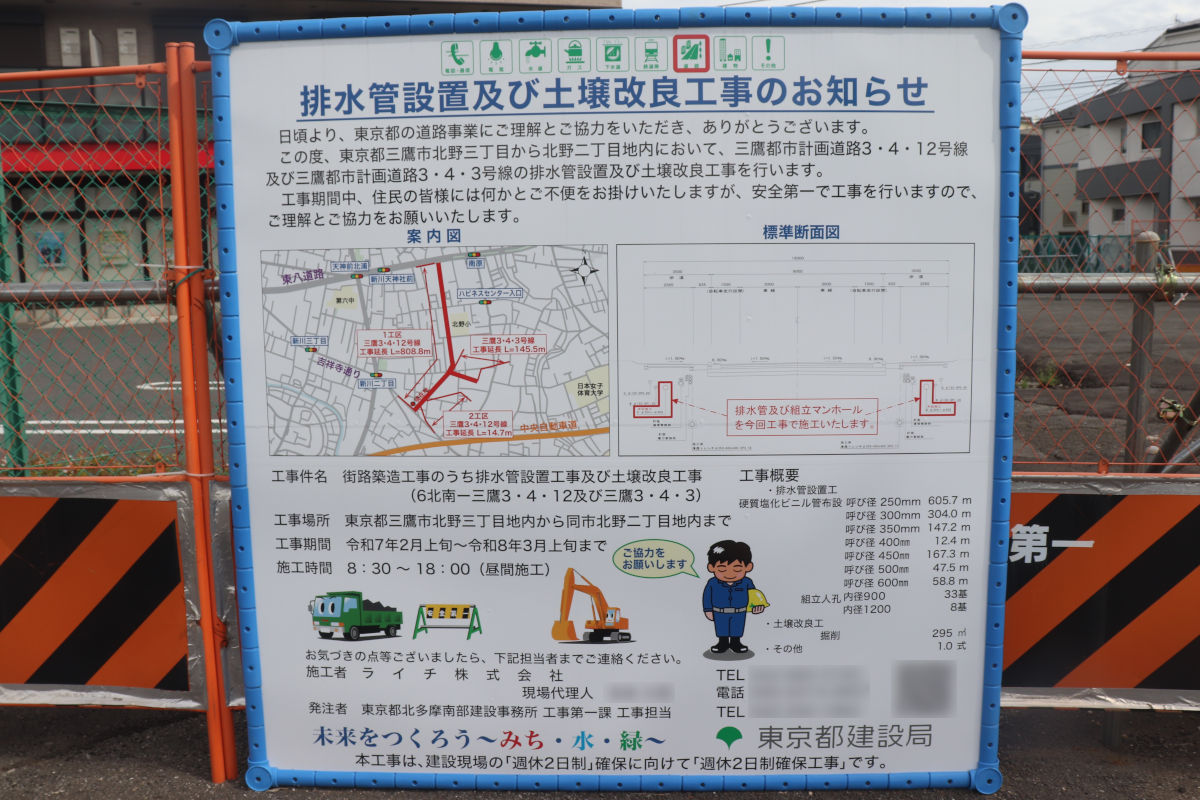

現在行われている工事は、「街路築造工事のうち排水管設置工事及び土壌改良工事(6北南-三鷹3・4・12及び三鷹3・4・3)」で、2026年3月2日までの予定で、ライチ株式会社が施工しています。

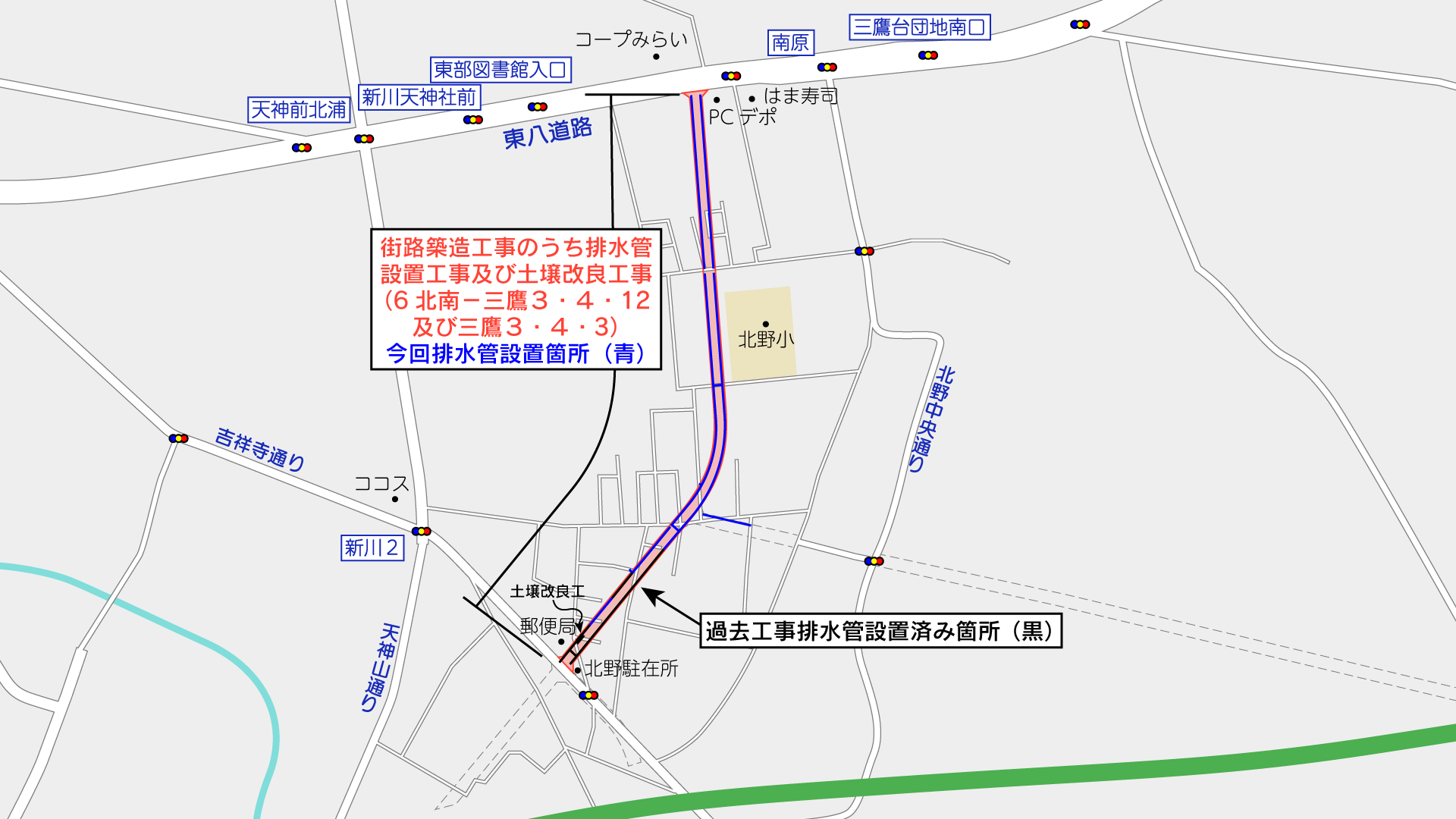

三鷹3・4・12号本村井の頭公園駅前線(北野)全線(既設置済み区間除く)で排水管を設置し、一部で土壌改良工事を行うほか、三鷹3・4・3号北野烏山線(北野三丁目)一部で排水管を設置する工事のようです。

三鷹3・4・12号本村井の頭公園駅前線(北野)

撮影位置はこの通りです。(周辺のGoogleマップ

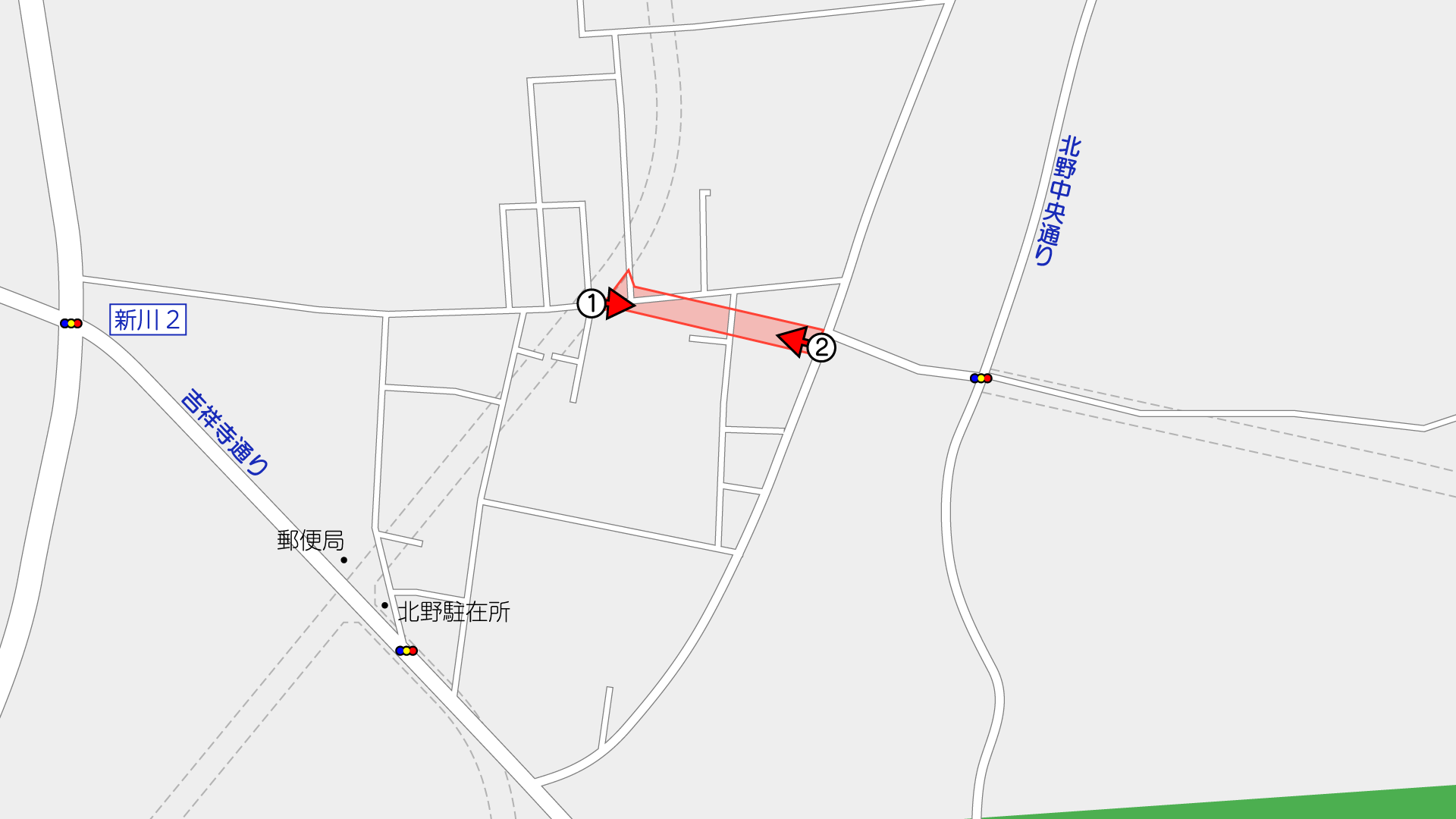

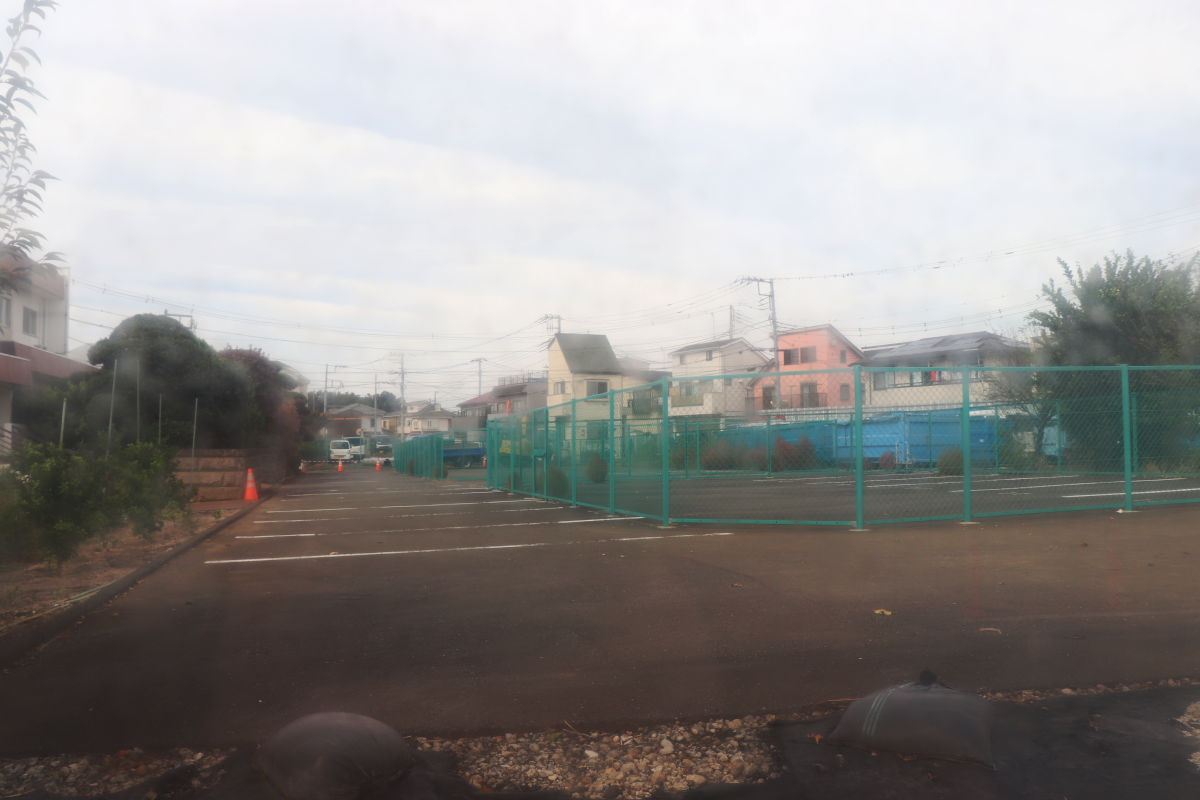

①吉祥寺通りから見た様子(地図

吉祥寺通りから先の区間で工事が行われています。

今回の工事は排水管設置工事がメインです。道路予定地の両脇に排水管を設置するものです。

吉祥寺通りからしばらくの区間は、2020年度発注工事排水管が設置済みです。

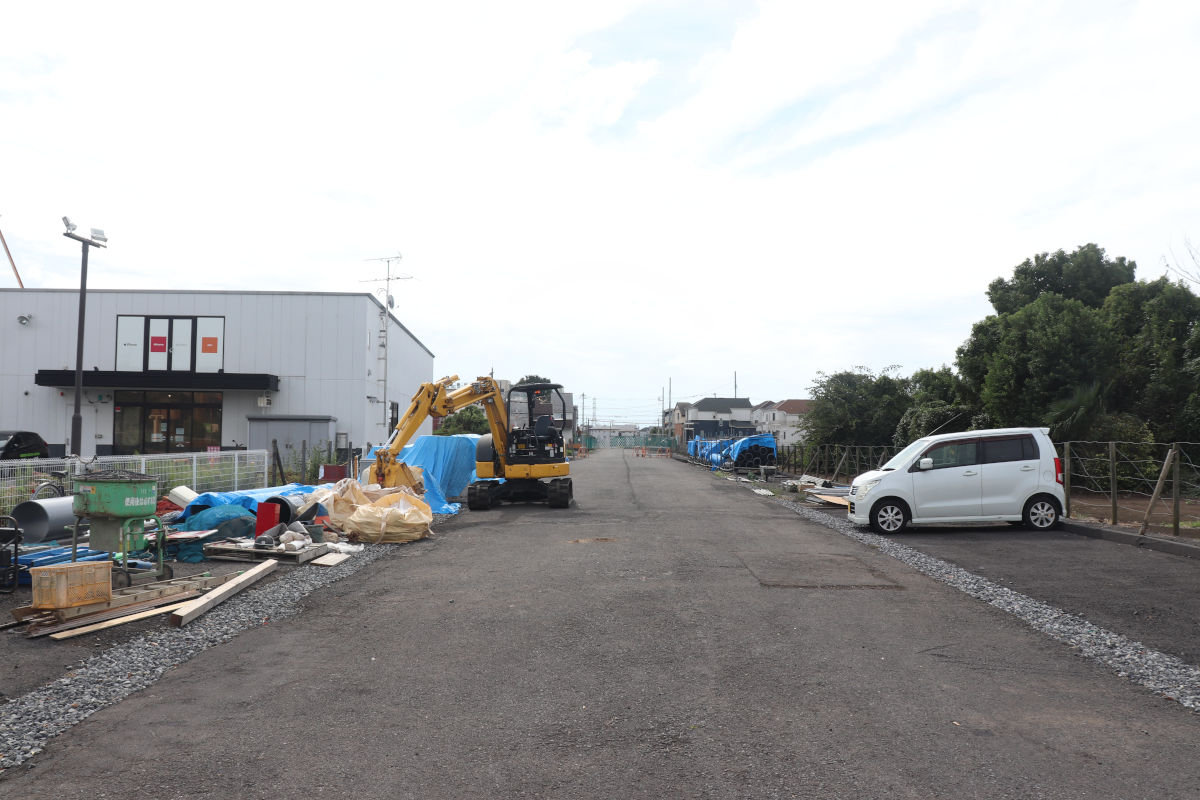

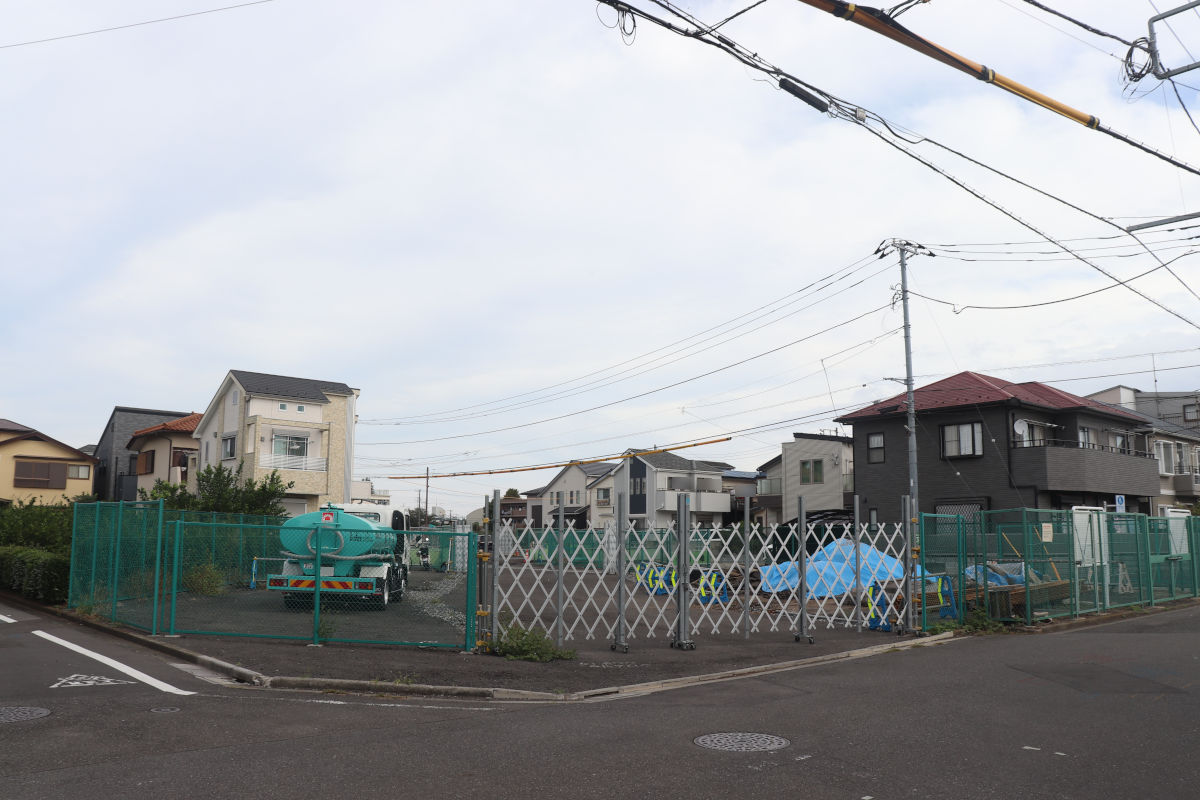

②郵便局裏側(地図

既に多くの区間で現場着手しています。

写真②の地点では、土壌の入れ替えを行う模様です。

古い航空写真を見ると、かつてこの付近に事業所のようなものがあったようなので、何か関係があるんでしょうか。

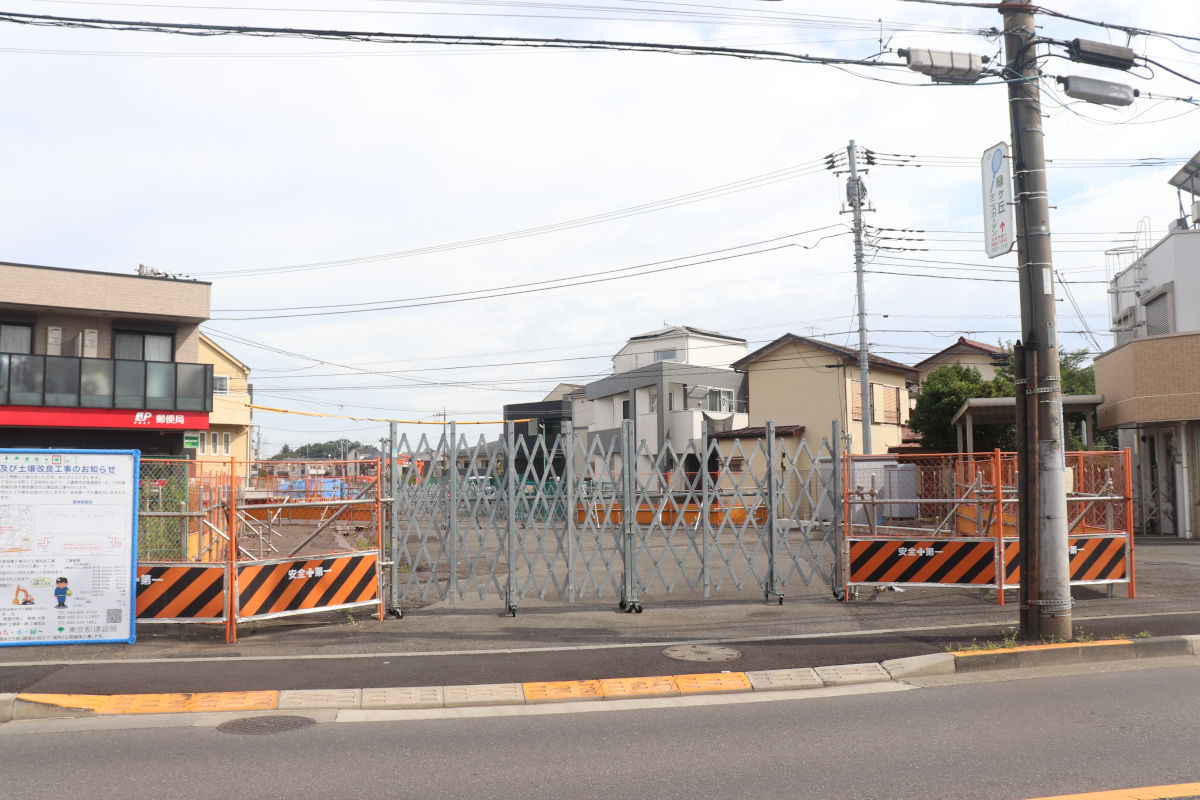

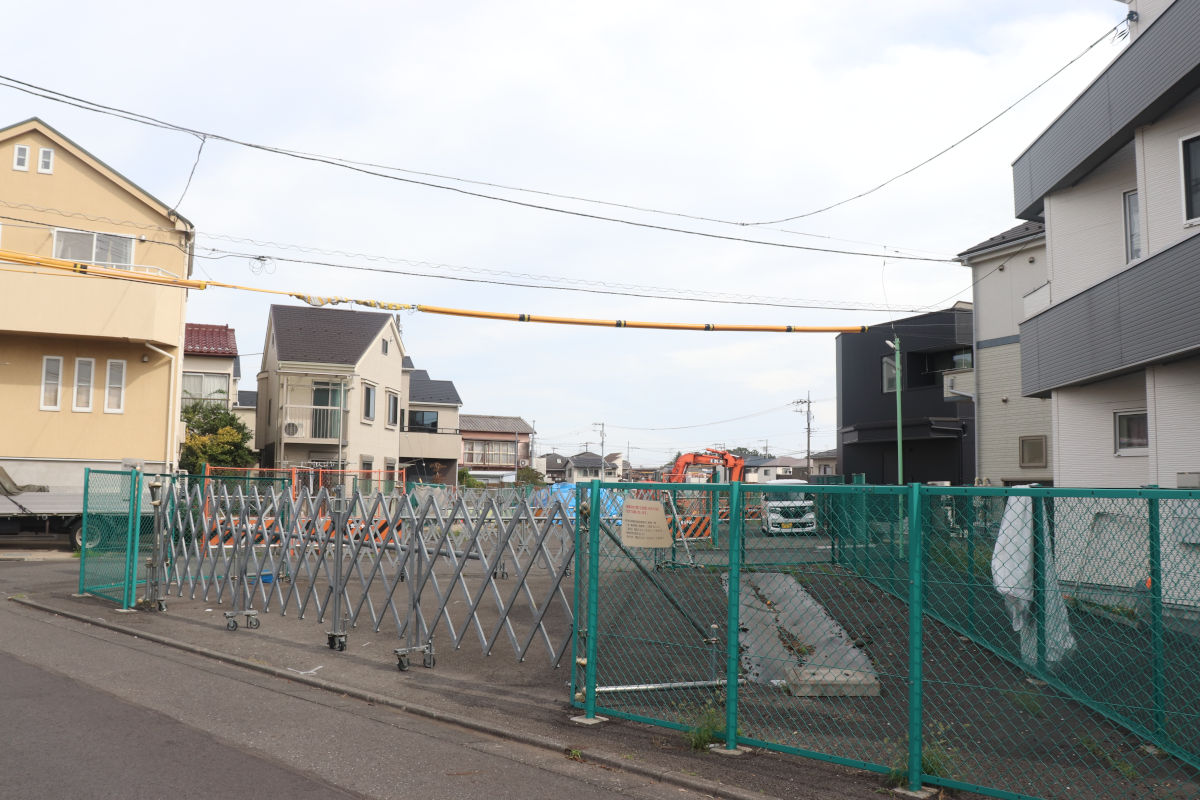

③三鷹3・4・3号接続部(地図

この右側に三鷹3・4・3号北野烏山線が接続する予定です。(後述)

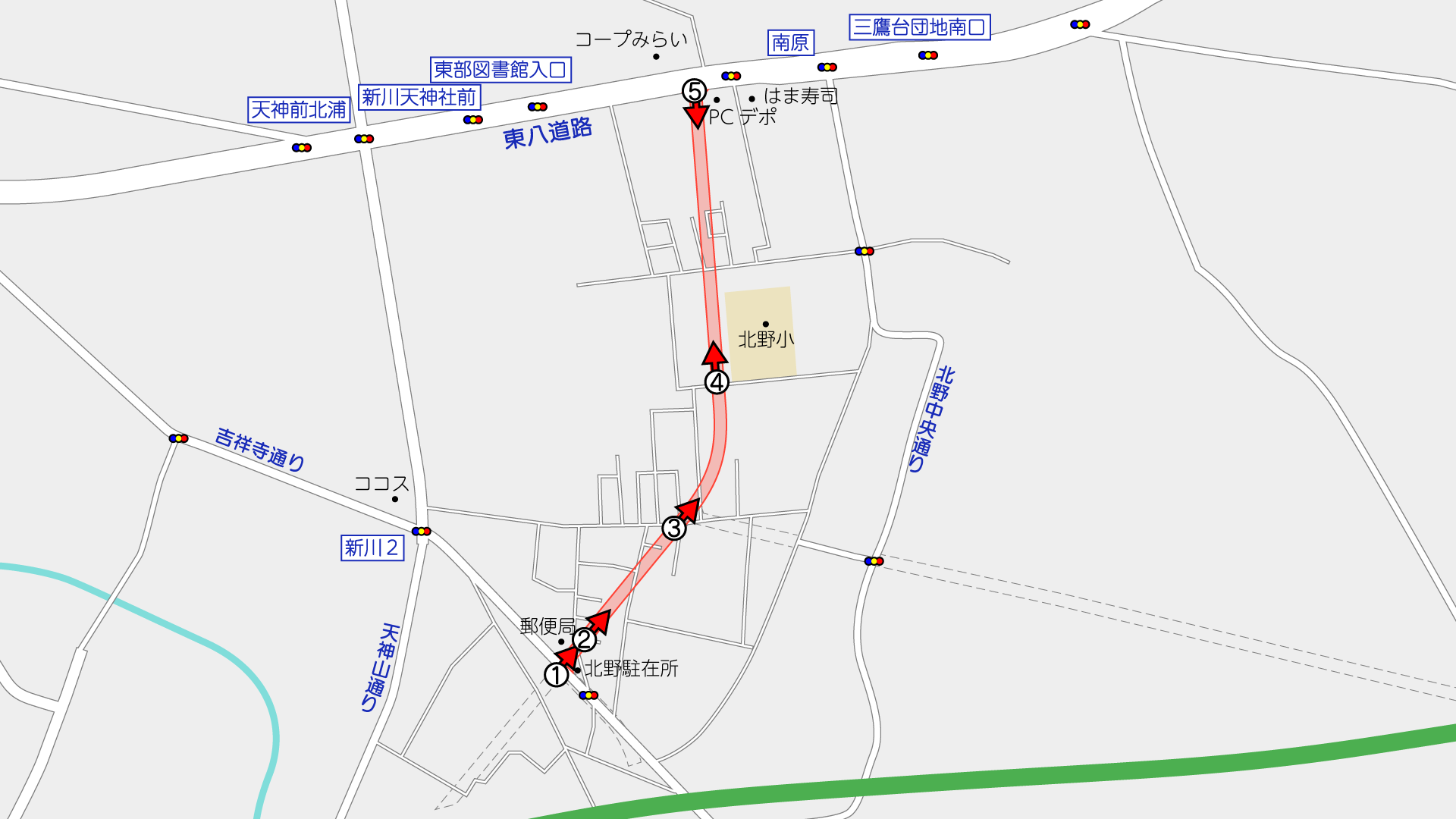

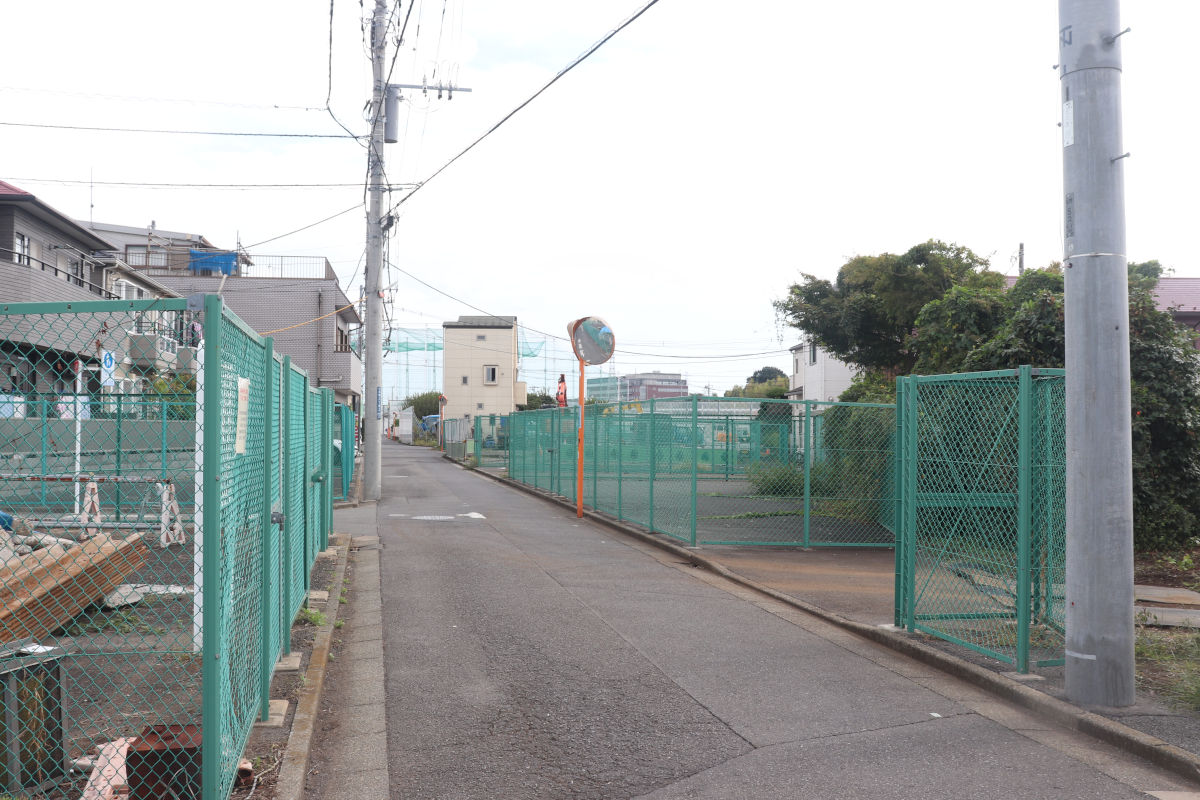

④北野小学校西側(地図

この付近はまだ排水管設置工事に伴う掘削は始まっていないのでしょうか。
写真中の砕石部は、2022年度の工事用搬入路設置工事で整備されたものです。

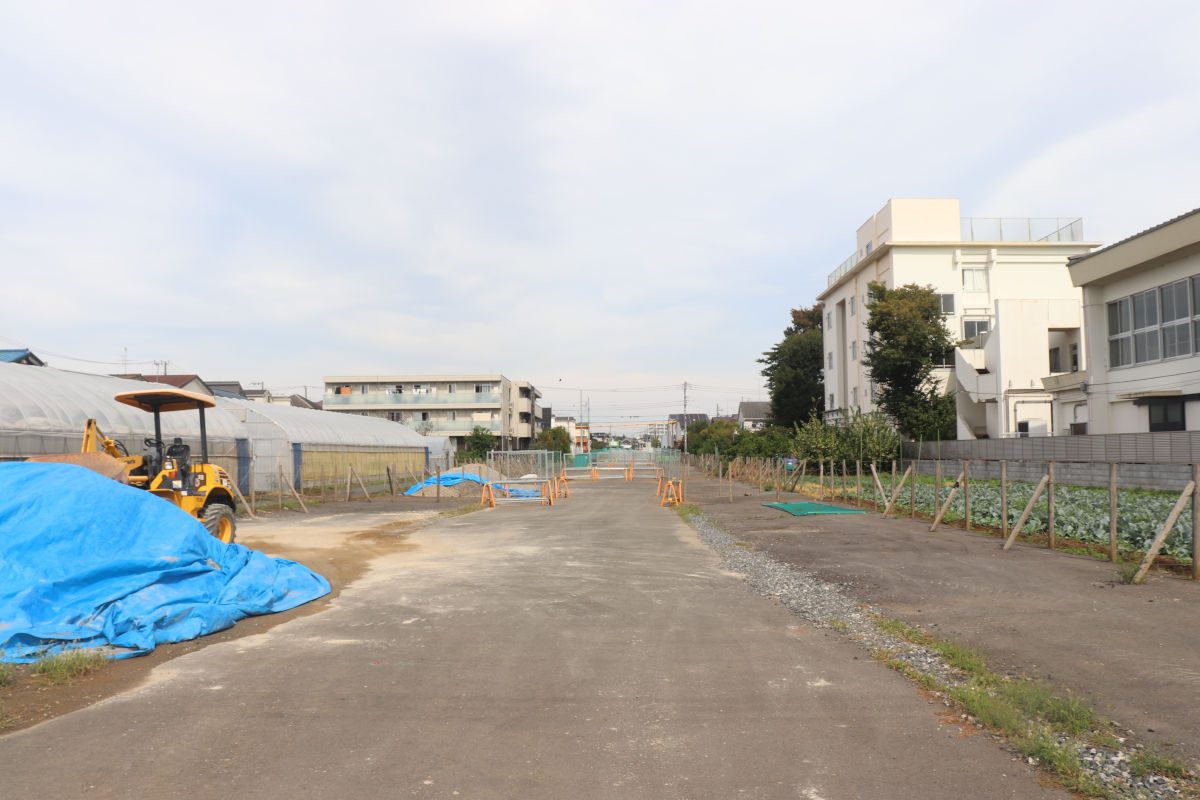

⑤東八道路から見た様子(地図

東京都の道路整備では、一般的に、排水管→電線共同溝→街築工という順序で進んでいくことが多いです。

現在はまだ電線共同溝工事は発注されていません。

三鷹3・4・3号北野烏山線(北野三丁目)

撮影位置はこの通りです。(周辺のGoogleマップ

①三鷹3・4・12号接続部(地図

三鷹3・4・12号北野烏山線(北野三丁目)一部区間でも排水管の設置工事が行われています。

訪問日にはこの路線で工事中でした。

②事業区間東端(地図
※アクリル板越しに撮影

年間発注予定(9月29日公表)によると、今年度は、「街路築造工事のうち排水管設置工事及び浸透施設設置工事(7北南-三鷹3・4・3)」が12月上旬に公表予定となっています。

この都市計画道路は、外環道予定地を挟み東側でも別途事業中で、烏山通りのマックスバリュ付近まで道路ができる計画です。

補助第219号線・三鷹3・4・3号北野烏山線
世田谷区 三鷹市

撮影日:2025年10月13日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
