放射第35号線・36号線(要町通り延伸部) 排水管・メトロ工事進む 進捗状況2025.11

練馬区で事業が行われている放射第35号線・放射第36号線の進捗状況を見て来ました。

環七通り氷川台駅間で排水管等の設置工事が行われていたほか、氷川台駅周辺で東京メトロ施工の工事が行われています。

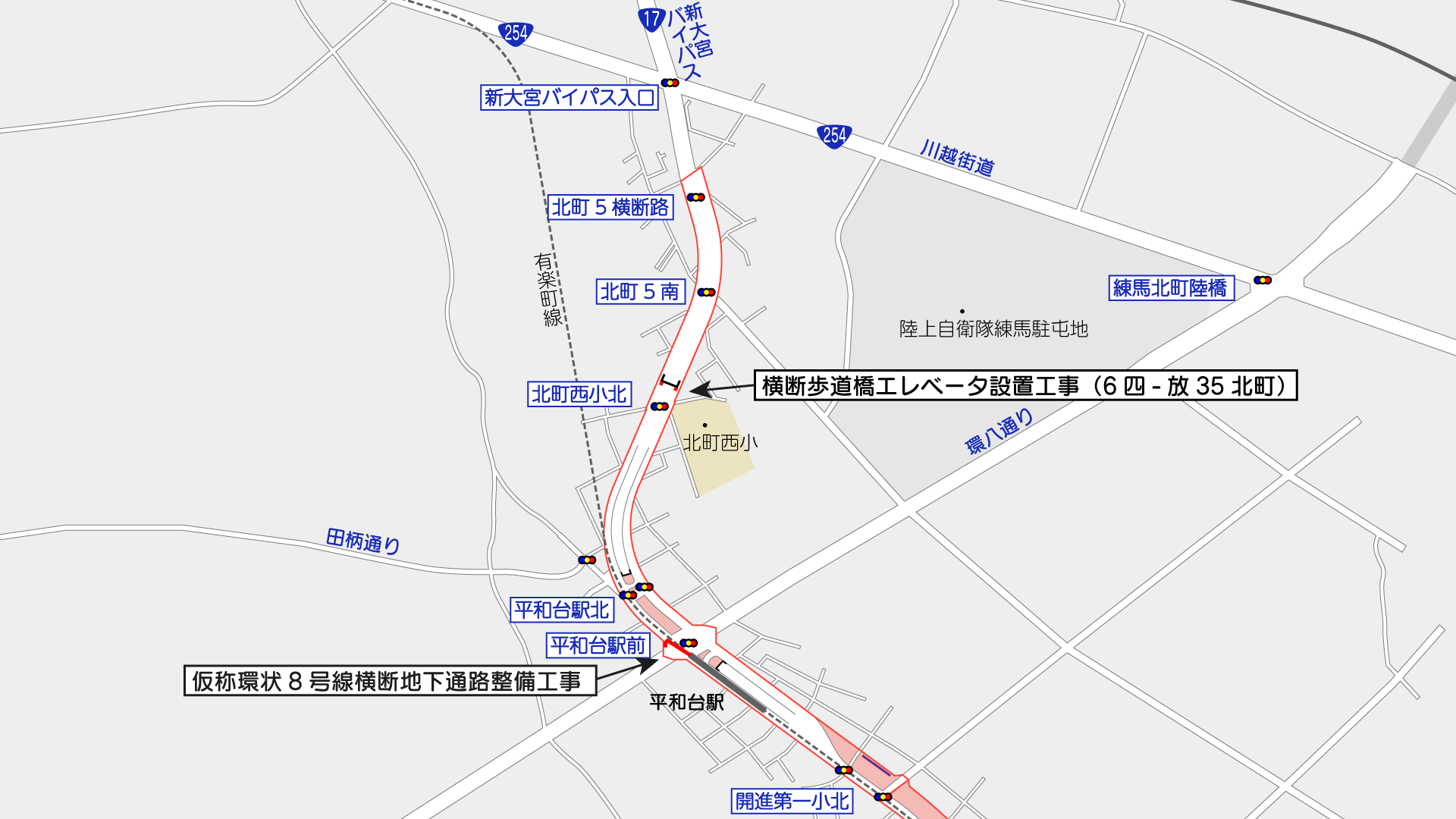

このほか、北町西小学校付近で横断歩道橋のエレベータ設置工事が進められています。

事業概要

放射第35号線豊島区豊玉町三丁目から埼玉県境に至る延長約8460mの都市計画道路です。放射第36号線豊島区要町一丁目から練馬区平和台三丁目に至る延長約4270mの都市計画道路です。

このうち上記で赤色で示した区間で事業が行われています。現在の要町通りを延伸し、新大宮バイパスに接続する計画です。

施行者は東京都で、都道として整備されます。なお、事業認可が図の通り異なります。

2004年(平成16年)12月28日に事業認可された区間は、延長約1,330mで、放射第35号線(早宮・北町)と呼ばれています。環八通りとはアンダーパスで立体交差します。


2011年(平成23年)12月1日に事業認可された区間は、延長約1,970mで、放射35・36号線(小茂根・早宮)と呼ばれています。

基本データ

放射第35号線(早宮・北町)
施行者 東京都
延長 約1,330m
代表幅員 40m
事業施行期間 2004年12月28日~2031年3月31日
一部暫定開通 環八通り~川越街道間(2020年3月30日15時)
一部暫定開通 平和台トンネル(2024年2月24日16時)
2024年3月14日現在
放射第35号及び36号(小茂根・早宮)
施行者 東京都
延長 約1,970m
代表幅員 40~50m
事業施行期間 2011年12月1日~2031年3月31日
2024年3月15日現在

用地取得率の推移

放射第35号線(早宮・北町)

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

放射第35号及び36号(小茂根・早宮)

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2020年度 石神井川放射第36号線橋梁(仮称)(2)下部建設工事 飛島建設株式会社
2021年度 氷川台橋鋼けた製作・架設工事(3四-放36小茂根・早宮) 株式会社北都鉄工
2021年度 街路築造工事のうち排水管設置工事(3四-放36小茂根) リアル建設株式会社
2021年度 街路築造工事(3四-放35早宮) 株式会社関谷舗道
2021年度 街路築造工事及び電線共同溝設置工事(3四-放35北町) 辰島建設株式会社
2022年度 平和台トンネル吸音板等設置工事(4四-放35早宮・北町) 日栄・コスモ建設共同企業体
2022年度 横断歩道橋基礎工事(4四-放35北町) 不調
2022年度 横断歩道橋基礎工事(4四-放35北町)その2 不調
2022年度 横断歩道橋基礎工事(4四-放35北町)その3 不調
2023年度 横断歩道橋基礎工事(5四-放35北町) 双栄基礎工業株式会社
2023年度 横断歩道橋設置工事(5四-放35北町) 株式会社エフォート
2023年度 横断歩道橋エレベータ棟建設工事(5四-放35北町) 不調
2023年度 横断歩道橋エレベータ棟建設工事(5四-放35北町)その2 不調
2023年度 電線共同溝設置工事(5四-放35早宮・北町) 桐井電設工業株式会社
2023年度 街路築造工事及び排水管設置工事(5四-放36小茂根) 七海建設株式会社
2024年度 横断歩道橋エレベータ棟建築工事(6四-放35北町) 不調
2024年度 平和台トンネル排水設備改良工事(6四-放35北町) 新明和工業株式会社
2024年度 横断歩道橋エレベータ設置工事(6四-放35北町) 株式会社彩光建設
2024年度 工事用通路整備工事(6四-補230大泉町外2路線) 共栄土木株式会社
2024年度 街路築造工事のうち排水管設置工事及びトンネル補修工事(6四-放36小茂根外1路線) 七海建設株式会社
2025年度 街路築造工事(7四ー放35早宮・北町) 不調
2025年度 街路築造工事のうち排水管設置工事(7四ー放35・36外1路線) 2026年2月5日開札予定
委託
発注年度 委託名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2023年度 道路詳細修正設計(5四-放35・36小茂根・早宮) セントラルコンサルタント株式会社
2023年度 電線共同溝詳細補足設計(5四-放35早宮・北町)  株式会社エース
2023年度 横断歩道橋詳細設計(5四ー放35・36小茂根・早宮) 株式会社トーニチコンサルタント
2023年度 開通記念式典に係る実施計画等作成委託(5四-放35早宮・北町)  株式会社大和田組
2023年度 交通量調査委託(5四―放35早宮・北町)  株式会社トーアテック
2023年度 交通量調査委託(5四-放35早宮・北町)その2 株式会社四門
2023年度 エレベーター棟予備設計(5四-放35・36小茂根・早宮) 株式会社トーニチコンサルタント
2023年度 開通記念式典等に係る会場設営業務委託(5四ー放35早宮・北町)  株式会社大和田組
2024年度 地質調査(6四-放35・36小茂根・早宮外1箇所) 日本物理探鑛株式会社
2024年度 道路詳細修正設計及び電線共同溝予備補足設計(6四-放35・36小茂根・早宮) セントラルコンサルタント株式会社
2024年度 道路詳細修正設計(6四-放35早宮・北町) 不調
2024年度 交通量調査委託(6四-放35・36小茂根・早宮) 株式会社四門
2024年度 整備効果測定委託(6四-放35早宮・北町) 株式会社四門
2024年度 道路詳細修正設計(6四-放35早宮・北町)その2 不調
2024年度 道路詳細修正設計(6四-放35早宮・北町)その3 株式会社東京建設コンサルタント
2025年度 電線共同溝詳細修正設計(7四-放35・36小茂根・早宮) セントラルコンサルタント株式会社
2025年度 放射第35・36号線(小茂根・早宮)事業のお知らせの印刷、封入、配布 株式会社アドネット
2025年度 道路詳細修正設計(7四ー放35早宮・北町) 株式会社東京建設コンサルタント 8,118,000円
この表の注意事項
データ収集期間:工事2020年度後半~、委託2023年度~(それ以前は収集していません)
最終更新日:2025年12月26日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:放射第35号線・36号線

放射第35号線・36号線(要町通り延伸部) 排水管・メトロ工事進む 進捗状況2025.11
放射第35号線・36号線(要町通り延伸部) 排水管などの工事進む 進捗状況2025.1
放射第35号線 環八通りをくぐる「平和台トンネル」暫定開通!
放射第35号線平和台トンネル 開通プレイベント 自動車専用トンネルを徒歩で見学
放射第35号線・36号線 平和台駅前交差点で交通切替え 進捗状況2023.2
放射第35号・36号(環七~環八間) 進捗状況2022.4
放射第35号・36号(環七~環八間) 進捗状況2020.10
3月30日交通開放 放射第35号線(環八通り~川越街道間)のようす
放射第35号(環八通り~川越街道)の両側歩道が開放
まもなく開放?放射第35号(環八通り~川越街道) 進捗状況2019.3
放射第35号(川越街道~環八通り) 進捗状況2018.10
放射第35号(早宮・北町)進捗状況2018.1
放射第35・36号(小茂根・早宮) 進捗状況2018.1

写真等

環七通り~環八通り南側間

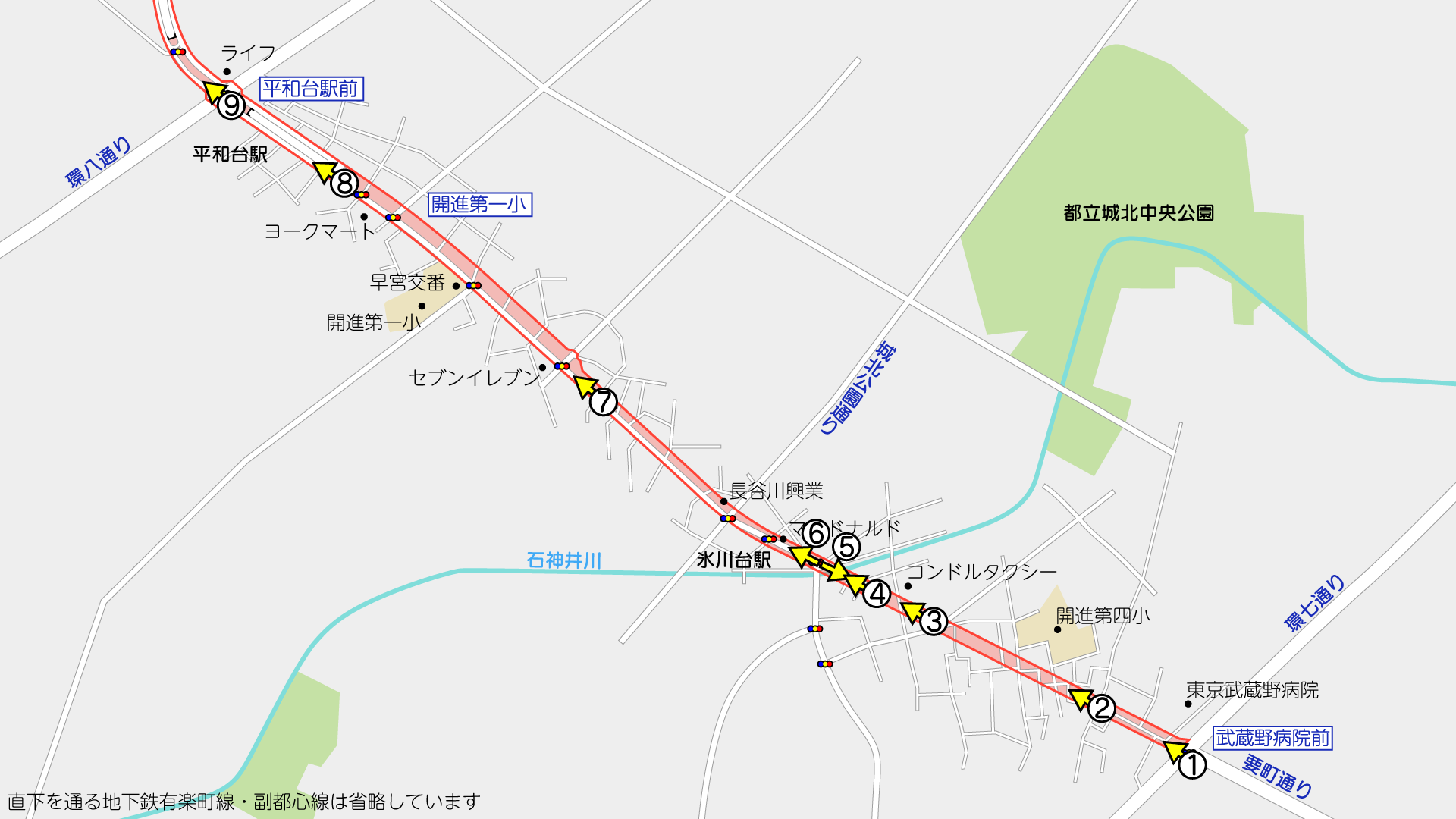

環七通り環八通り南側間で行われている工事はこの通りです。(2025年11月29日時点)

撮影位置はこの通りです。(周辺のGoogleマップ

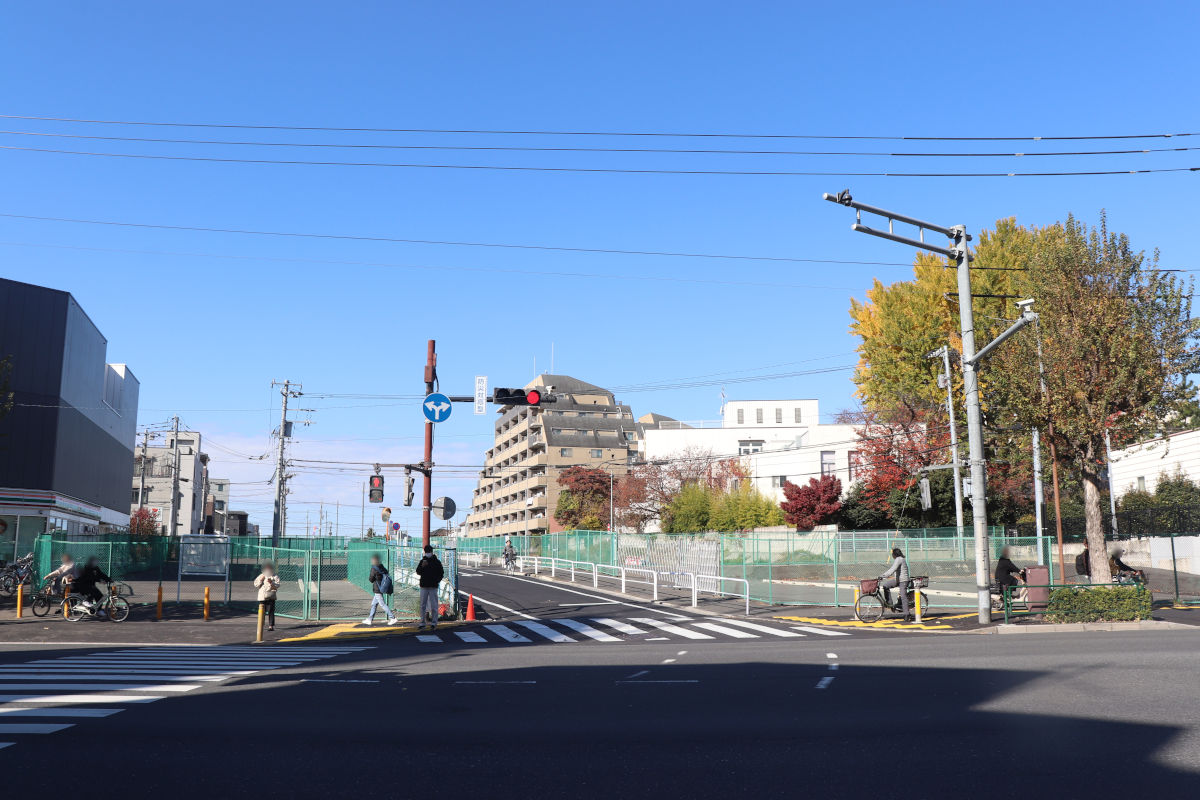

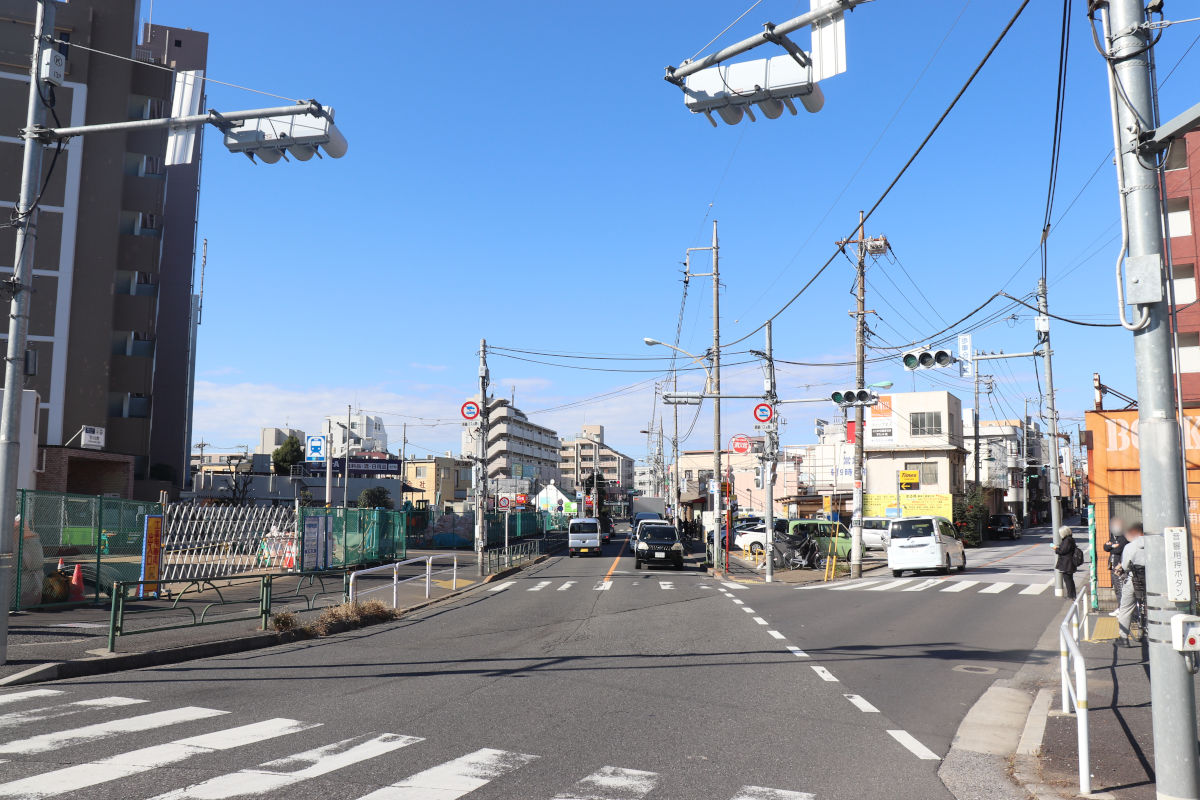

①環七通り「武蔵野病院前交差点」。両側で用地の確保が進んでいる(地図

事業区間東端の武蔵野病院前交差点です。

用地取得が引き続き進められつつ、まとまって取得された箇所から工事が進められています。

東京都のサイトによると、2011年に事業認可された武蔵野病院前交差点開進第一小学校北交差点間の用地取得率は89%とのことです。

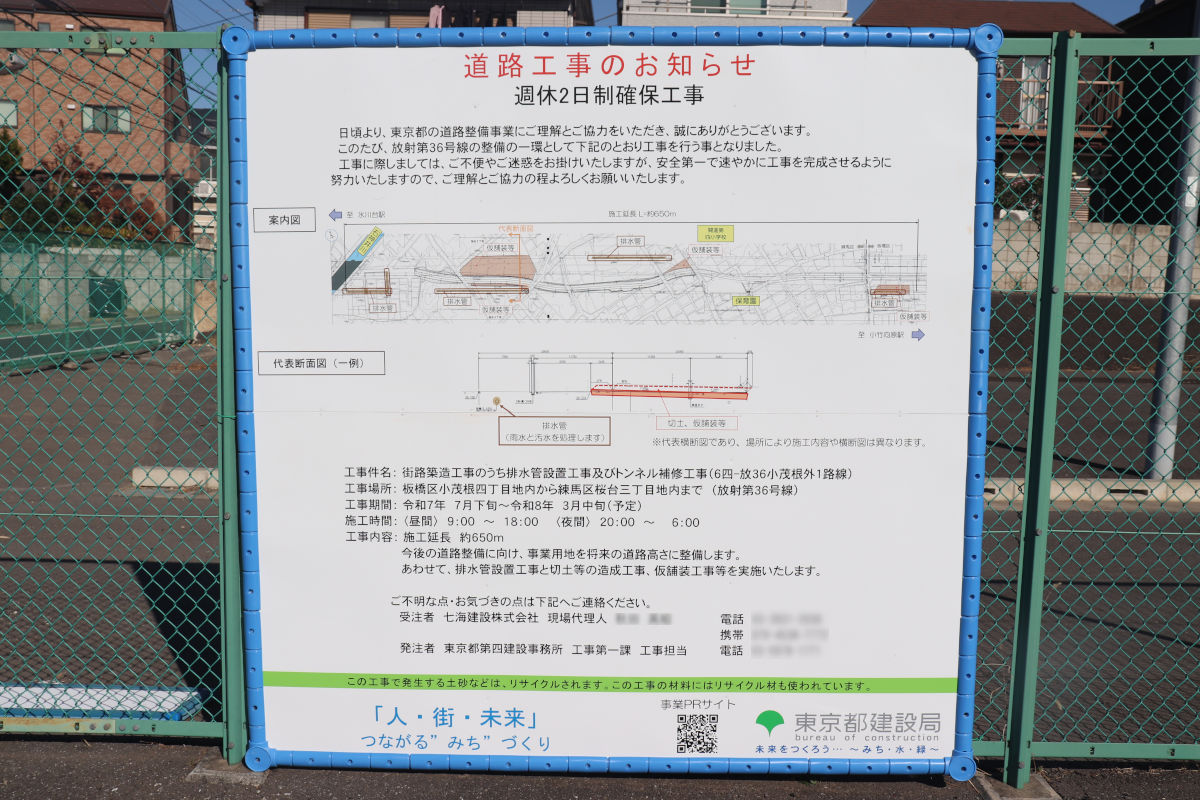

②この付近から石神井川手前までの区間で断続的に排水管設置工事が進んでいる(地図

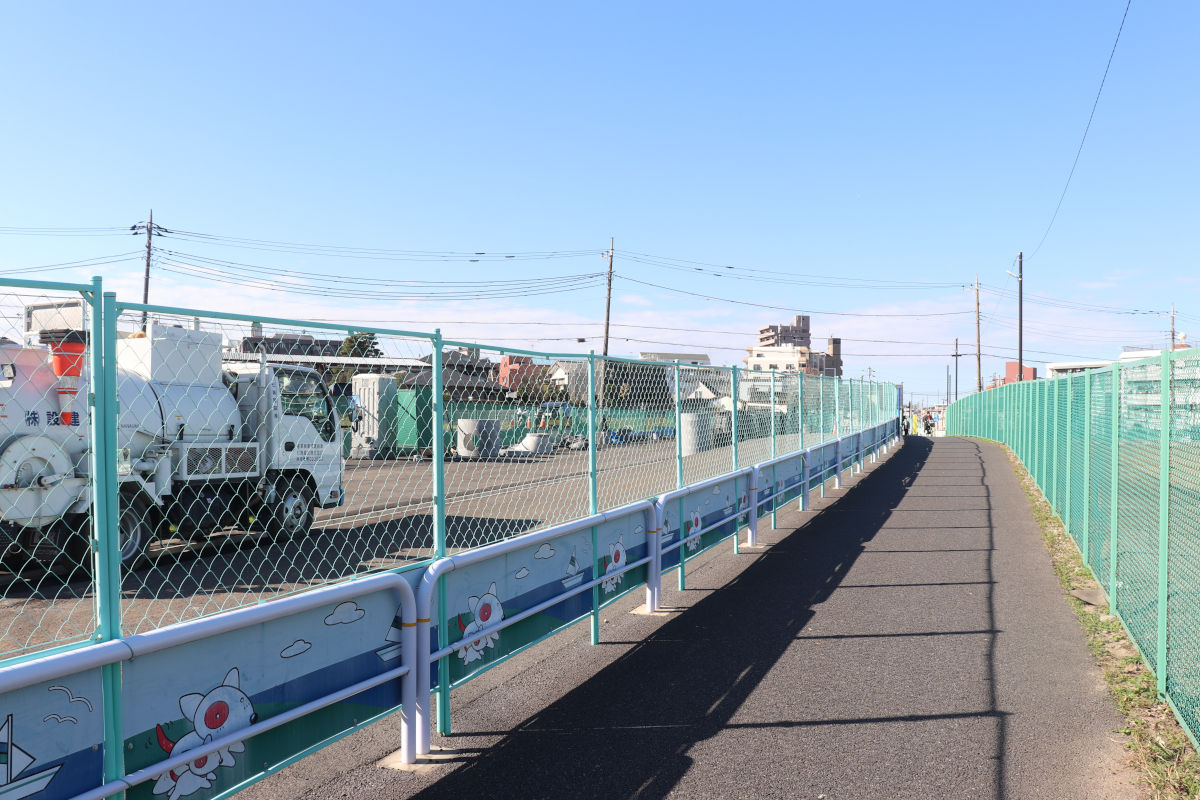

写真②~石神井川手前までの区間では、断続的に排水施設設置工事が進められています。

工事内容
工事件名街路築造工事のうち排水管設置工事及びトンネル補修工事(6四-放36小茂根外1路線)
施工者七海建設株式会社
工事期間2026年3月中旬まで
工事概要オープン掘削 1,960m3
路体盛土 67m3
U型側溝工 61.0m
防護柵工 266.2m
防塵舗装工 2507m2
排水管設置工事 鉄筋コンクリート管敷設工  62.0m 硬質塩化ビニル管敷設工 252.4m
円形組立人孔設置工 12基
特殊人孔設置工     1基
補償代行工事 重力式擁壁 11m3
トンネル補修工 ひび割れ補修工 712.4m
表面被覆工 8m2
排水管設置工事 鉄筋コンクリート管敷設工 6.0m
③の地点(地図

環七通り氷川台駅間では、これまでも排水管設置工事が行われており、今回はその工事の続きと見られます。

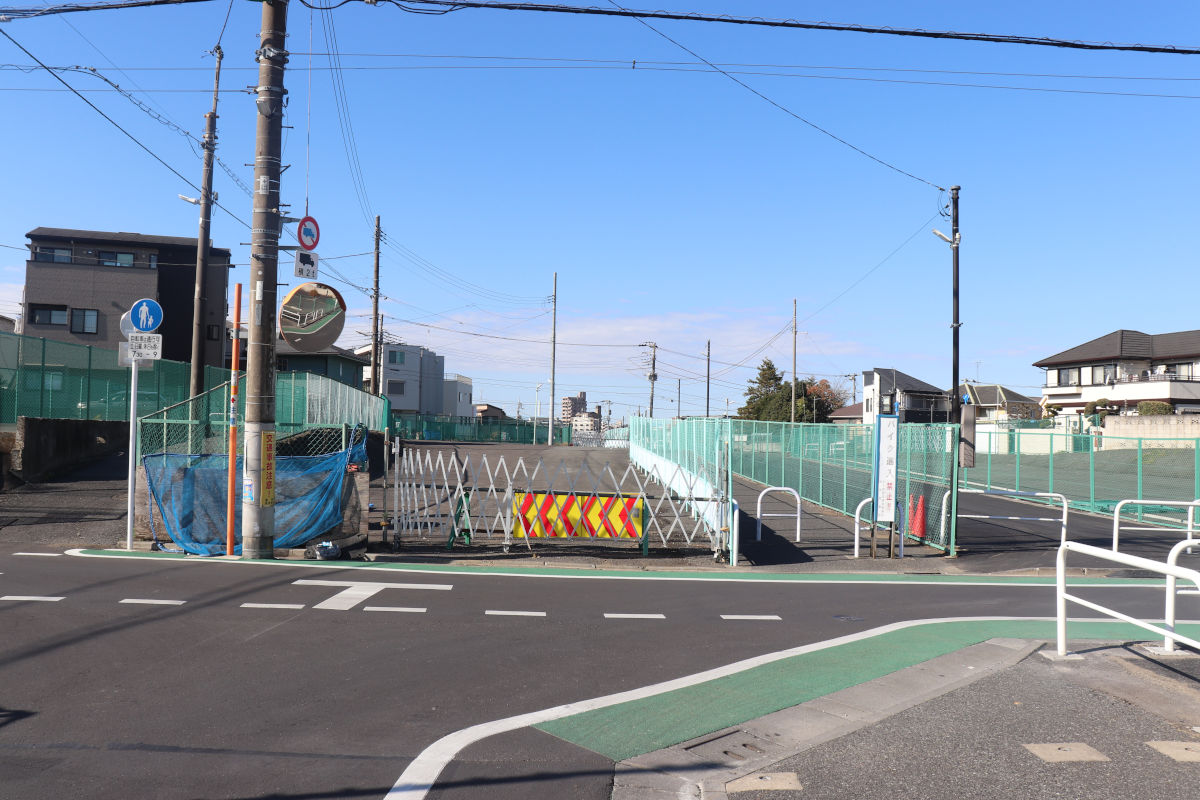

前回工事も同社が施工していました。

④石神井川手前(地図

石神井川周辺では、依然として用地の未取得地が見られます。

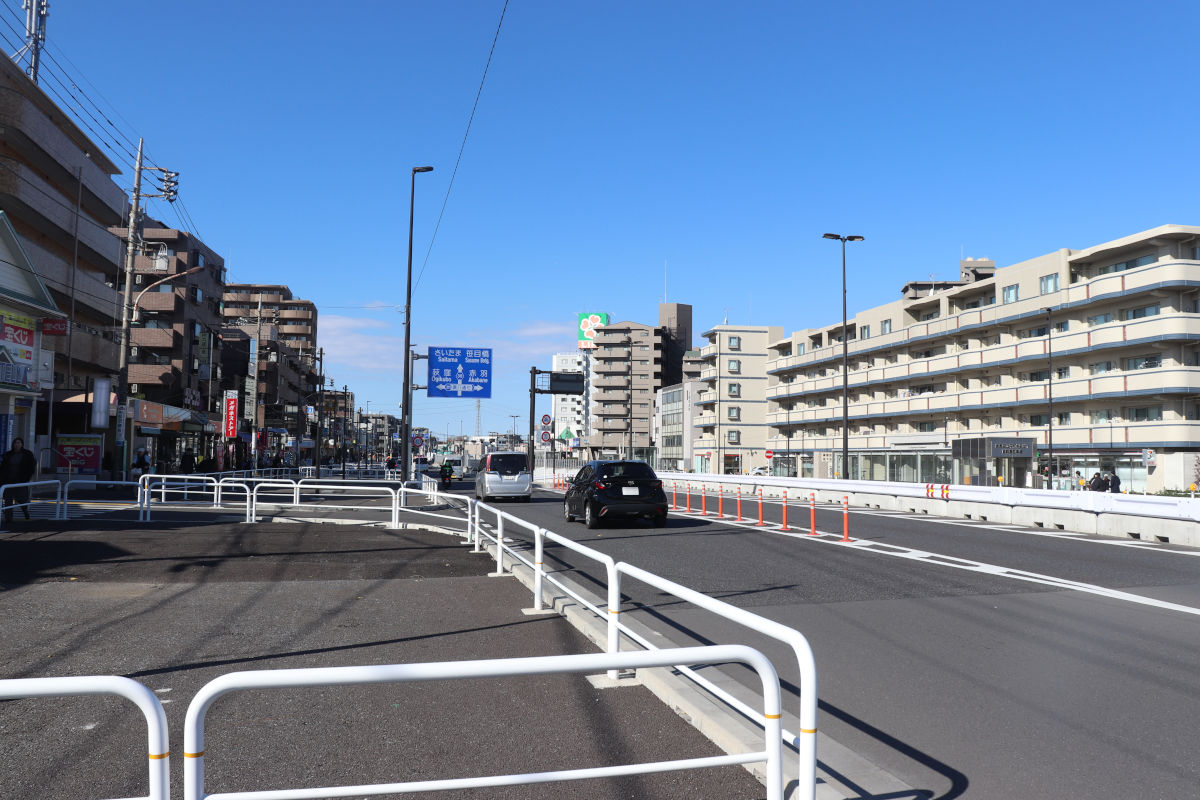

⑤石神井川の橋梁(地図

石神井川を跨ぐ橋梁部では、前回工事で橋面舗装中央分離帯の設置工事が行われました。

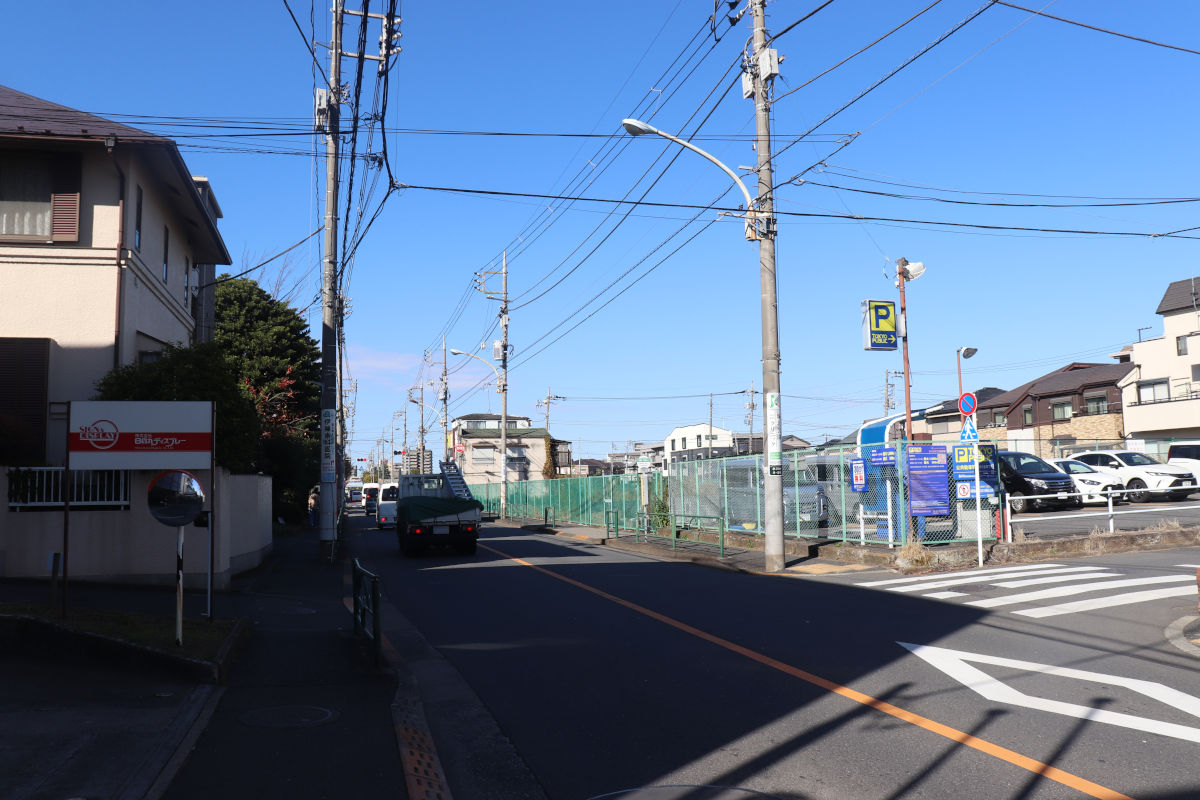

⑥氷川台駅前(地図

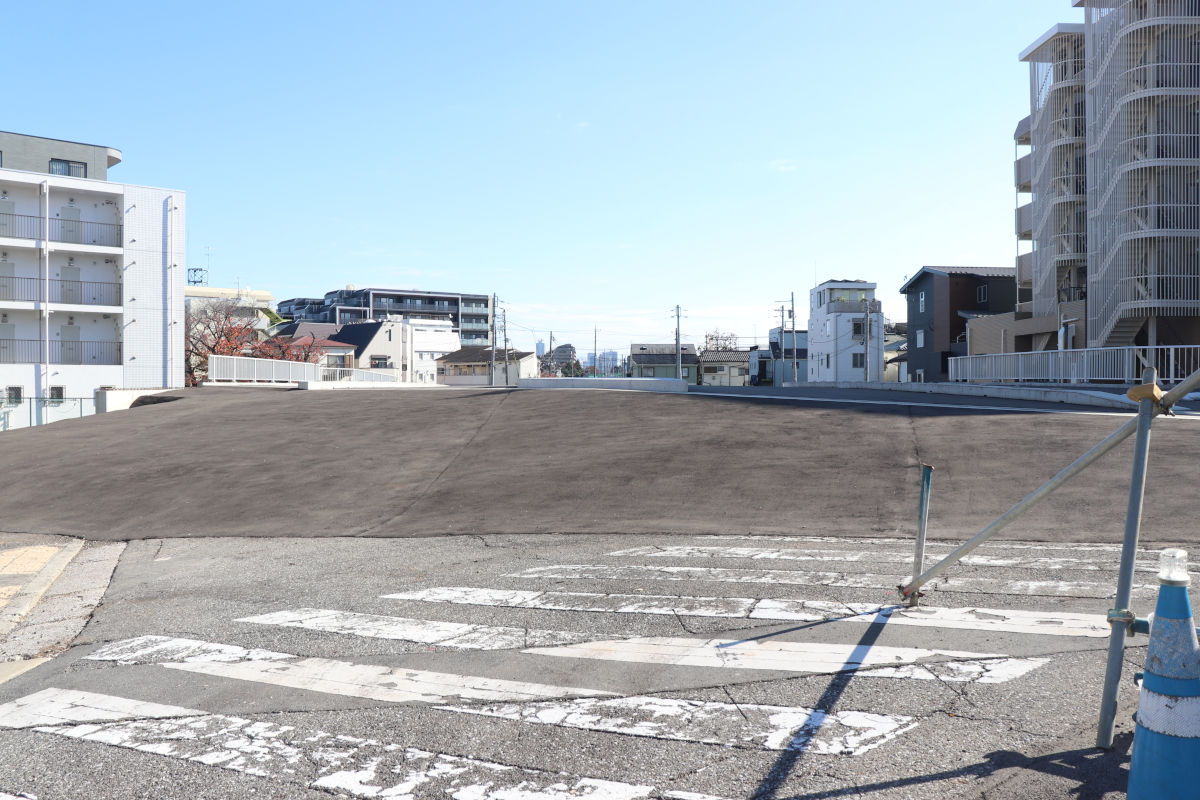

氷川台駅周辺は、未取得の土地がまとまって存在しています。多くが商業施設を伴う建物です。

左側、かつては駐輪場があり、東京メトロ有楽町線・副都心線の氷川台駅の直上部分の土地では、東京メトロ発注の地中障害物の撤去工事が進められています。

工事内容
工事件名氷川台駅ほか1駅東京都市計画道路整備事業に伴う支障物撤去工事
施工者坂田建設株式会社東京支店
工事期間2026年2月28日まで
工事概要地中障害物の撤去

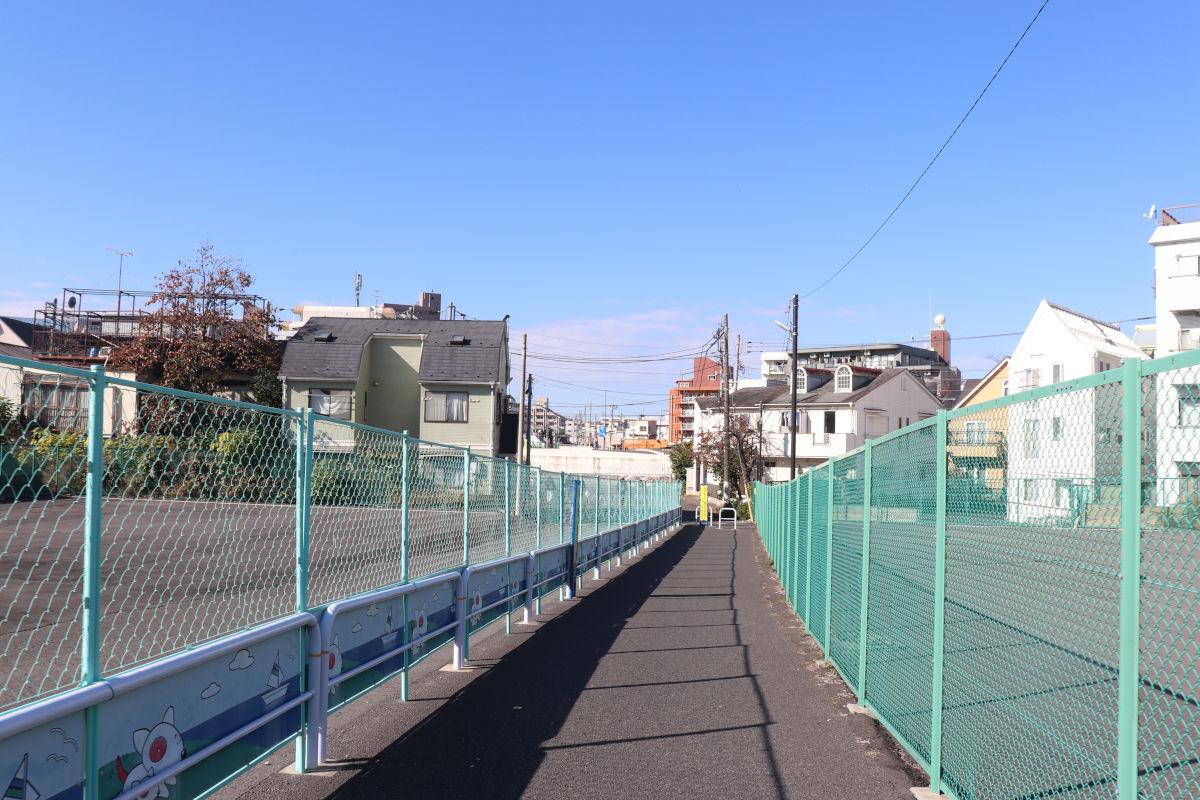

⑦開進第一中学校東側(地図

氷川台駅~平和台駅間でも引き続き用地の取得が進められていますが、所々に未取得の土地があります。

一部土地では、東京都道路整備保全公社による時間貸し駐車場として暫定利用されている土地もあります。

この区間ではこれまで目立った工事は行われていません。

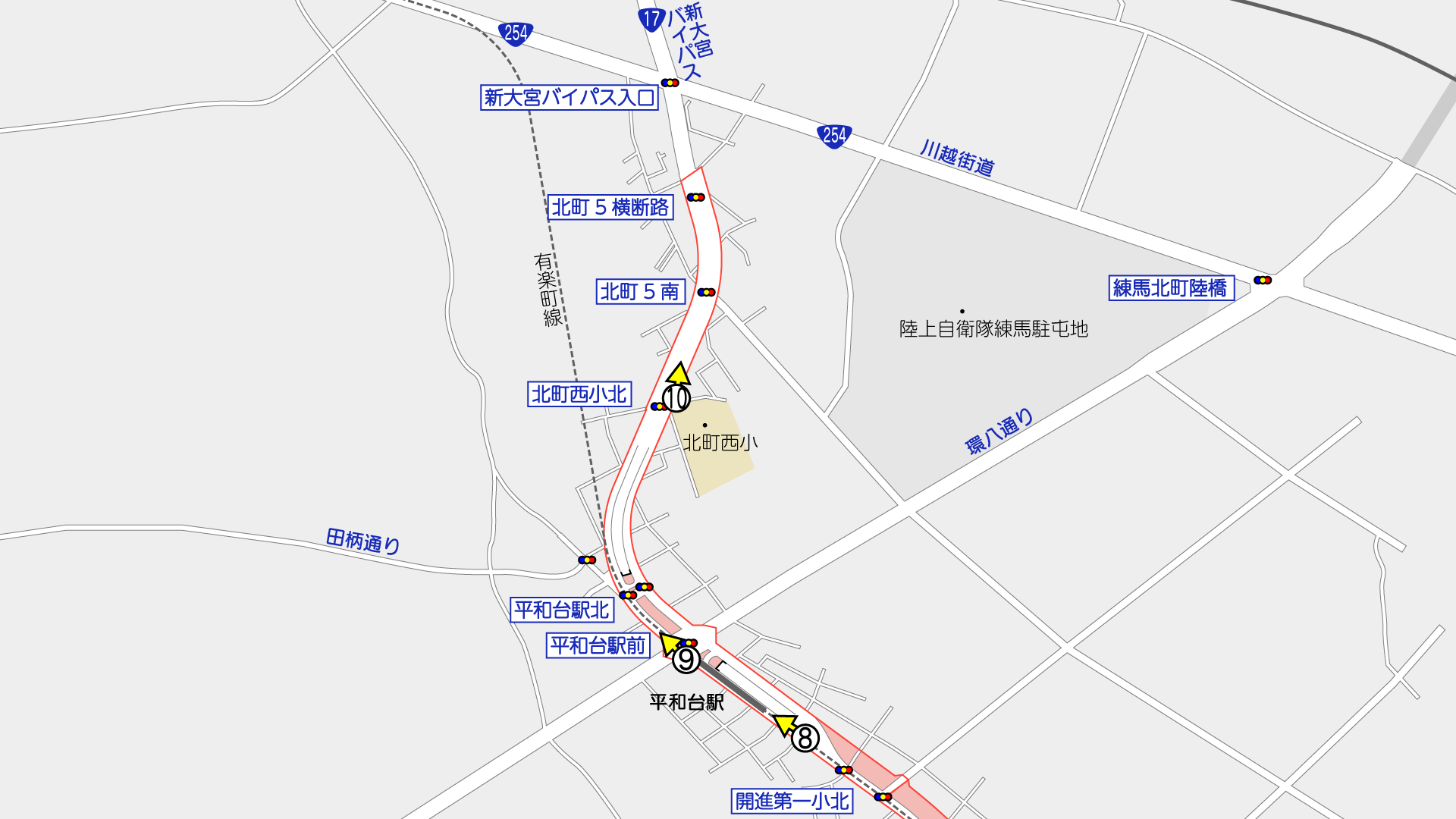

環八通り南側~川越街道間

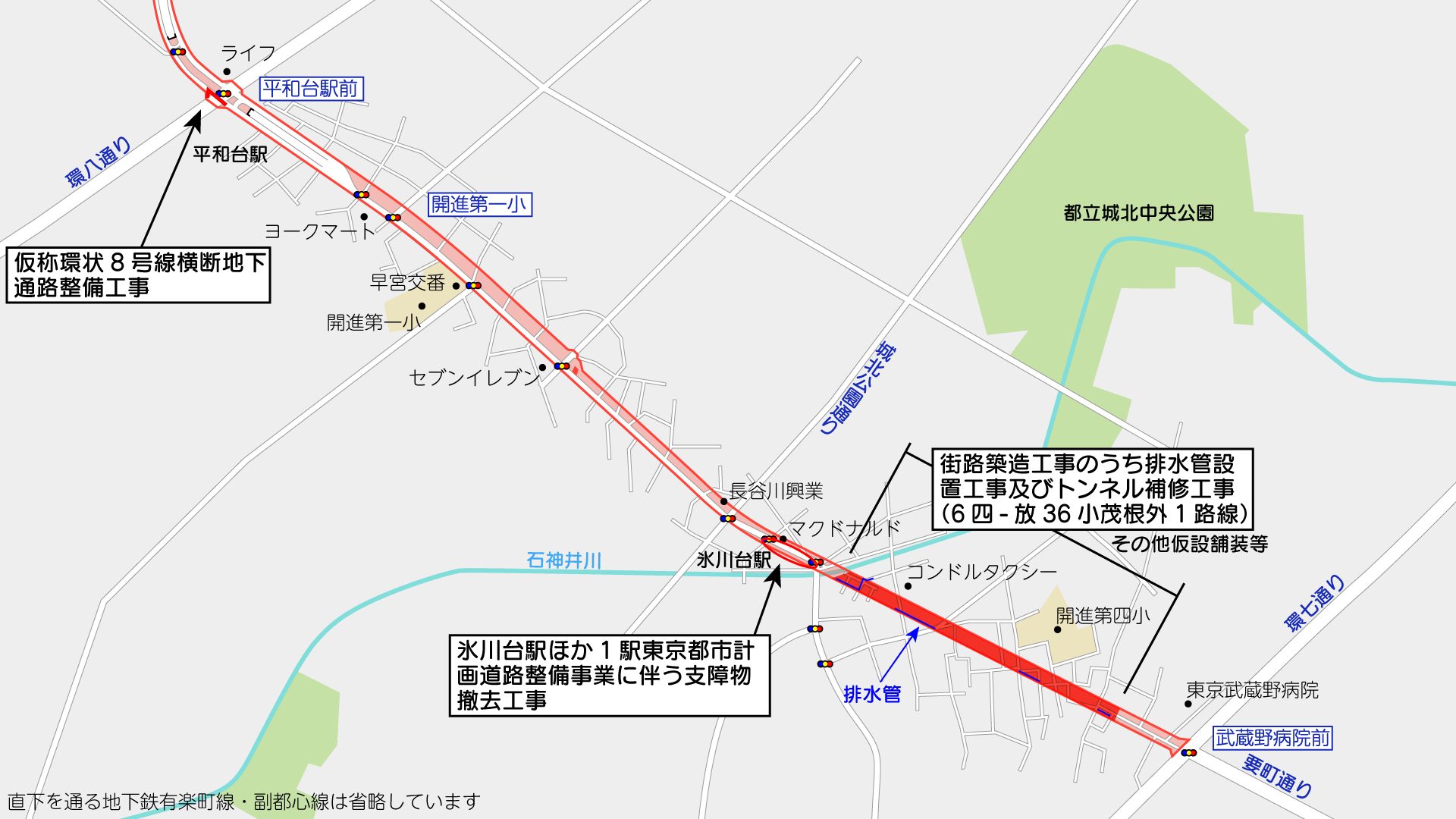

環八通り南側~川越街道間で行われている工事はこの通りです。(2025年11月29日時点)

撮影位置はこの通りです。(周辺のGoogleマップ

⑧平和台トンネル付近(地図

2024年2月24日に交通開放された平和台トンネル付近では、交通開放後も地上部の整備工事が進められてきました。前回工事では、南側の電線共同溝を整備する「電線共同溝設置工事(5四-放35早宮・北町)」が行われ、既に完了しています。

まだ電線類や電柱が地上部に残されているため、引き込み等は今後行うのかなと想像しています。

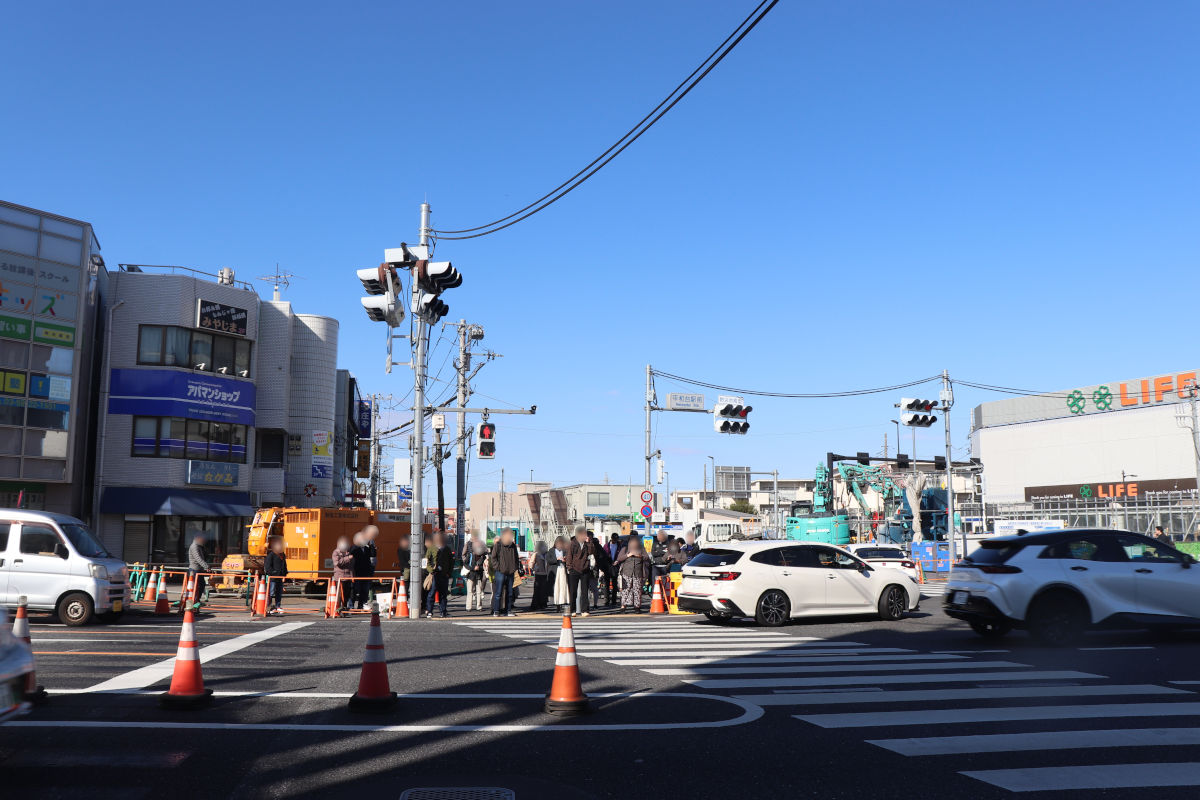

⑨環八通りと交差する平和台駅前交差点(地図

環八通りと交差する平和台駅前交差点では、練馬区発注の工事として、横断地下通路の整備工事が進められています。東京メトロ平和台駅のラチ外通路と接続し、環八通りをくぐってアパマンショップ前に出入口を設ける計画です。

アパマンショップ前の歩道には覆工板が設置され、関係資材が準備されている状況です。

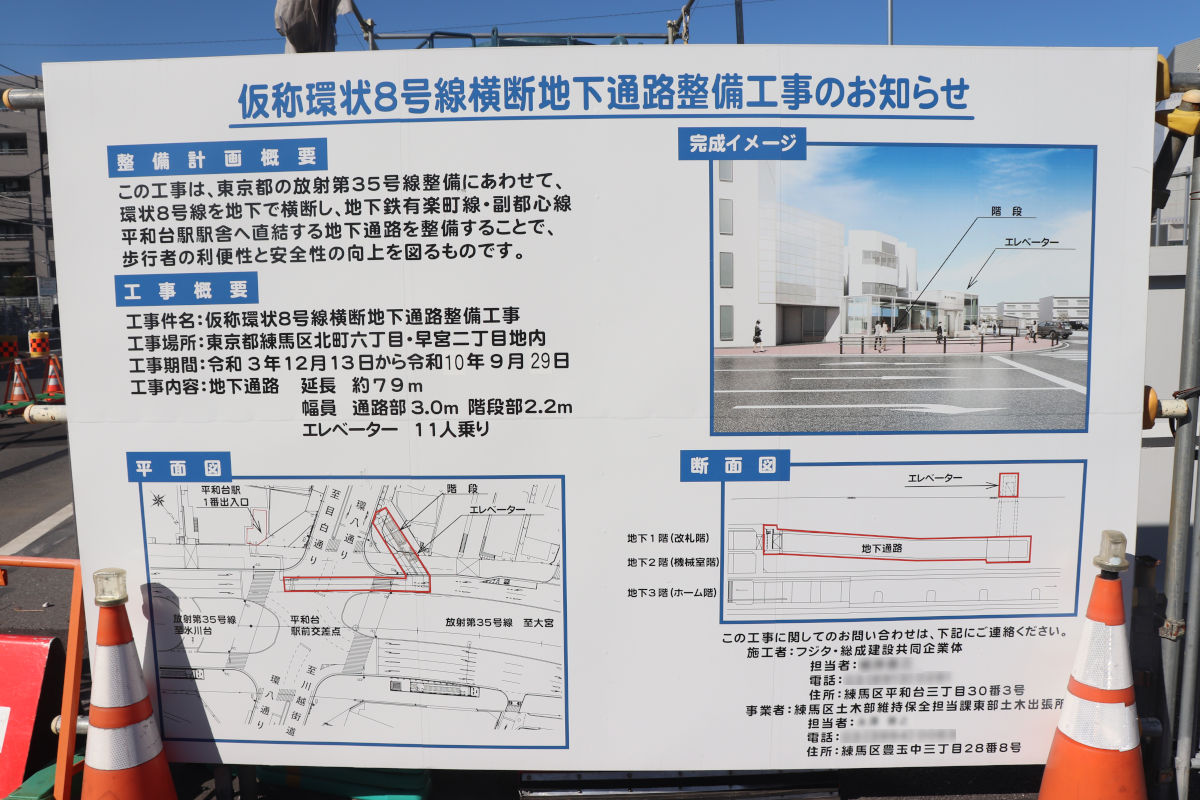

工事内容
工事件名仮称環状8号線横断地下通路整備工事
施工者フジタ・総成建設共同企業体
工事期間2028年9月29日まで
工事概要地下通路 延長79m
     幅員通路部3.0m 階段部2.2m
     エレベータ11人乗り

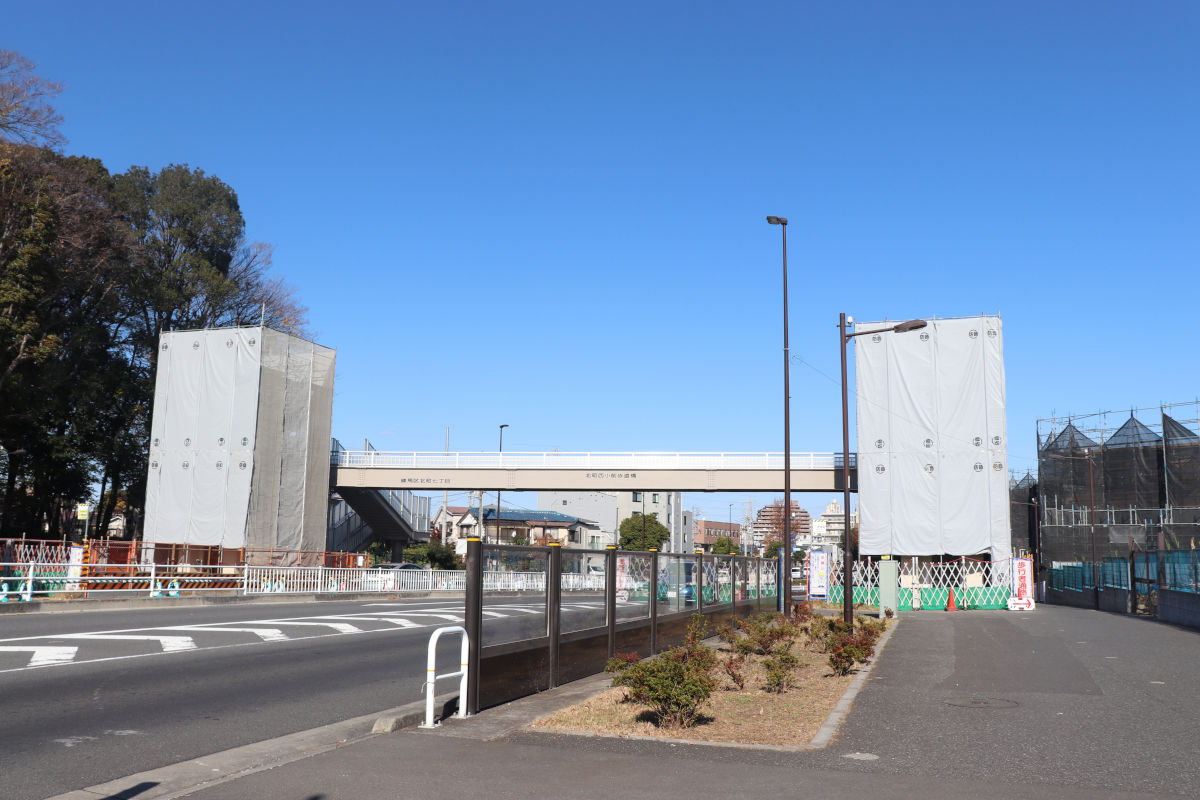

⑩北町西小学校北交差点の北側で整備中の横断歩道橋(地図

2020年3月30日15時に交通開放された環八通り川越街道は、その後大きな変化はありませんが、北町西小学校北交差点の北側で横断歩道橋の整備工事が進められています。

既に横断歩道橋の本体の工事は完了しています。エレベータ工事は、2回の入札不調を経て、約1年遅れで工事が行われている状況です。横断歩道橋は11月29日時点で未供用です。

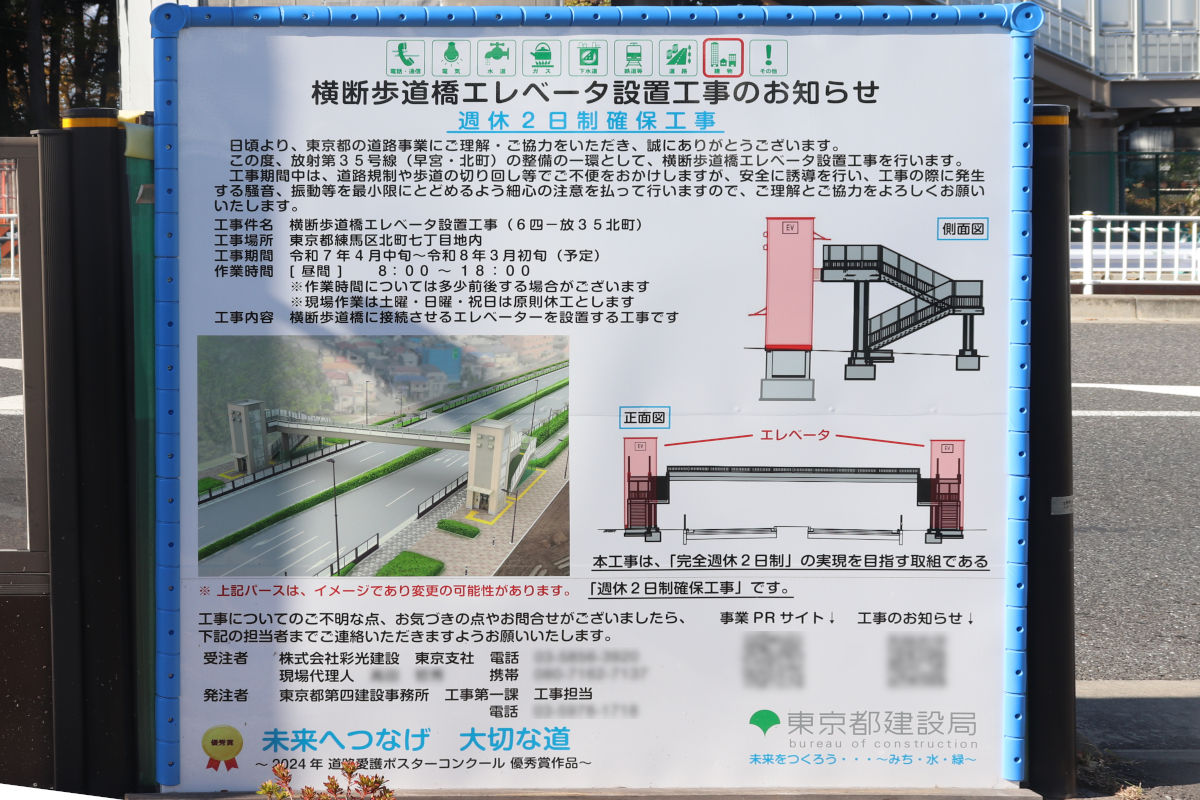

工事内容
工事件名横断歩道橋エレベータ設置工事(6四-放35北町)
施工者株式会社彩光建設東京支社
工事期間2026年3月中旬まで
工事概要横断歩道橋エレベータ棟 2棟(建築、電気設備、昇降機設備:1式)

撮影日:2025年11月29日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
