補助第54号線(上祖師谷)仙川の橋梁上部工施工中 進捗状況2026.3

世田谷区で事業が行われている補助第54号線(上祖師谷)の進捗状況を見て来ました。

仙川を横断する部分で行われていた橋梁下部工事が完了し、上部工事に移行していました。

事業概要

補助第54号線渋谷区富ヶ谷二丁目から世田谷区上祖師谷五丁目に至る延長約8,950mの都市計画道路です。このうち上記で示した区間で道路を新設する事業を行っています。

事業認可は2004年1月21日、施行者は東京都、事業延長は約680m、幅員15mで2車線の道路となる計画です。

基本データ

施行者 東京都
延長 約680m
幅員 15m
事業施行期間 2004年1月21日~2027年3月31日
交通開放 榎交差点~駒澤大学グラウンド前間:2023年4月23日14:00
2023年4月23日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2018年度 街路築造工事のうち電線共同溝設置工事及び排水管設置工事(30二-補54上祖師谷) 東亜道路工業株式会社
2020年度 街路築造工事及び電線共同溝設置工事(2二-補54上祖師谷) 辰島建設株式会社
2021年度 街路築造工事(3二-補54上祖師谷) 成友興業株式会社
2023年度 橋梁下部工事(5二-補54上祖師谷) 株式会社久本組
2024年度 街路築造工事のうち基盤整備工事及び排水管設置工事(6二ー補54上祖師谷) 株式会社久本組 94,567,550円
2024年度 橋梁上部工事(6二-補54上祖師谷) 株式会社久本組 205,260,000円
2025年度 街路築造工事及び橋梁上部仕上げ工事(7二-補54上祖師谷) 株式会社久本組 157,905,000円
委託
発注年度 委託名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2023年度 補助第54号線(上祖師谷)橋梁詳細修正設計 株式会社トーニチコンサルタント
2023年度 補助第54号線(上祖師谷)地質調査 中央開発株式会社
2023年度 補助第54号線(上祖師谷)道路詳細設計及び一般構造物詳細設計 株式会社トーニチコンサルタント
2024年度 補助第54号線(上祖師谷)橋梁詳細修正設計 株式会社トーニチコンサルタント 2,497,000円
2024年度 補助第54号線(上祖師谷)電線共同溝詳細修正設計 株式会社トーニチコンサルタント 6,160,000円
2025年度 補助第54号線(上祖師谷)道路詳細修正設計及び橋梁詳細修正設計 株式会社トーニチコンサルタント 10,615,000円
この表の注意事項
データ収集期間:工事2018年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2026年3月6日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:補助第54号線(上祖師谷)

補助第54号線(上祖師谷)仙川の橋梁上部工施工中 進捗状況2026.3
補助第54号線(上祖師谷)橋梁下部工事続く 神社横では排水管設置工事 2025.10
補助第54号線(上祖師谷)仙川を越える橋梁下部工事中 進捗2024.10
補助第54号線(上祖師谷)榎交差点~駒大グラウンド前間が開通!
補助第54号線(上祖師谷) 街築工が概ね完了か 進捗状況2023.3
補助第54号線(上祖師谷) 榎~駒大グラウンド間工事進む 進捗状況2022.9
補助第54号線(上祖師谷) 榎交差点~駒大グラウンド間 進捗状況2022.3
補助第54号線(上祖師谷)[榎~成城通り間] 進捗状況2021.5
補助第54号線(上祖師谷) 進捗状況2019.7

進捗状況

撮影位置はこの通りです。(周辺のGoogleマップ

①未開通区間の東側(地図

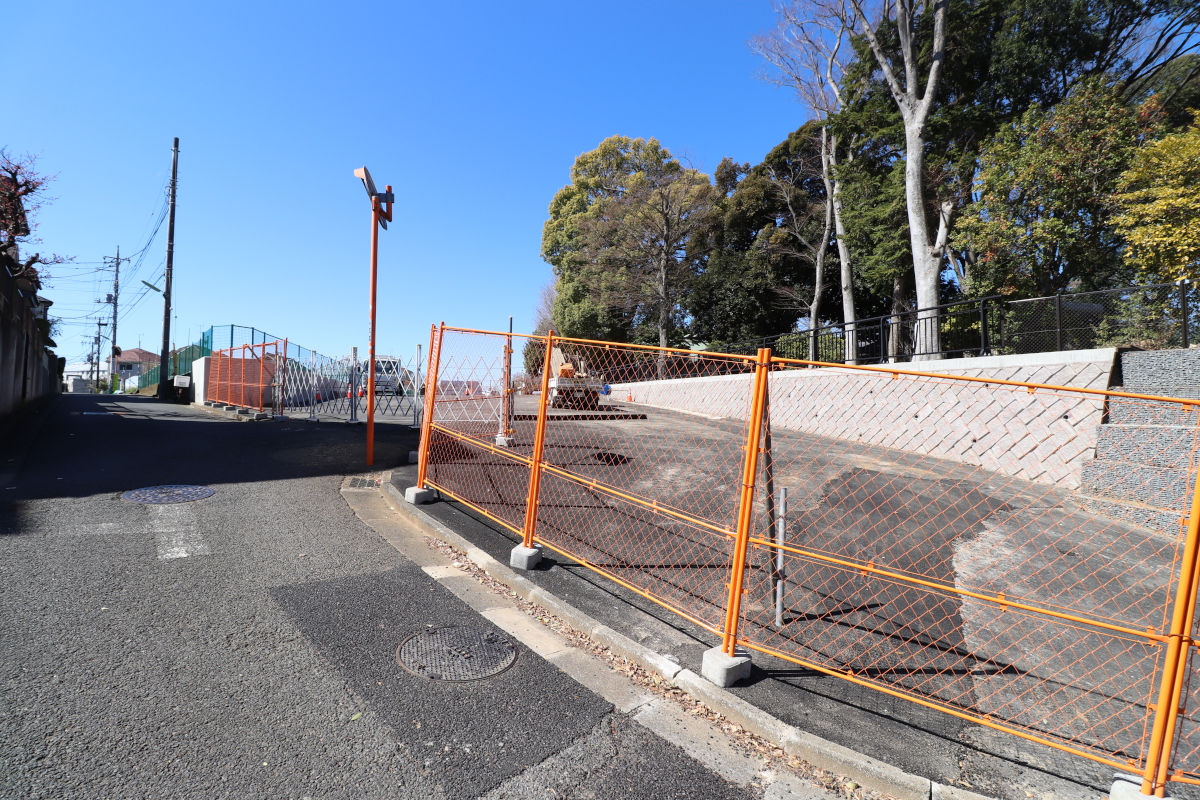

駒澤大学グラウンドの南側が、現在未開通となっている区間の東側です。

右方面が現道で、新しい道路は正面に向かって整備中です。

この先すぐの部分で仙川を横断する計画で、橋梁工事が続けられています。現在行われている工事は以下の通りです。

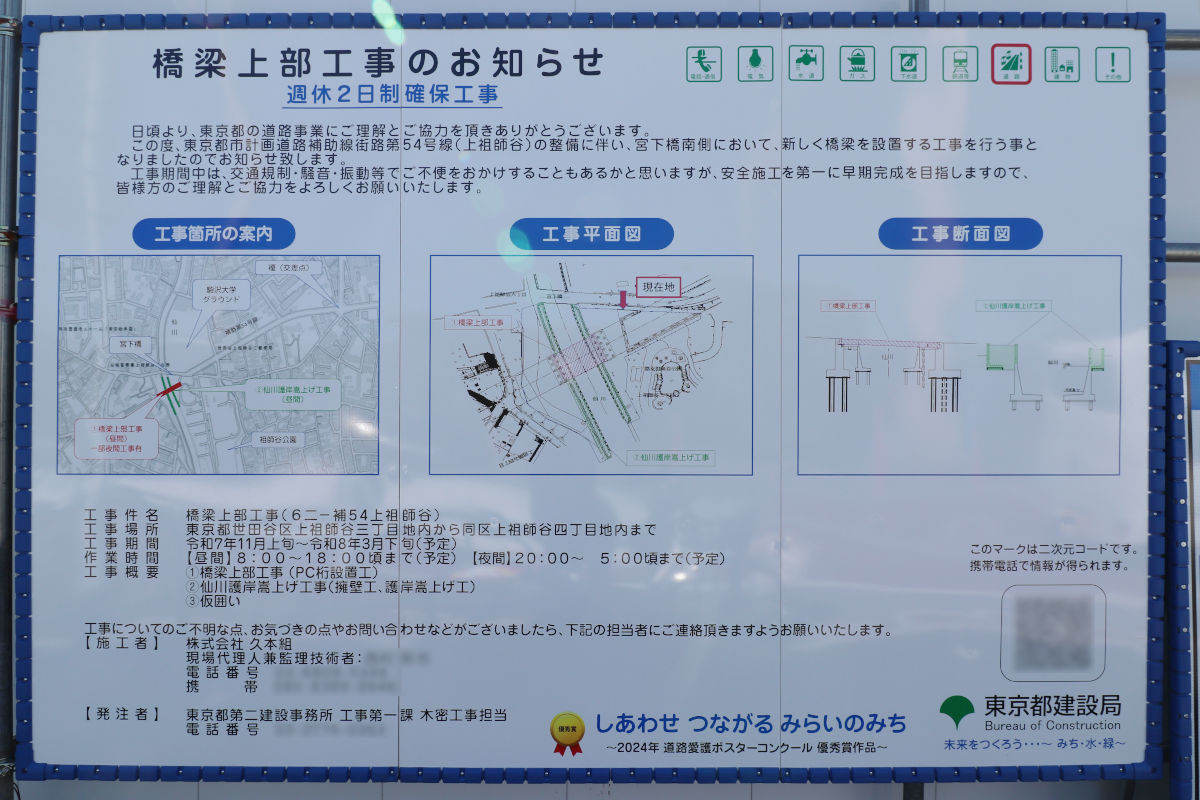

工事内容
工事件名橋梁上部工事(6二-補54上祖師谷)
施工者株式会社久本組
工事期間2026年3月27日まで
工事概要橋梁上部工事(PC桁設置工)
仙川護岸嵩上工事(擁壁工、護岸嵩上げ工)
仮囲い

現場の状況から、工期は延伸されるものと思われます。

②仙川の左岸(地図

前回訪問時に行われていた「橋梁下部工事(5二-補54上祖師谷)」の看板類は見当たらず、現地の状況から完了していると見られます。

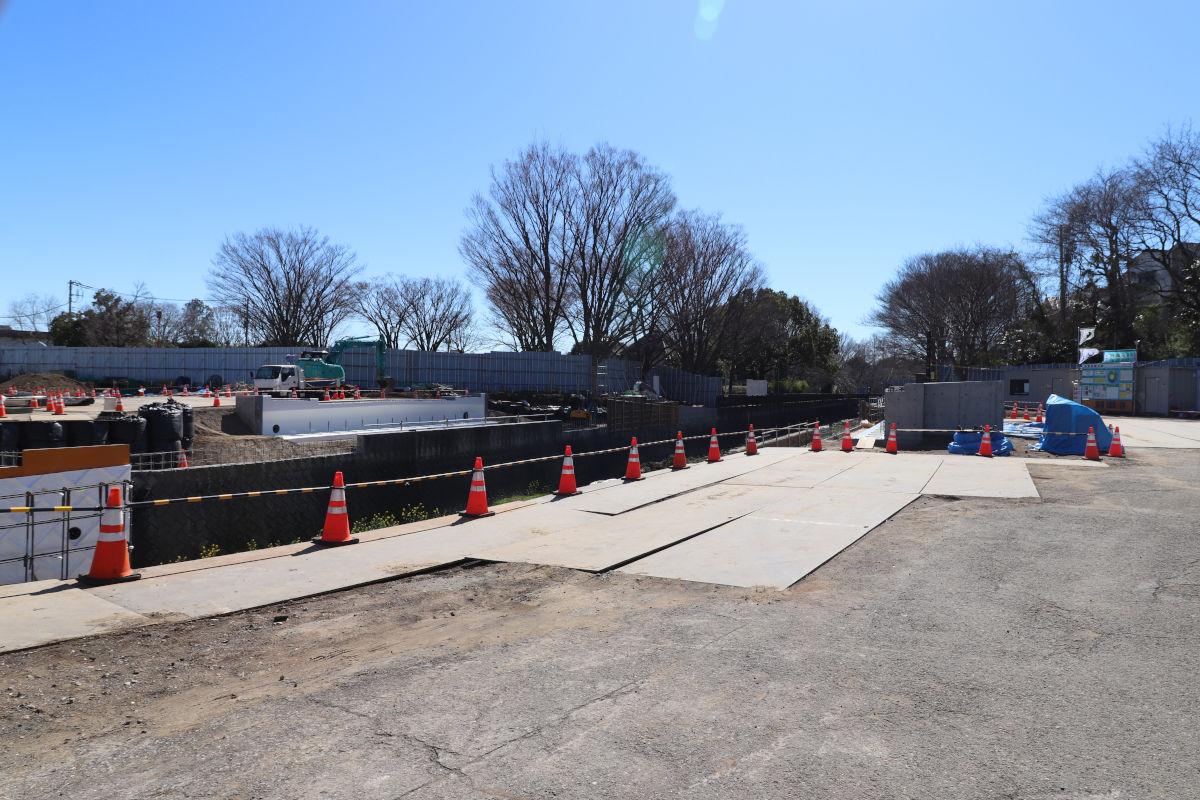

仙川の両岸には、橋梁下部工となる橋台が2基設置済みです。

現在行われている橋梁上部工事はこの橋に桁を架ける工事です。現在はまだ架かっていません。
この橋は、正面の斜面を登っていく関係で、現在の地盤面よりも少し高い位置に設置されており、今回の工事で河川管理用通路を橋の高さまで嵩上するための擁壁や嵩上工事も施工する予定です。

③右岸側から見た様子(地図

見ての通り、まだ河川管理用通路の嵩上は行われていません。先に施工すると桁を架ける邪魔になるので、桁を架けた後に施工するんじゃないかなと思います。

なお、後続の工事となる「街路築造工事及び橋梁上部仕上げ工事(7二-補54上祖師谷)」は既に発注済みで、株式会社久本組が施工する予定です。ここの道路の工事は、下部工事、上部工事、排水管設置工事、上部仕上げ工事と、同じ会社が受注していますが、競争入札で決定しているものです。が、1社応札が続いています。(最低制限価格に近い価格)

④上祖師谷神明社裏(地図

上祖師谷神明社裏で行われていた「街路築造工事のうち基盤整備工事及び排水管設置工事(6二-補54上祖師谷)」は看板類などがなくなり、完了している様子でした。

が、一部で穴を掘ったり、材料が置かれたりしていました。

⑤成城通りから見た様子(地図

現在はまだ埋設物の工事のため、大きな景色の変化は見られません。

西側は松原通りまでの区間で東京都が別途事業中、北側も駐在所の裏側まで世田谷区が別途事業中です。

補助第54号線(上祖師谷Ⅱ期)及び調布3・4・10号東京競馬場線
世田谷区、調布市
補助第217号線(上祖師谷4,5,6丁目)
世田谷区

補助第217号線用地にある上祖師谷駐在所は、改築に向けた設計並びに地盤調査及び測量委託が発注されていましたね。

撮影日:2026年3月14日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
