補助第26号線(東北沢) 駅南側で西断面の道路整備中 2025.10

世田谷区及び渋谷区で事業が行われている補助第26号線(東北沢)の進捗状況を見て来ました。都道420号鮫洲大山線のうち、三角橋交差点付近から大山交差点付近間について道路を拡幅するものです。

ここのところ工事が続けられているこの路線ですが、現在は三角橋交差点付近から東北沢駅前間の西側断面の街築工事が進められています。

事業概要

補助第26号線品川区東大井一丁目から板橋区氷川町に至る延長約22,350mの都市計画道路です。このうち上記で示した区間では、「東北沢区間」として道路を拡幅する事業を行っています。

事業認可は2006年12月15日で、施行者は東京都です。
施行延長は約550mで、計画幅員は20~33m、2車線の道路となる計画です。

この区間は特定整備路線に位置付けられています。

基本データ

施行者東京都
延長約550m
幅員20~33m
事業施行期間2006年12月15日~2026年3月31日
2023年2月24日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度工事名称受注者
※これ以前は情報収集していません
2021年度街路築造工事のうち支障物撤去工事(3二-補26東北沢)マルト建設株式会社
2021年度街路築造工事(3二-補26東北沢)マルト建設株式会社
2022年度街路築造工事(4二-補26東北沢)株式会社植松土木東京営業所
2022年度街路築造工事その2(4二-補26東北沢)不調
2022年度街路築造工事その2-2(4二-補26東北沢)世紀東急工業株式会社
2022年度街路築造工事のうち電線共同溝設置工事及び排水管設置工事(4二-補26東北沢)株式会社植松土木東京営業所
2024年度街路築造工事(6二-補26東北沢)株式会社翔英
2025年度街路築造工事及び電線共同溝設置工事(7二-補26東北沢)2025年10月30日開札予定
委託
発注年度委託名称受注者
※これ以前は情報収集していません
2024年度補助第26号線(東北沢)道路詳細補足設計株式会社オオバ
この表の注意事項
データ収集期間:工事2021年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2025年9月23日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

この道路の記事一覧

タグ:補助第26号線(東北沢)

補助第26号線(東北沢) 駅南側で西断面の道路整備中 2025.10
補助第26号線(東北沢) 進捗状況2024.12
補助第26号線(東北沢) 大山交差点付近でも切替え 進捗状況2024.5
補助第26号線(東北沢) 小田急南側で車道切替え・北側でも歩道切替え 進捗状況2024.2
補助第26号線(東北沢) 進捗状況2023.9
補助第26号線(東北沢) 進捗状況2023.5
補助第26号線(東北沢) 東側断面の工事中 進捗状況2022.11
補助第26号線(東北沢) 進捗状況2022.5
補助第26号線(東北沢)ほか 進捗状況2020.11

進捗状況

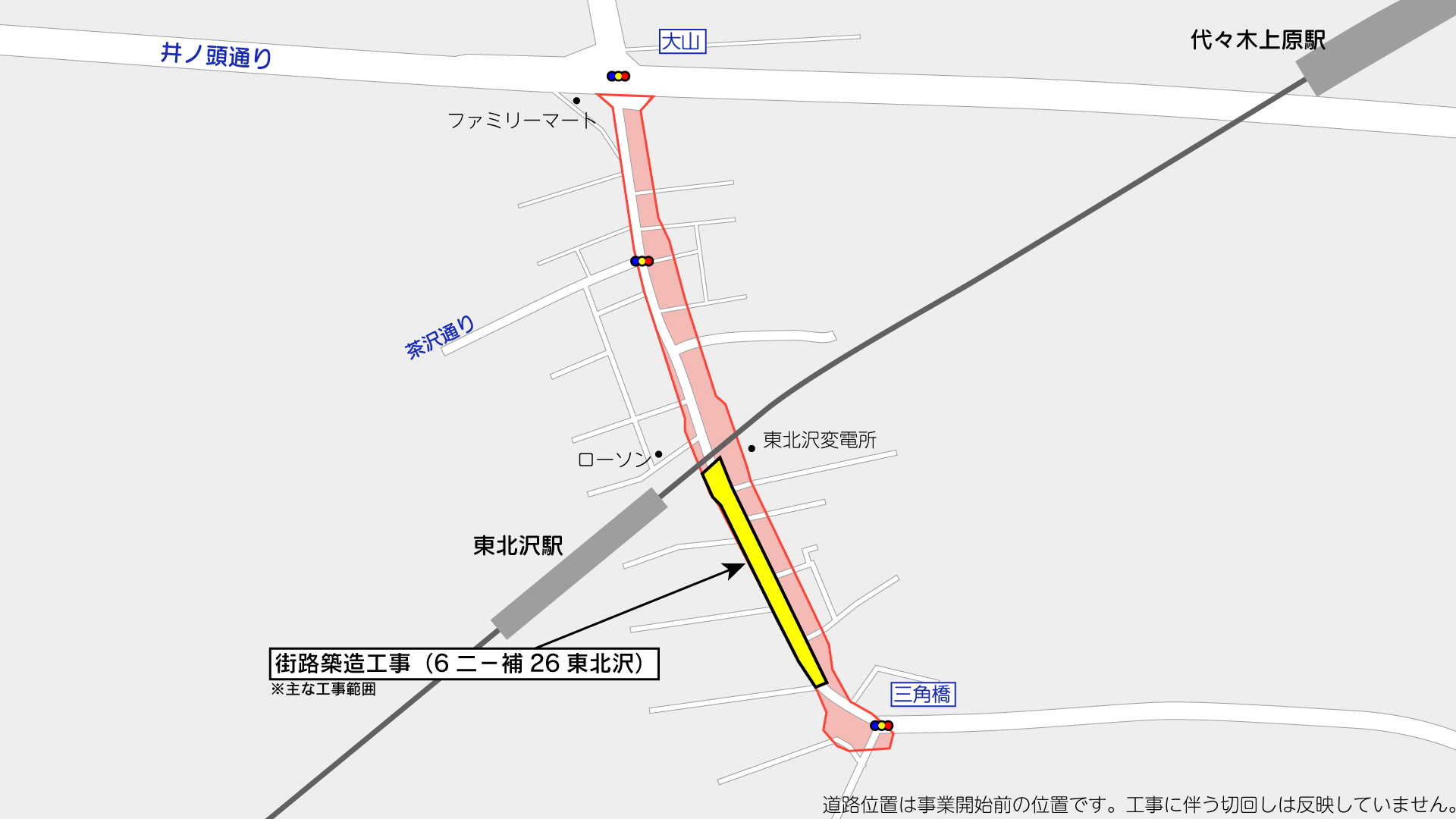

撮影位置はこの通りです。(周辺のGoogleマップ

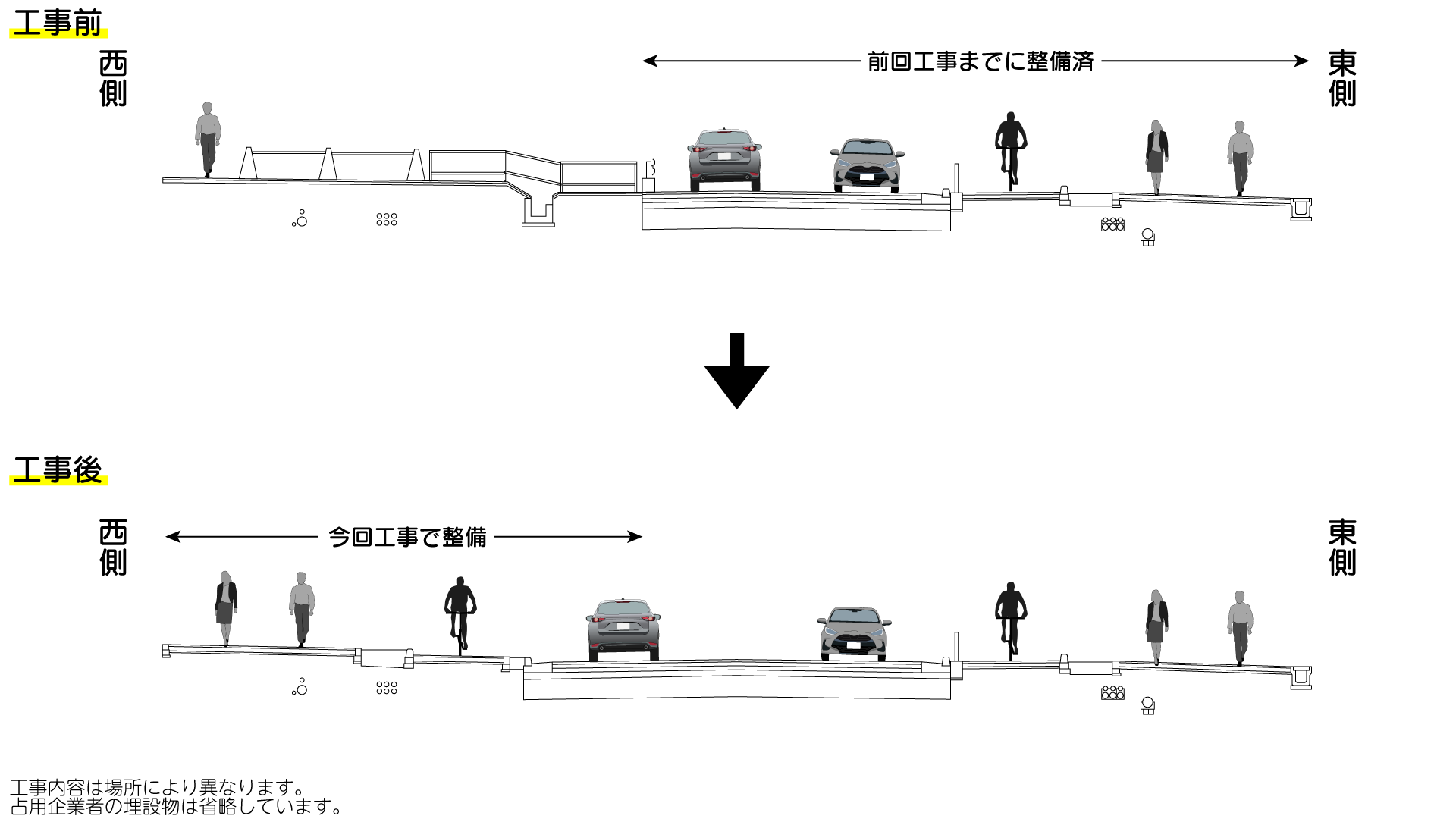

現在は、記事冒頭の区間で街路築造工事が進められています。

工事件名は「街路築造工事(6二-補26東北沢)」で、2025年12月24日までの予定で、株式会社翔英が施工しています。

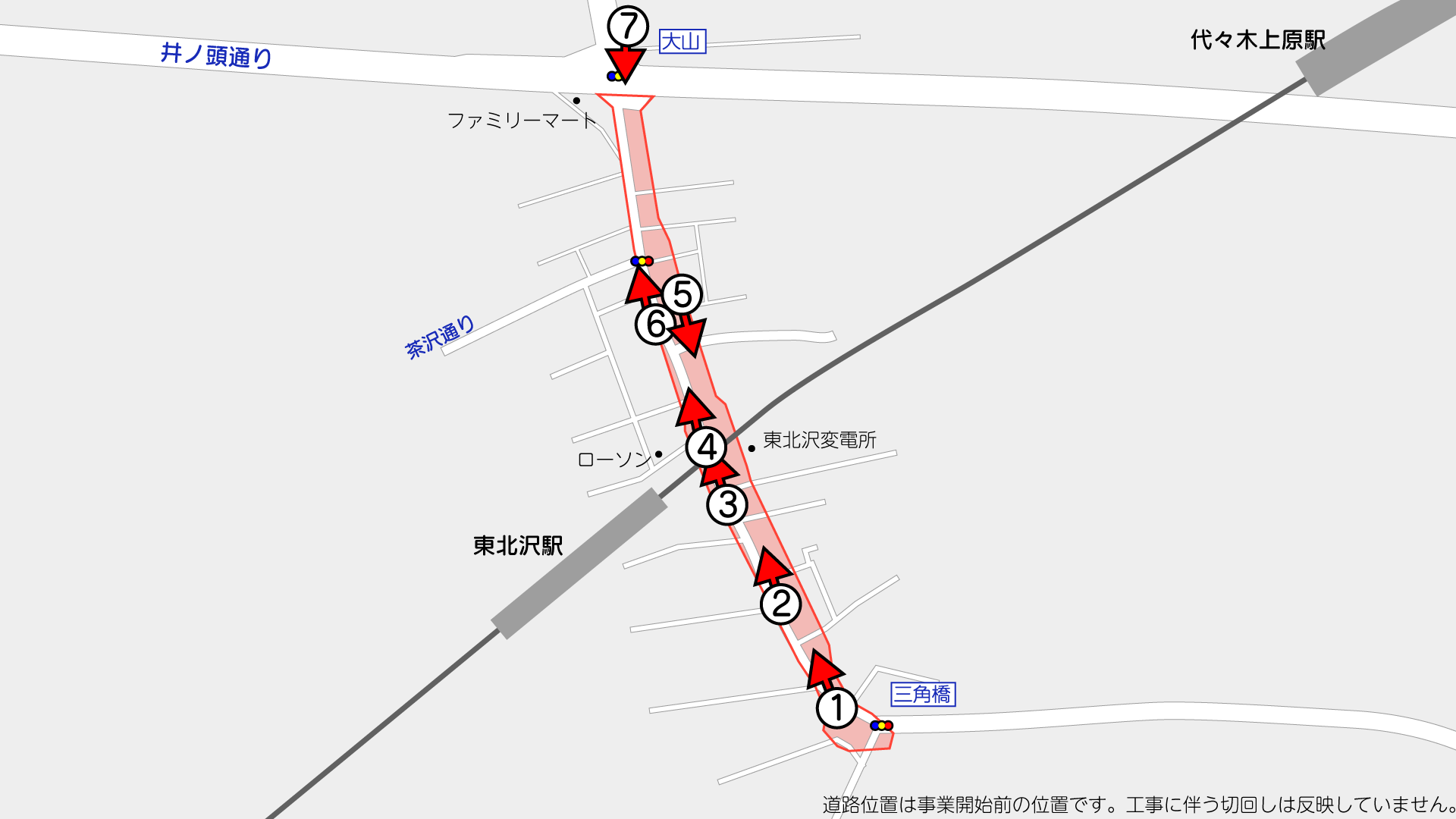

①三角橋交差点付近(地図

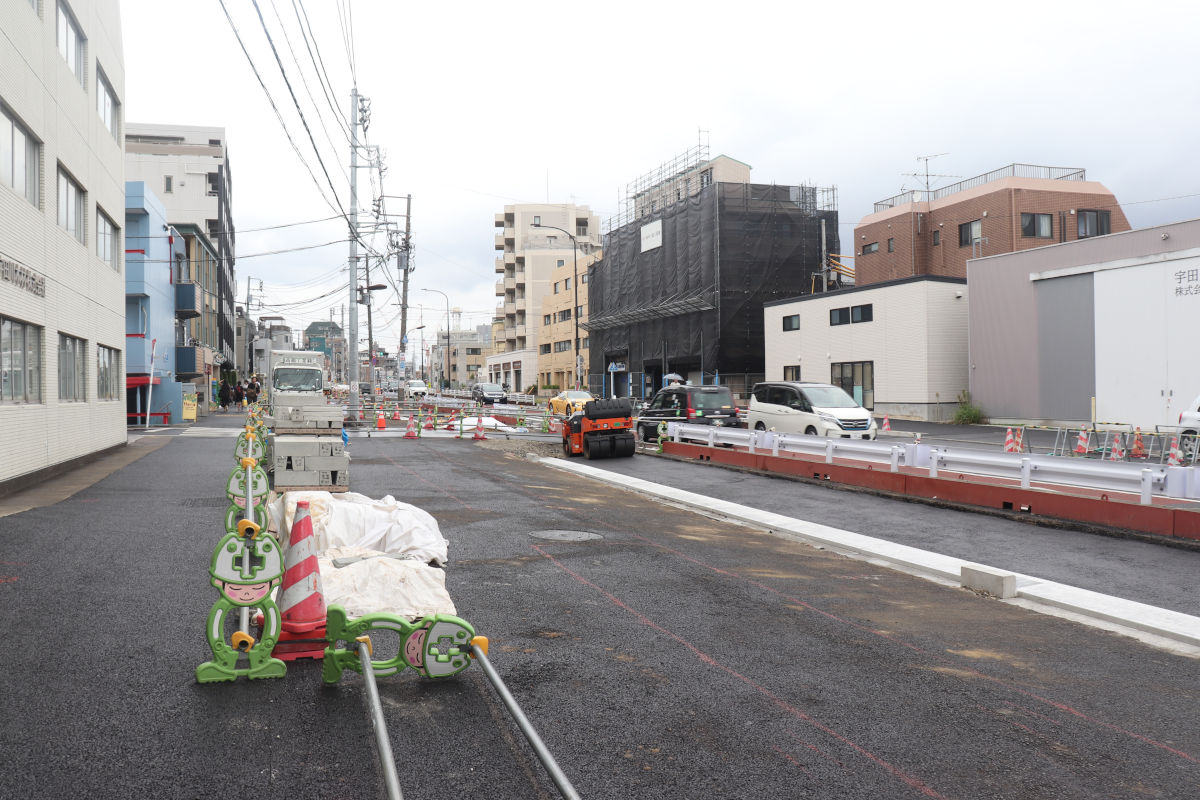

事業区間南端付近から見た様子です。左側が西側、右側が東側です。

この道路は、もともとあった狭い道路を概ね東側に拡幅するもので、これまでの工事では東側拡幅部の工事が先行して進められ、写真⑤付近など一部を除いた東側断面は概ね完成しました。

現在は、車道を東側に切回したうえで、もともと道路があった西側断面の工事が進められているところです。

現地掲示の施工体系図によると、現在の工事は2025年3月に契約され工事が行われているものです。東北沢駅前以南で工事が進められています。

電線共同溝などの埋設工事は、前回までの工事が完成しており、今回は道路表面の舗装や街渠などの整備が進められています。

なお、植栽や安全施設など一部工事は今回は施工しないようです。

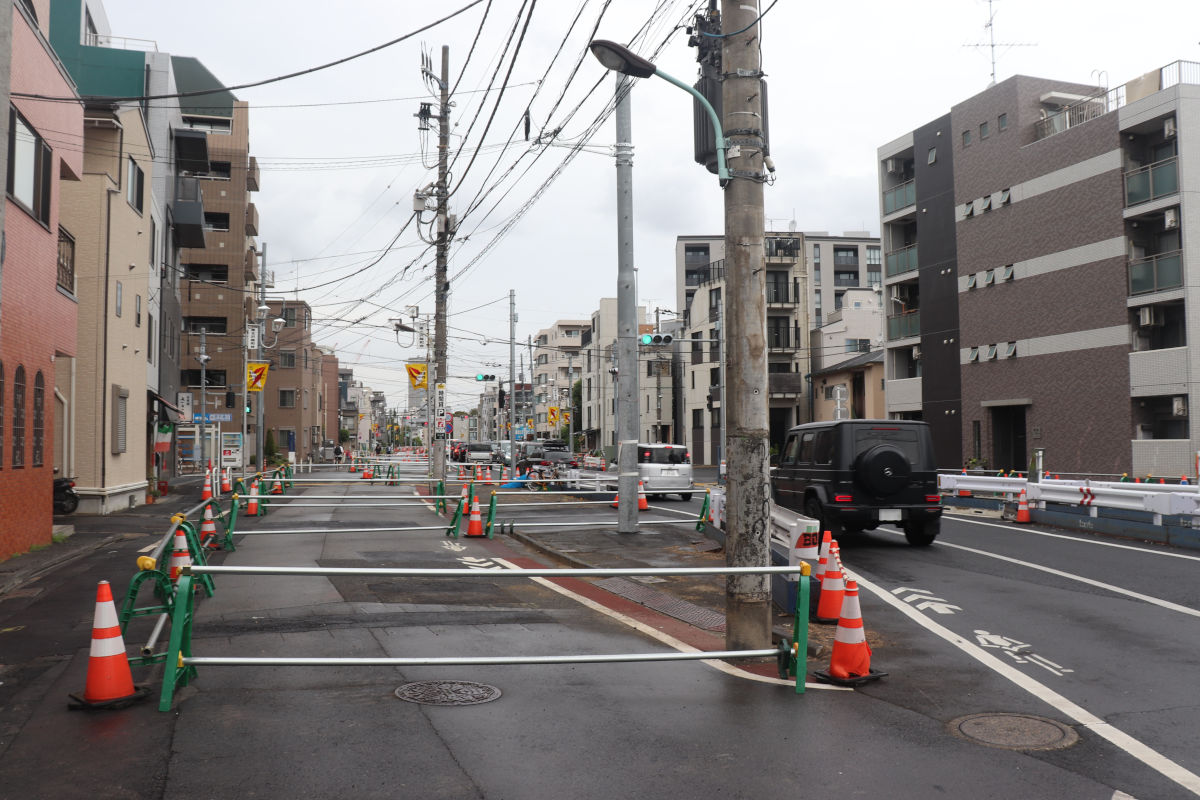

②木材店前(地図

現在は街渠などを中心に工事が進んでいて、現場には、工事で使用するコンクリートブロック類が搬入されていました。

設計図書によると、写真②まいばすけっと前の横断歩道は、二段階横断施設となるもようで、今回の工事で交通島の整備も進められるようです。現時点では未施工です。

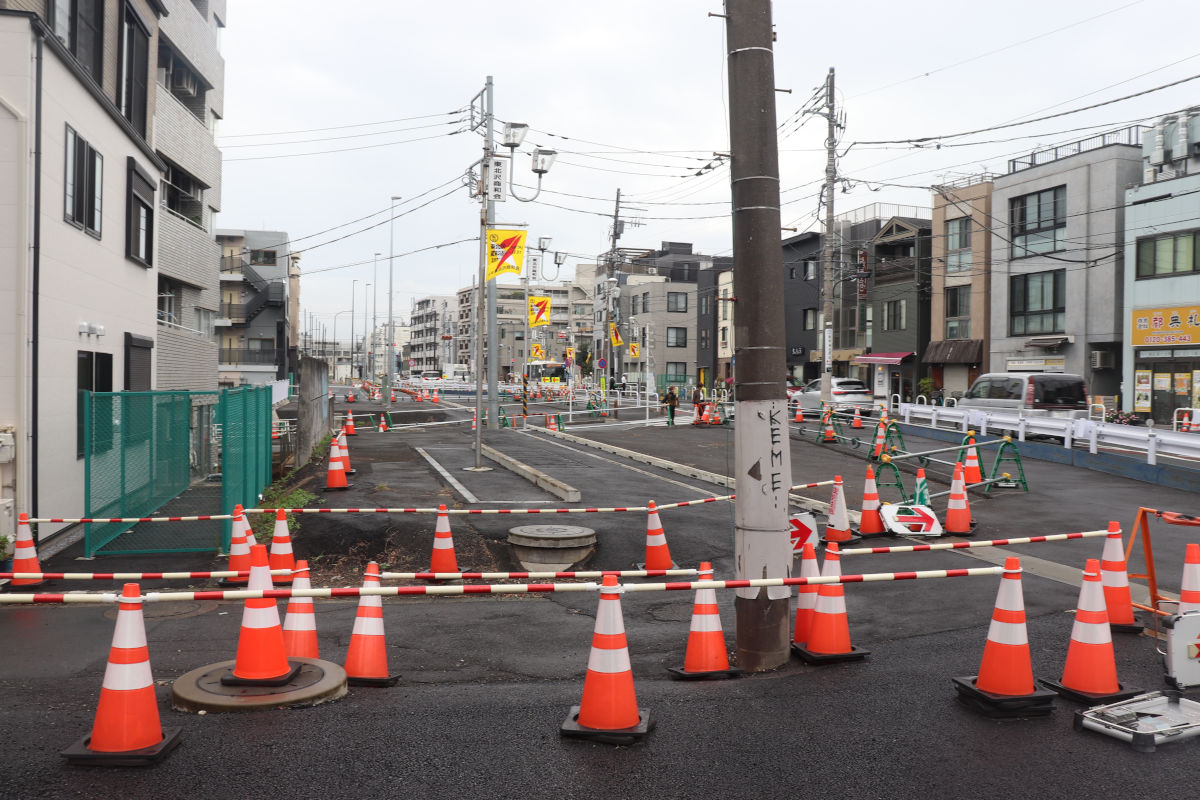

③東北沢駅前の交差点付近(地図

今回の工事は東北沢駅前の交差点までです。

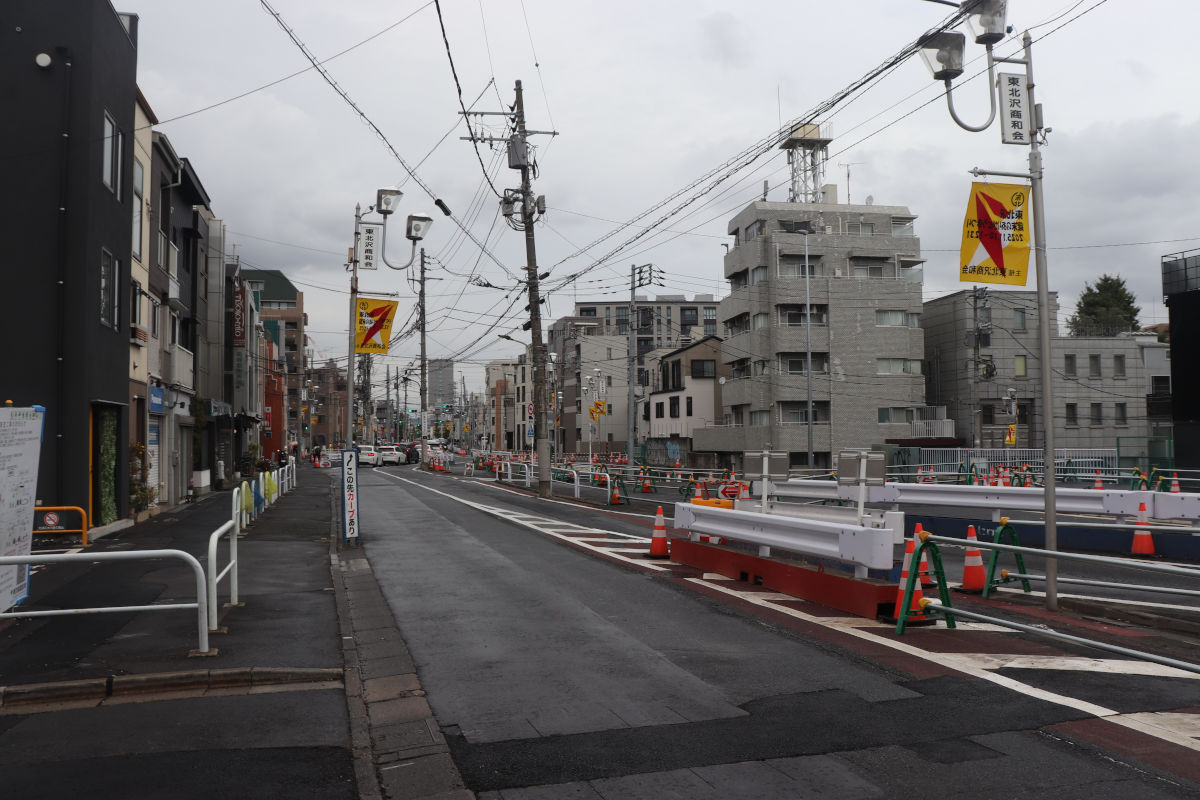

④東北沢駅前の交差点から北向き(地図

東北沢駅前の交差点から北側は、現在は工事は行われていません。

一部で残っていた未取得の土地も大部分の取得が進み、東京都のサイトによると、2025年4月1日時点の用地取得率は99%とのことです。

⑤接続道路との高低差処理が未施工(地図

東北沢駅前の交差点から北側についても、前回までの工事で東側断面の街築工事が進められ、おおむね歩道形態が完成していますが、渋谷区道第288号線との交差点部分など一部で高低差処理ができていません。

このため、車道や歩道が現在も一部で切回された状態が続いています。

この部分についても、用地の取得にめどが立ったのか更地となった箇所があり、次回以降の工事でこの部分の改良も行われるものと思われます。

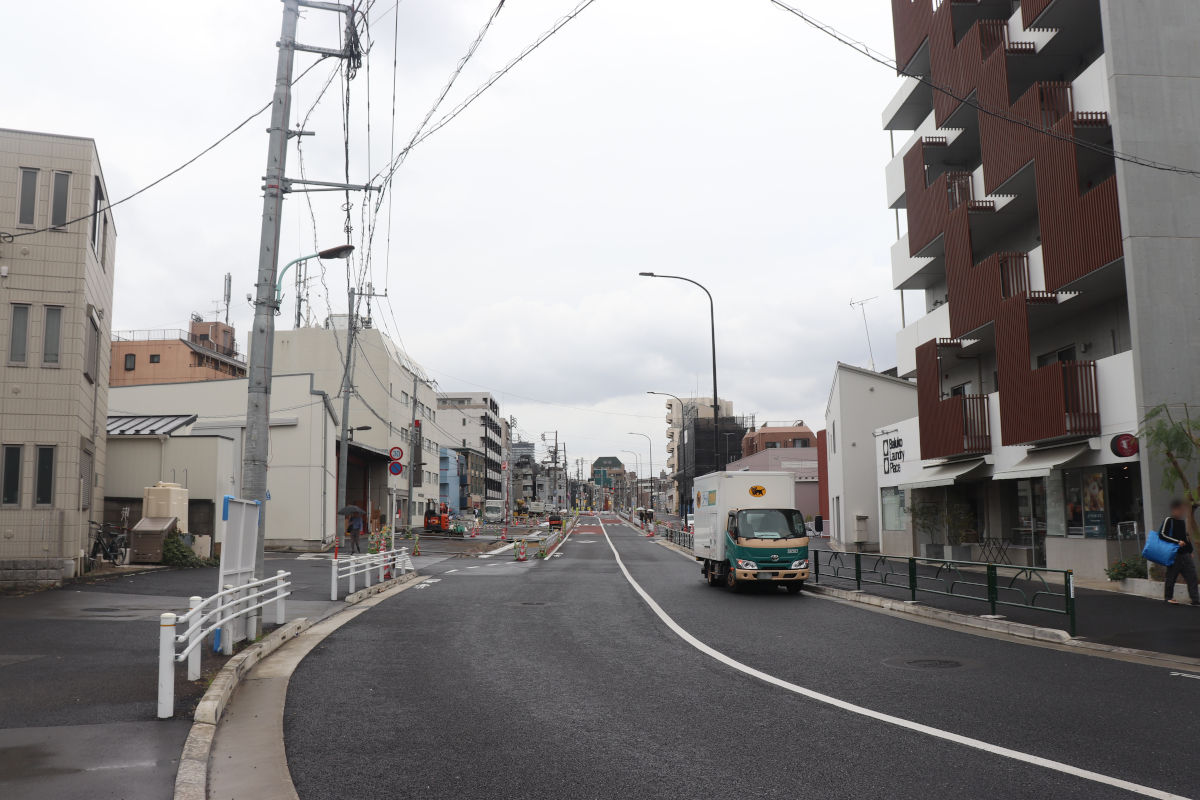

⑥茶沢通りとの交差点付近(地図

茶沢通りとの交差点付近から北側は、車道を東側に切回し、もともとの道路部分は単管バリケードなどで覆われています。

工事は行われていません。

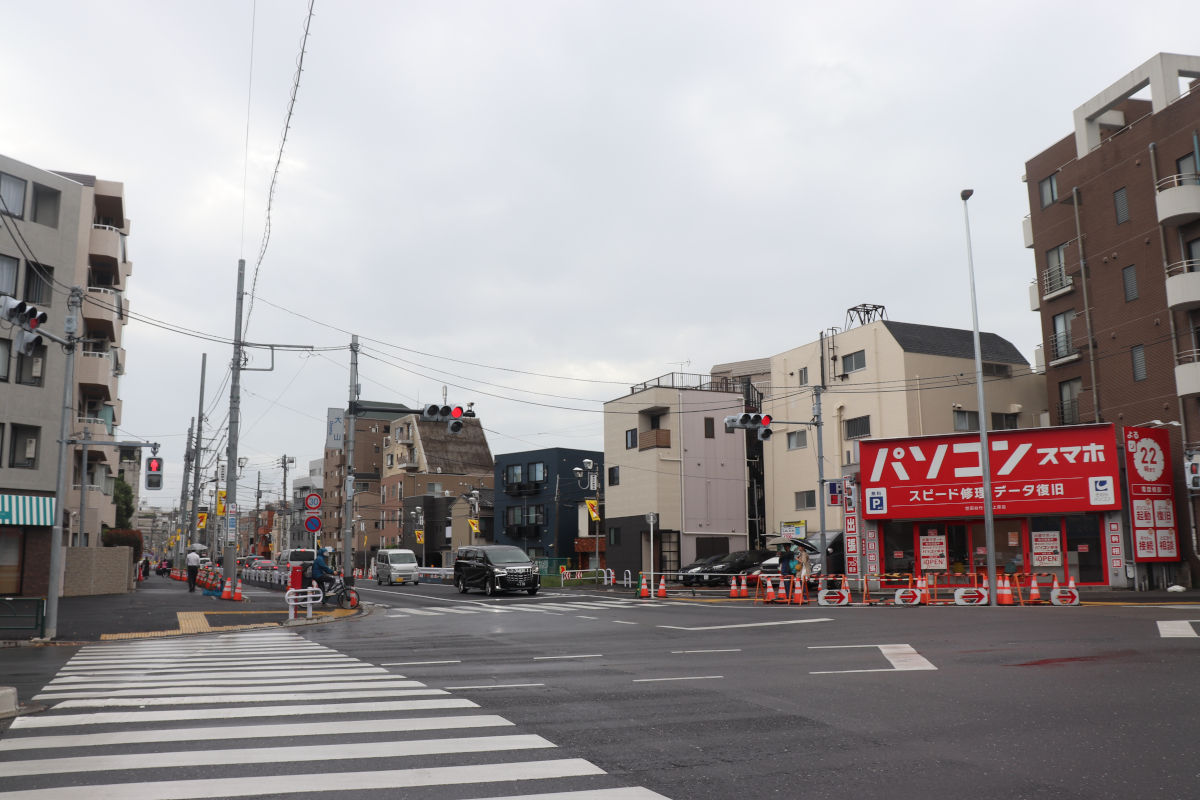

⑦大山交差点から南向き(地図

入札情報サービスによると、東北沢駅前の交差点から北側の工事と見られる「街路築造工事及び電線共同溝設置工事(7二ー補26東北沢)」が現在入札中で、10月30日に開札予定です。
この工事で電線共同溝や排水管などの設置のほか、写真⑤なのか、取付道路の整備や重力式擁壁の設置を行うものと記載があります。

ただ舗装面積がかなり少ないため、全体的な完成はさらに先のこととなりそうです。

補助第26号線

補助第26号線では上記図の通り事業を行っています。他の区間の記事については下記よりご覧ください(未掲載箇所あります)。

撮影日:2025年10月19日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
