東村山3・4・16号中清戸線 互い違い交差点解消に向け切替えか 歩道は切替え済み

清瀬市で事業が行われている東村山3・4・16号中清戸線(Ⅱ期)新小金井街道志木街道間)の進捗状況を見て来ました。

前回訪問時に行われていた工事はおおかた完了し、現地の看板類は撤去されていました。

信号類を移動させれば切替えできる状態で、東側歩道のみ先行して切替え済みです。

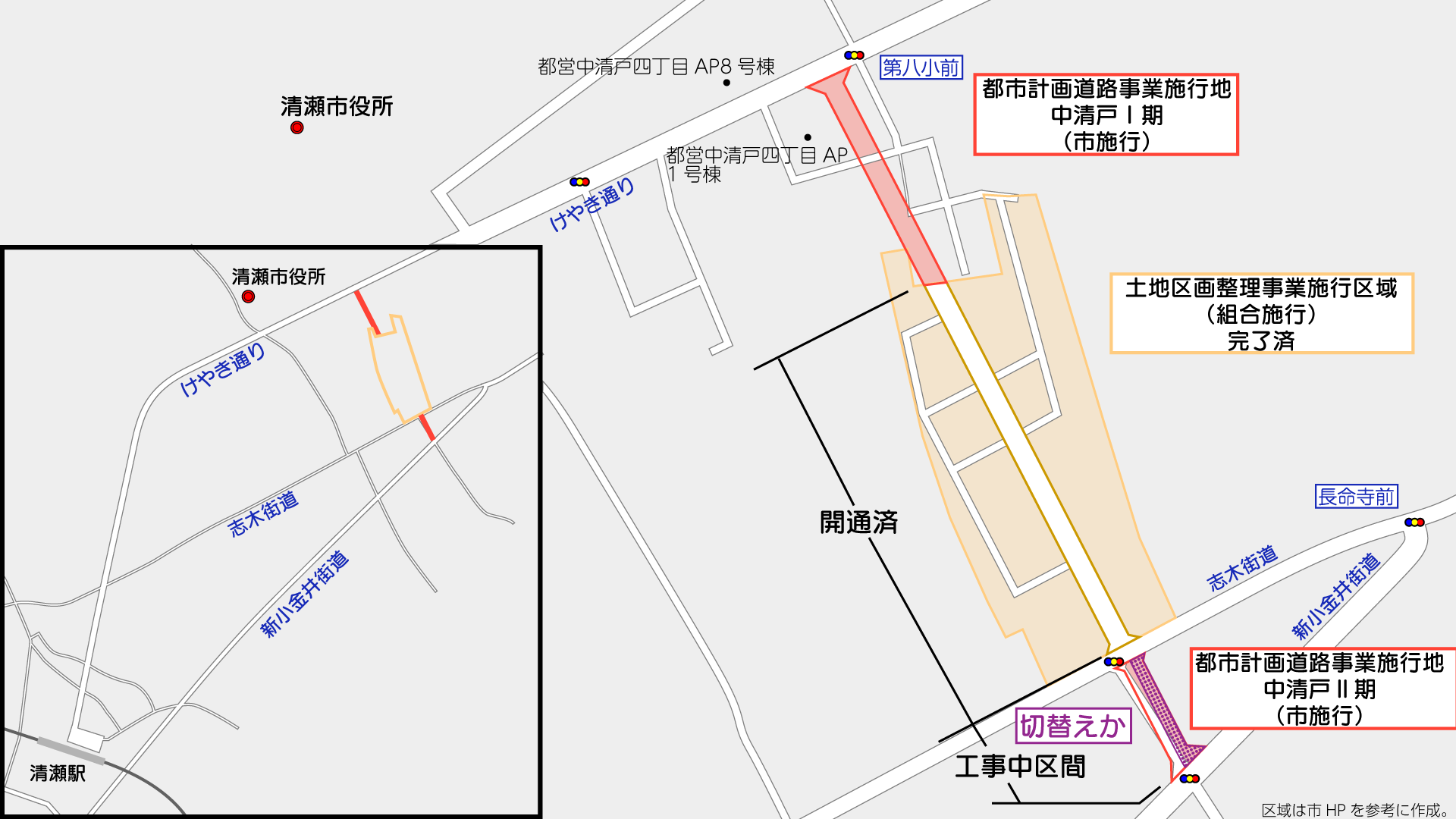

事業概要

東村山3・4・16号中清戸線清瀬市中清戸五丁目から清瀬市中里五丁目に至る延長約1,010mの都市計画道路です。

このうち、上記で示したけやき通りから南約170mの区間では中清戸Ⅰ期として、2021年12月13日に都市計画法の事業認可を受け、清瀬市が事業を行っています。

また、新小金井街道からけやき通り間では、中清戸Ⅱ期として、2022年9月16日に都市計画法の事業認可を受け、清瀬市が事業を行っています。

さらに、上図で橙色で示した区域では、2021年12月10日に清瀬市中清戸四丁目土地区画整理組合の設立が認可(都告示第461号)され、組合施行による土地区画整理事業が行われています。



基本データ

清瀬市施行区間(中清戸Ⅰ期)
施行予定者 清瀬市
予定延長 約170m
予定幅員 16m
予定車線数 2
事業施行期間 2021年12月13日~2027年3月31日
2021年12月13日現在



清瀬市施行区間(中清戸Ⅱ期)
施行予定者 清瀬市
予定延長 約100m
予定幅員 16m
予定車線数 2
事業施行期間 2022年9月16日~2027年3月31日
2022年9月16日現在
土地区画整理組合施行区間
施行者 清瀬市中清戸四丁目土地区画整理組合
うち都市計画道路延長 約300m
幅員 16m
車線数 2
交通開放 2014年3月14日13時
事業施行期間 2021年12月10日~2025年3月31日
2024年3月14日時点

最近の発注状況(市施行区間のみ)

工事
発注年度 工事名称 受注者 当初契約額(税込)
2025年度 東3・4・16号線道路整備及び電線共同溝整備工事(その1) 有限会社今村組 103,290,000円
2025年度 東3・4・16号中清戸線汚水管渠布設工事(その1) 有限会社富田組 22,786,500円
委託
発注年度 委託名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2020年度 東3・4・16号中清戸線事業認可申請関係図書作成等業務委託 株式会社都市計画センター 13,300,000円
2021年度 東3・4・16号中清戸線Ⅱ期事業認可申請関係図書作成等業務委託 株式会社都市計画センター 1,680,000円
2022年度 東3・4・16号線電線共同溝予備設計業務委託 日本測地設計株式会社 8,250,000円
2022年度 東村山都市計画道路3・4・16号Ⅱ期に係る建築基準法第42条第1項第4号指定他申請図作成業務 株式会社都市計画センター 1,188,000円
2023年度  東3・4・16号線道路詳細設計及び電線共同溝詳細設計業務委託 株式会社都市計画センター 19,085,000円
2023年度 東3・4・16号中清戸線汚水管渠実施設計委託 株式会社キミコン 多摩事務所 8,580,000円
この表の注意事項
データ収集期間:工事すべて、委託2019年度~(それ以前は収集していません)
最終更新日:2025年11月9日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:東村山3・4・16号中清戸線

東村山3・4・16号中清戸線 互い違い交差点解消に向け切替えか 歩道は切替え済み
東村山3・4・16号中清戸線 新小金井街道~志木街道間で工事中 早期切替えか? 進捗状況2025.11
東村山3・4・16号中清戸線 志木街道以北が開通 進捗状況2024.3
東村山3・4・16号中清戸線 進捗状況2022.10
東村山3・4・16号中清戸線 着手前の状況2021.2

写真

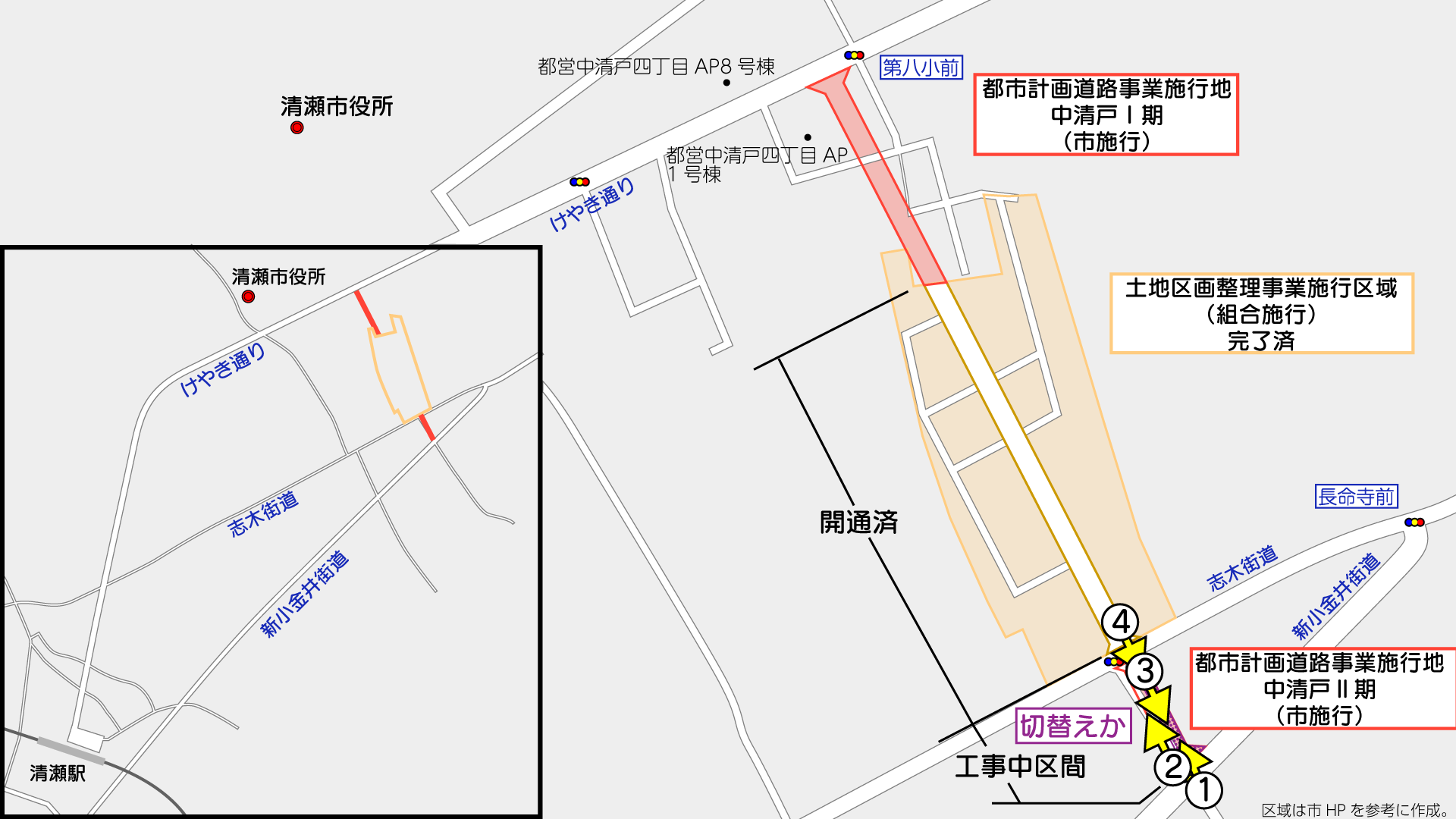

撮影位置はこの通りです。(周辺のGoogleマップ
今回はⅠ期区間は見ておりません。

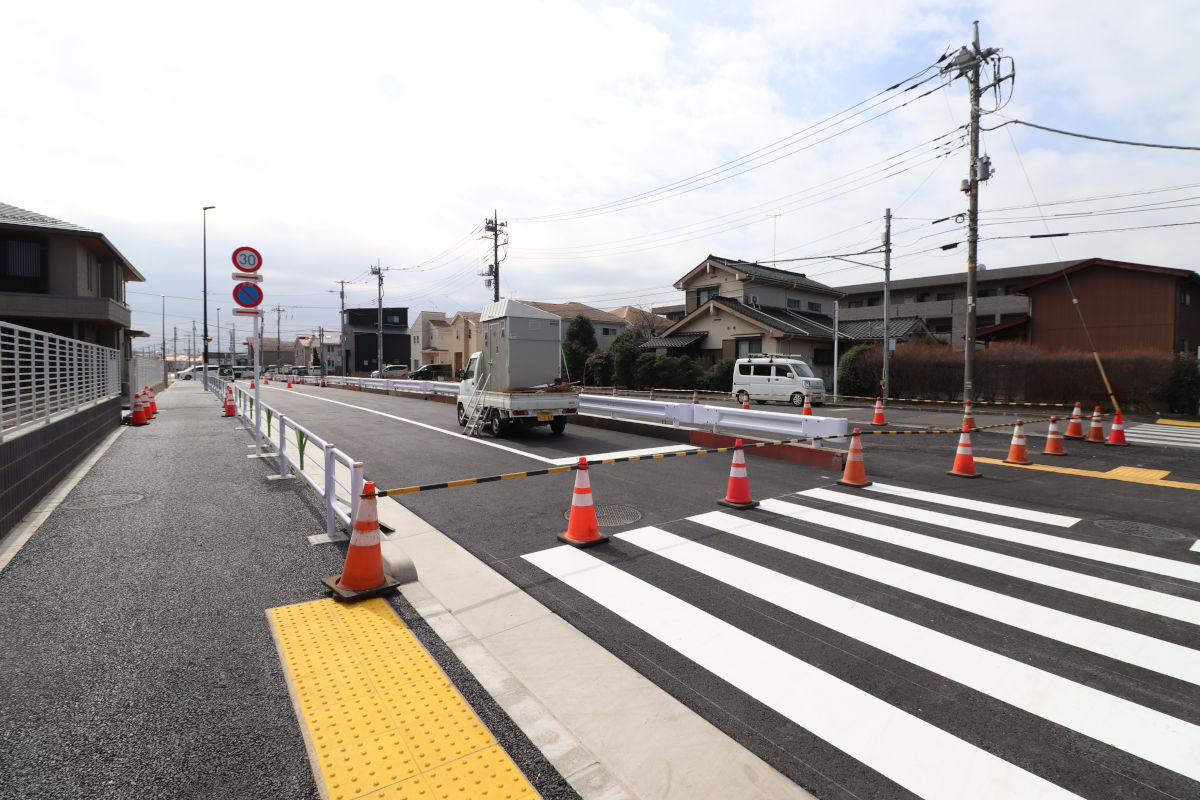

①新小金井街道から見た様子(地図

新小金井街道から北側が事業区間です。

現道と部分的に重複するように東側(右側)が事業区域となっています。

2025年度に入り、この事業で施行者(課)発注工事として初と見られる「東3・4・16号線道路整備及び電線共同溝整備工事(その1)」が着工され、2026年3月17日までの予定で、有限会社今村組が施工していました。

同時に下水道課発注で行われていた「東3・4・16号中清戸線汚水管渠布設工事(その1)」も看板類は撤去済みです。

3月17日時点で、看板類は撤去され、現地にはトイレカーと軽自動車1台が置かれているのみでした。

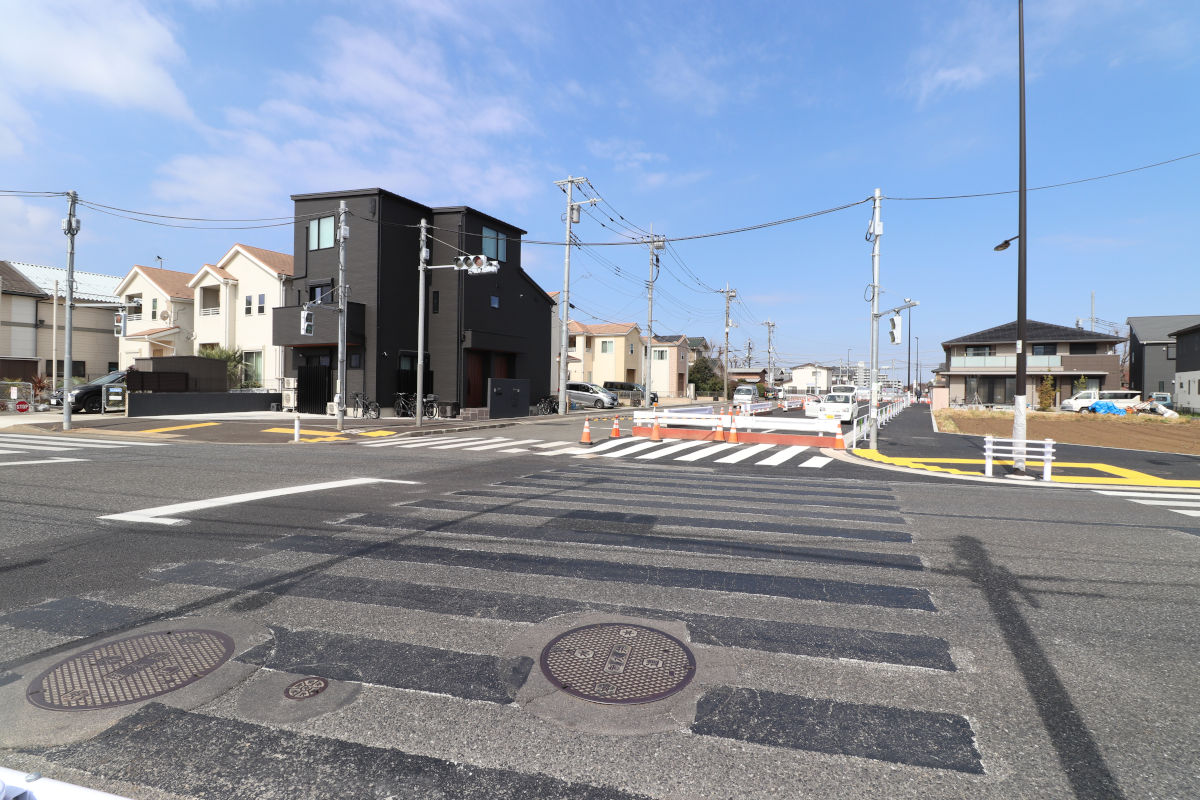

②現道(正面)と整備された道路(右)(地図

今回の工事では、東側電線共同溝のほかに、東側歩道部の街築と、暫定車道が整備されています。

3月17日時点では、置きガードレールが設置されていて、車両の進入はできません。

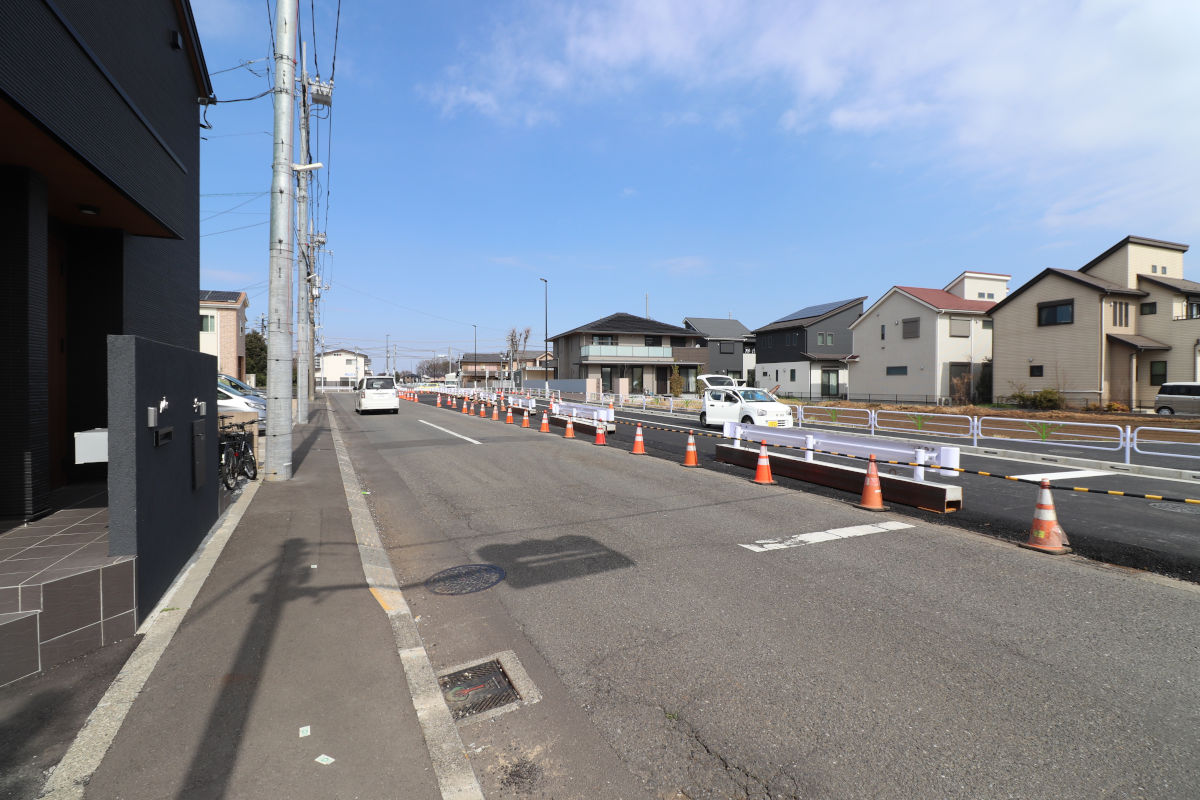

③志木街道側から見た様子(地図

現地の張り紙によると、東側新設歩道は2026年3月4日8時から切替えられた模様です。

交差点の横断歩道は3月6日10時から切り替えられたようです。

車道部も区画線や路面標示が施工済みで、道路標識も設置されていて、切替えも近そうな状況ですが、現地に切替えの案内をする張り紙等は見当たりませんでした。市の広報やウェブサイトも見張っているのですが、記事を執筆した3月17日時点では見当たりません。(これくらいなら広報しないかな)

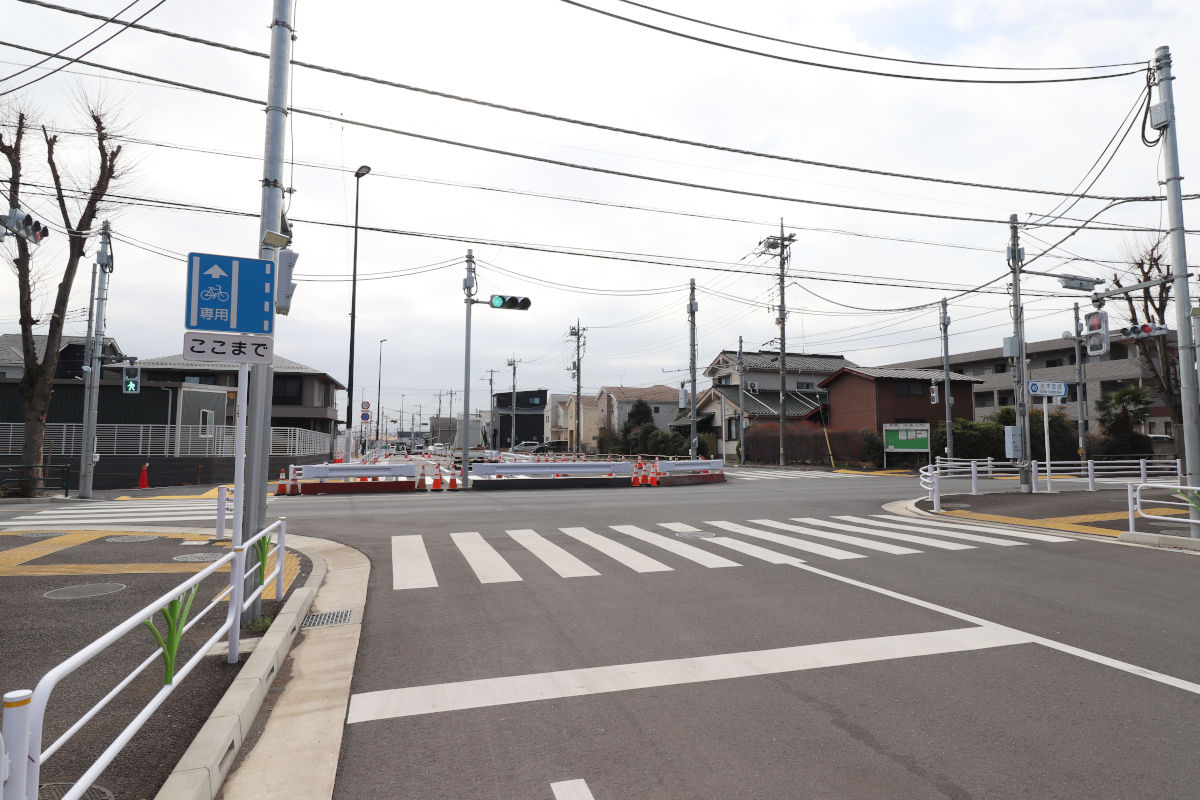

④互い違い交差点が解消となる志木街道の交差点(地図

志木街道との交差点は、北側土地区画整理事業地内が2024年3月に完成したため、互い違いに交差する構造となっていました。今回この道路が切替えられれば、互い違い構造は解消すると見られます

ただ、暫定整備状態のため、切替え後には、写真①の新小金井街道との交差点が少し中心線がずれることになると見られます。

写真を見てもわかるように、信号機が切替予定の場所に鎮座しており、その他信号機類の切替えも必要であることから、あとは信号機次第といったところでしょうか。

2025年11月6日に入札が行われた、警視庁発注の「交通信号施設 新設・移設・改良(多現示化)工事」では、この志木街道との交差点と、新小金井街道との交差点の信号機工事が含まれています。(施工=日本リーテック株式会社)入札情報サービスによると、工期は5月29日までとのことです。

撮影日:2026年3月17日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
