ブログタイトルの変更を検討しています

八王子「北西部幹線道路」 区画整理入口まで2026年頃に先行開通か? 進捗2025.10

八王子市で事業が行われている八王子3・3・74号左入美山線(北西部幹線道路)のうち、八王子市が施行している宝生寺団地西側の区間の様子を見て来ました。

ここのところ、八王子西IC側の事業区間西端から山入川を渡った先までの区間で集中して工事が行われています。山入川を渡った先では、土地区画整理組合が別途施行中の川口土地区画整理事業の区画道路が接続予定です。

土地区画整理事業の整備工事は大詰めを迎えていて、既に宅地販売が始まっていることから、この区間を先行して開通するのではないかと思われます。
現在の工事期間は2025年度末までであることから、2026年春頃に開通すると予想しています。(現時点で開通時期を明言する資料は見当たりません)

事業概要

八王子3・3・74号左入美山線八王子市左入町から八王子市美山町に至る延長約8,830mの都市計画道路です。このうち、八王子市西寺方町から八王子市美山町に至る約958.5mの区間で八王子市が事業を行っています。

都市計画道路事業の事業認可は2016年2月5日です。

標準的な構造は幅員25mで、そのうち歩道約5m、自転車道約3mを両側に、車道は約9mで、片側1車線両側通行となる予定です。なお、環境影響評価書では4車線(片側2車線)で計画されています。

基本データ

施行者 東京都
延長 約958.5m
幅員 25m
車線数 2
事業施行期間 2016年2月5日~2029年3月31日
2024年4月1日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者
2018年度 八都計道3・3・74号線椎ノ木橋橋りょう(下部工)工事 森屋建設株式会社
2019年度 八都計道3・3・74号線椎ノ木橋橋りょう(下部工)その2工事 不調
2019年度 八都計道3・3・74号線椎ノ木橋橋りょう(下部工)その2工事 森屋建設株式会社
2020年度 八都計道3・3・74号線椎ノ木橋桁製作架設工事 株式会社角藤 東京支店
2021年度 八都計道3・3・74号椎ノ木橋上部仕上げ及び道路整備工事 森屋建設株式会社
2022年度 八都計道3・3・74号線管きょ布設工事 株式会社田中建設
2023年度 八都計道3・3・74号線外1路線道路改修工事 株式会社浜興業
2023年度 八都計道3・3・74号線道路改修その2工事 株式会社勝巳建設
2024年度 八都計道3・3・74号線外1路線道路改修その3工事 森屋建設株式会社
2024年度 八都計道3・3・74号線道路改修その4工事 森屋建設株式会社
2025年度 八都計道3・3・74号線道路改修その5工事 ライチ株式会社
2025年度 八都計道3・3・74号線道路改修その6工事 ライチ株式会社
委託
発注年度 工事名称 受注者
※これ以前は情報収集していません。
2023年度 八都計道3・3・74号線擁壁基礎詳細設計委託 不調
2023年度 八都計道3・3・74号線地質調査その5委託 株式会社トーコー地質 多摩営業所
この表の注意事項
データ収集期間:工事2018年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2025年9月6日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

事業者サイト等

この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

この道路の記事一覧

タグ:八王子3・3・74号左入美山線(北西部幹線道路)2工区

八王子「北西部幹線道路」 区画整理入口まで2026年頃に先行開通か? 進捗2025.10
八王子3・3・74号左入美山線(北西部幹線道路)2工区 進捗状況2024.11
八王子3・3・74号左入美山線(北西部幹線道路)2工区 進捗状況2024.3
八王子3・3・74号左入美山線(北西部幹線道路)2工区で橋梁上部仕上げ工事中 進捗状況2022.1
八王子3・3・74号左入美山線(北西部幹線道路)2工区 進捗状況2021.3

進捗状況

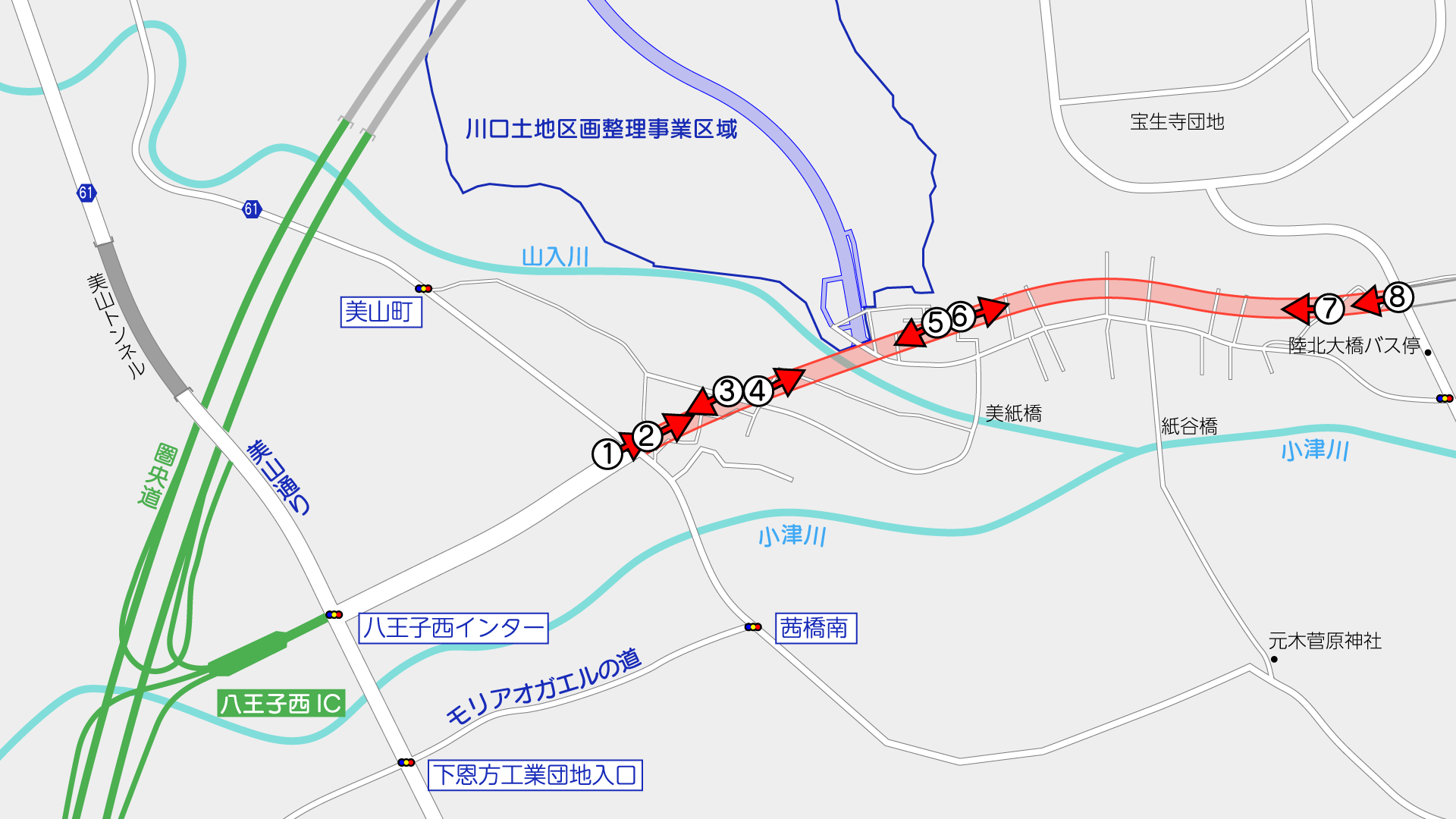

撮影位置はこの通りです。(周辺のGoogleマップ

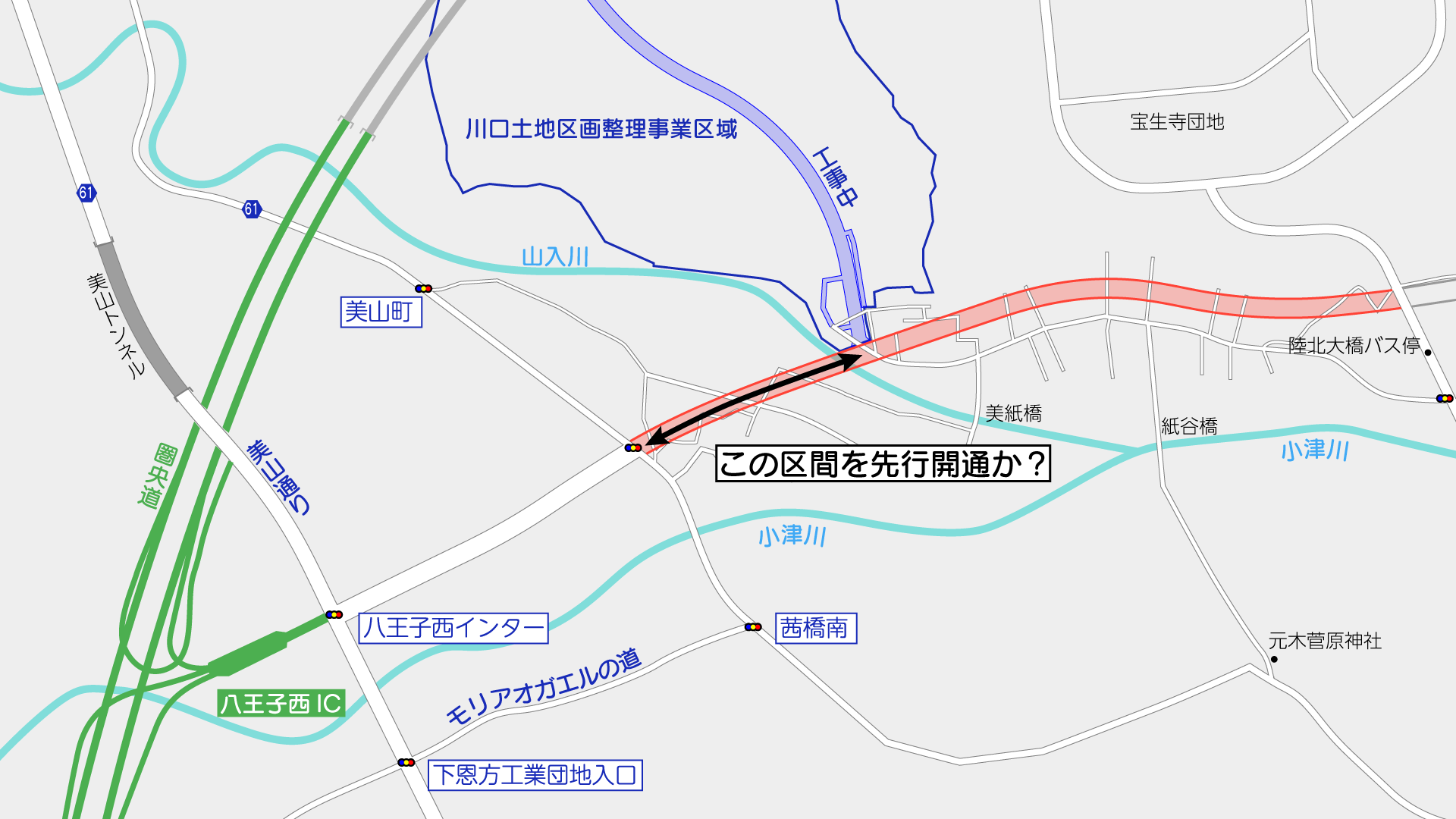

事業区間西端~区画整理入口まで

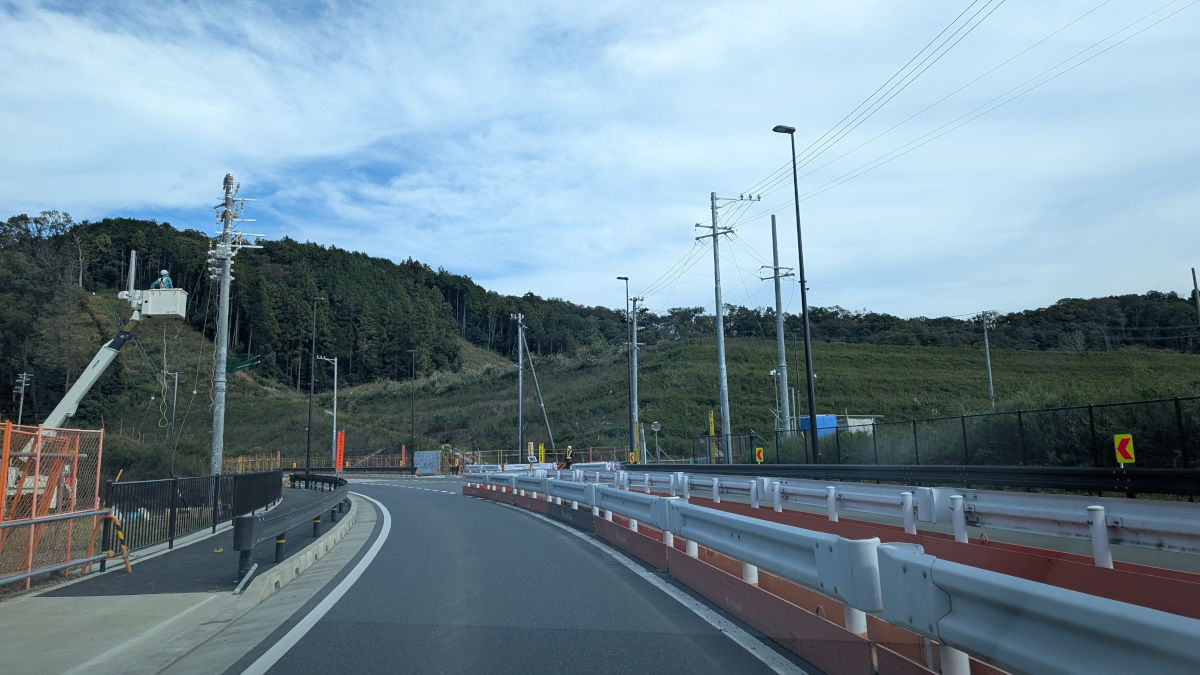

都道61号山田宮の前線と交差する事業区間西端の様子
①事業区間西端(地図

都道61号山田宮の前線と交わるこの丁字路から先が事業区間です。
この後ろ側を進むと圏央道八王子西ICにたどり着きます。

この区間では以下に示す2件の工事が施工中です。

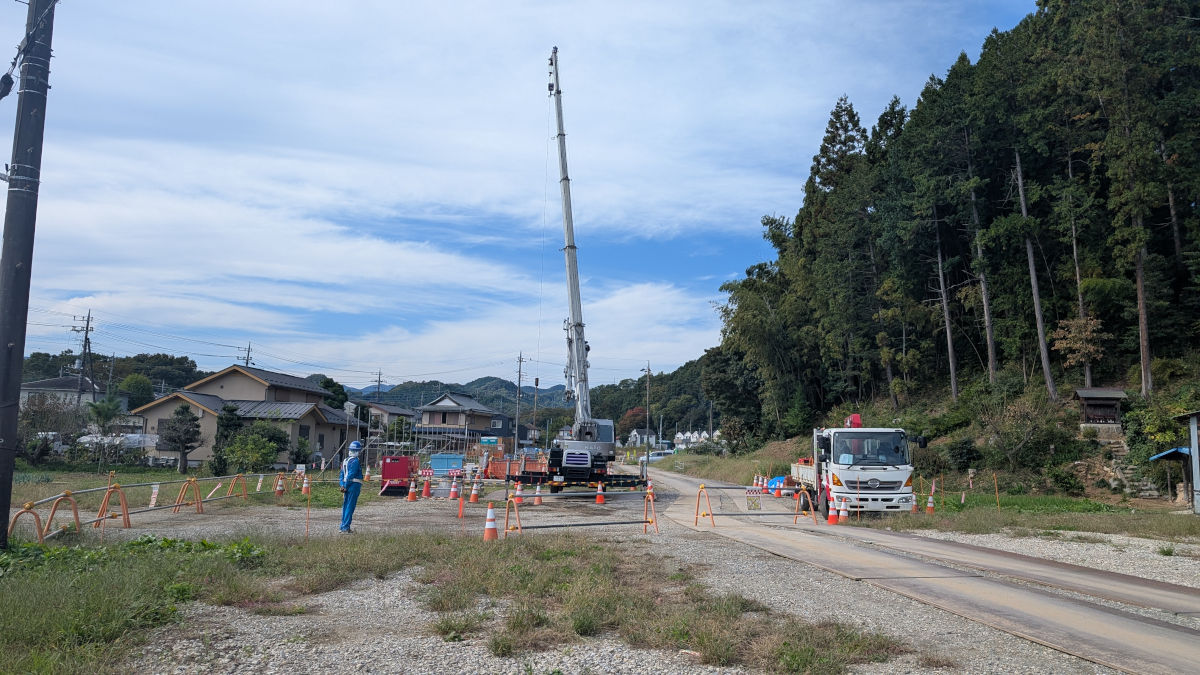

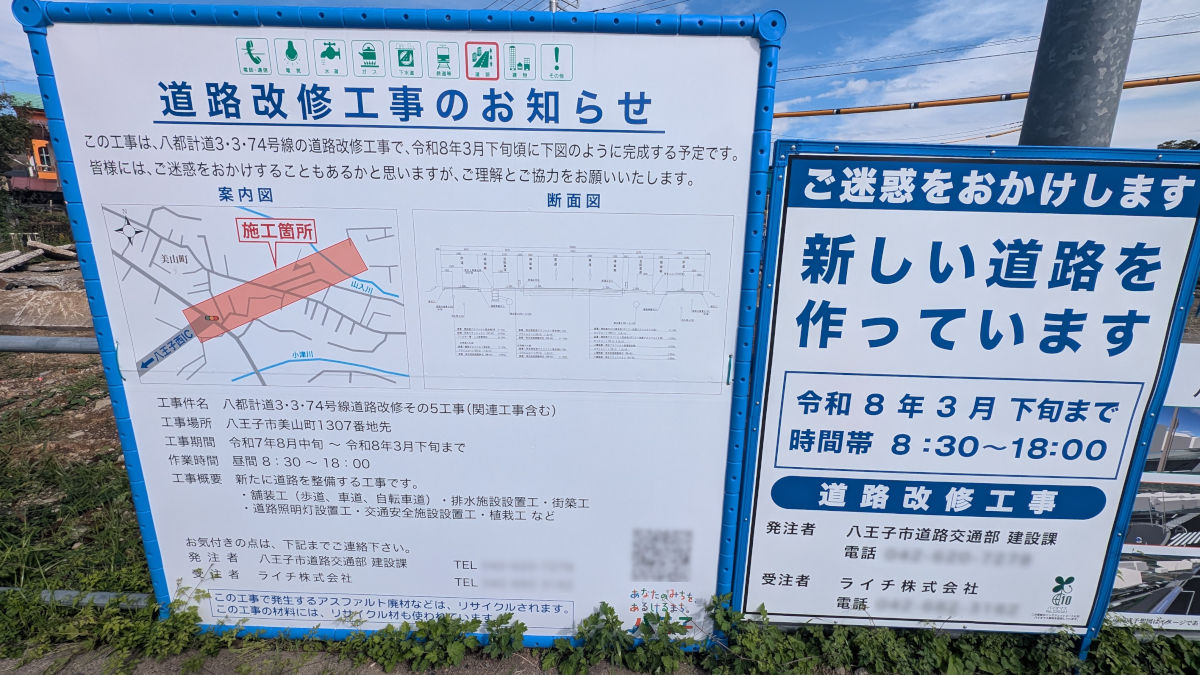

八都計道3・3・74号線道路改修その5工事の看板

1件目の工事は「八都計道3・3・74号線道路改修その5工事」で、2025年3月下旬までの予定で、ライチ株式が施工しています。

現地掲示の施工体系図には、2026年1月16日までと記載がありましたが、広報看板では3月下旬になっています。

2件目の工事は、「八都計道3・3・74号線道路改修その6工事」で、2025年3月下旬までの予定で、ライチ株式会社が施工しています。

現地掲示の施工体系図には、2026年3月17日までと記載がありました。

「その5工事」は一般競争入札により受注者が決定した工事ですが、「その6工事」は特命随意契約によりその5工事受注者と契約したものです。入札情報サービスによると、特命随意契約の理由は、地方自治法施行令第167条の2第1項第6号を理由としていて、「当初予期し得なかった事情の変化により必要となった追加工事」に該当すると記載があります。

ただ工事の規模(1億円弱)と内容からすると、追加発生した工事というよりか、ある時期に間に合わせるための工事という意味合いが強いと思われます。

この区間の工事を、特命随意契約をもってまでして早期に進めている理由を鑑みると、この区間を先行開通させたいのだろうと、想像しています。

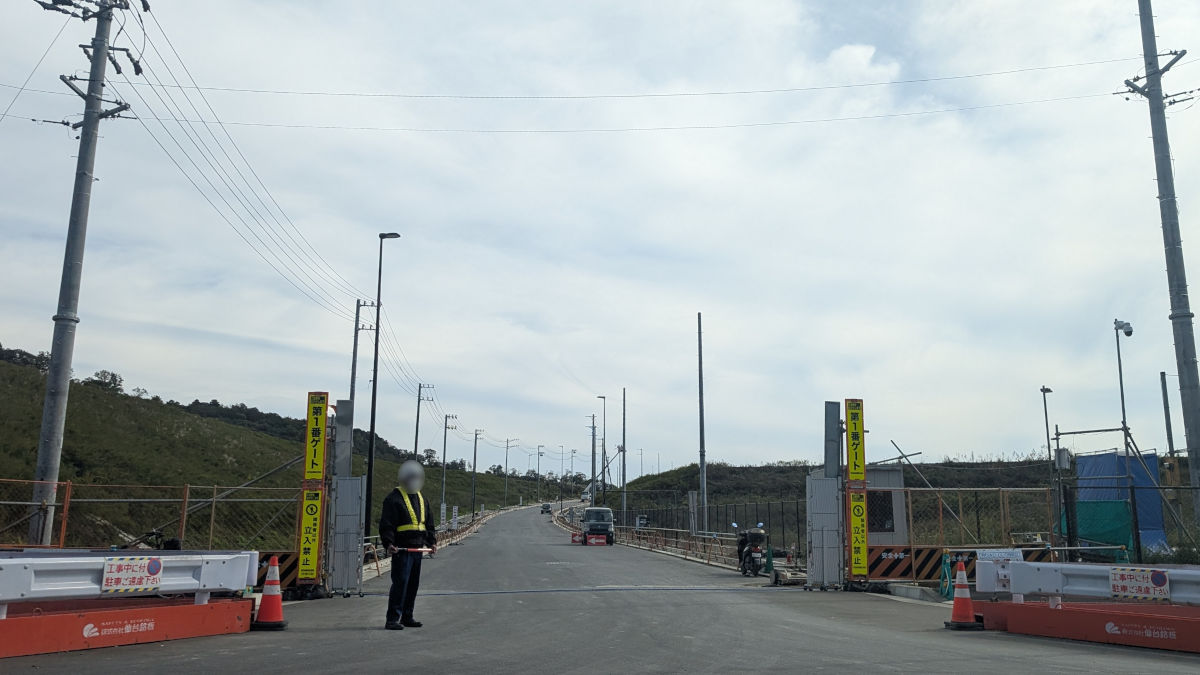

②都道側から見た様子(地図

これまで、この路線の工事は、山入川の橋梁付近を中心に行われてきました。今回の工事は都道側を中心に施工されています。

どこからどこまでが「その5」と「その6」の工事なのかはよくわかりません。

③工事中の道路(地図

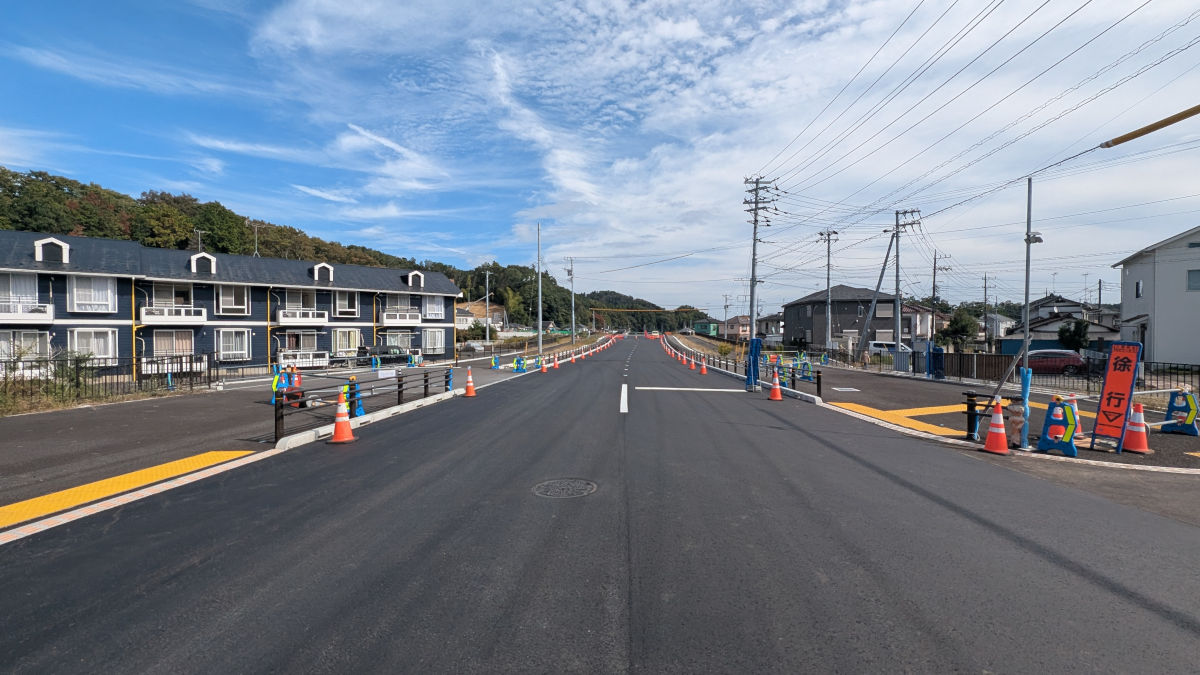

八王子北クリニック前の道路横断部付近は、既に境石や歩車道ブロック、路盤などの整備が進んでいました。かなり道路形態に近づいています。

④山入川橋梁南側(地図

山入川を横断する部分は、これまでの工事で概ね道路形態まで完成しています。植栽や道路照明などは未施工です。

現在は沿道施設へ出入りする車両等に限り通行ができる状態です。

正面の坂道の部分で山入川を渡ります。渡った先の左側で、川口土地区画整理事業が施工中で、地区内の道路の整備も進められています。地区内を見渡せる場所がないため施工状況がよくわかりませんが、土地区画整理組合のウェブサイトによると、かなり形になっているようです。

⑤土地区画整理事業入口の東側(地図

川口土地区画整理事業地区入口の東側は、下水道などの一部は施工されているようですが、道路形態としては整備されていません。

道路部分は少し盛り土されると思われます。

区画整理入口~宝生寺団地入口間

⑥区画整理入口から東向き(地図

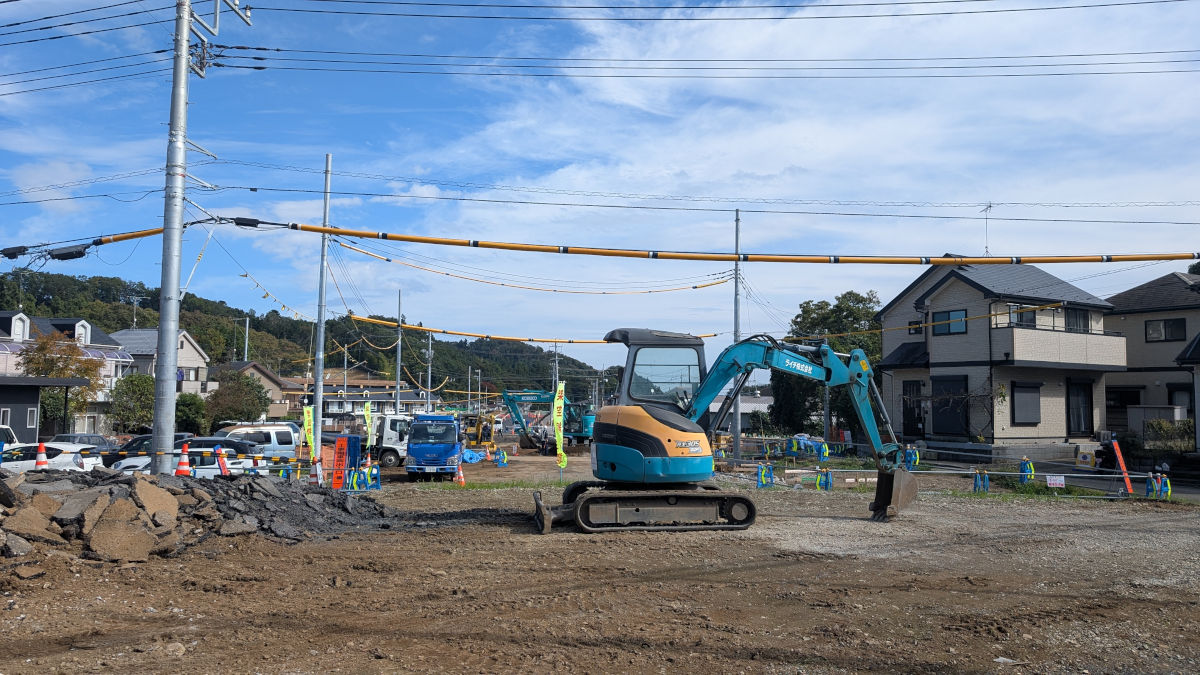

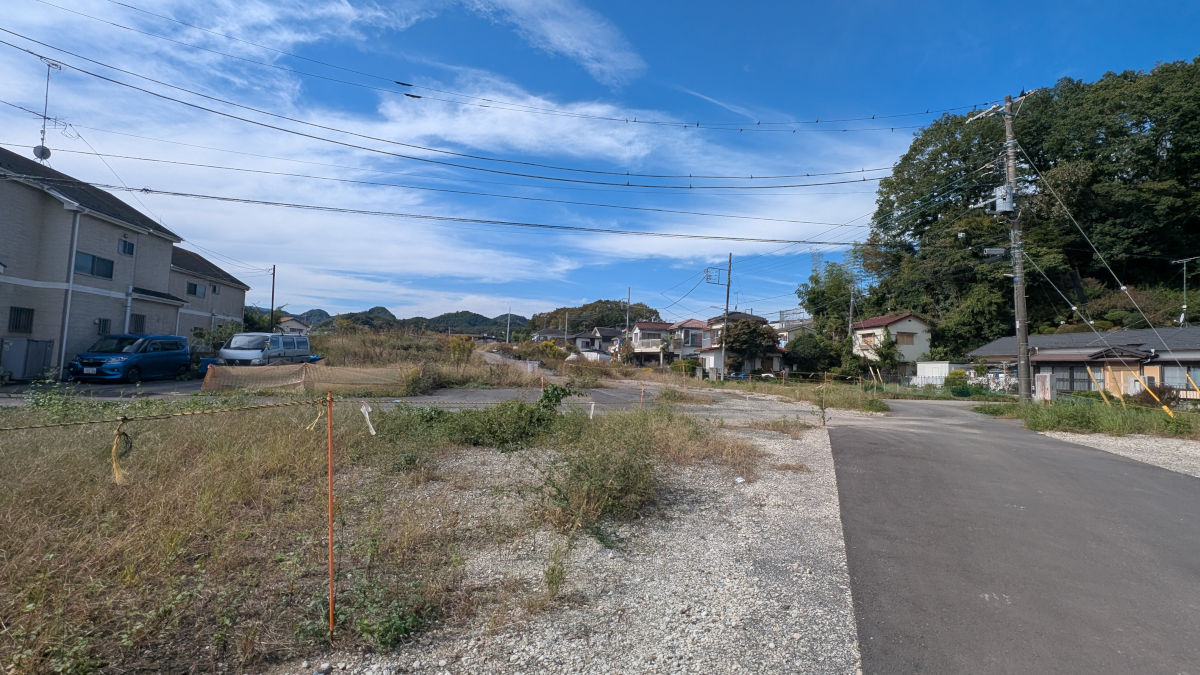

この区間は用地の確保と、下水道などの埋設物の工事が進んでいますが、これまでのところ道路部分の工事はわずかに行われた程度です。

⑦地区東側(地図

この部分では、株式会社フジタが施工する東京電力パワーグリット株式会社発注工事が行われていました。

昨年訪問時点では、大きな箱型の建物ができていましたが、既に解体されています。

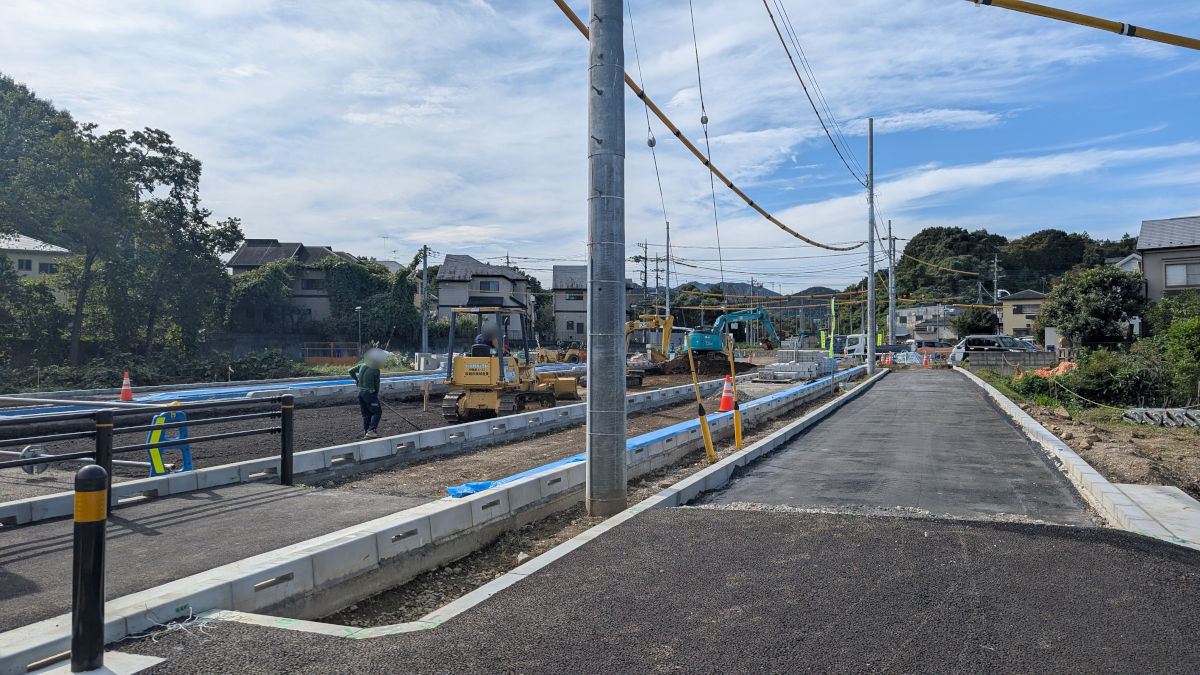

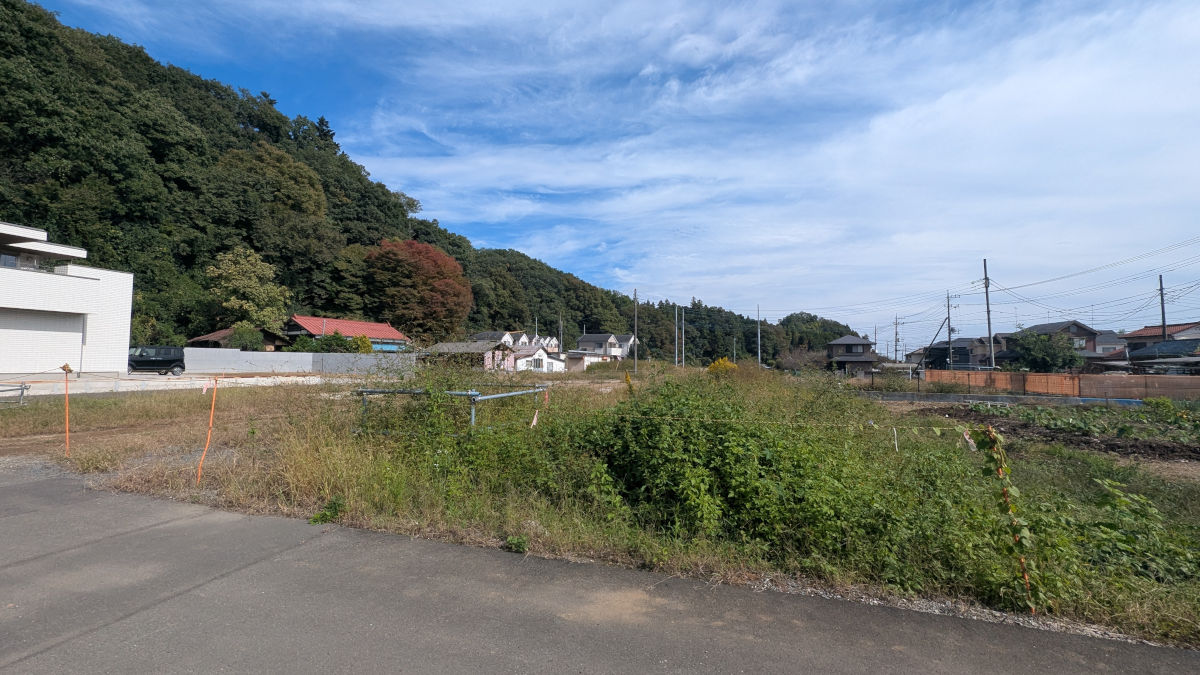

⑧宝生寺団地入口付近(地図

事業区間東端付近です。民地境界部分の擁壁などが整備されるなど、土地の形が少し変わっています。

この先の部分では、道路予定地部分に立っていた民家の解体が進められていました。

この東側は、秋川街道までの区間で東京都が別途事業を進めているほか、秋川街道犬目町交差点間でも事業着手に向け準備が進められています。

(参考)宝生寺団地~秋川街道間(八王子3・3・74号左入美山線(西寺方町))

八王子3・3・74号左入美山線(北西部幹線道路)(西寺方町)
八王子市

(参考)秋川街道~犬目町交差点間(八王子3・3・74号左入美山線(犬目町))

八王子3・3・74号左入美山線(犬目町)
八王子市

川口土地区画整理事業東側の様子

参考までに、川口土地区画整理事業の様子もちょっと載せておきます。地区内の様子はよく見える場所がありません。

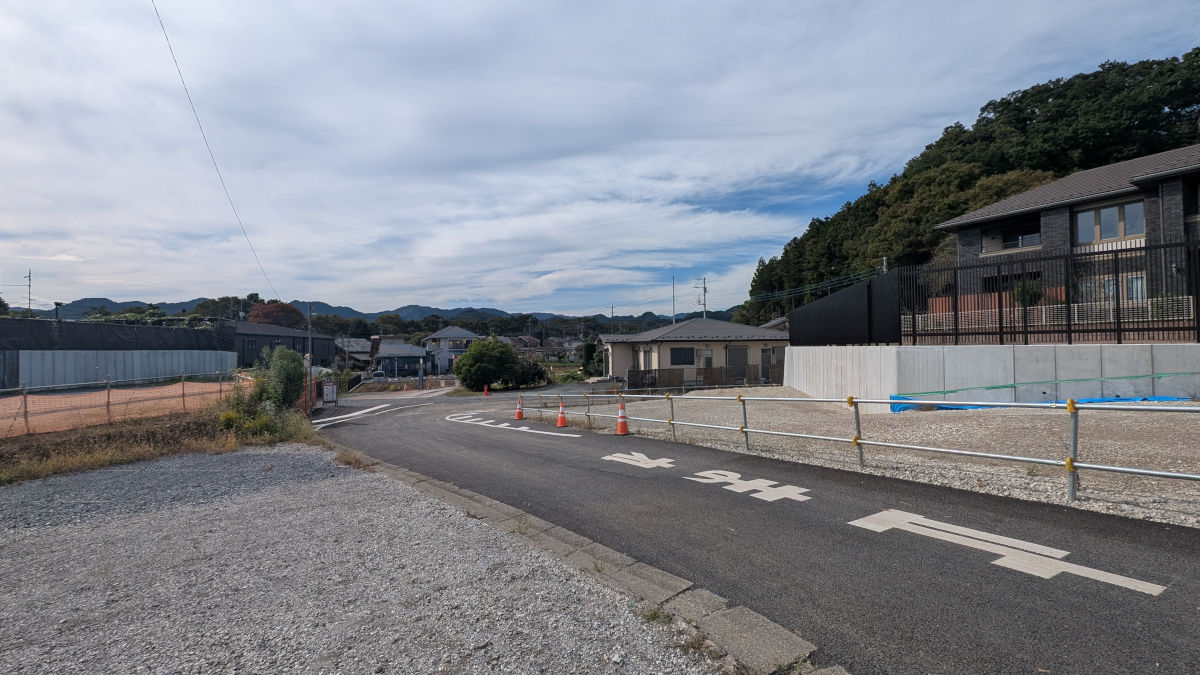

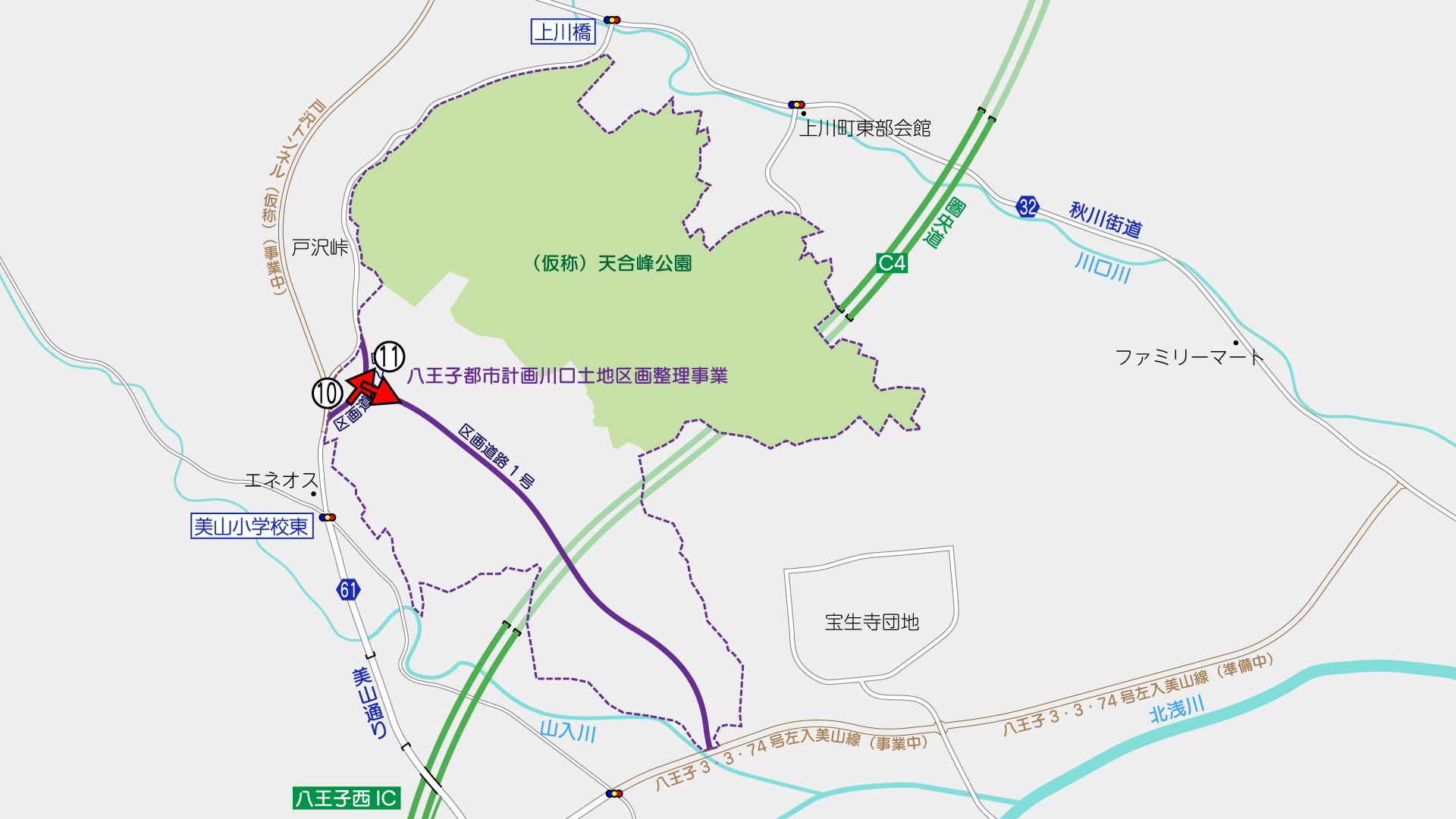

⑩美山通り(地図

地区西側の美山通りは、2024年に切替えられて以降、現在も交差点予定地右折レーンを塞いだ状態が続いています。

⑪区画道路1号(地図

地区内の背骨となる区画道路1号も、おおかた道路形態となっているようで、横断抑止柵の設置や、電柱の建柱が進んでいました。

舗装は基層までの施工でしょうかね。

土地区画整理事業の工事は、フジタ・大和ハウス工業JVで施工中です。造成された宅地は、産業用地となる計画です。

既に大和ハウス工業株式会社が、「D-Project Industry 八王子西」として、土地の販売を進めている模様です。(WEBサイト

撮影日:2025年10月29日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
