立川3・2・4号新青梅街道線(第2工区)用地取得率5割超える 進捗状況2025.5

武蔵村山市で事業が行われている立川3・2・4号新青梅街道線(第2工区)の進捗状況を見て来ました。

この工区での用地取得率が5割を超えてきました。多摩モノレール延伸予定ルートです。

注:駅部拡幅部については2025年5月24日現在、都市計画法に基づく事業認可されていません。
注:モノレール延伸についても2025年5月24日現在、都市計画法に基づく事業認可はされていません。

事業概要

立川3・2・4号新青梅街道線東大和市清水四丁目から西多摩郡瑞穂町大字殿ヶ谷に至る延長8,440mの都市計画道路です。このうち、上記で示した区間では、第2工区として拡幅事業を行っています。

事業認可は2016年2月5日、施行者は東京都。三本榎交差点の東側約1,215mの区間を現在の幅18mから30m~37mに拡幅します。

2016年の事業認可時点では、多摩モノレールは都市計画決定されていなかったため、幅員30mに拡幅する計画でした。その後、2025年3月6日に多摩モノレール及び駅拡幅部が都市計画決定・変更され、2025年11月27日の事業計画変更認可をもって駅拡幅部が事業区域に編入されました。

2025年11月27日の事業計画変更認可で、事業区域が変更されています。区域分けや延長が変更されている可能性があるのでご注意ください。

詳細は確認中です。

基本データ

施行者 東京都
延長 約1,215m
幅員 30m~37m(37mは駅拡幅部)
事業施行期間 2016年2月5日~2035年3月31日
2025年11月27日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2020年度 事業用地整備工事(2北北-立川3・2・4Ⅰ工区) 村松建設株式会社
2020年度 街路築造工事に伴う歩道橋撤去工事(2北北-立川3・2・4(第3工区)) 株式会社エスコート
2023年度 事業用地整備に伴う支障物撤去及び整地工事(5北北-立川3・2・4) 有限会社空園
2023年度 事業用地管理工事に伴う道路照明移設工事(5北北-立川3・2・4(第3工区)) 不調
2024年度 事業用地管理工事に伴う道路照明移設工事(6北北-立川3・2・4(第3工区)) 四谷電気工事株式会社 35,640,660円
2024年度 事業地整備工事(6北北-立川3・2・4) 有限会社空園 10,720,314円
2024年度 街路築造工事のうち事業地整備工事(6西-福生3・4・4) 有限会社松沢土建 29,739,138円
2025年度 事業地整備工事(7北北-立川3・2・4外2路線) 株式会社大橋組 19,024,060円
2025年度 街路築造工事に伴う車道補修工事(7北北-立川3・2・4外1路線(第5工区)) 株式会社冨士土木 187,856,073円
2025年度 事業地整備工事(7北北-立川3・2・4外1路線)その2 コムシスエンジニアリング株式会社 23,917,443円
2025年度 事業地整備工事(7北北-立川3・2・4外2路線)その3 昭和工業株式会社 12,580,797円
2025年度 事業用地管理工事に伴う道路照明移設工事(7北北-立川3・2・4(第1工区)) 2026年1月8日開札予定
2025年度 事業用地管理工事に伴う道路照明移設工事(7北北―立川3・2・4(第3・4工区)) 2026年1月19日開札予定
委託
発注年度 委託名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2019年度 中窪歩道橋撤去設計(31街-立川3・2・4(第3工区)) 株式会社トップライズ
2020年度 交通量調査委託(2街-立川3・2・4外2路線) 株式会社サンビーム
2020年度 道路予備設計(2街-立川3・2・4外3路線) 株式会社ドーコン
2020年度 用地測量その4(2街-立川3・3・30) 株式会社大輝
2020年度 橋梁予備補足設計(2街-立川3・2・4(第4工区)) 株式会社ドーコン
2021年度 道路予備修正設計(3街-立川3・2・4外3路線) 株式会社ドーコン
2021年度 橋梁予備補足設計(3街-立川3・2・4(第4工区)) 株式会社ドーコン
2022年度 土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅰ工区) 株式会社アガック
2023年度 道路予備修正設計(5北北-立川3・2・4外3路線) 株式会社ドーコン
2023年度 橋梁詳細設計(5北北ー立川3・2・4(第4工区)) 株式会社ドーコン
2023年度 地質調査(5北北-立川3・2・4(第4工区)) 株式会社テイコク
2023年度 土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅲ工区) 株式会社アガック
2023年度 交通量調査委託(5北北-立川3・2・4外6路線) 株式会社四門
2023年度 土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅱ工区) 株式会社アガック
2023年度 現況補足測量(5北北-立川3・2・4(第4工区)) 双葉航測株式会社
2023年度 樹木診断委託(5北北-立川3・2・4)  東武緑地株式会社
2023年度 土壌調査委託(5北北-立川3・2・4)  HSSエンジニヤリング株式会社
2024年度 橋梁予備補足設計(6北北-立川3・2・4)(第4工区)) 株式会社ドーコン 19,338,000円
2024年度 道路予備修正設計(6北北-立川3・2・4外3路線) 株式会社ドーコン 90,090,000円
2024年度 路床土調査(6北北-立川3・2・4(第3工区)) 式会社京北地盤コンサルタント 17,600,000円
2024年度 測量調査(6北北-立川3・2・4外2路線) 株式会社グラフィック 11,264,000円
2024年度 横断歩道橋撤去詳細設計(6北北-立川3・2・4(第1・4工区)) 株式会社ドーコン 15,070,000円
2024年度 土壌調査委託(6北北-立川3・2・4) 株式会社アガック 4,675,000円
2024年度 土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅲ工区) 株式会社アガック 473,000円
2024年度 電線共同溝予備設計(6北北-立川3・2・4外2路線) 株式会社ドーコン 36,850,000円
2024年度 樹木診断委託(6北北-立川3・2・4外2路線) 株式会社環境・グリーンエンジニア 1,639,000円
2024年度 箱型函渠予備設計(6北北-立川3・2・4(第4工区)) 株式会社ドーコン 8,800,000円
2024年度 土壌汚染任意調査委託 立川都市計画道路事業3・2・4号新青梅街道線(第Ⅰ工区) 株式会社環境管理センター 759,000円
2024年度 路床土調査(6北北-立川3・2・4(第4工区)) ソイロム株式会社 15,510,000円
2024年度 用地測量(6北北-立川3・2・4外1路線) 山王測量設計株式会社 10,780,000円
2024年度 用地測量(6北北-福生3・4・4外1路線) 株式会社アース設計コンサルタント 16,280,000円
2025年度 路線補足測量(7北北-立川3・2・4外2路線) 有限会社プラン・メジュール 15,455,000円
2025年度 橋梁詳細設計(7北北-立川3・2・4(第4工区)) 株式会社ドーコン 38,808,000円
2025年度 道路詳細設計(7北北-立川3・2・4(第3-1工区・暫定形)) 株式会社ドーコン 19,866,000円
2025年度 箱型函渠詳細設計(7北北-立川3・2・4(第4工区)) 株式会社ドーコン 15,884,000円
この表の注意事項
データ収集期間:工事2019年度~、委託2019年度~(それ以前は収集していません)
最終更新日:2025年12月8日
この事業は、立川3・2・4号第1工区~第4工区、福生3・4・4号、福生3・4・10号ほか関連事業を含めて掲載しています。モノレールは含みません。

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

関連事業

新青梅街道東京環状の上北台駅~箱根ケ崎駅付近間では、連続的に道路の拡幅が行われています。各区間では、事業認可時期が異なります。

各工区については下記リンクからご覧ください。
【第1工区】立川3・2・4号新青梅街道線
【第2工区】立川3・2・4号新青梅街道線
【第3工区】立川3・2・4号新青梅街道線
【第4工区】立川3・2・4号新青梅街道線
【第5工区】福生3・4・4号新青梅街道線
【第6工区】福生3・4・4号新青梅街道線及び福生3・4・10号東京環状線

この区間で行われている多摩モノレールの延伸については、下記からご覧ください。
多摩モノレール(上北台~箱根ケ崎間)延伸

事業者サイト


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

新青梅街道東京環状の上北台駅~箱根ケ崎駅付近間では、連続的に道路の拡幅が行われています。各区間では、事業認可時期が異なります。

各工区については下記リンクからご覧ください。
【第1工区】立川3・2・4号新青梅街道線
【第2工区】立川3・2・4号新青梅街道線
【第3工区】立川3・2・4号新青梅街道線
【第4工区】立川3・2・4号新青梅街道線
【第5工区】福生3・4・4号新青梅街道線
【第6工区】福生3・4・4号新青梅街道線及び福生3・4・10号東京環状線

この区間で行われている多摩モノレールの延伸については、下記からご覧ください。
多摩モノレール(上北台~箱根ケ崎間)延伸

写真等

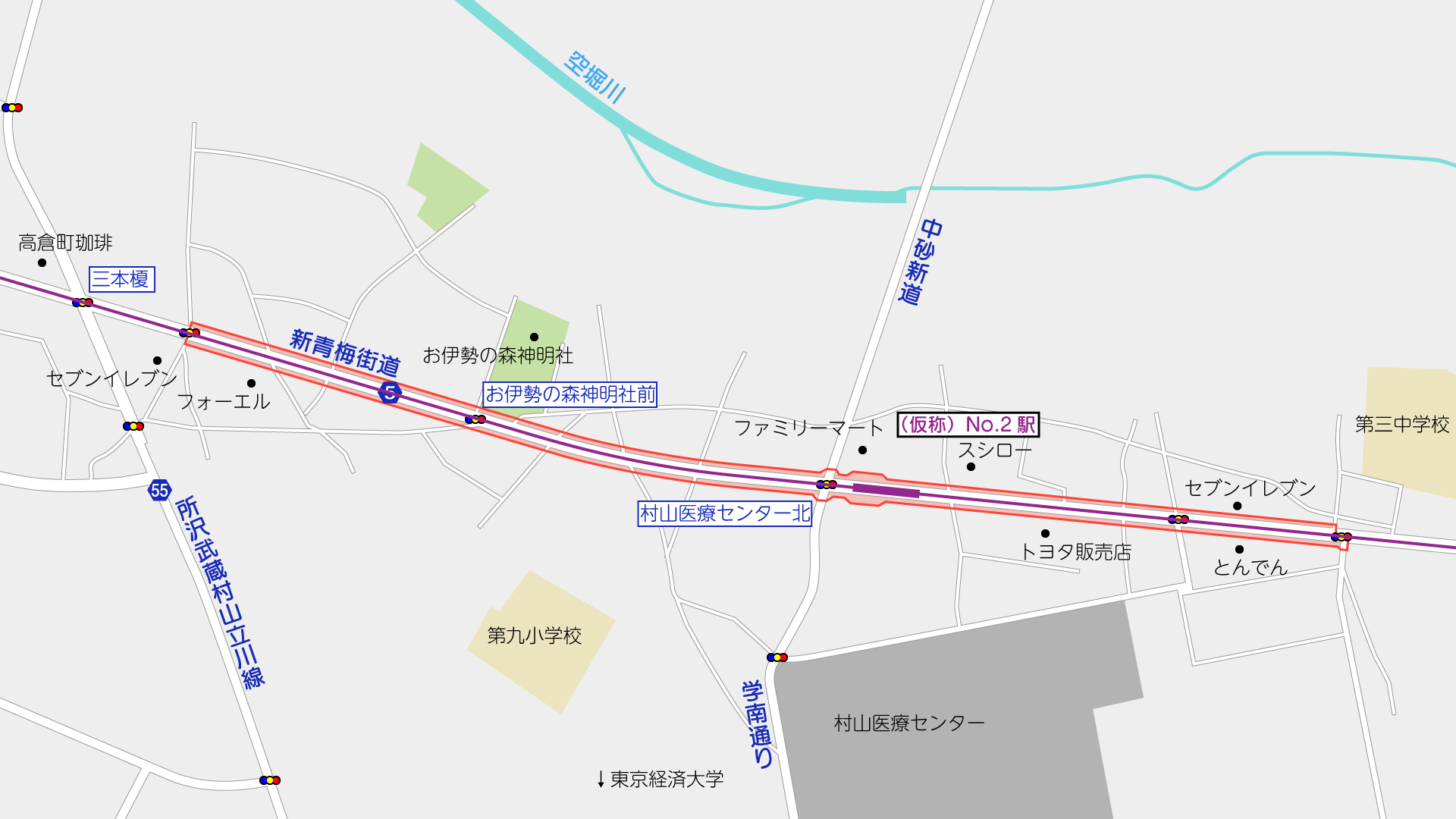

撮影位置はこの通りです。(周辺のGoogleマップ

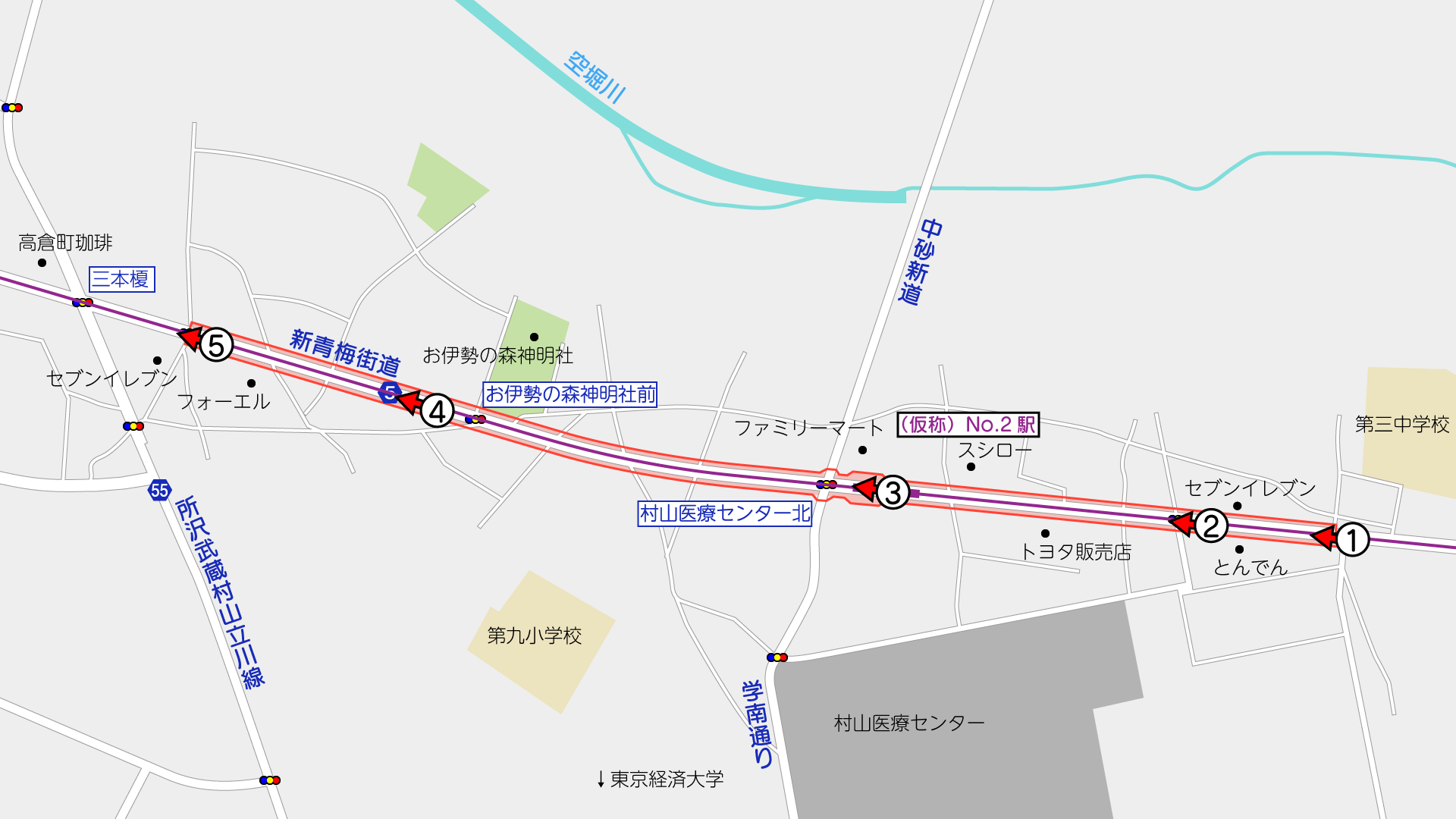

①事業区間東端(地図

市立第三中学校付近の交差点が事業東端です。

ここから東側は第1工区として別途事業中です。

立川3・2・4号新青梅街道線(第1工区)
東大和市 武蔵村山市
②とんでん前(地図

沿道では所々でボーリング調査が行われていました。(写真右側)

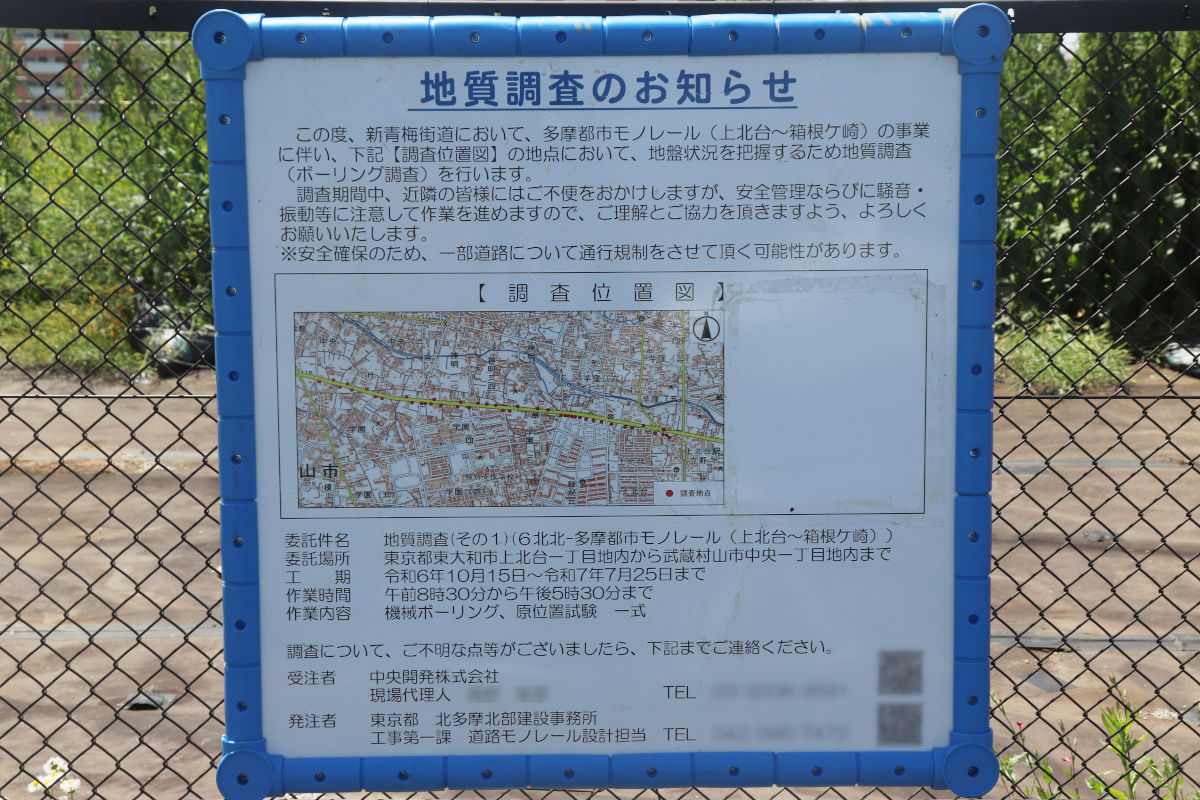

委託件名は「地質調査(その1)(6北北-多摩都市モノレール(上北台~箱根ケ崎))」で、2025年7月25日までの予定で、中央開発株式会社が受注しています。

ここのところこうした調査系の業務が多く発注されています。

③(仮称)No.2駅予定地(地図

多摩モノレールは、道路拡幅後の中央分離帯に整備される計画で、2025年3月6日に都市計画決定されました。5月9日には軌道法第3条に基づく特許がされています。東京都の資料によると、都市計画事業として整備するものとみられますが、現時点でモノレールに関しては都市計画法に基づく事業認可されていません。

村山医療センター北交差点付近には(仮称)No.2駅が整備される計画で、駅部について連絡通路を設けるため、都市計画道路の計画幅員を広げる都市計画変更がされています。

上北台駅~箱根ケ崎駅間は、従来とは異なり島式ホームとなる予定です。

④お伊勢の森神明社付近(地図

東京都のサイトによると、2024年4月1日時点の用地取得率は53%で、沿道では取得用地も目立ち始めています。

⑤三本榎交差点東側(地図

第2工区の事業区間はこの交差点までで、ここから西側は第3工区として別途事業中です。

年間発注予定によると、第2工区では今年度以下の工事が予定されています。

件名履行場所概要公表予定時期履行期間
【所】【週休2日工事】道路照明移設工事(7北北-立川3・2・4(第2工区))武蔵村山市神明四~同市中央一道路照明移設工事 工事発注規模:B01 1800万円以上~2800万円未満1月上旬契約確定の日の翌日から100日間
立川3・2・4号新青梅街道線(第3工区)
武蔵村山市

撮影日:2025年5月11日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
