青梅3・4・4号新青梅街道線(千ヶ瀬バイパス) 進捗状況2025.12

青梅市で事業が行われている青梅3・4・4号新青梅街道線の進捗状況を見て来ました。

ここ数年は東京都発注の工事が発注されていません。

事業概要

青梅3・4・4号新青梅街道線青梅市新町字端野から青梅市日向和田三丁目に至る延長約10,080mの都市計画道路です。このうち、上記で示した区間では道路を新設する事業を行っています。施行者は東京都です。

1期区間の事業認可は2003年9月18日で、事業延長は約420mです。
2期区間の事業認可は2005年12月2日で、事業延長は約880mです。
ともに幅員20mで、2車線の道路となる計画です。

基本データ

1期区間 2期区間
施行者 東京都
事業延長 約420m 約880m
幅員 20m
車線数 2
事業施行期間 2003年9月18日~2029年3月31日 2005年12月2日~2027年3月31日
2024年3月14日現在

最近の発注状況

工事
発注年度 工事名称 受注者
※これ以前は情報収集していません
2021年度 仮設道路整備工事(3西-青梅3・4・4)その3 児玉建設株式会社
2021年度 街路築造工事及び電線共同溝設置工事(3西-青梅3・4・4) 株式会社興栄
2021年度 街路築造工事のうち擁壁設置工事(3西-青梅3・4・4) 鉄建・東京機工土木建設共同企業体
2022年度 街路築造工事のうち擁壁設置工事(4西-青梅3・4・4裏宿町) 若築・興栄建設共同企業体
委託
発注年度 委託名称 受注者
※これ以前は情報収集していません
2023年度 地下水調査委託(青梅3・4・4その6) 新日本環境調査株式会社
2023年度 一般構造物予備補足設計(5西ー青梅3・4・4) 株式会社長大
2024年度 電線共同溝詳細設計及び道路詳細設計(青梅3・4・4) 日本設計株式会社
2024年度 一般構造物予備補足設計(6西-青梅3・4・4) 株式会社長大
2024年度 地下水調査委託(青梅3・4・4その7) 株式会社東水建設コンサルタント
2025年度 擁壁詳細設計(7西-青梅3・4・4) 株式会社長大
2025年度 地質調査(青梅3・4・4その4)外1箇所 株式会社日本インシーク
この表の注意事項
データ収集期間:工事2021年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2025年7月25日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:青梅3・4・4号新青梅街道線

青梅3・4・4号新青梅街道線(千ヶ瀬バイパス) 進捗状況2025.12
青梅3・4・4号新青梅街道線(千ヶ瀬バイパス) 擁壁築造・街築工事 進捗状況2023.10
青梅3・4・4号新青梅街道線(千ヶ瀬バイパス) 進捗状況2022.6
青梅3・4・4号新青梅街道線(千ヶ瀬バイパス) 進捗状況2021.5

写真等

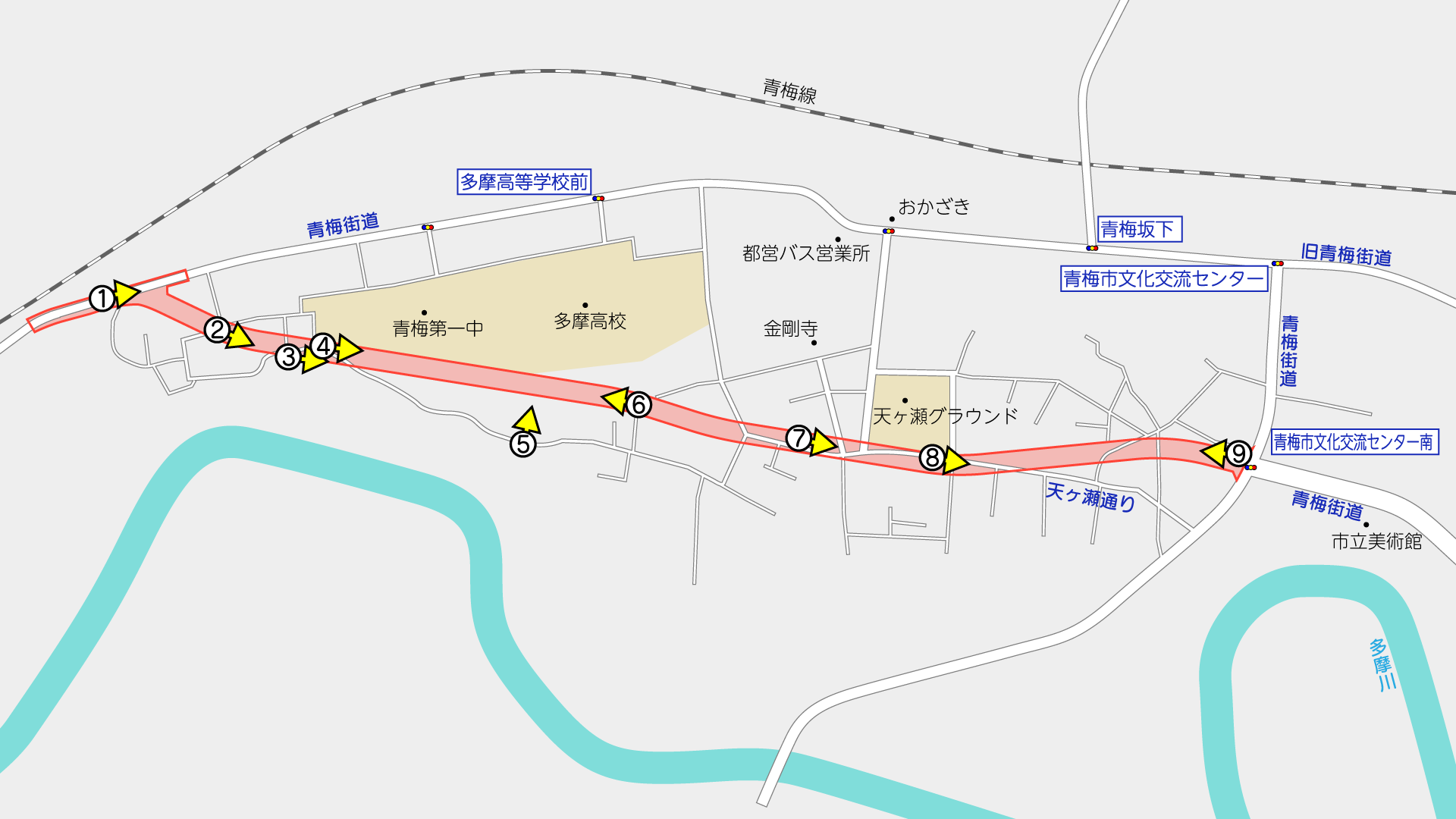

撮影位置はこの通りです。(周辺のGoogleマップ

青色は前回訪問時に行われていた工事です。現在は東京都発注工事は行われていません。

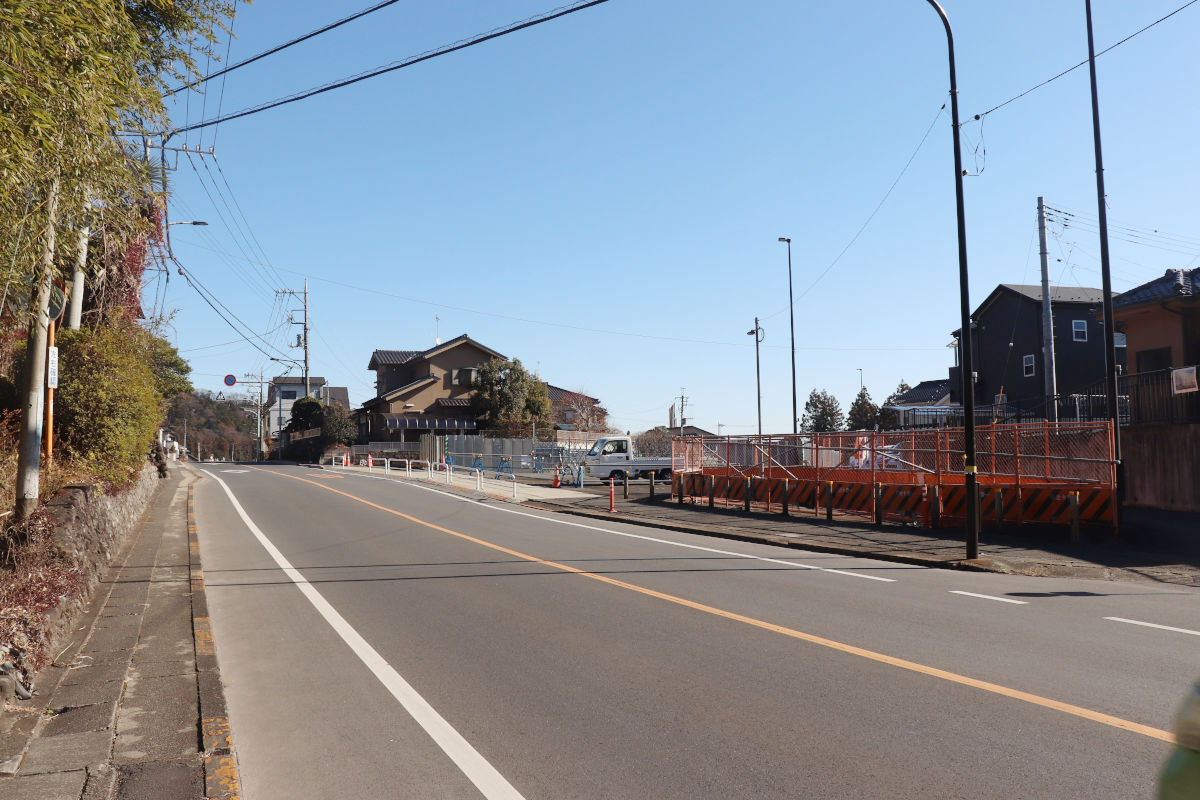

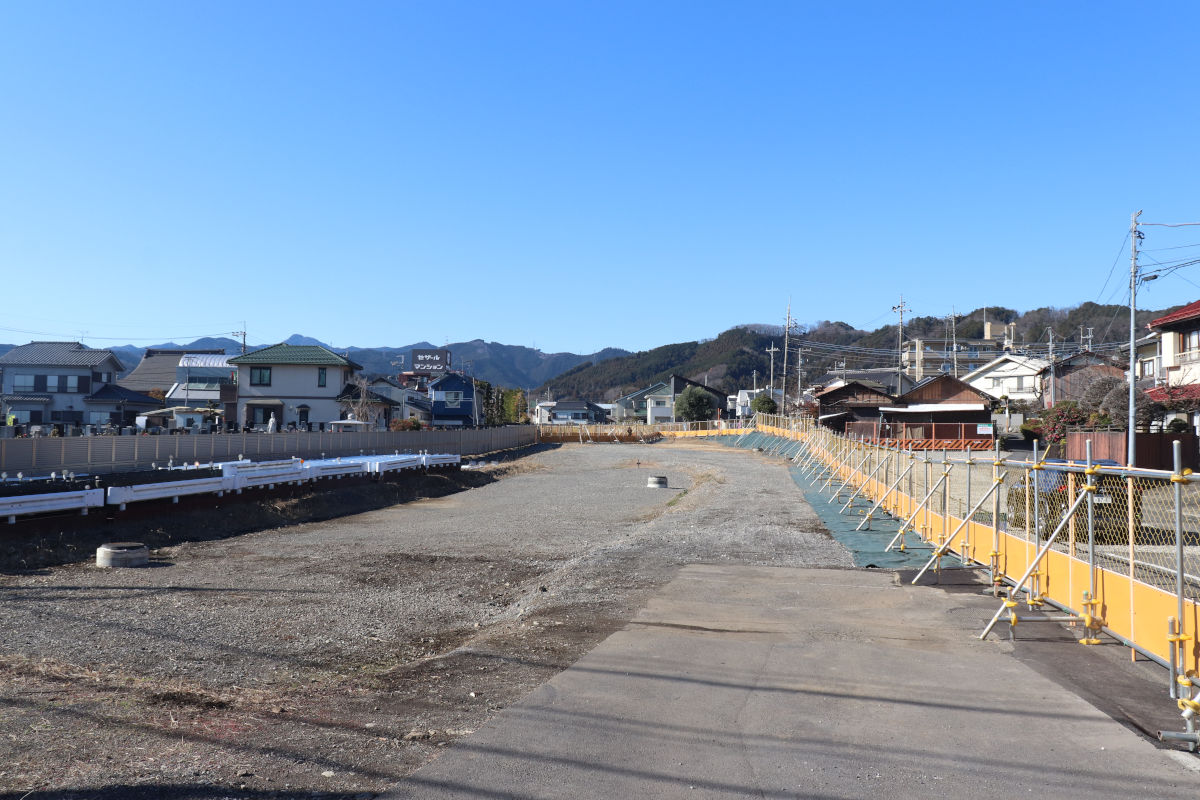

①青梅街道から分岐する地点(地図

この右側が事業区間の西端です。

道路予定地はBバリや仮囲いで囲われている状況です。

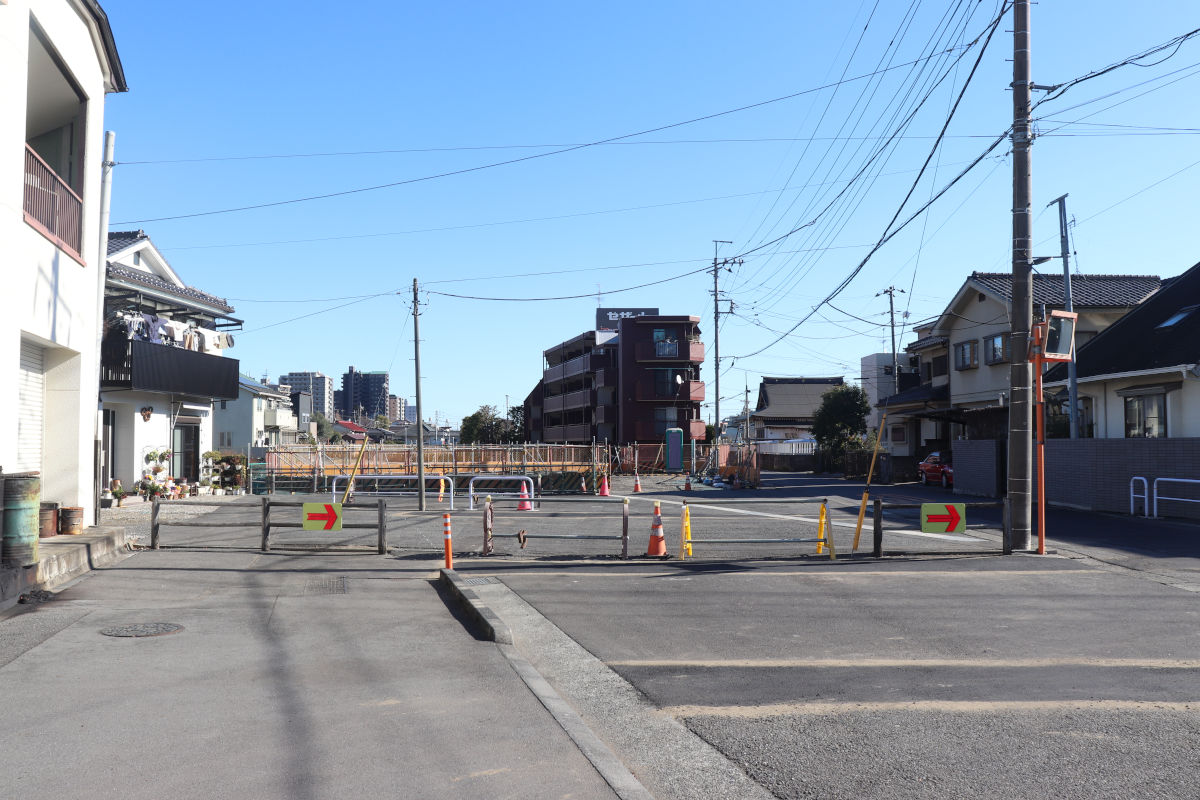

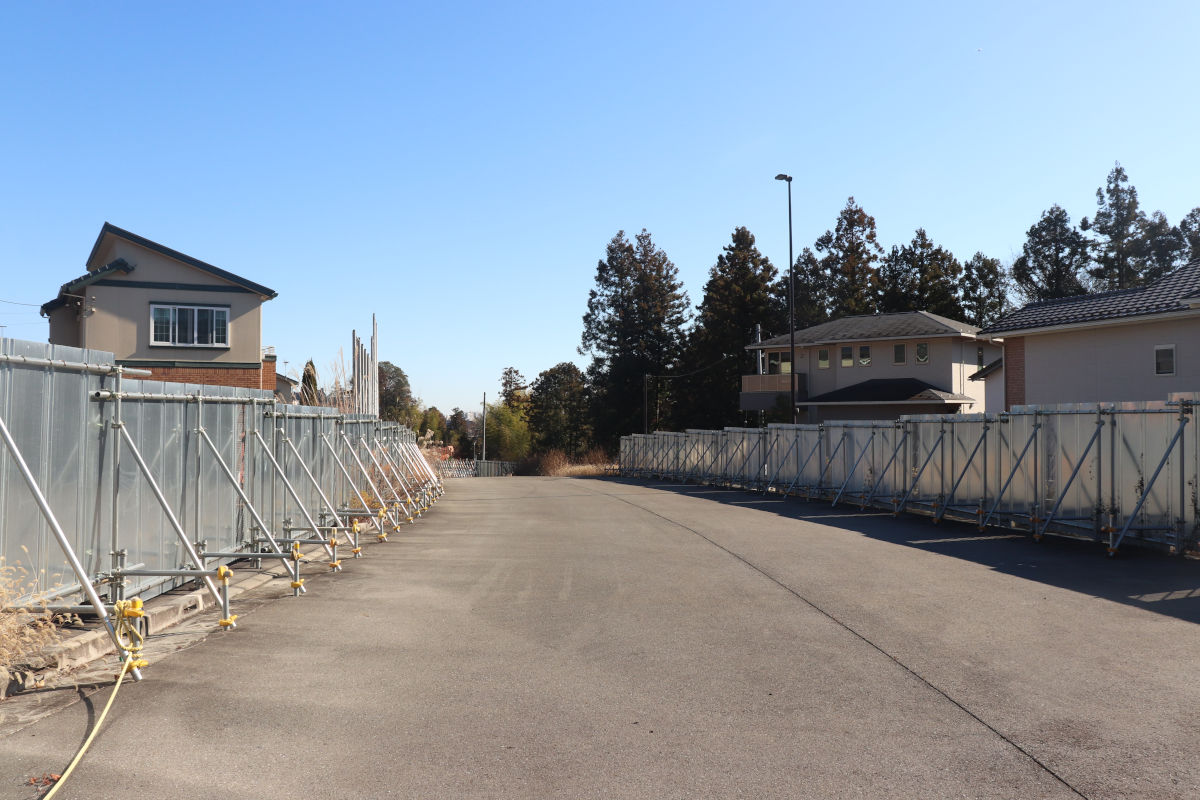

②の地点(地図

写真③付近までは縁石や道路照明などの整備がされていますが、車道部は仮囲いがされていて通り抜けることができません。

歩道部についても沿道関係者のみの通り抜けができる状態で、通行止めを知らせる看板が増えていた気がします。

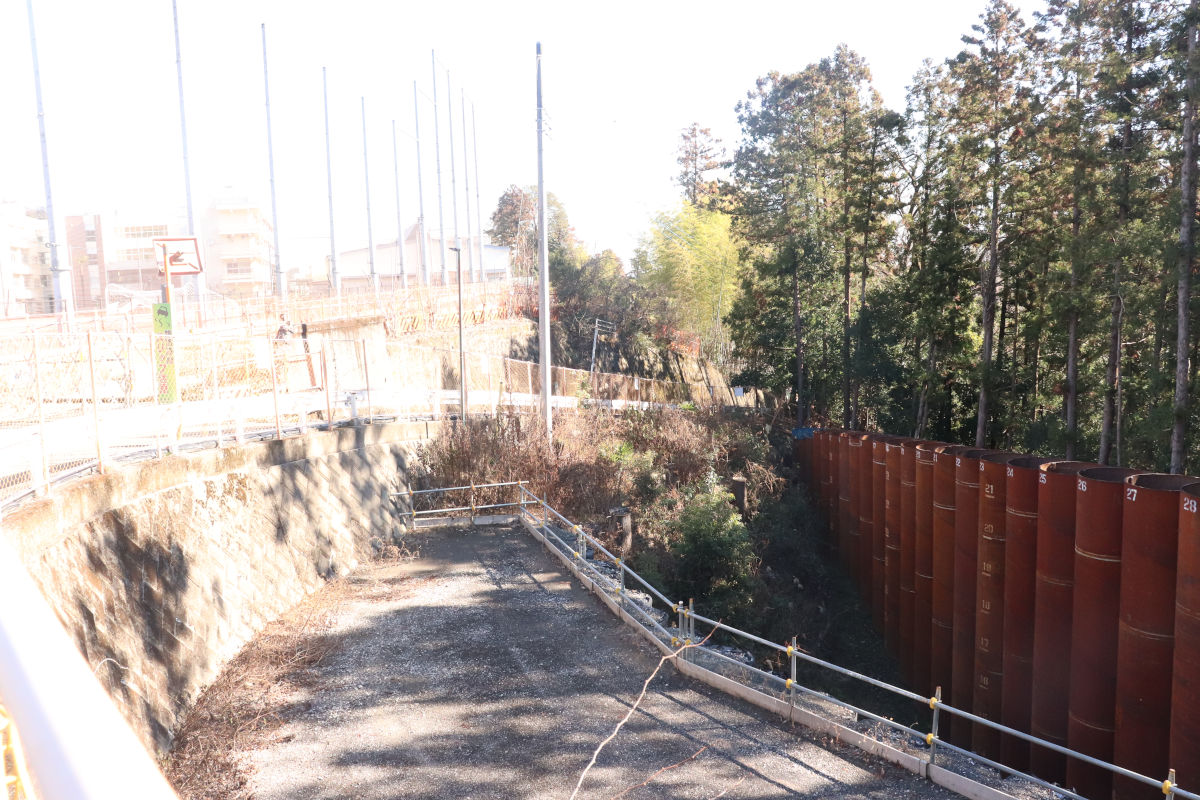

③崖地に鋼管杭擁壁が設置された(地図

青梅第一中学校・都立多摩高校の南側は急峻な斜面地となっています。鋼管杭擁壁などにより土留めをして平らな土地を作る必要があり、順次工事が進められてきました。

写真③部分には、前回工事「街路築造工事のうち擁壁設置工事(4西-青梅3・4・4裏宿町)」で、写真右側の鋼管杭の設置が行われました。将来的に市道(天ヶ瀬通り)を鋼管杭側に付け替える計画のようです。

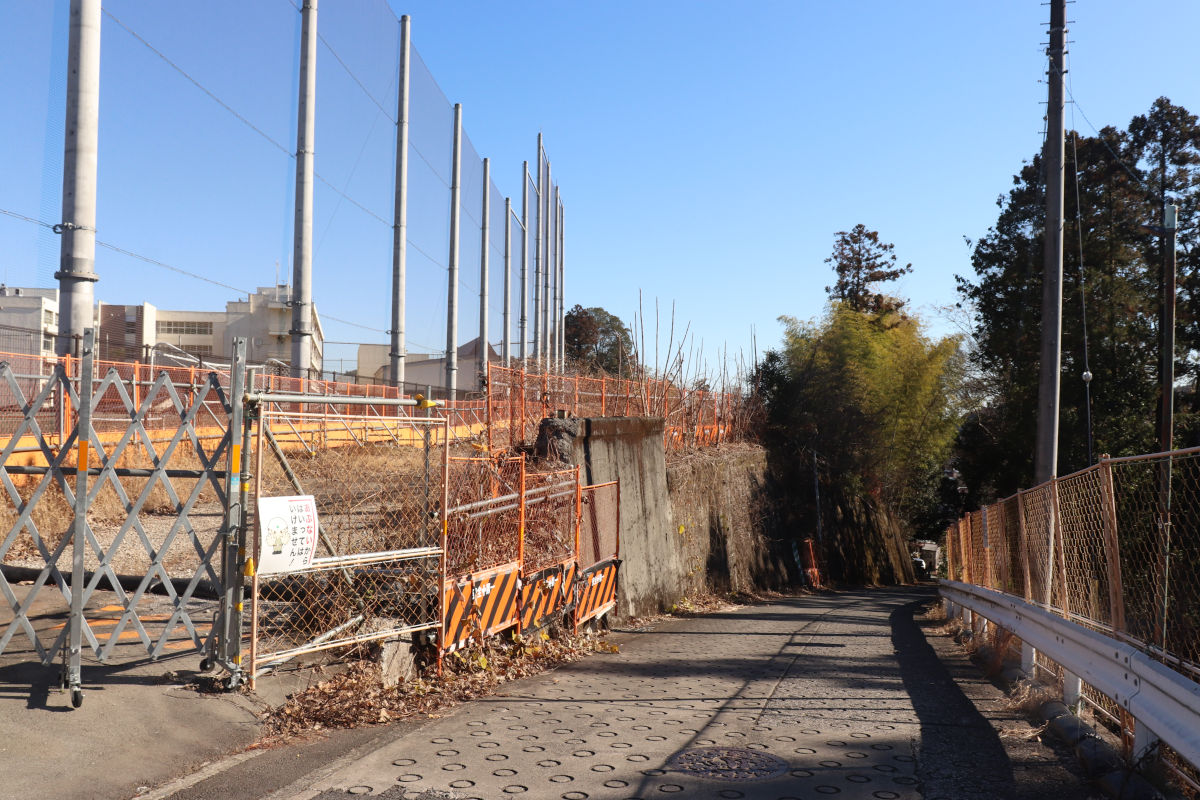

④青梅第一中学校南側(地図

また、前回工事では、青梅第一中学校南側での鋼管杭擁壁の設置が行われました。

この区間は上下線で高さが異なるセパレート構造となる計画で、上下線の間の擁壁設置が行われた形です。

まだ斜面地の処理が終わっていない区間があることから、同様の鋼管杭擁壁等の工事は行われると見られます。

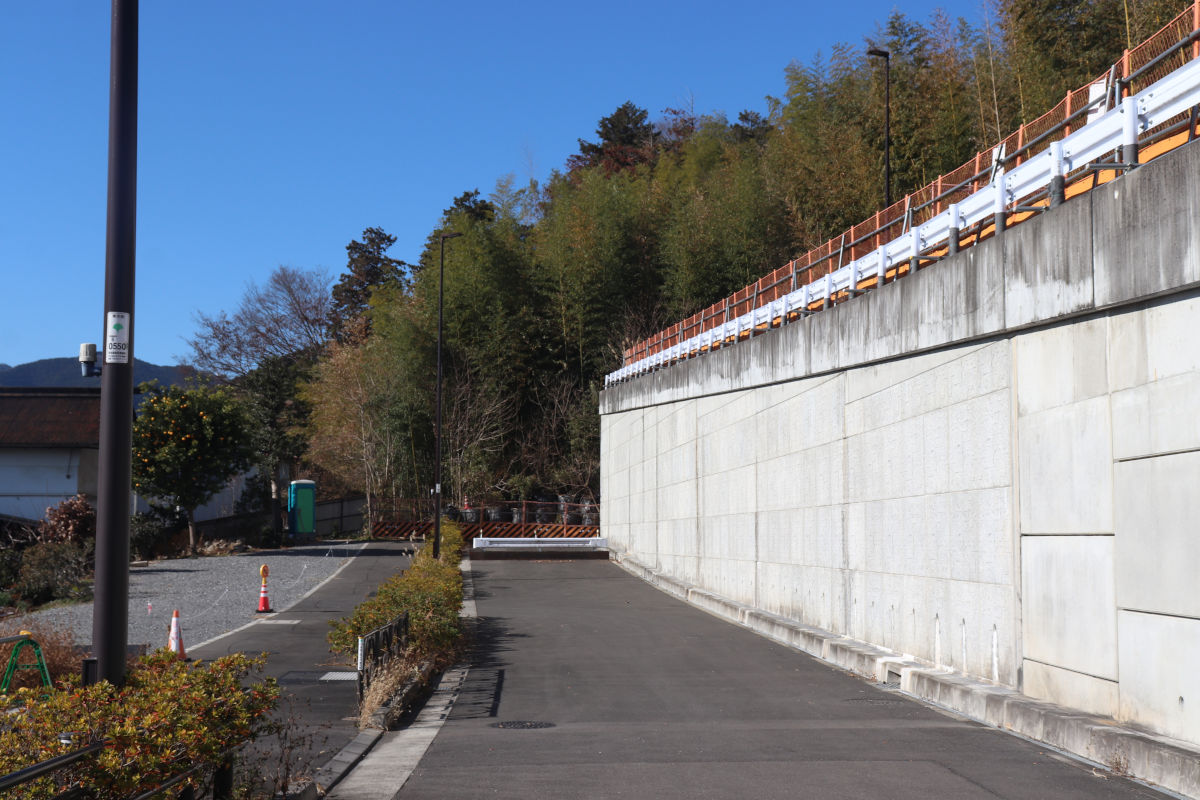

⑤八坂神社(地図

斜面地の工事は東西両側から少しずつ行われている状況ですが、中央部には八坂神社があり、社殿の一部が道路予定地と重なっていた模様です。

神社社殿は改築されたようで、光り輝く銅板が見られました。(少し前に移動した感じでしょうか)

⑥の地点(地図

こちら側は何も変わっていません。

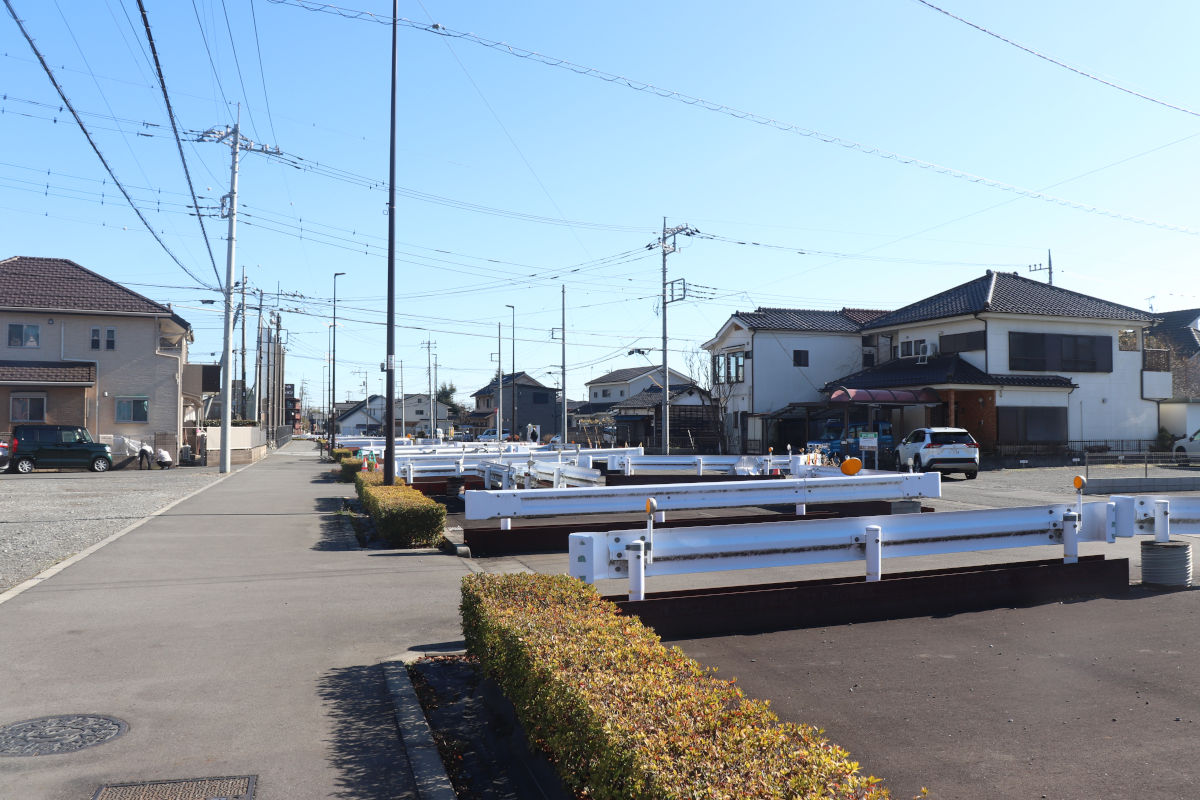

⑦天ヶ瀬グラウンド南側(地図

この付近は、北側は8割ほど、南側は半分ほどの歩道が整備完了していますが、置きガードレール等によって幅を狭めた状態で開放されています。

特に大きな変化はありません。

⑧天ヶ瀬グラウンド東側(地図

この付近では、青梅市発注の下水道工事が行われていました。

工事内容

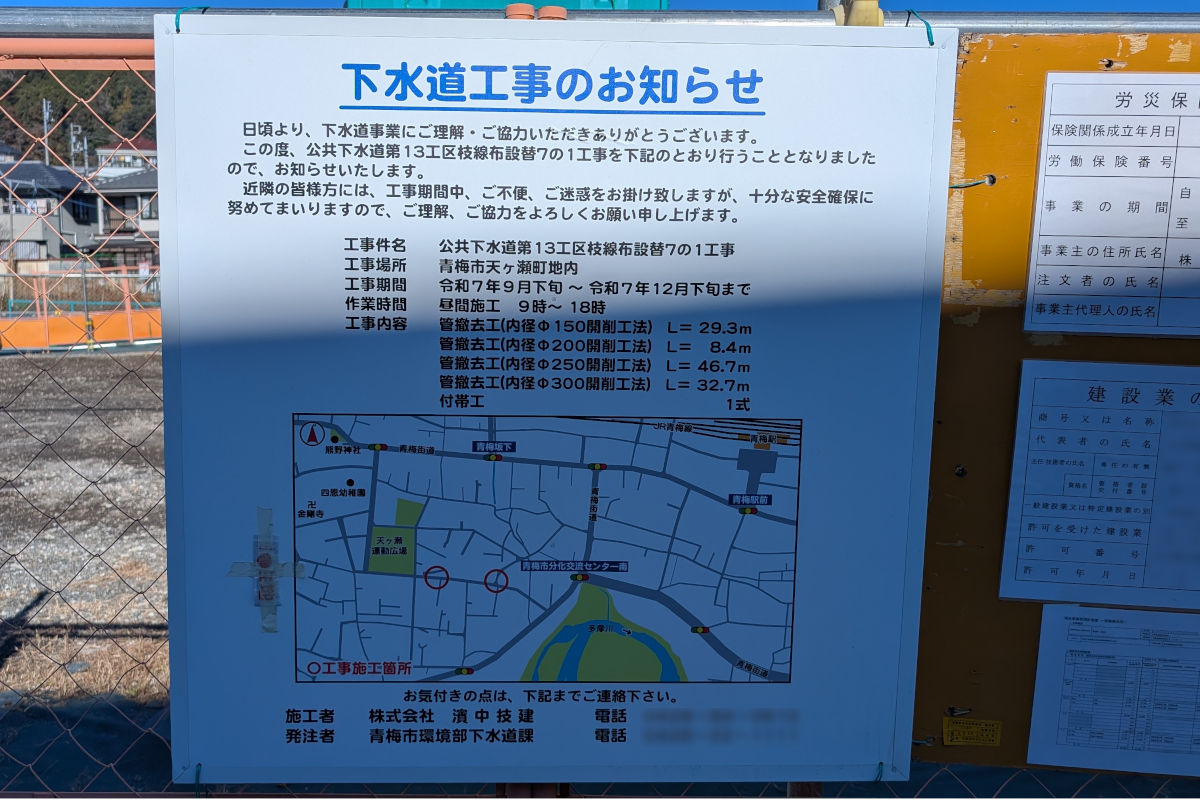

工事件名公共下水道第13工区枝線布設替7の1工事
施工者株式会社浜中技建
工事期間2025年12月下旬まで
工事概要管撤去工(内径φ150開削工法)L=29.3m
管撤去工(内径φ200開削工法)L=8.4m
管撤去工(内径φ250開削工法)L=46.7m
管撤去工(内径φ300開削工法)L=32.7m
付帯工 1式
⑨青梅市文化交流センター南交差点から見た様子(地図

写真⑧~⑨の区間は、前回工事「街路築造工事及び電線共同溝設置工事(3西-青梅3・4・4)」で電線共同溝などの整備が行われた模様です。
当初発注図面では、街渠や舗装(基層まで)を整備するものとされていましたが、施工されずに砕石の状態で終わっています。

2025年度の年間発注予定(2025年12月1日公表)によると、「街路築造工事及び電線共同溝設置工事(青梅3・4・4天ヶ瀬)」が2026年2月上旬に公表予定とされています。

撮影日:2025年12月28日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
