三鷹3・4・7号三鷹国分寺線(連雀通り)三鷹市八幡前 車道を北側に切回し整備進む 2025.10

三鷹市で事業が行われている三鷹3・4・7号三鷹国分寺線のうち、みちづくり・まちづくりパートナー事業により三鷹市施行で事業中の三鷹市八幡前交差点付近の進捗状況を見てきました。

現在は、車道を北側に切回したうえ、南側の一部でNTTの工事が進められていました。

事業概要

この道路は連雀通りとして親しまれているもので、都市計画道路名称は「三鷹3・4・7号三鷹国分寺線」です。

このうち、上図で示した三鷹市八幡前交差点下連雀七丁目交差点間の約235mの区間では、「みちづくり・まちづくりパートナー事業」として、三鷹市が道路の拡幅事業を行っています。

「みちづくり・まちづくりパートナー事業」とは、地域にとって重要な役割を果たす都道のうち、都市計画道路の事業化計画における優先整備路線以外で、市からの要望が強い路線を東京都と市が連携・協力して整備を行う事業です。現在は第三次の事業が進行中です。

拡幅後の道路幅は16mとなる計画です。

なお、この区間の東側では東京都が別途道路の拡幅事業を行っています。→こちら

基本データ

施行者三鷹市
延長約235m
幅員16m
事業新みちづくり・まちづくりパートナー事業→第三次みちづくり・まちづくりパートナー事業
2020年5月22日現在

最近の発注状況

工事
発注年度工事名称受注者
※これ以前は情報収集していません
2019年度三鷹都市計画道路3・4・7号(連雀通り)電線共同溝整備工事に伴うボックスカルバート撤去工事三栄建設株式会社
2022年度三鷹市都市計画道路3・4・7号(連雀通り)電線共同溝整備及び街路築造工事三栄建設株式会社
2023年度三鷹都市計画道路3・4・7号(連雀通り)電線共同溝整備及び街路築造工事に伴う補償代行工事株式会社鈴建
2024年度三鷹都市計画道路3・4・7号(連雀通り)車線振替工事三栄建設株式会社
委託
発注年度委託名称受注者
※これ以前は情報収集していません
2023年度
この表の注意事項
データ収集期間:工事2019年度~、委託2023年度~(それ以前は収集していません※一部除く)
最終更新日:2024年12月17日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

この道路の記事一覧

タグ:三鷹3・4・7号三鷹国分寺線(みちまち三鷹市八幡前)

三鷹3・4・7号三鷹国分寺線(連雀通り)三鷹市八幡前 車道を北側に切回し整備進む 2025.10
三鷹3・4・7号三鷹国分寺線(連雀通り) 三鷹市八幡前で再度車線切替え
三鷹3・4・7号三鷹国分寺線(連雀通り)三鷹市施行区間で北側街築進む 進捗状況2023.9
三鷹3・4・7号三鷹国分寺線(連雀通り)三鷹市八幡前付近 北側街築進む 進捗状況2022.9
三鷹3・4・7号三鷹国分寺線(連雀通り)三鷹市八幡前付近 進捗状況2021.3
三鷹3・4・7号三鷹国分寺線(連雀通り)[みちまち事業] 進捗状況2019.2
三鷹3・4・7号三鷹国分寺線(連雀通り)拡幅状況2017

進捗状況

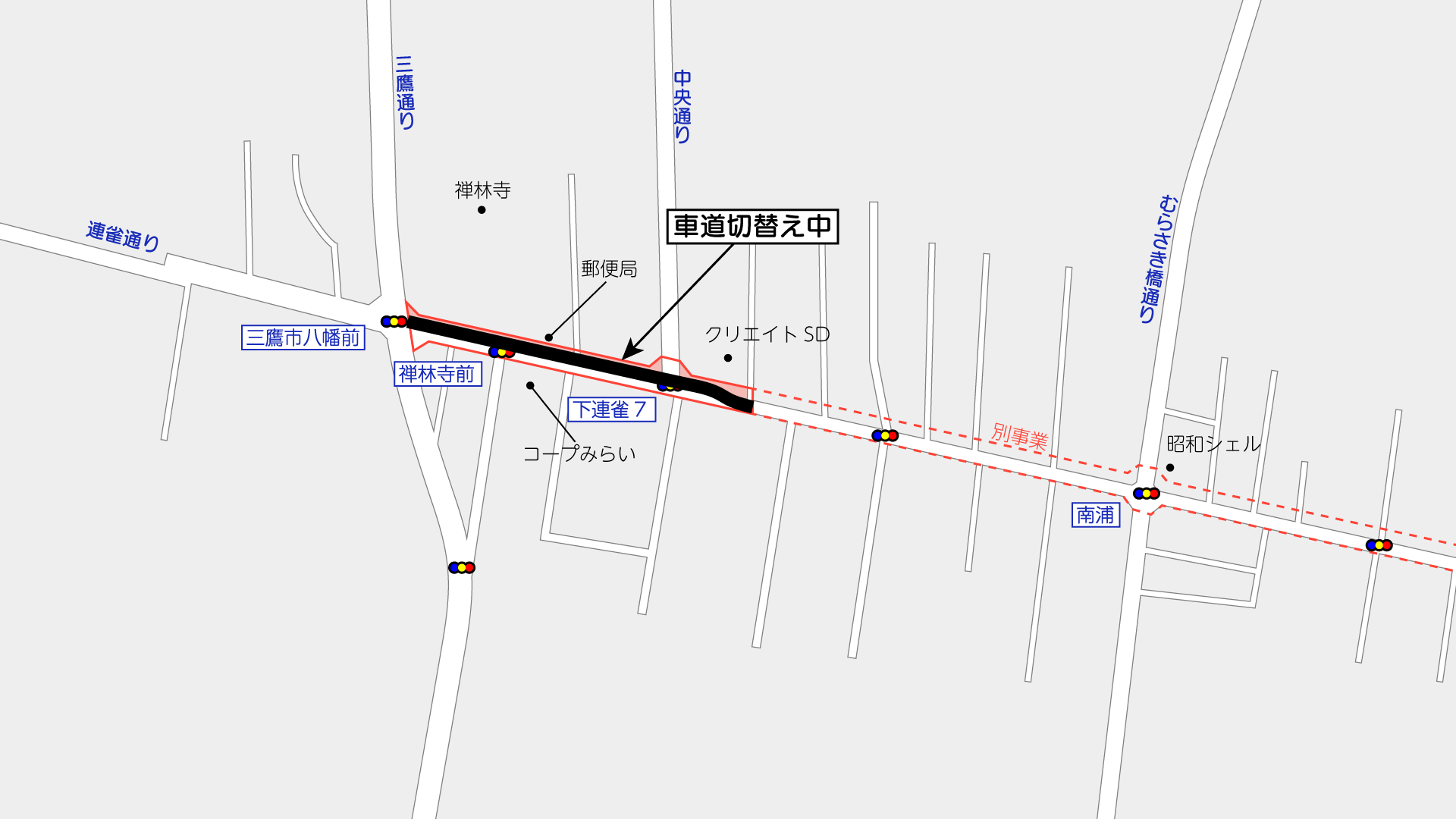

撮影位置はこの通りです。(周辺のGoogleマップ

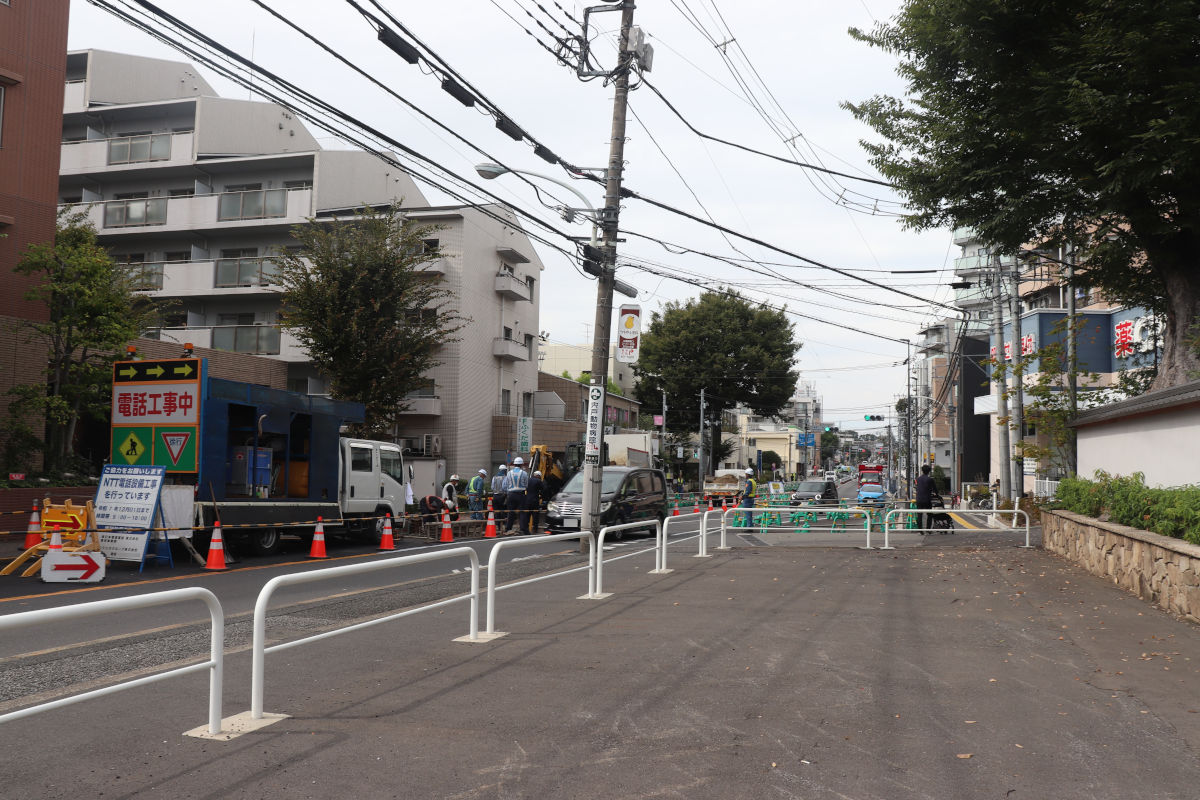

事業区間の東側から見た様子
①事業区間の東端付近(地図

写真右側のクリエイトS・D三鷹下連雀店から先が三鷹市の事業区間です。

この東側(写真後ろ側)は東京都が別途拡幅事業を進めています。

現在は、一部区間でNTT東日本株式会社発注のNTT電話設備工事が行われていました。工事は2025年12月1日までの予定で、施工はエクシオグループ株式会社でした。

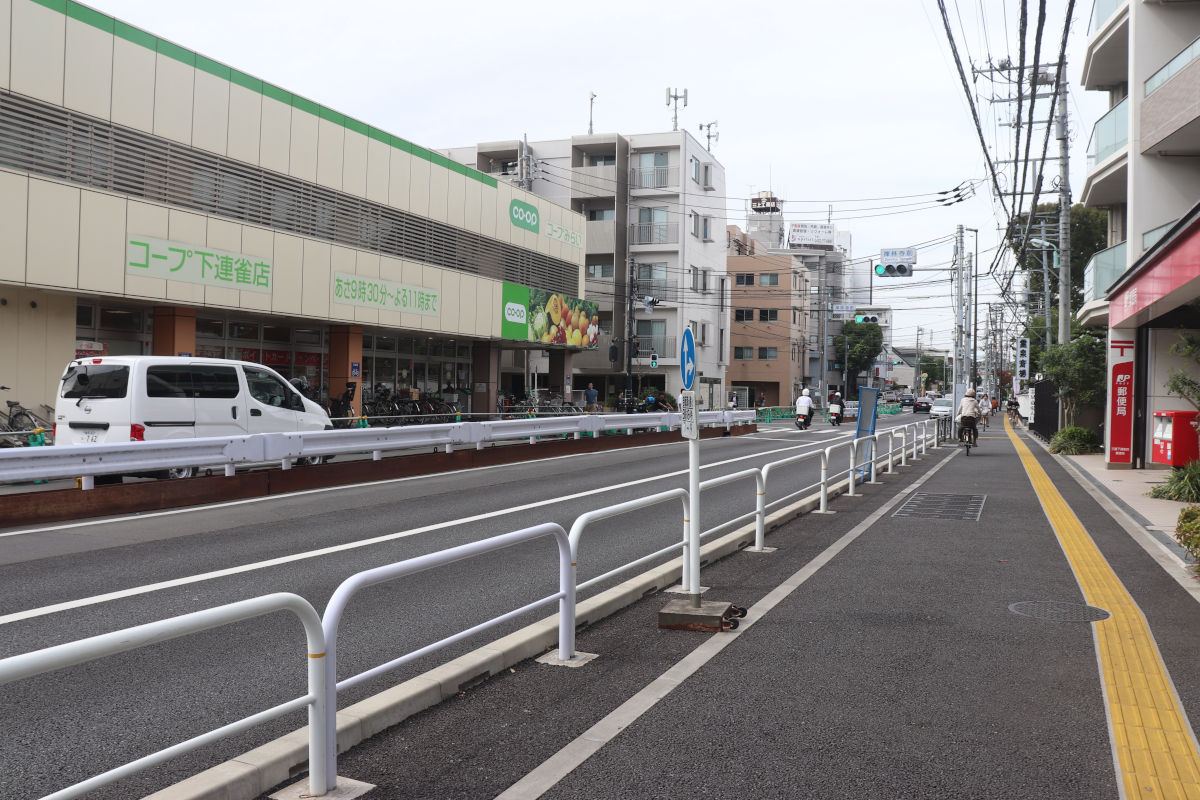

コープみらい下連雀店前の様子
②コープみらい下連雀店前(地図

道路は、主に現道の北側に拡幅する計画で、これまでの工事で北側の歩道などが概ね完成しています。

車道部分も北側に切替えられていて、南側部分は置きガードレールなどで囲われている状況です。

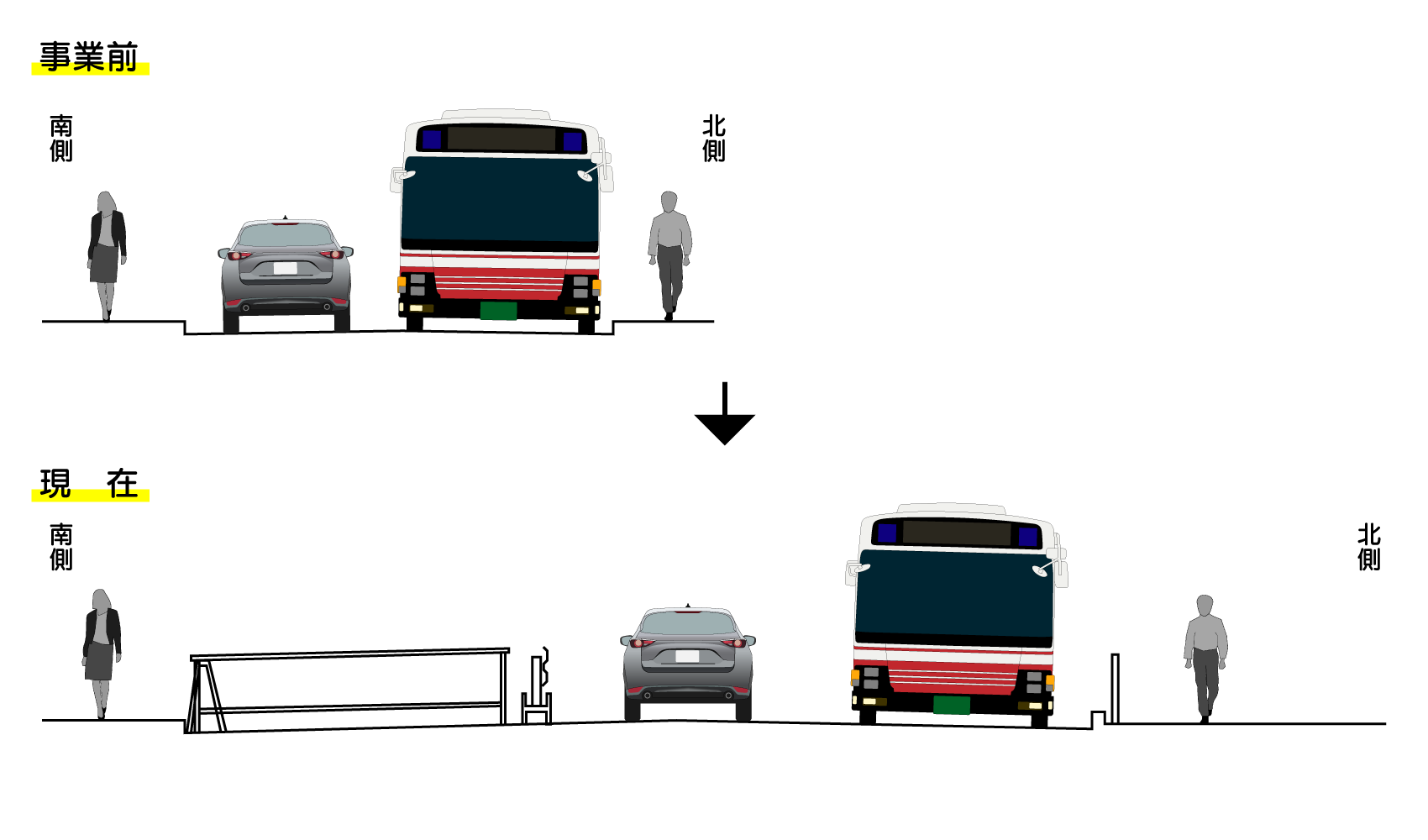

拡幅のイメージ図

南側の歩道などはまだ工事は行われておらず、従来の幅のままでの供用となっています。
今後は南側の歩道や電線共同溝などの整備をして完成形となっていくと思われます。

三鷹市八幡前交差点から見た事業区間の様子
③三鷹市八幡前交差点(地図

2025年度の年間発注予定では、それっぽい工事が掲載されていないと見られます。

撮影日:2025年10月13日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
