20m道路整備 連続立体交差事業も認可 補助第29号線(戸越公園駅周辺地区) 進捗2026.1

品川区で事業が行われている補助第29号線(戸越公園駅周辺地区)の進捗状況を見て来ました。

東京都が木密対策などで整備を進めている特定整備路線の一部で、補助第29号線山手通り環七通り間で連続して事業が進められているうちの一区間です。

この区間では、前後の区間とは異なり都市整備局が担当しています。(前後は建設局)

事業概要

補助第29号線品川区大崎三丁目から大田区南馬込六丁目に至る延長約5,040mの都市計画道路です。このうち上記で示した都道鮫洲大山線から大原通りまでの区間では、「戸越公園駅周辺地区」として道路を整備する事業を行っています。

施行者は東京都で、延長は約460m、幅員20mの道路として整備される計画です。なお、この区間は建設局ではなく、都市整備局が担当しています。

この道路は、市街地の延焼を遮断し、避難や救援活動の空間ともなる、防災上効果の高い都市計画道路として指定し、生活再建などの特別な支援策を期間限定で実施する「特定整備路線」に指定されています。

基本データ

施行者 東京都
延長 約460m
幅員 20m
事業施行期間 2015年2月6日~2026年3月31日
2026年1月23日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2024年度 補助第29号線モデル道路整備工事(6戸越-1) 不調 -
2024年度 令和6年度 補助第29号線(戸越公園駅周辺地区)暫定歩道開放工事 アサヒ道路株式会社 2,420,000円
2024年度 下水道管布設工事(6戸越ー2) 株式会社沢田工業 10,117,857円
委託
発注年度 委託名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2024年度 道路詳細設計及び電線共同溝詳細修正設計(6戸越-1) 株式会社復建技術コンサルタント 12,650,000円
2024年度 令和6年度補助第29号線(戸越公園駅周辺地区)沿道まちづくり検討業務委託 不調 -
2024年度 令和6年度補助第29号線(戸越公園駅周辺地区)沿道まちづくり検討業務委託(その2) 株式会社双葉 13,200,000円
2024年度 令和7年度 東京都市計画道路事業補助線街路第29号線(戸越公園駅周辺)生活再建プランナー業務委託 大成建設株式会社 25,905,000円
2025年度 道路予備補足設計及び電線共同溝詳細補足設計(7戸越-1) 株式会社復建技術コンサルタント 13,860,000円
2025年度 令和7年度補助第29号線(戸越公園駅周辺地区)沿道まちづくり検討業務委託 不調 -
この表の注意事項
データ収集期間:工事2024年度~、委託2024年度~(それ以前は収集していません※一部除く)
最終更新日:2026年1月24日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

補助第29号線の他の区間


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:補助第29号線(戸越公園駅周辺地区)

20m道路整備 連続立体交差事業も認可 補助第29号線(戸越公園駅周辺地区) 進捗2026.1

写真

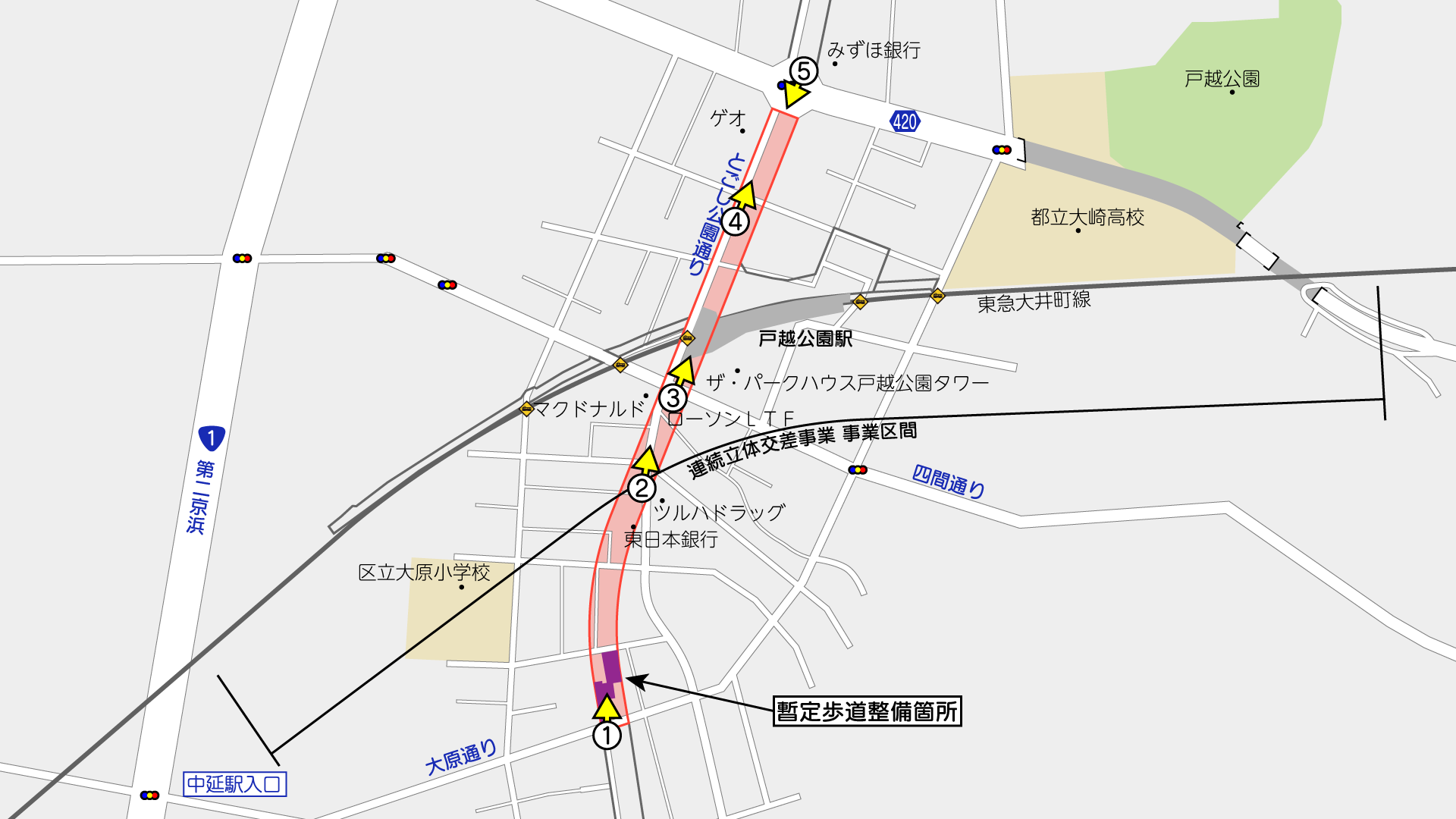

撮影位置はこの通りです。(周辺のGoogleマップ

①事業区間南側(地図

大原通りと交わるこの部分が事業区間の南端です。この先やや右にカーブしながら戸越公園駅前に向かって道路が整備される計画です。

ここから約50mの1区間は、取得済みの用地を舗装して暫定歩道として開放されています。2024年度発注の工事で仮整備がされた模様です。出入口部分には中空ウレタン素材の柔らかい車止め(積水樹脂製あいボラードDK-7と思われる)が設置されており、緊急時の消防活動等での土地利用を想定したものと思われます。

この南側も「豊町区間」として別途事業が行われています。

補助第29号線(豊町)
品川区
②とごし公園通り(地図

この付近からとごし公園通りに沿って道路が整備される計画で、沿道の一部には取得済みの用地も見られます。駅前の商店街ということもあり、人通りも多く、商店も多く建ち並んでいます。

この先の区間は概ね現道の東側(写真右側)に拡幅するような形で整備される計画です。

③戸越公園駅前(地図

右側の地区では、2018年12月21日組合設立認可で、「戸越五丁目19番地区第一種市街地再開発事業」が行われ、、2024年5月15日に建築工事が竣工して完成しています。道路予定地部分はアスファルト舗装がされた広場状の土地として開放されています。

正面の東急大井町線は、戸越公園駅を含む0.9kmの区間で連続立体交差事業が行われています。2026年2月6日に関連街路を含めて事業認可されました。鉄道を高架化し、踏切6箇所を除却する計画です。

また、これに合わせ、駅の北側(写真③の線路を挟んだ反対側)では、交通広場を整備する都市計画道路「品川区各街路第8号線」が2026年2月6日に事業認可されました。

さらに、その北側では「戸越公園駅北地区第一種市街地再開発事業」が2025年5月30日に都市計画決定されました。地上30階建ての再開発ビルが計画されています。

④区間北側(地図

区間北側の都道鮫洲大山線420付近は用地がまとまって取得されている区間があります。

⑤事業区間北端(地図

都道鮫洲大山線と交わる交差点が事業区間の北端です。

ここから北側は「戸越区間」として別途事業中です。

補助第29号線(戸越)
品川区

撮影日:2026年1月12日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
