日野3・4・3号落川平山線(三沢Ⅰ期)[川崎街道] 進捗状況2025.4

日野市で事業が行われている日野3・4・3号落川平山線(三沢Ⅰ期)の進捗状況を見て来ました。川崎街道として親しまれている道路を拡幅するものです。

今回、約3年ぶりとなる工事が始まっていました。車道部の切替えが行われる模様です。

事業概要

日野3・4・3号落川平山線日野市百村から日野市平山五丁目に至る延長約5,670mの都市計画道路です。このうち上記で示した区間では三沢Ⅰ期として道路を拡幅する事業を行っています。

この道路は川崎街道という通称道路名が設定されています。拡幅前の現況幅員は約10~13mで2車線となっています。

施行者は東京都で、都市計画法の事業認可の告示は2013年12月5日です。事業延長は約595m、計画幅員は18mで2車線となる計画です。

基本データ

施行者東京都
延長約595m
幅員18m
車線数2
事業施行期間2013年12月5日~2027年3月31日
2020年12月12日現在

最近の発注状況

工事
発注年度工事名称受注者
2020年度街路築造工事(2南西-日野3・4・3三沢Ⅰ期)ライチ株式会社
2024年度街路築造工事(6南西-日の3・4・3[三沢Ⅰ期]外1箇所)株式会社瀧澤建設
委託
発注年度委託名称受注者
※これ以前は情報収集していません。
2023年度道路詳細修正設計及び電線共同溝詳細修正設計(5南西-日野3・4・3[三沢Ⅰ期])パシコン技術管理株式会社
2023年度地質調査及び路床土調査(5南西-日野3・4・3[三沢Ⅰ・Ⅱ期])ソイロム株式会社
2024年度道路詳細修正設計及び電線共同溝詳細修正設計(6南西-日野3・4・3[三沢Ⅰ期]外1箇所)パシコン技術管理株式会社
この表の注意事項
データ収集期間:工事2020年度~、委託2013年度~(それ以前は収集していません)
最終更新日:2024年11月28日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

写真等

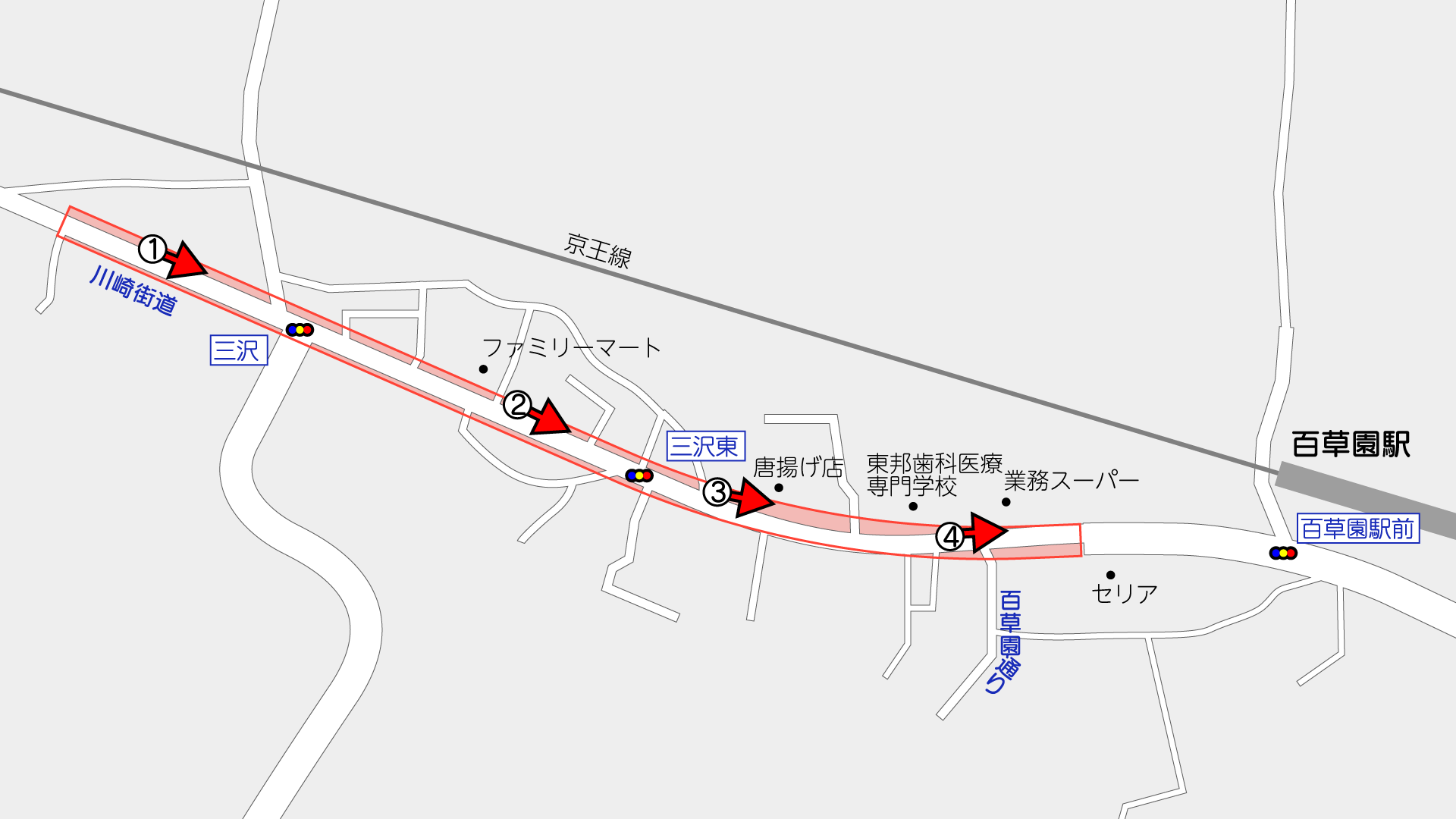

撮影位置はこの通りです。(周辺のGoogleマップ

今回始まった工事は、「街路築造工事(6南西-日野3・4・3[三沢Ⅰ期]外1箇所)」で、2026年2月中旬までの予定で、株式会社瀧澤建設が施工しています。

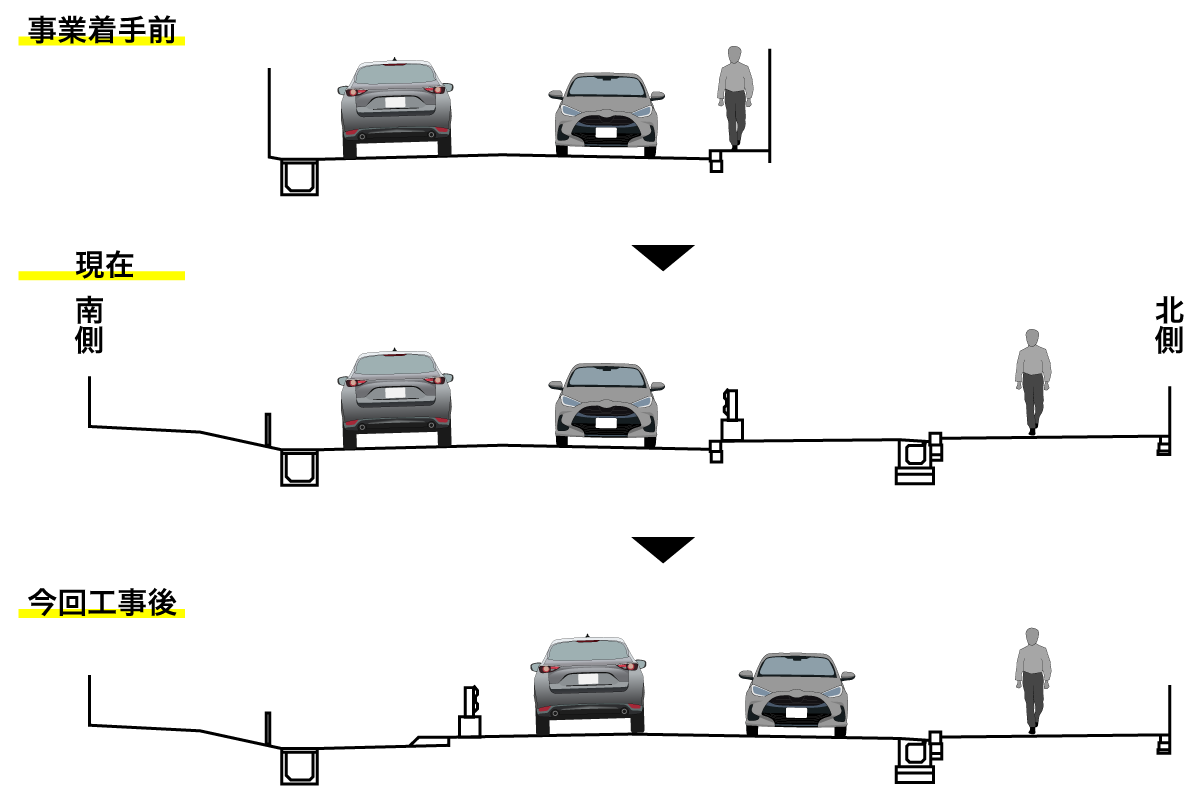

これまでの工事で、北側の歩道の整備が概ね完了していますが、車道部は拡幅前の位置を通行しています。

図面によると、今回の工事では、車道部を北側へ切り替えるようです。

おそらく今後は南側の歩道整備を進めていくと思われます。

①三沢交差点西側(地図

三沢交差点付近や、三沢東交差点付近などでは、一部街築工が未了の箇所もあり、今回の工事ではこの部分の街築工も行う模様です。

既に路面に測量点などが引かれていて、準備が進められているのがわかります。

②ファミリーマート付近(地図

北側歩道の整備はこれまでの工事で大方の部分で完了していますが、拡幅前の縁石などが今も残っているところがあり、今回の工事で撤去の上車道整備を行うようです。

③唐揚げ店前(地図

この付近はカーブ内側に拡幅される計画です。

④業務スーパー前(地図

この日は日曜日だったこともあってか作業はしておらず、業務スーパー前にバックホウがわずか1機置いてあるだけでした。その他箇所も特に作業を行っている様子ではありませんでした。

百草園駅前から東側は拡幅整備が完了しています。

撮影日:2025年4月27日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
