東村山市で事業が行われている東村山3・4・9号東村山駅武蔵大和駅線及び市道第280号線1の進捗状況を見て来ました。
道路開通に向けた工事が行われています。市議会の過去の答弁などから2026年中に交通開放される模様です。

事業概要
東村山3・4・9号東村山駅武蔵大和駅線は東村山市野口町一丁目から東村山市恩多町三丁目に至る延長約1,970mの都市計画道路です。このうち、上記で示した約59.5mの区間では、道路を新設する事業を行っています。
施行者は東村山市で、幅員は16mの道路となる計画です。
2021年12月20日には、都市計画法に基づく事業認可を得ています。(用地取得はそれ以前より行っています)

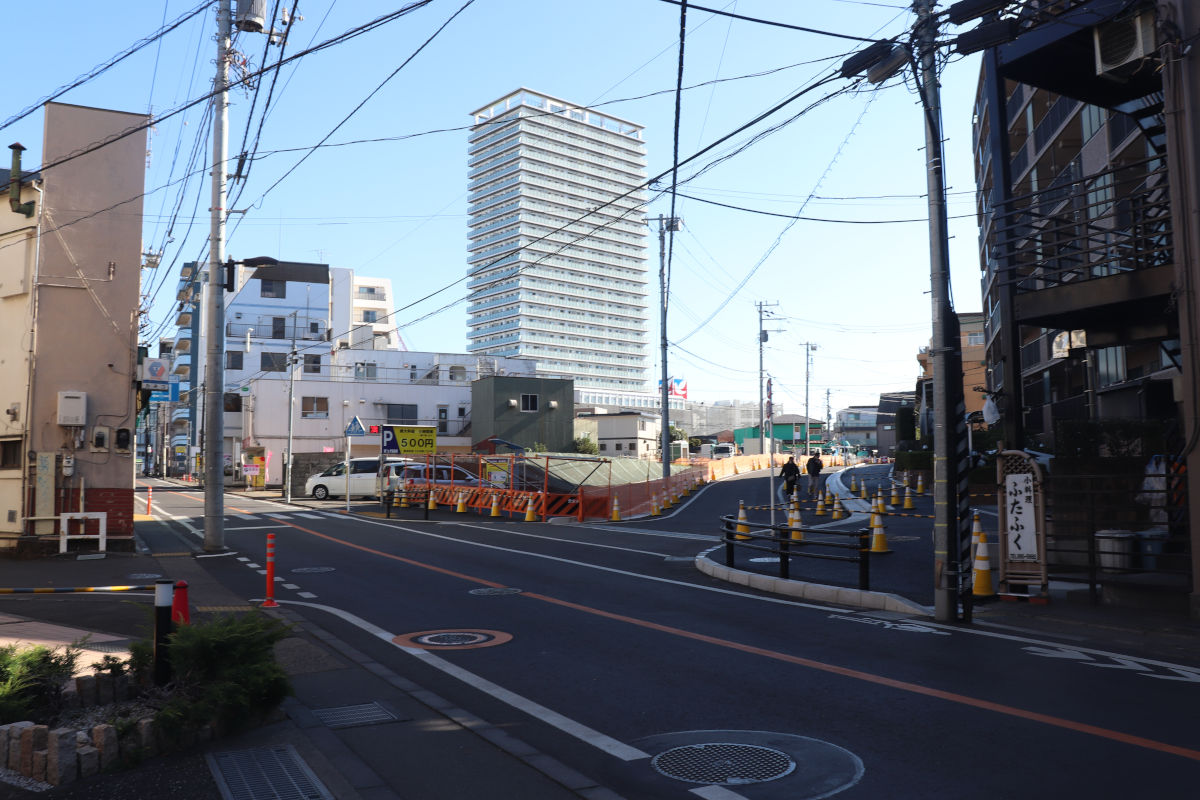

なお、西端部から都道128号線に至る区間では、東村山駅西口地区地区計画に基づく道路の拡幅が行われています。
基本データ
| 施行者 | 東村山市 |
| 延長 | 約59.5m |
| 幅員 | 16m |
| 事業施行期間 | 2021年12月20日~2027年3月31日 (用地取得はそれ以前より行っています) |
| 2021年12月20日現在 | |
最近の発注状況
| 工事 | ||
|---|---|---|
| 発注年度 | 工事名称 | 受注者 |
| ※これ以前は情報収集していません | ||
| 2022年度 | 市道第280号線1用地管理整備工事及び補償代行工事 | 株式会社及川土木 |
| 2023年度 | 都市計画道路3・4・9号線電線共同溝整備工事 | 有限会社ナカバ建設 |
| 2024年度 | 市道第280号線1道路拡幅工事 | 有限会社ナカバ建設 |
| 2025年度 | 都市計画道路3・4・9号線・市道第280号線1道路築造工事及び補償代行工事 | 有限会社ナカバ建設 |
| 委託 | ||
|---|---|---|
| 発注年度 | 委託名称 | 受注者 |
| ※これ以前は情報収集していません | ||
| 2019年度 | 市道第280号線1、都市計画道路3・4・9号線道路予備及び電線共同溝予備設計委託 | セントラルコンサルタント株式会社 |
| 2020年度 | 市道第280号線1現況・用地測量委託 | 三和測量設計株式会社 |
| 2023年度 | 都市計画道路3・4・9号線現況測量及び用地測量委託 | 株式会社大輝 |
この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。
進捗状況

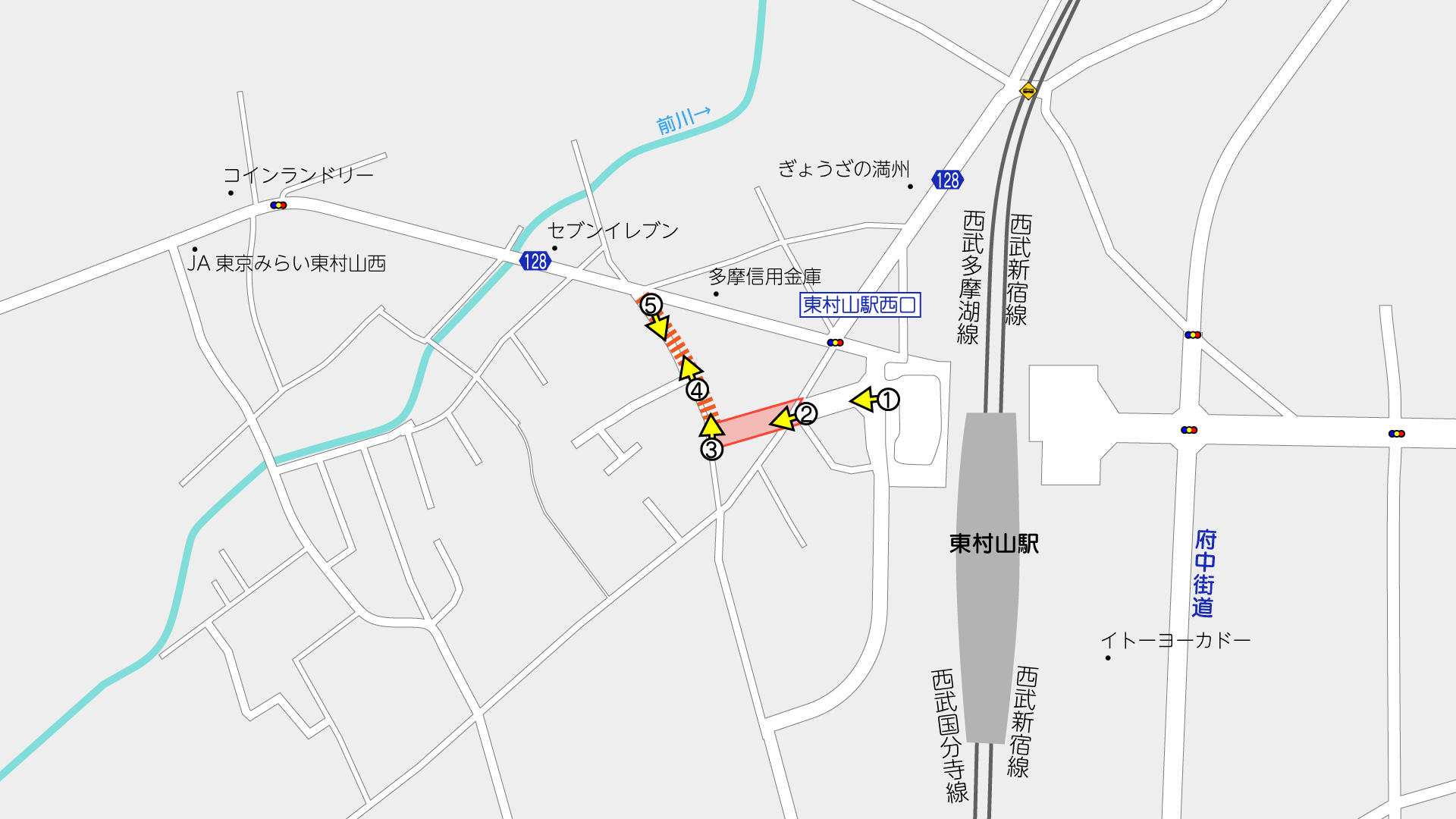

撮影位置はこの通りです。(周辺のGoogleマップ)

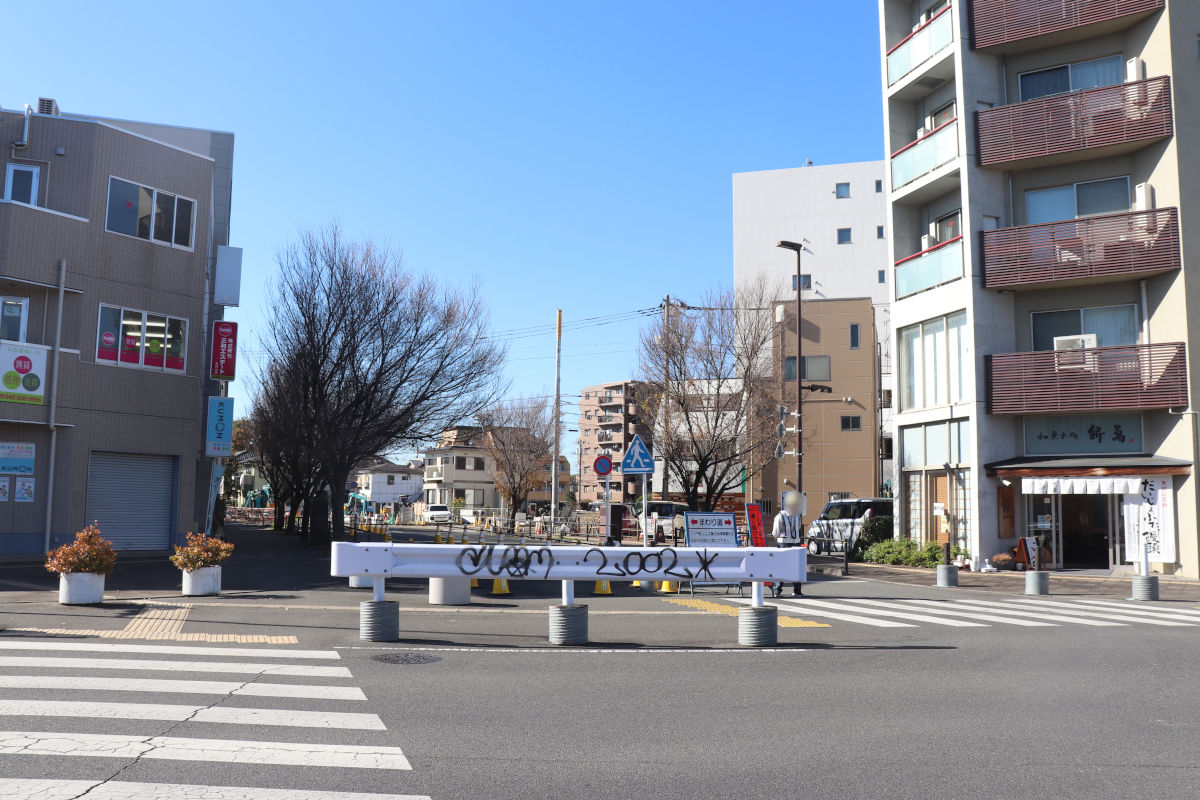

東村山駅西口広場から約50mの区間は東村山駅西口地区第一種市街地再開発事業により整備され供用済みです。
現在はガードパイプ等で車道を狭めて開放されています。
この日は緊急漏水対応工事のため車両通行止めになっていました。

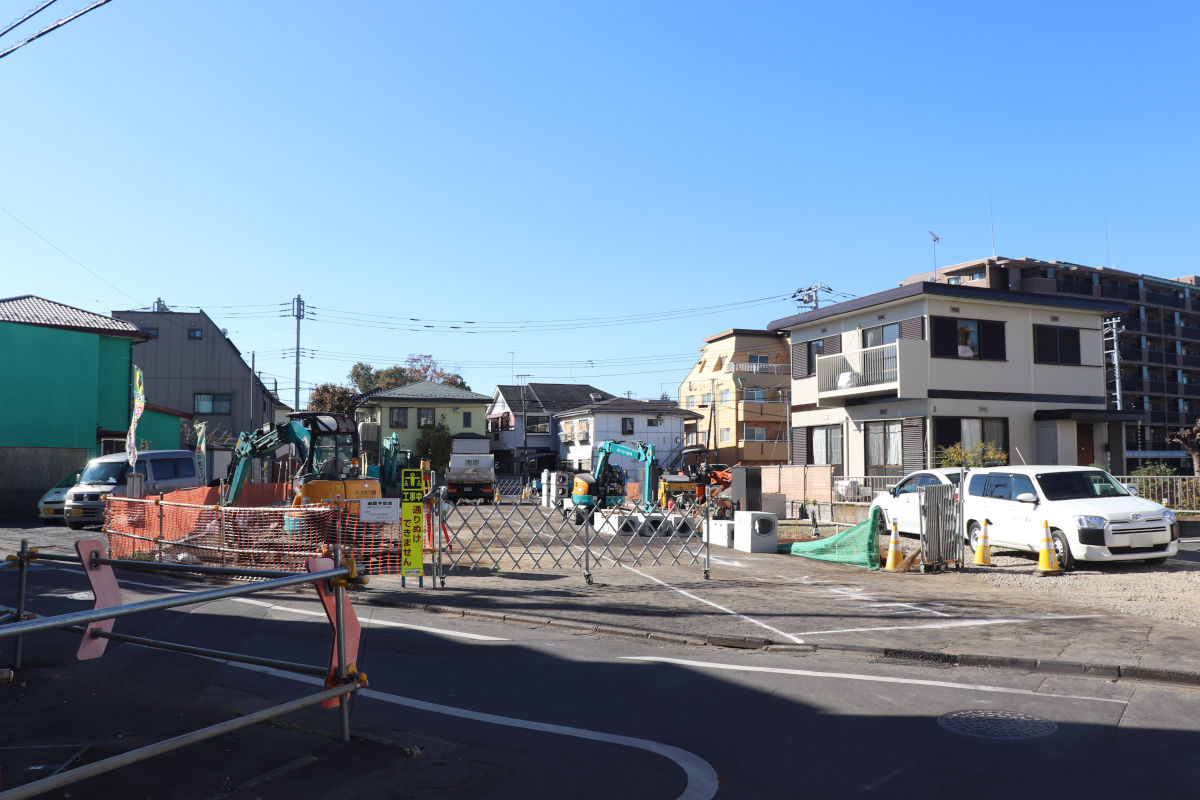

この先が道路の新設区間です。現在は、今年度の工事が進められています。
工事件名は「都市計画道路3・4・9号線・市道第280号線1道路築造工事及び補償代行工事」で、有限会社ナカバ建設が施工しています。入札公告によれば2026年2月27日までの予定と見られます。
看板類が掲出されておらず、建設業法第40条関連の標識も公衆から見やすい場所には掲示されていませんでした。
詳しい工事内容は不明ですが、入札公告によると、函渠型側溝設置工、車道舗装工、歩道舗装工、安全施設工などを行う模様です。道路を完成形まで施工するものと思われます。
東村山市議会録によると、「早ければ令和7年度の末から令和8年度の早い時期に供用開始となる見込み」と答弁があるほか、「今年度中には3・4・9号線と280号線1全体について、先ほどもちょっと触れましたけれども、道路築造工事を行いまして、工事完了後速やかに供用を開始する予定となっております。」とされていることから、2026年の早い時期に交通開放がされるものと予想しています。(この工事が答弁中の道路築造工事という確証はないが、たぶんそうだと思う)

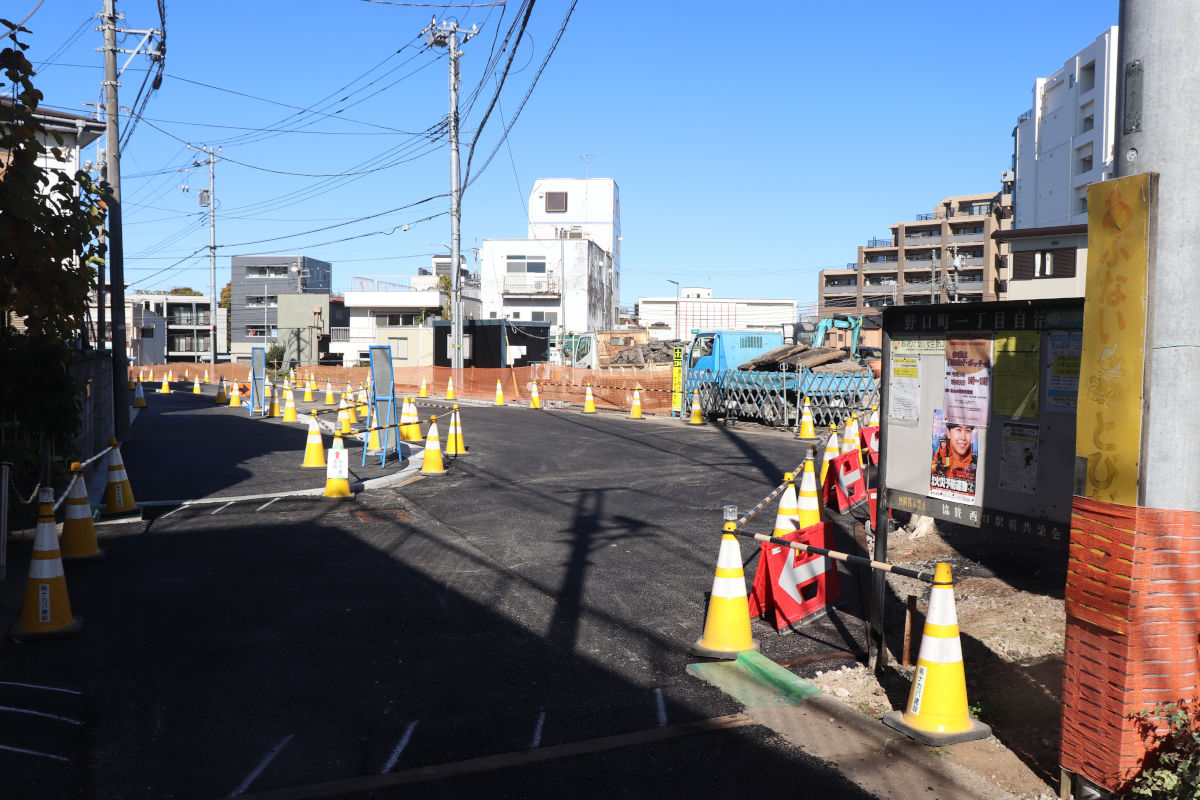

工事は市道第280号1側から進められているようで、交差点形状が既に変わっています。
東村山3・4・9号側はまだ側溝設置工事中という状況でした。

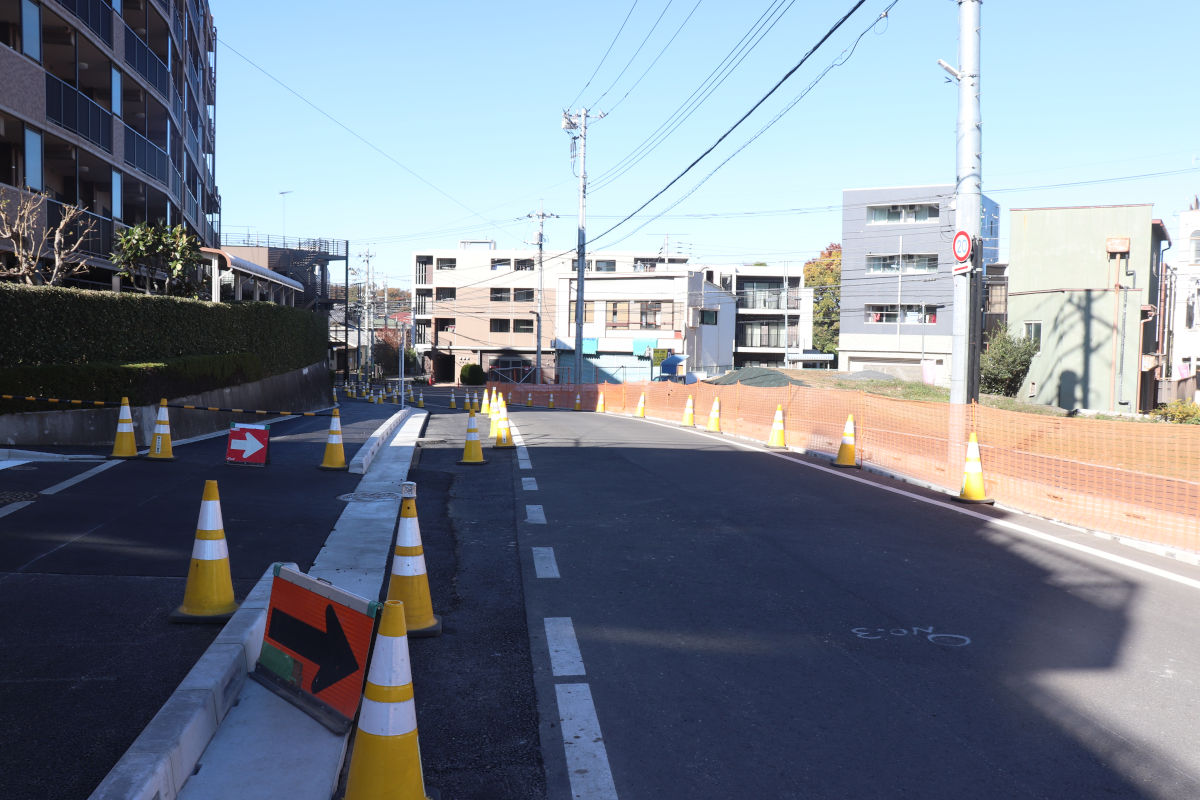

市道第280号1は、歩道はほぼ完成していますが、現在は未供用でした。
車道は基層まで整備されている状況です。東村山3・4・9号側と同時に最後に一気に施工して、きれいな状態で交通開放という形になるんじゃないかなと予想しています。シランケド。

東京都道129号東村山東久留米線との接続部も、おおかた交差点形状まで整備が行われています。
撮影日:2025年11月22日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
