調布市で事業が行われている調布3・4・21号つつじヶ丘南口線の進捗状況を見て来ました。
既に交通広場を含め完成している北側半分に引き続き、未完成の南側半分も完成に向けて工事が始まっています。

事業概要
調布3・4・21号つつじヶ丘南口線はつつじヶ丘駅の南側の都市計画道路です。このうち全線で事業を行っています。
施行者は調布市で、延長約147m、幅員16mで、2398m2の駅前広場が整備されます。
2016年に策定された『東京における都市計画道路の整備方針』いわゆる『第四次事業化計画』で優先整備路線に選定されていました。
基本データ
施行者 | 調布市 |
延長 | 約147m |
幅員 | 16m |
交通広場 | 2398m2 |
事業施行期間 | 2018年7月18日~2026年3月31日 |
2025年3月12日現在 |
最近の発注状況
工事 | ||
---|---|---|
発注年度 | 工事名称 | 受注者 |
2021年度 | 令3調布都市計画道路3・4・21号線下水道管布設替工事 | 有限会社日本ハウジング |
2021年度 | 令3調3・4・21号線道路築造工事 | 株式会社鈴清土木 |
2023年度 | 令5調布都市計画道路3・4・21号線下水道管布設替工事 | 株式会社光匠 |
2024年度 | 令6調3・4・21号線電線共同溝整備工事 | 株式会社光匠 |
2025年度 | 令7調3・4・21号線道路築造工事 | 株式会社鈴清土木 |
委託 | ||
---|---|---|
発注年度 | 委託名称 | 受注者 |
※これ以前は情報収集していません。 | ||
2018年度 | 平30調3・4・21号線電線共同溝予備設計委託 | 信和設計株式会社 |
2021年度 | 令3調3・4・21号線道路詳細設計委託 | 大和基礎設計株式会社 |
2022年度 | 令4調3・4・21号線上屋設計委託 | 一級建築士事務所カワセ企画・設計 |
2022年度 | 令4調3・4・21号線電線共同溝詳細設計委託 | 株式会社日建技術コンサルタント 東京本社 |
2022年度 | 令4調3・4・21号線上屋監理業務委託 | 一級建築士事務所カワセ企画・設計 |
2023年度 | 令5調3・4・21号線道路詳細設計委託 | 株式会社ドーコン 東京支店 |
2025年度 | 令7調布3・4・21号線ほか数値図化委託 | 不調 |
この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。
この道路の記事一覧
写真等

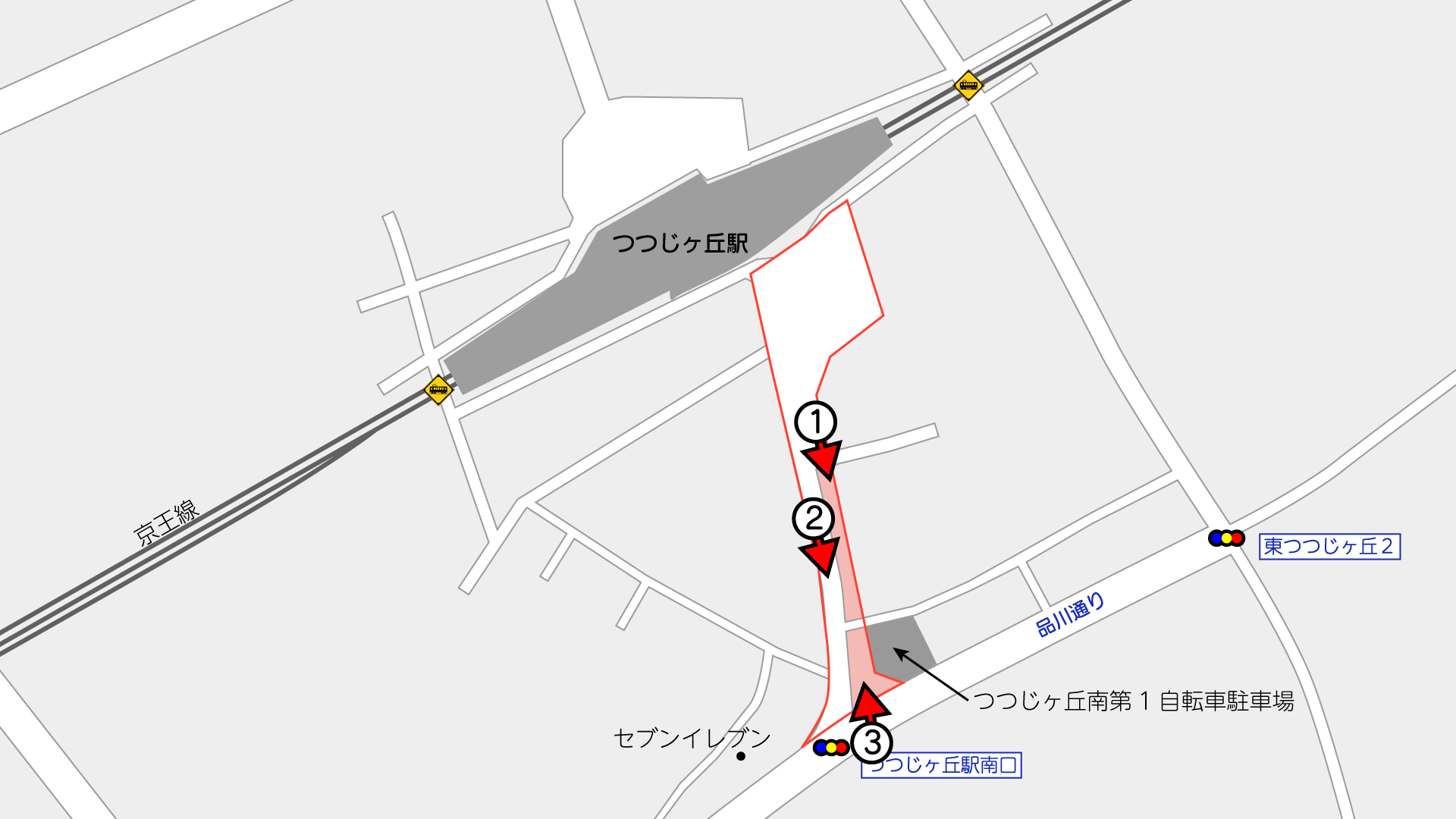

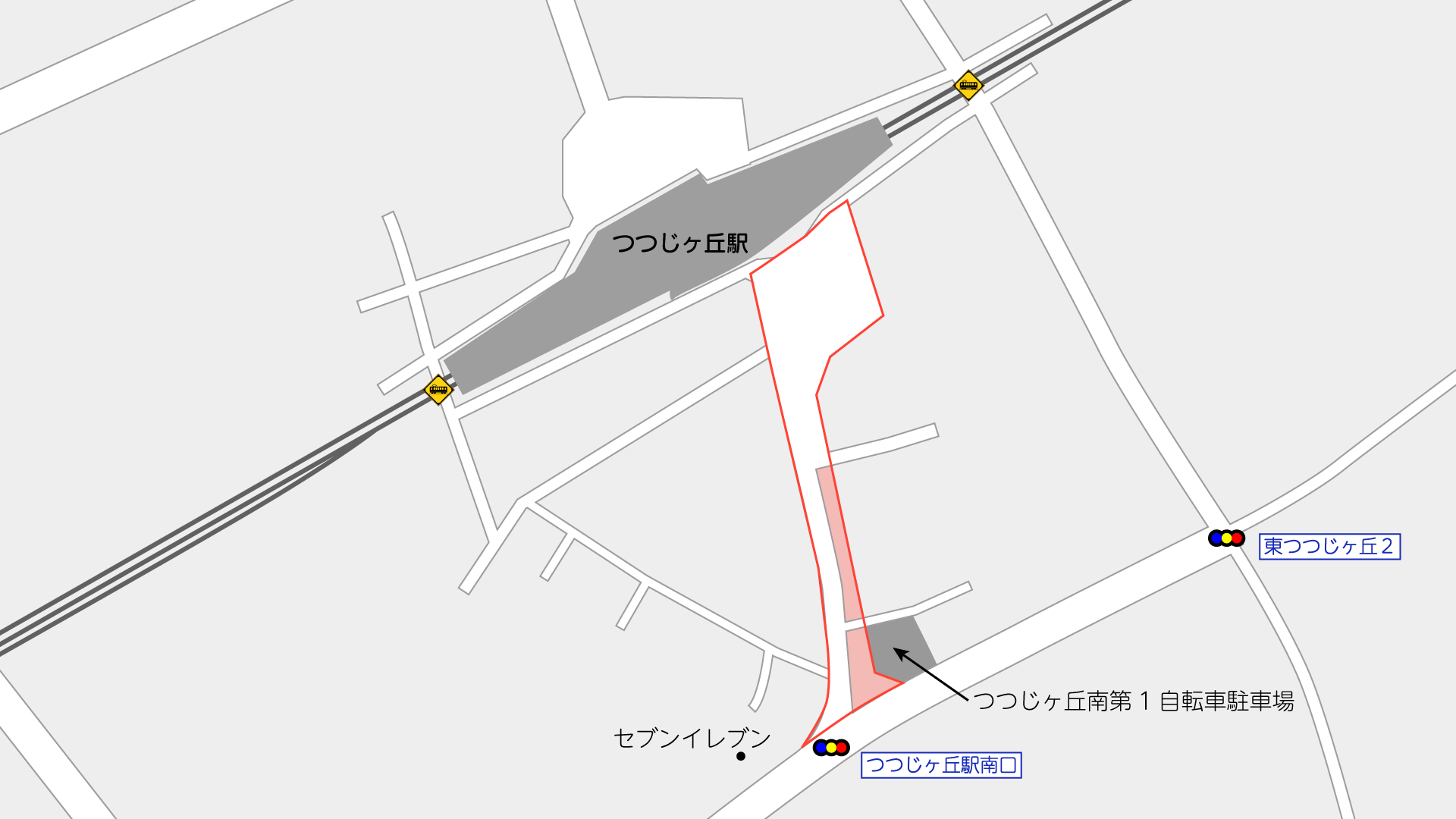

撮影位置はこの通りです。(周辺のGoogleマップ)

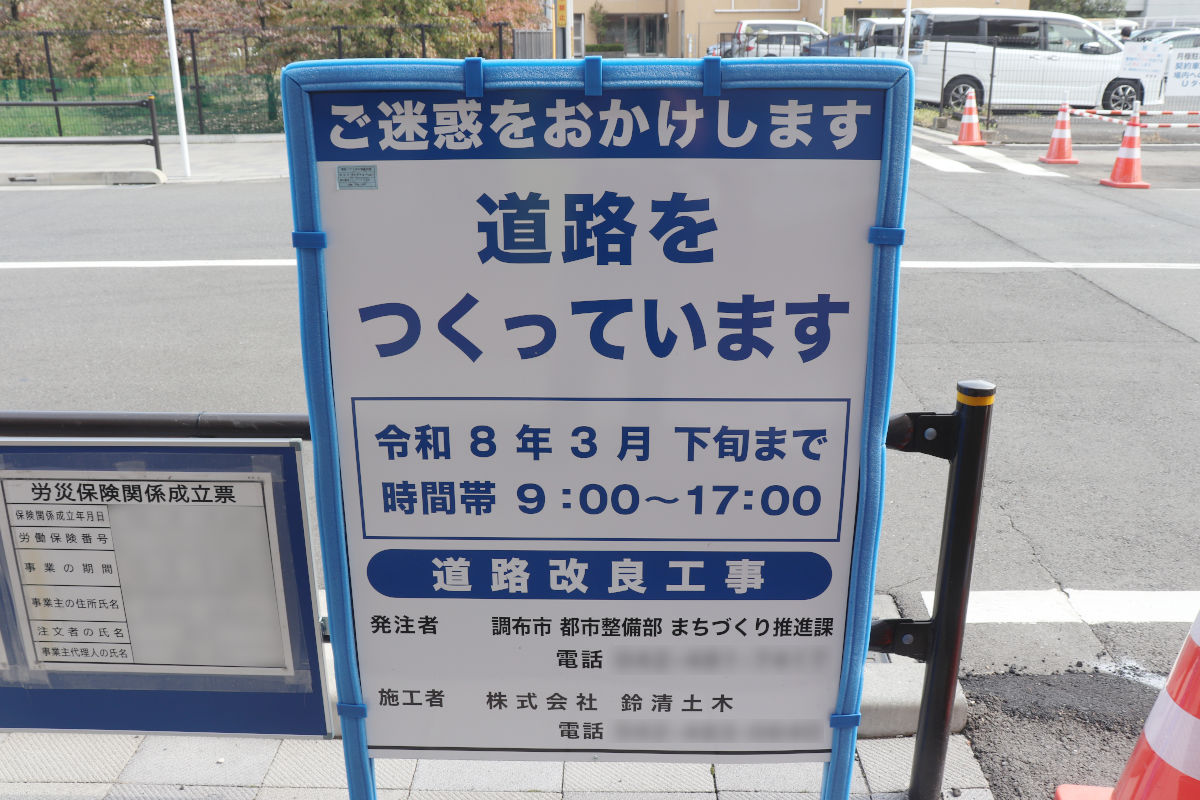

現在行われている工事は「令7調3・4・21号線道路築造工事」で、2026年3月下旬までの予定で、株式会社鈴清土木が施工しています。
工事図面によると、街築工、安全施設工(区画線・横断抑止柵等)、舗装工を行うもので、この工事が完成すると見られます。
この路線は、南側に1軒用地取得が遅れている区画があり、交通広場を含む北側の整備を先行していたもので、その1軒の用地取得が完了したことに伴い、南側の整備も進められてきました。
昨年度は電線共同溝の整備が進められています。

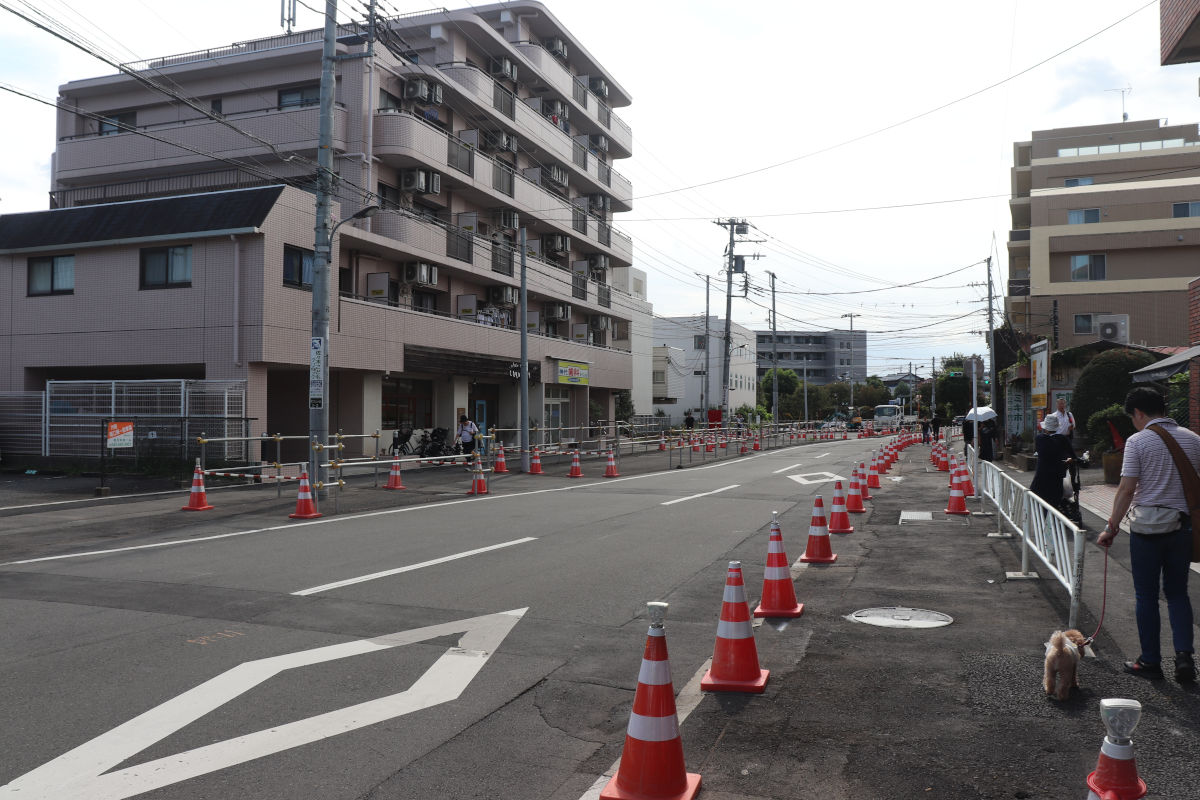

既に、未完了区間で工事が進められています。
北側の交通広場部分は2022年12月頃に完成し開放されています。

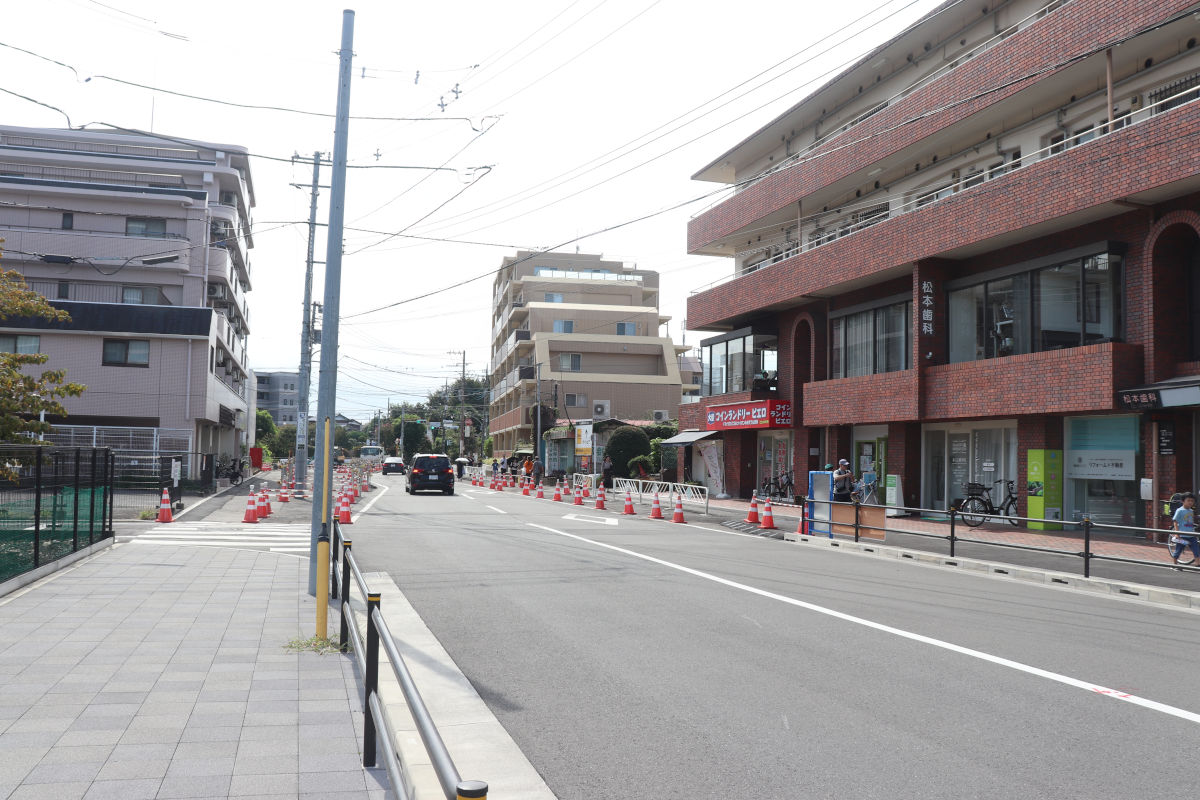

工事に伴い、車道位置の遷移や、歩道の切回しが行われています。
昨年度の工事で電線共同溝が整備されていますが、電線類の引き込みはまだ行われていません。

現状、品川通りとはややカーブを描いて取り付いている交差点も、工事完了後は直線的に取り付けられる計画です。

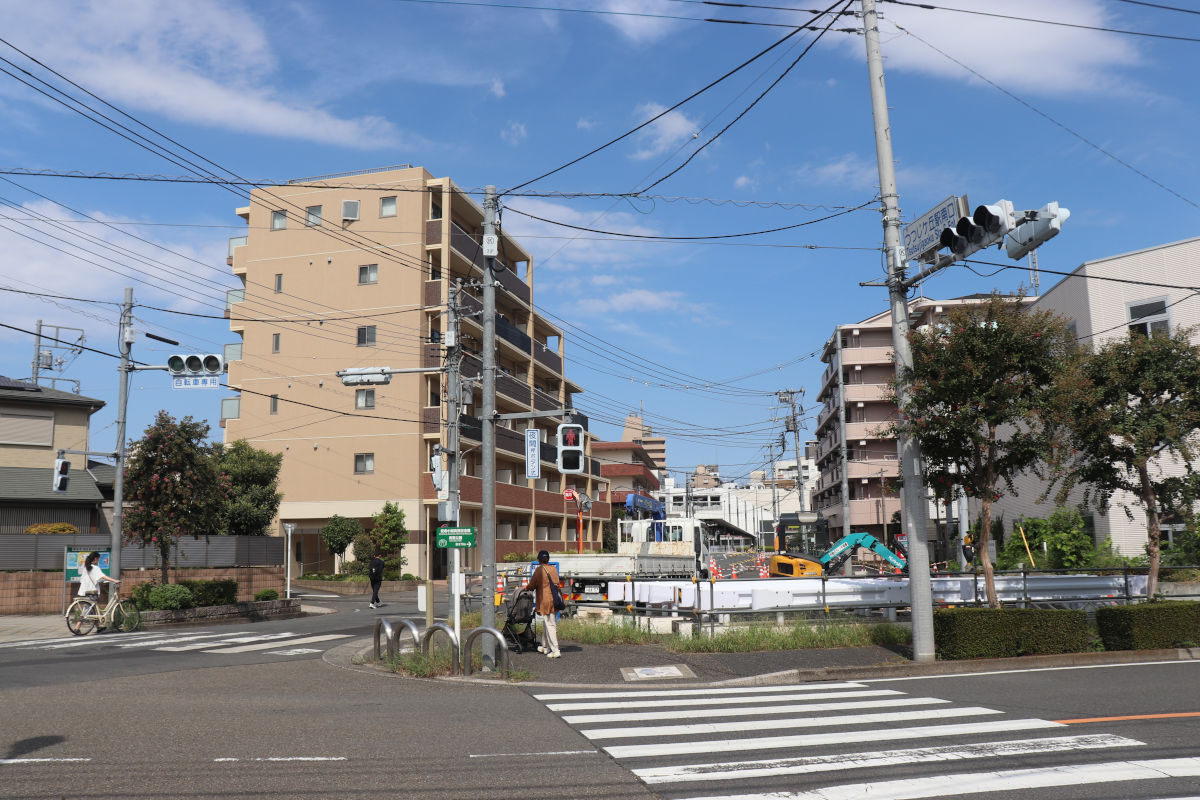

今回の工事はまだ始まったばかりのようで、大規模な工事は行われているようには見えませんでした。
年度末頃には形になってきていることでしょう。
撮影日:2025年9月27日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
