東京都市計画道路外郭環状線の2(外環の2)は世田谷区北烏山五丁目から練馬区東大泉二丁目に至る延長約8,970mの都市計画道路です。

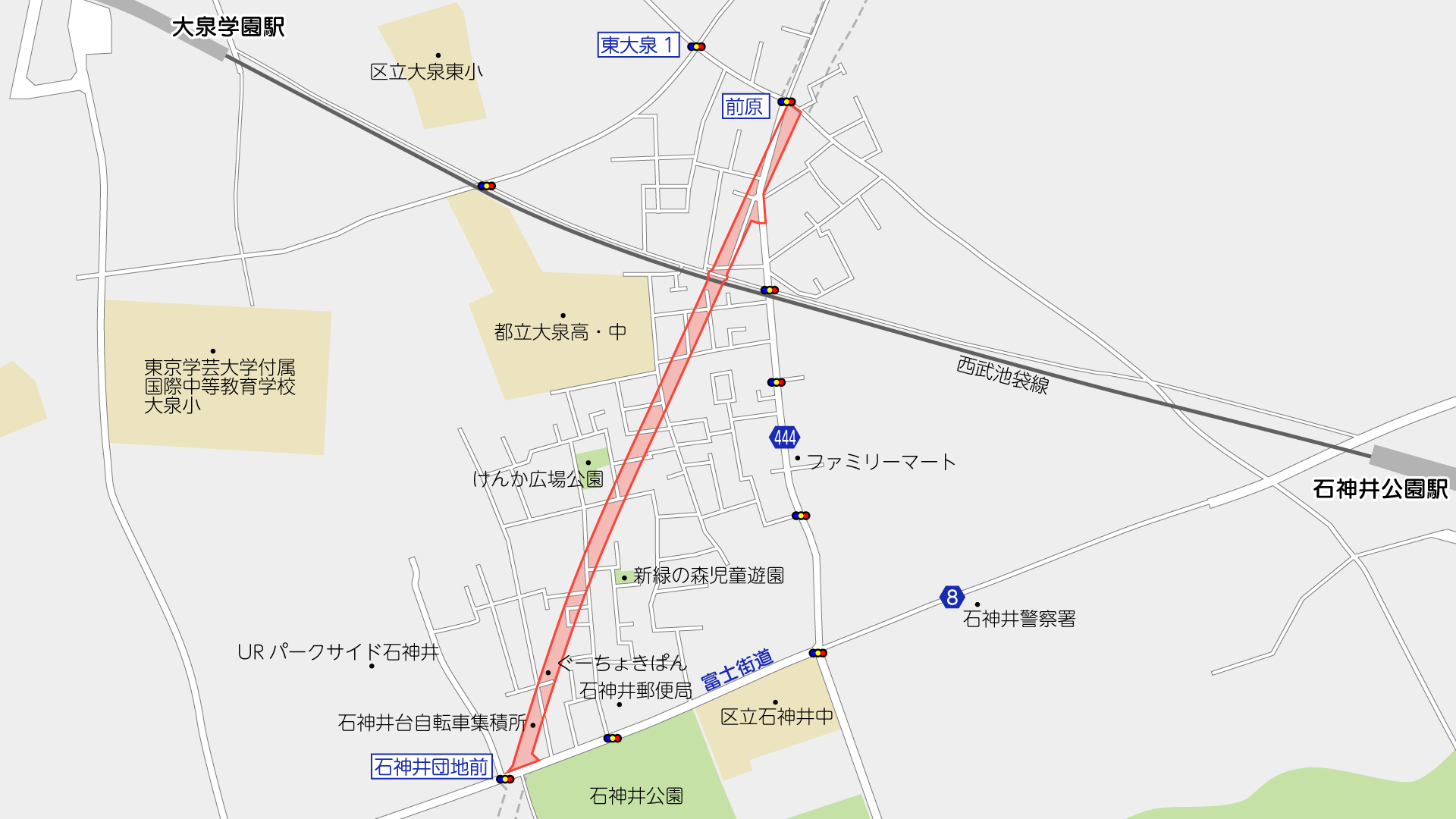

このうち、富士街道から前原交差点に至る約950mの区間では、石神井台Ⅰ期区間として、道路を新設する事業が行われています。施行者は東京都で、幅員は22mで、2車線の道路となる計画です。
基本データ
| 石神井第1期(富士街道~前原交差点間) | |
| 施行者 | 東京都 |
| 事業延長 | 約950m |
| 幅員 | 22m |
| 車線数 | 2 |
| 事業認可 | 2024年2月29日~2031年3月31日 |
| 2024年2月29日現在 | |
用地取得率の推移
※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点
最近の発注状況
| 工事 | ||
|---|---|---|
| 発注年度 | 工事名称 | 受注者 |
| ※これ以前は情報収集していません | ||
| 2023年度 | 掲示板設置工事(外環の2(石神井台Ⅰ期)) | 矢木コーポレーション株式会社 |
| 委託 | ||
|---|---|---|
| 発注年度 | 委託名称 | 受注者 |
| ※これ以前は情報収集していません | ||
| 2023年度 | 橋梁予備修正設計及び道路予備設計(外環の2石神井台) | 株式会社復建エンジニヤリング |
| 2023年度 | 外環の2(石神井台)用地測量(その2) | 株式会社サンテックインターナショナル |
| 2025年度 | 道路予備修正設計(7四-外環の2石神井台1期) | 株式会社復建エンジニヤリング |
| 2025年度 | 交通量調査委託(7四-外環の2石神井台1期) | 株式会社ケー・ティー・エス |
