田無駅南口の交通広場整備 残る一部用地で土地収用法裁決手続き開始 進捗状況2026.2

西東京市で事業が行われている西東京3・4・24号田無駅南口線(田無駅南口交通広場)の進捗状況を見て来ました。田無駅の南口に交通広場を整備するものです。

用地の取得が進められて、大部分の取得が進みましたが、一部未取得の土地が残っています。一部土地で土地収用法裁決手続き開始公告がされています。

事業概要

西東京3・4・24号田無駅南口線西東京市南町五丁目から西東京市新町三丁目に至る延長約1,330mの都市計画道路です。このうち、上記で示した田無駅南口交通広場では、交通広場を新設する事業が行われています。

施行者は西東京市で、都市計画法の事業認可は2018年3月20日です。3,312㎡の交通広場が整備される計画です。

基本データ

施行者 西東京市
面積 3,312㎡
事業施行期間 2018年3月20日~2028年3月31日
2023年3月23日現在

最近の発注状況

工事
発注年度 工事名称 受注者
未発注
委託
発注年度 委託名称 受注者
※これ以前は情報収集していません
2022年度  西東京都市計画道路3・4・24号田無駅南口線交通広場予備修正設計及び電線共同溝予備設計委託 株式会社日本インシーク 東京本社営業部
2024年度 西東京都市計画道路3・4・24号田無駅南口線交通広場実施設計委託 株式会社国際開発コンサルタンツ 東京支店
この表の注意事項
データ収集期間:工事すべて、委託2019年度~(それ以前は収集していません)
最終更新日:2024年12月22日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:西東京3・4・24号田無駅南口線(田無駅南口交通広場)

田無駅南口の交通広場整備 残る一部用地で土地収用法裁決手続き開始 進捗状況2026.2
向台中央通りの一部が開通! 西東京3・4・24号田無駅南口線は着手準備中
西東京3・4・24号田無駅南口線(田無駅南口交通広場) 進捗状況2021.9

進捗状況

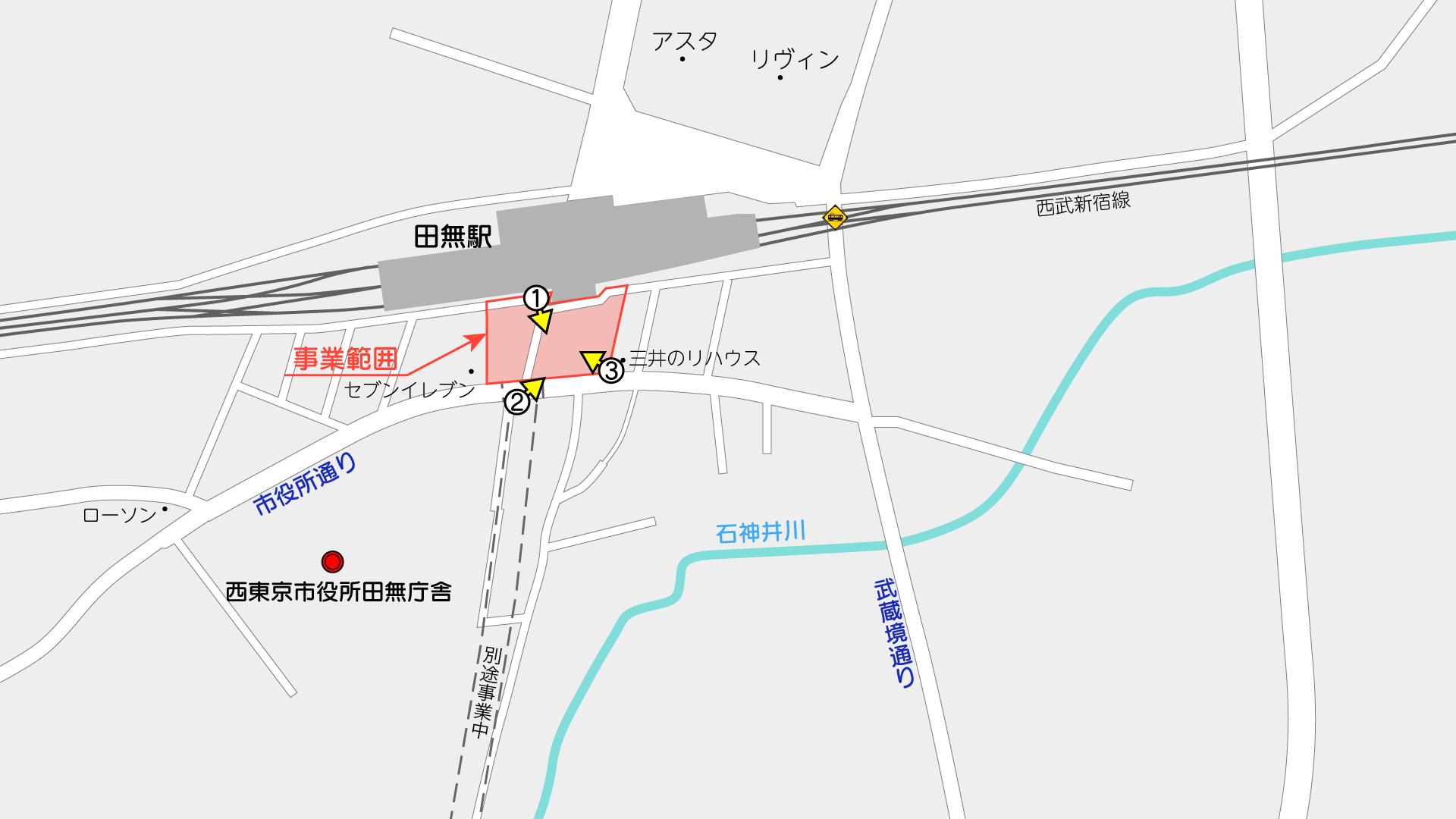

撮影位置はこの通りです。(周辺のGoogleマップ

①田無駅南口から見た様子(地図

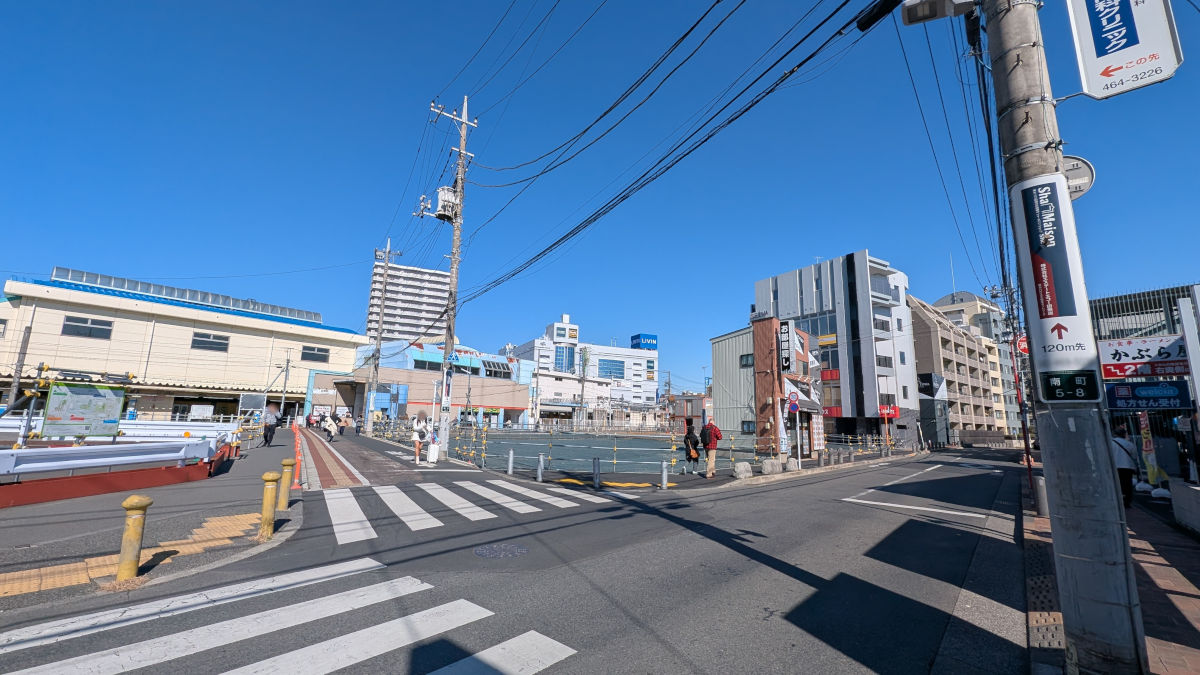

田無駅の南口が事業区域です。2018年から事業を行っているもので、かつては小さなお店が立ち並んでいた一帯は、既に用地の取得が進み、更地が大部分を占めています。

西東京市議会2025年第4回定例会(12月4日)の市長答弁によると、2025年11月末時点における事業用地の取得率は93.7%とのことです。未取得となっているのは残り2件で、このうち1件は2025年度中の契約を見込んでいると答弁があります。おそらくこの写真右側(写ってません)にあるビル低層階ではないかなと思われます。(件は筆の数ではな画地ベースと思われる)

②市役所通りから見た様子(地図

未取得となっている残り1件については、同議会において「これまで交渉を重ねてきたものの合意が得られず、契約の締結が見通せない状況にあることから、令和10年3月末の事業期間内での供用開始を図るため、10月29日に東京都収用委員会に対しまして、土地収用法による裁決申請及び明渡し裁決の申立てを行ったところでございます。」と答弁がされています。

2026年1月14日の東京都公報において、当該土地(2筆)と見られる土地について、土地収用法に基づく裁決手続きを開始した旨が公告されました。開始決定年月日は2025年12月25日です。

公告によると、正面の不動産店がある土地と見られます。

よく勘違いされますが、すぐに代執行されるわけではありません。今後も法律に基づく手続きを踏んでいくことになります。詳しくは東京都収用委員会のウェブサイトをご覧ください。(本事業は都市計画事業の認可を受けているため、このページ前段の事業認定の手続きは、都市計画事業の認可をもって事業認定があったとみなされています)

③東側から全体を見た様子(地図

広場予定地東側でも、建物の解体や建替えが進み、用地の確保が進みました。

議会答弁によると、2026年度から工事発注を行う模様で、現在の事業期間である2027年度内の供用開始に向けて取り組むとしています。

現地掲示物

整備される交通広場についても、各種検討画進められてきました。

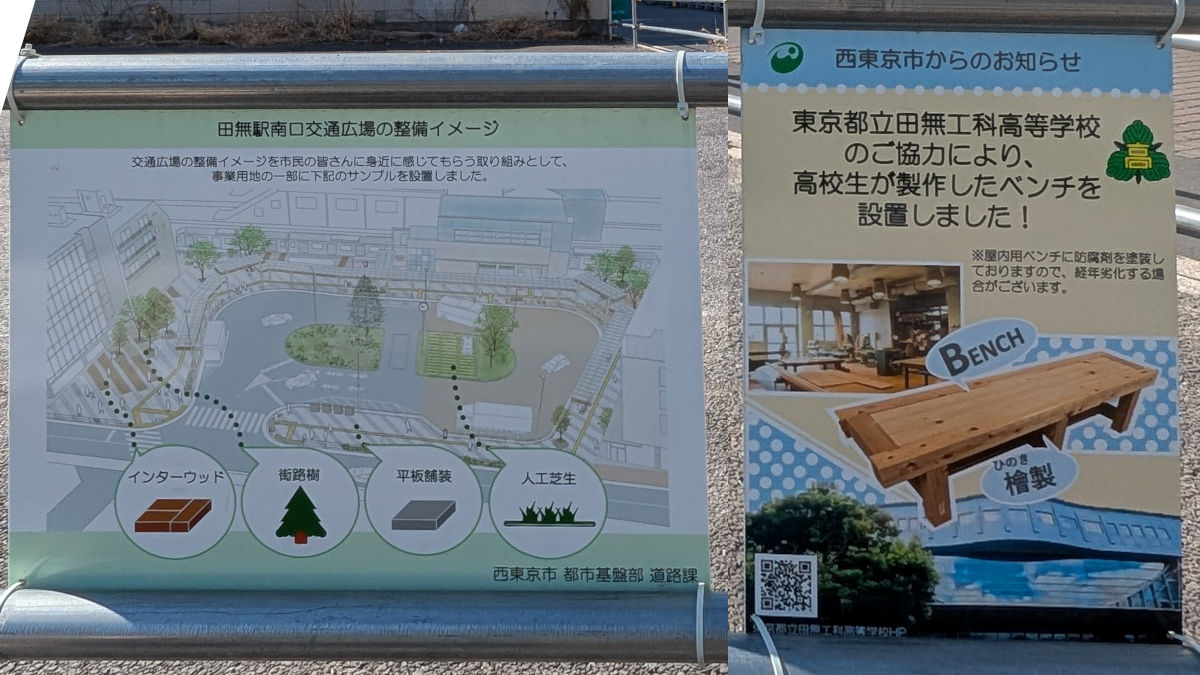

現地には、整備イメージを示す看板も取り付けられています。

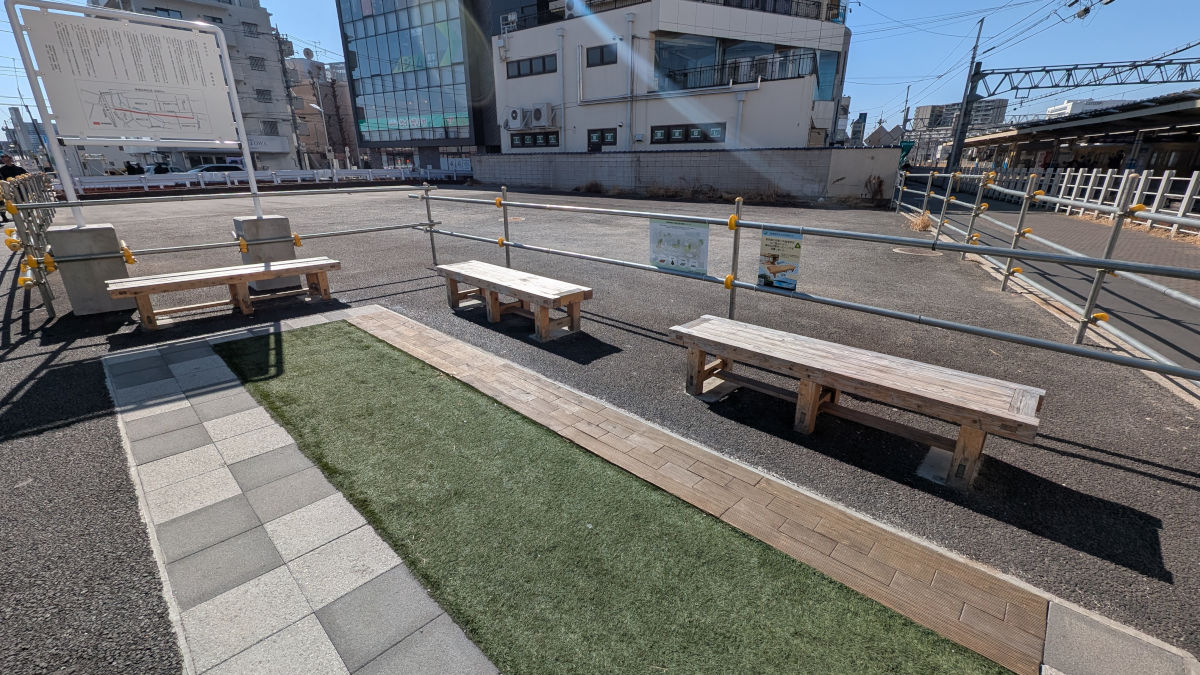

広場予定地に設置されたサンプルと高校生が製作したベンチ

現地には、様々なサンプルの展示もされています。また、都立田無工科高校の生徒が製作したベンチも設置されていました。

南方向への都市計画道路事業も認可

田無第四中学校西側方面に至る、西東京3・4・24号田無駅南口線については、2026年1月15日に事業認可されました。今後は用地取得を進めていくことになります。

現在の事業期間は2033年3月31日までですが、完成は10年以上、いや20年近くあとのことでしょう。

西東京3・4・24号田無駅南口線
西東京市

撮影日:2026年2月21日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
