多摩3・4・12号読売ランド線 2025年度も工事開始 切回し道路撤去へ 2025.8

稲城市で事業が行われている多摩3・4・12号読売ランド線の進捗状況を見て来ました。

個々のところ毎年工事発注がされているこの道路ですが、今年度も工事が始まっています。議会答弁によると、切回し道路の撤去を行う模様です。

事業概要


多摩3・4・12号読売ランド線稲城市で事業中の都市計画道路です。
京王相模原線交点付近~「グランドパーク京王よみうりランド」付近までは東京都が、それ以南は南山東部土地区画整理組合が施行しています。
東京都施行区間についても、稲城市に施行を委託しています。

基本データ

東京都施行区間の概要
施行者東京都(稲城市に委託)
延長550m
幅員16~18m
事業期間2016年2月26日~2026年3月31日
2021年3月16日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言日時点

事業者サイト

南山東部土地区画整理組合施行区間の概要
南山東部土地区画整理事業のページをご覧ください。

最近の発注状況

工事
発注年度工事名称受注者
2021年度多3・4・12号読売ランド線道路改良等工事(その1)南進開発株式会社
2021年度多3・4・12号読売ランド線汚水管整備工事南進開発株式会社
2022年度多3・4・12号読売ランド線汚水管整備工事その2南進開発株式会社
2022年度多3・4・12号読売ランド線道路改良等工事(その2)南進開発株式会社
2023年度多3・4・12号読売ランド線汚水管整備工事その3南進開発株式会社
2023年度多3・4・12号読売ランド線道路改良等工事(その4)南進開発株式会社
2024年度多3・4・12号読売ランド線道路改良等工事(その5)南進開発株式会社
2024年度多3・4・12号読売ランド線道路改良等工事(その6)南進開発株式会社
2025年度多3・4・12号読売ランド線道路改良等工事(その7)南進開発株式会社
委託
発注年度委託名称受注者
※これ以前はすべてを情報収集していません
2020年度多3・4・12号読売ランド線下水道(汚水)詳細設計委託 地水開発株式会社
2020年度多3・4・12号読売ランド線道路擁壁詳細修正設計等委託 株式会社スタッド
2021年度多3・4・12号読売ランド線道路擁壁設計委託 株式会社スタッド
この表の注意事項
データ収集期間:工事すべて、委託2020年度~(それ以前は収集していません)
最終更新日:2025年6月14日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
発注年度は入札日を基準としています。工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

最近のトピック

2021年9月6日追記
南山東部土地区画整理事業区域内について、9月27日月曜日6時に交通の切替えが行われました。

2024年1月9日追記
南山東部土地区画整理事業区域内について、2024年1月29日月曜日6時に交通の切替えが行われました


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

写真等

現在行われている工事は「多3・4・12号読売ランド線道路改良工事(その7)」で、2025年10月上旬までの予定で、南進開発株式会社が施工しています。

この道路はこの会社のみが受注しています。

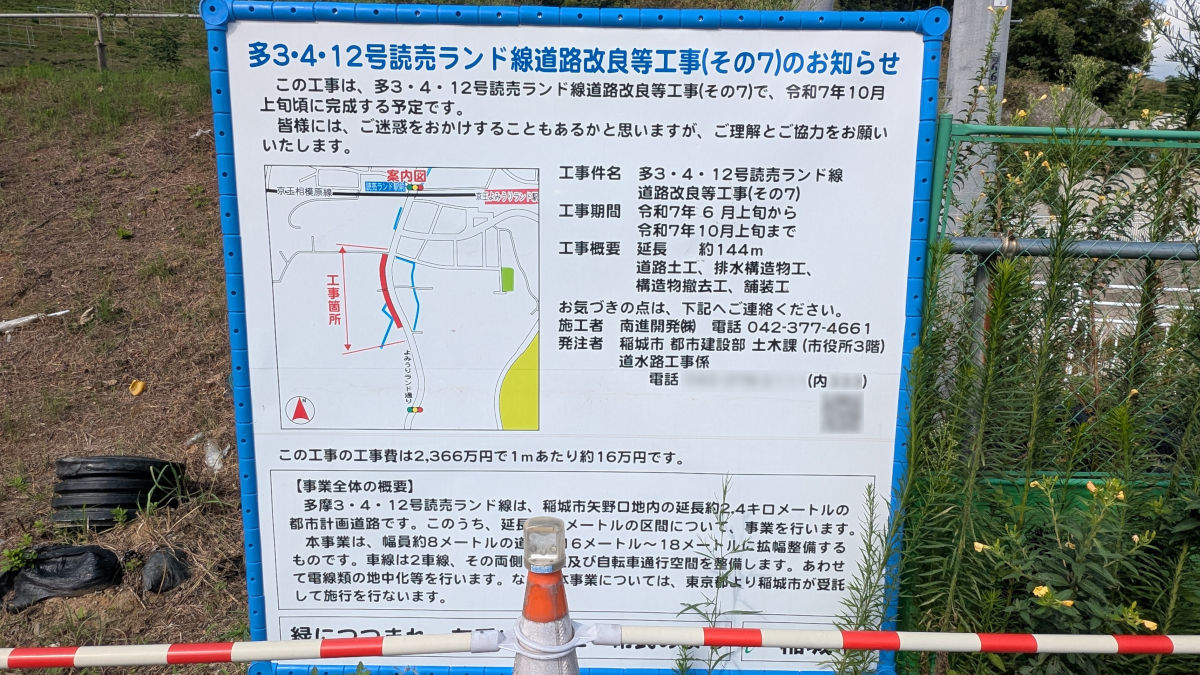

看板から読み取れる工事内容はわずかですが、市議会答弁等で「切回し道路の撤去を行う」旨が発言されていることから、その工事と見られます。
金額も2000万円程度と少ないため、そこまで何かが大きく変わるような工事ではないと思います。

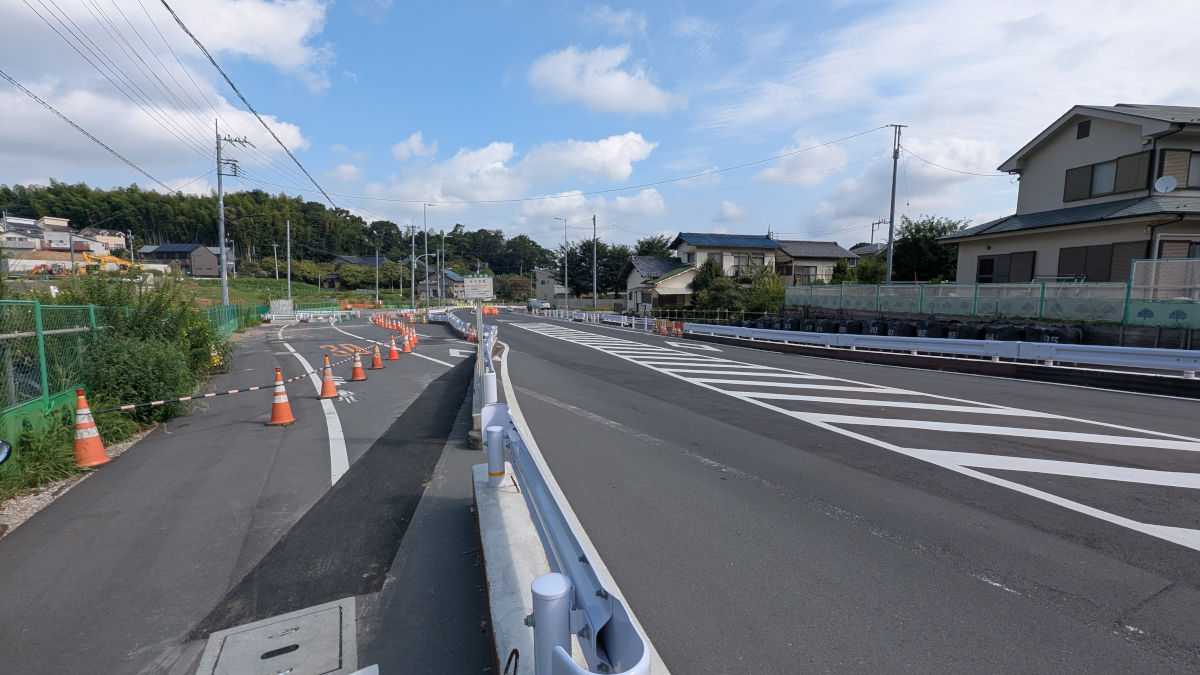

切回し道路(左)と現在の道路

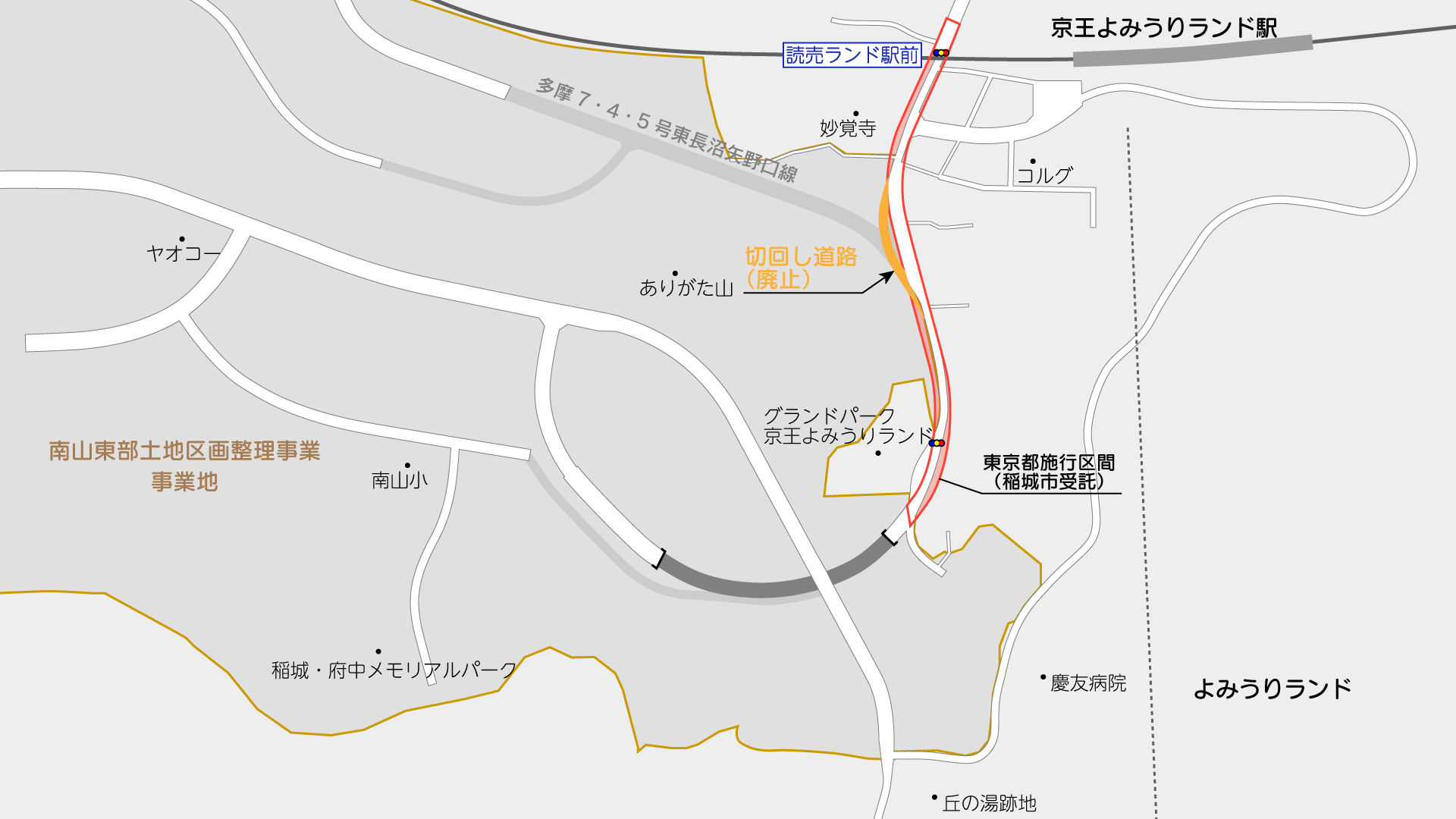

この事業は道路を拡幅する事業です。土地区画整理事業により整備が進められている多摩7・4・5号東長沼矢野口線との交差点予定地付近から工事が進められています。

2024年度にこの部分の現道を切回す工事が行われ、2024年10月初頭に切回し道路に切替えられました。その後、本設道路の整備が進められ、2025年初春頃に再度切替えられました。

議会答弁などから推測すると、今回の工事は、切替えたことで使用しなくなった切回し道路の撤去工事と見られます。

この日はお盆休み期間かつ土曜日ということもあってか作業は行っていませんでした。

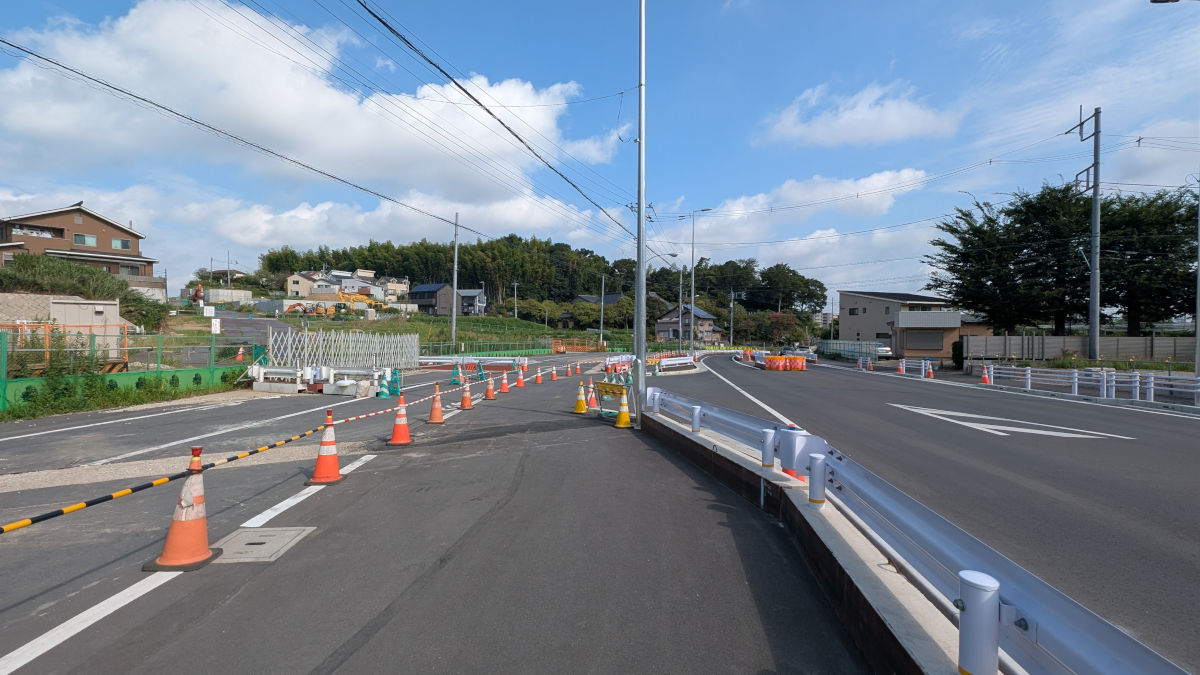

東長沼矢野口線の接続予定部

市議会答弁によると、読売ランド線の用地取得率は93%となりました。

工事はこの部分以外ではほとんど行われていません。年間発注予定によると、今年度はこれのほかに「多3・4・12号線読売ランド線雨水管整備工事」が予定されています。議会答弁で「根方谷戸側(原文ママ)の移設工事等を予定」とあることから、その工事と見られます。(※川の誤字と見られる)

この部分で接続する多摩7・4・5号東長沼矢野口線は、土地区画整理組合施行の南山東部土地区画整理事業により工事が進められていて、市議会答弁等によると2025年度の完成を目指しているとのことです。

撮影日:2025年8月16日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
