渋谷区で事業が行われている環状第5の1号線(北参道)の進捗状況を見て来ました。
明治通りとして親しまれている道路を5m程度拡幅し、幅員27~30mにするものです。

事業概要
環状第5の1号線は渋谷区広尾五丁目から北区滝野川二丁目に至る延長13,920mの都市計画道路です。このうち、上記図で示す区間では「北参道」区間として事業が行われています。
延長は約900m、幅員は27~30mです。2003年3月5日に事業認可を得て東京都が事業を行っています。現在の道路を拡幅するものです。

基本データ
| 施行者 | 東京都 |
| 延長 | 約900m |
| 幅員 | 27~30m |
| 事業施行期間 | 2003年3月5日~2031年3月31日 |
| 2025年3月5日時点 | |
用地取得率の推移
※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点
この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。
進捗状況

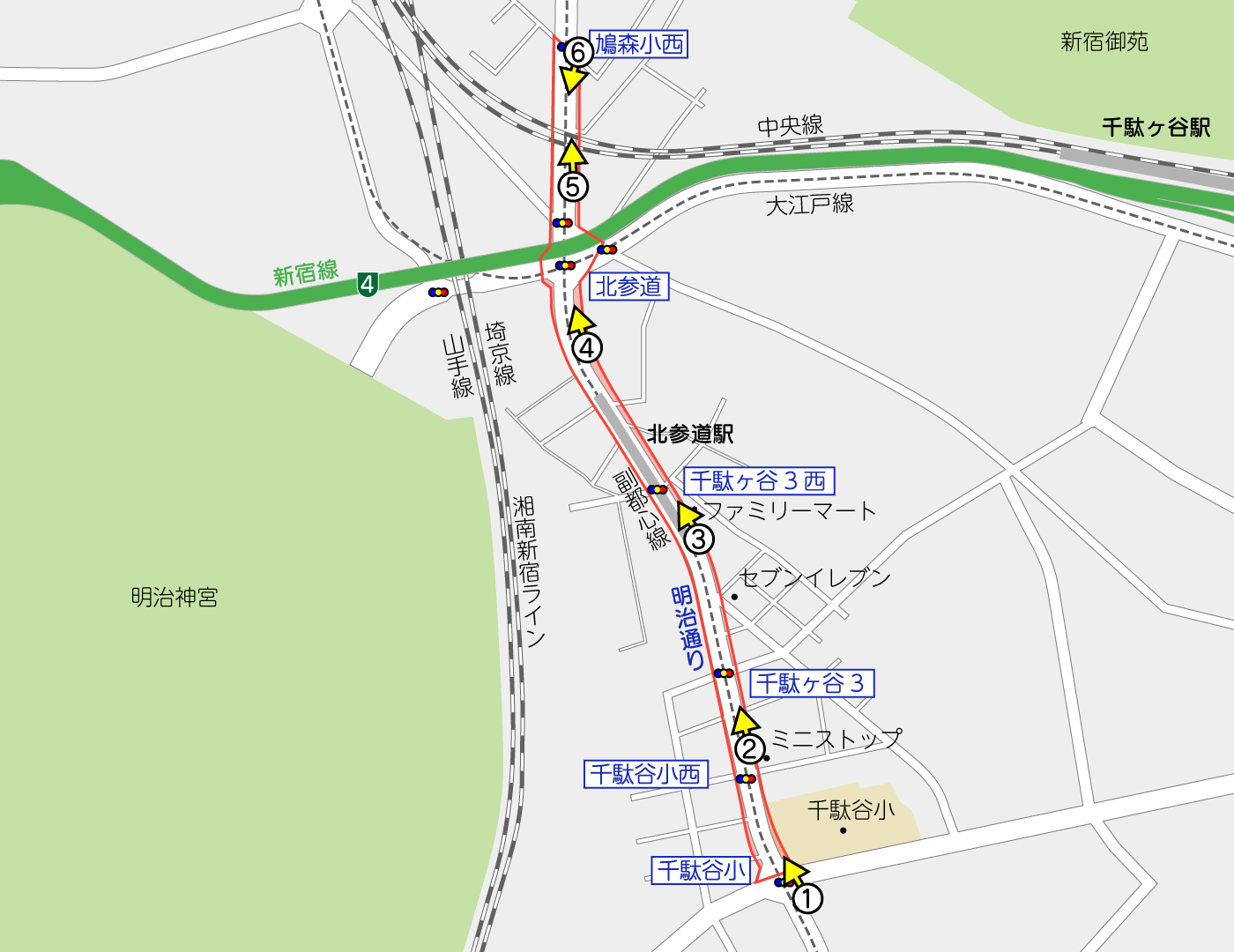

撮影位置はこの通りです。(周辺のGoogleマップ)
8年ぶりの訪問です。もうそんなに経つかぁ・・・

千駄谷小学校交差点から北側が事業区間です。
引き続き用地の取得が進められていますが、東京都のサイトによると用地取得率は99%で、ここ6年程は変動がありません。

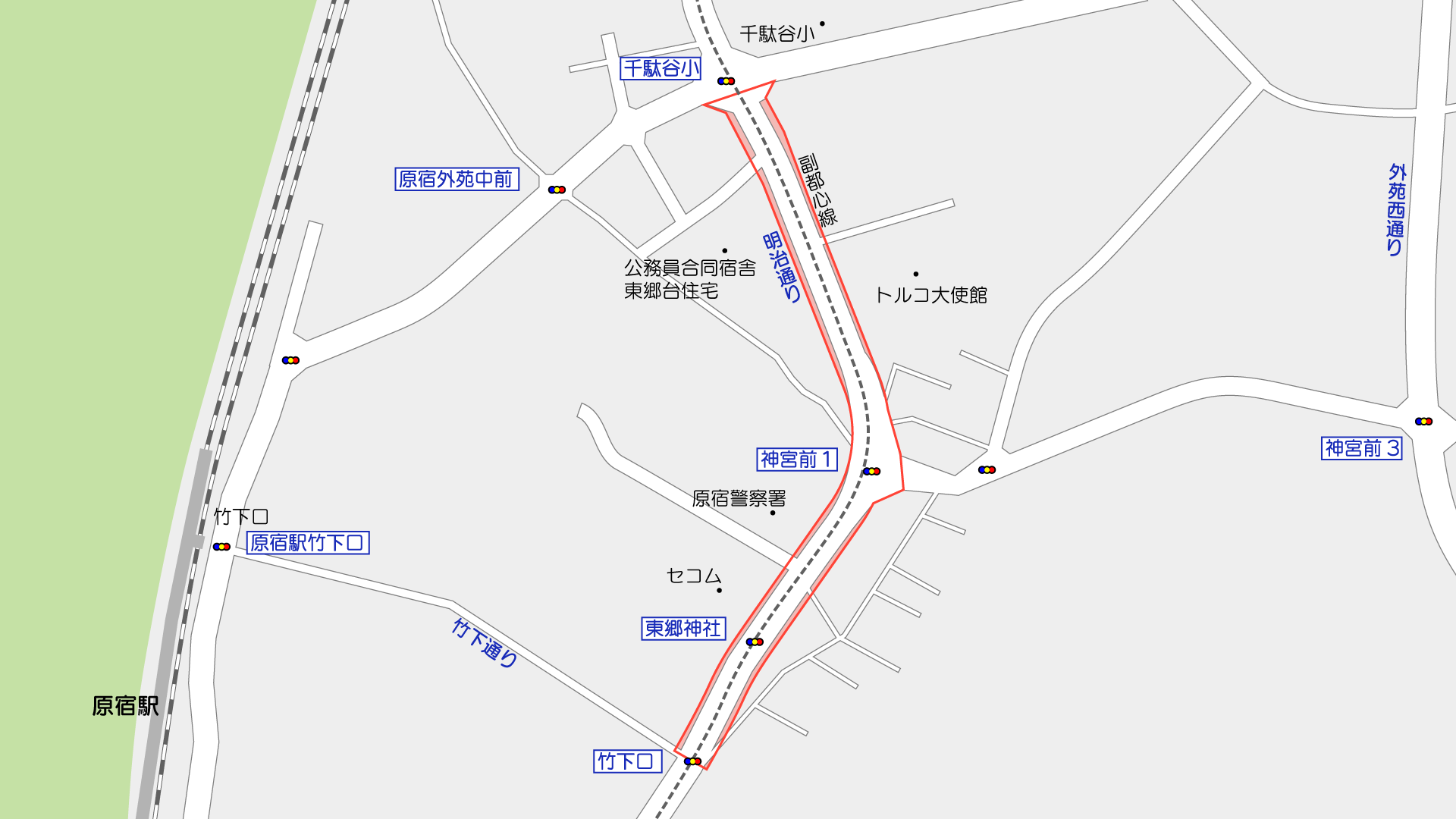

この南側では「神宮前Ⅱ期」区間として、同様の拡幅事業が実施中です。

左右両側で少しずつ拡幅されていますが、東側の方が拡幅幅が広いのかなという状況です。
既に大部分が用地取得されていて、東側では新しい縁石などの整備が進んでいますが、古い縁石もそのまま残されています。
歩道が大きく広がり歩きやすくなりました。
神宮前区間(神宮前交差点)を含め、北参道区間では、「街路築造工事のうち舗装工事及び支障物撤去工事(7二-環5の1神宮前外1路線)」の工事が入札済みです。用地取得済み部分の歩道舗装などが行われるようです。(施工=東京土木株式会社)

車道は引き続き4車線となる計画です。
都心部の道路は4車線でも路駐が多く、4車線の機能を果たしていません。
電線共同溝が整備されていて、既に電線類の引き込みが行われ、無電柱化しています。

この右側では、前回訪問(2017年)にはなかった「パークコート神宮 北参道ザタワー」が2023年1月に竣工しています。
都心は再開発のスピードが早くていつも驚きます。

JR線部分は拡幅対象外なんですかね?鉄道部を拡幅するだけの費用対効果はなさそうですが。

事業区間北端の鳩森小学校西交差点です。
この交差点から北側は「千駄ヶ谷区間」として拡幅・道路新設が行われ、その区間の工事と合わせて数十メートルが整備完了しました。歩道部はインターロッキングブロック舗装化しています。
千駄ヶ谷区間は現在、車道部の舗装工事を行っています。
