東村山駅西側の「東村山3・4・9号線ほか」3月30日開通へ

東村山駅の西側で事業が行われている東村山3・4・9号東村山駅武蔵大和駅線東村山市道台280号線1の進捗状況を見て来ました。

2月20日に行われた東村山市議会での市長施政方針説明で、2026年3月30日に開通する予定であることが公表されました。

事業概要

東村山3・4・9号東村山駅武蔵大和駅線東村山市野口町一丁目から東村山市恩多町三丁目に至る延長約1,970mの都市計画道路です。このうち、上記で示した約59.5mの区間では、道路を新設する事業を行っています。

施行者は東村山市で、幅員は16mの道路となる計画です。
2021年12月20日には、都市計画法に基づく事業認可を得ています。(用地取得はそれ以前より行っています)

なお、西端部から都道128号線に至る区間では、東村山駅西口地区地区計画に基づく道路の拡幅が行われています。

基本データ

施行者 東村山市
延長 約59.5m
幅員 16m
事業施行期間 2021年12月20日~2027年3月31日
(用地取得はそれ以前より行っています)
2021年12月20日現在

最近の発注状況

工事
発注年度 工事名称 受注者
※これ以前は情報収集していません
2022年度  市道第280号線1用地管理整備工事及び補償代行工事  株式会社及川土木
2023年度 都市計画道路3・4・9号線電線共同溝整備工事 有限会社ナカバ建設
2024年度  市道第280号線1道路拡幅工事 有限会社ナカバ建設
2025年度 都市計画道路3・4・9号線・市道第280号線1道路築造工事及び補償代行工事 有限会社ナカバ建設
委託
発注年度 委託名称 受注者
※これ以前は情報収集していません
2019年度  市道第280号線1、都市計画道路3・4・9号線道路予備及び電線共同溝予備設計委託 セントラルコンサルタント株式会社
2020年度 市道第280号線1現況・用地測量委託 三和測量設計株式会社
2023年度  都市計画道路3・4・9号線現況測量及び用地測量委託 株式会社大輝
この表の注意事項
データ収集期間:工事2019年度~、委託2019年度~(それ以前は収集していません)
最終更新日:2025年6月14日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など

この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:東村山3・4・9号東村山駅武蔵大和駅線ほか

東村山駅西側の「東村山3・4・9号線ほか」3月30日開通へ
東村山駅西側の「東村山3・4・9号東村山駅武蔵大和駅線」ほか 2026年にも開通へ 進捗2025.11
東村山駅西側の「東村山3・4・9号東村山駅武蔵大和駅線」ほか 道路築造進む 進捗状況2025.2
東村山駅西側の東村山3・4・9号東村山駅武蔵大和駅線 電線共同溝工事中 進捗状況2023.10
東村山駅西側 東村山3・4・9号東村山駅武蔵大和駅線ほか 進捗状況2021.12

写真等

2026年2月20日、東村山市議会定例会において、市長の施政方針説明で以下のような発言がありました。

このうち、東村山駅西口から延伸する3・4・9号線につきましては、現在道路築造工事を進めている区間について、市道第280号線1の拡幅工事箇所とあわせて、本年3月30日に交通開放を行う運びとなりました。ここは、東村山駅西口地区第一種市街地再開発事業とあわせて一体的に整備を進めてきた区間であり、西口広場の完成から実に17年もの歳月を費やすこととなりましたが、これで一つの区切りを迎えることができ、私自身何度も用地折衝に当たってきたことから、たいへん感慨深く思っているところでございます。あらためて 道路整備にご協力いただきました地権者の皆さま、関係者の皆さまにこの場をお借りして感謝申し上げます。

以下では、2月11日に撮影した様子をお伝えします。道路の詳細については開通後に記事にいたします。

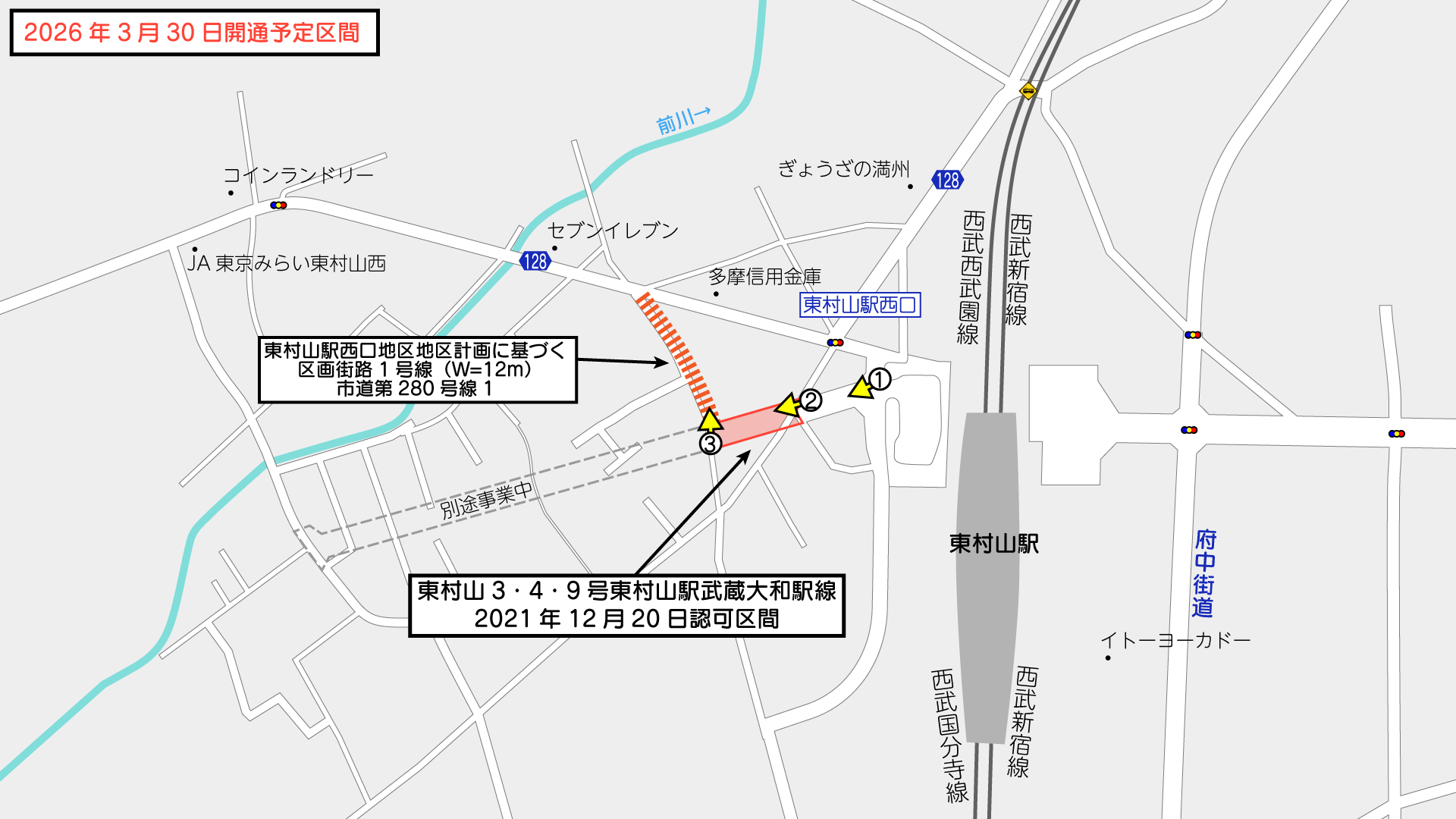

撮影位置はこの通りです。(周辺のGoogleマップ

①東村山駅西口広場から見た様子(地図

東村山駅西口から1スパンは、東村山駅西口地区第一種市街地再開発事業で整備が行われた区間です。

再開発自体は2010年に再開発組合の解散が認可され終了していましたが、この先道が狭いため、置きガードパイプなどで車道幅を狭めた形での開放となっていました。

現在は、工事に伴い、一部ガードパイプがカラーコーンに置き換えられています。

②道路新設区間(地図

この先1スパンが道路新設区間です。

現在行われている工事は「都市計画道路3・4・9号線・市道第280号線1道路築造工事及び補償代行工事」で、有限会社ナカバ建設が施工しています。

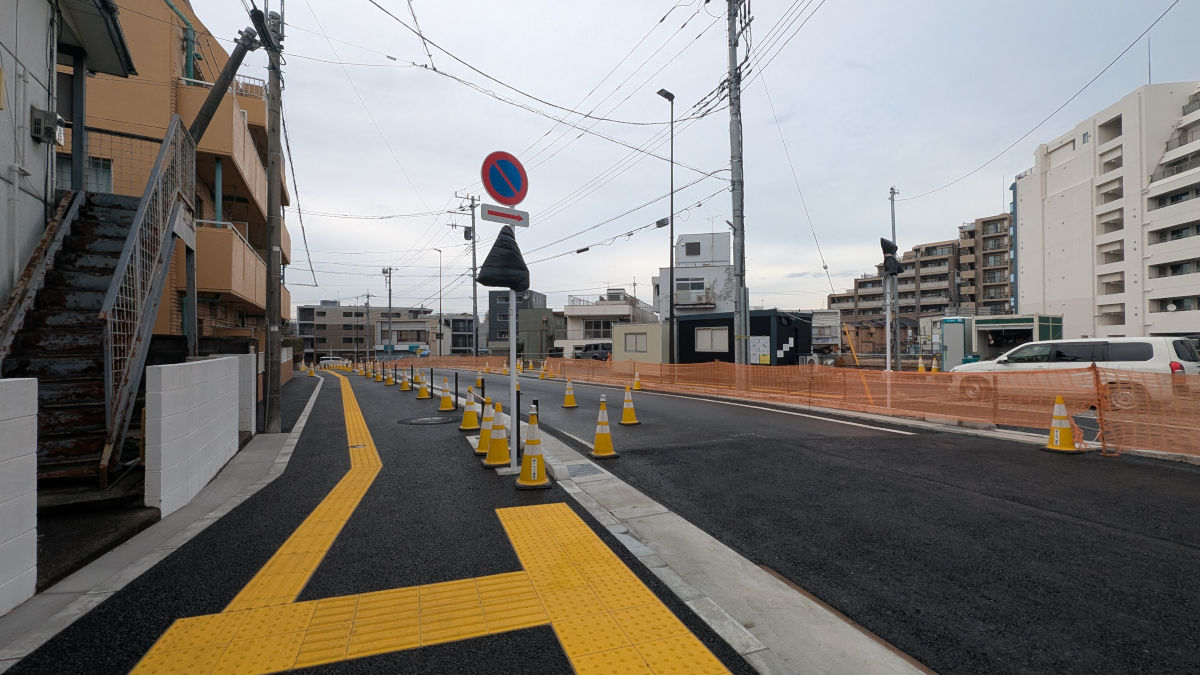

2月11日時点で、歩道舗装はほとんど完了、道路照明も設置、車道は基層開放という状態で、歩道舗装の端部などの作業を進めている様子でした。

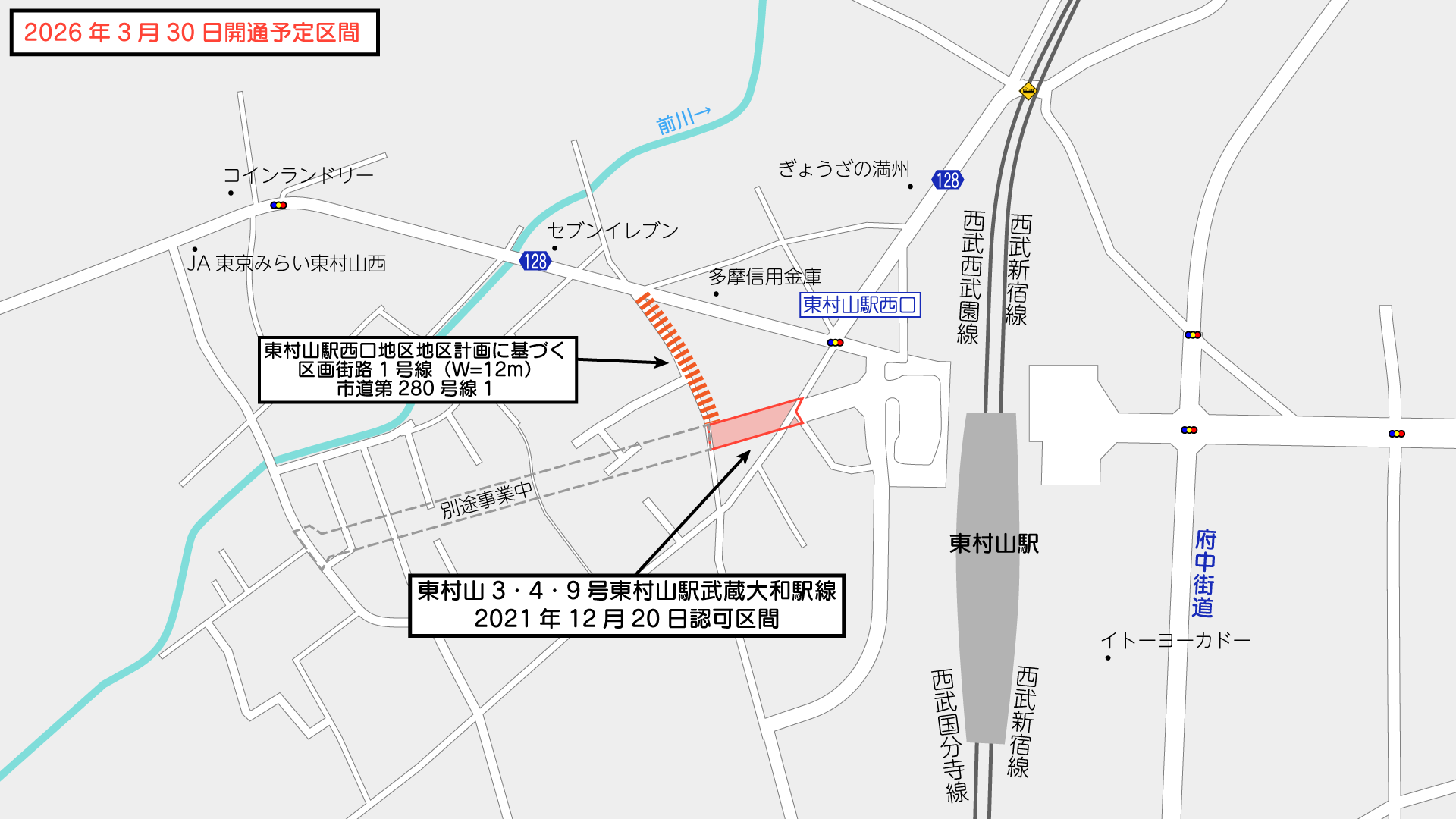

③市道第280号線1(地図

市道第280号線1は、既存道路の拡幅が行われています。

もともと供用されていた道路のため、車や歩行者の通行はできます。

2月11日時点では、車道は基層まで、歩道は西側は開放、東側は未開放といった状態でした。公安委員会が設置する道路標識も設置済みです(まだ効力が発生しない標識は目隠しあり)。

今後は、車道の表層を一気に施工して、表面がきれいな状態で交通開放という流れになる感じでしょうか。

道路の詳細については開通後に記事にいたします。

ちなみに、写真③の左方向では、「東村山3・4・9号東村山駅武蔵大和駅線(第Ⅱ期)」が2025年12月15日に事業認可されました。来年度から用地取得を進めると、同様に市長発言があります。

東村山3・4・9号東村山駅武蔵大和駅線(第Ⅱ期区間)
東村山市

撮影日:2026年2月11日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
