外環の2(石神井台Ⅰ期)富士街道~前原交差点 進捗状況2026.2

練馬区で事業が行われている外環の2(石神井台Ⅰ期)の進捗状況を見て来ました。

外郭環状線の2(外環の2)のうち、富士街道前原交差点間を整備するものです。地下では東京外環自動車道(外環道)が整備中で、その地上一般部にあたります。かつては外環道が地上高架で整備される計画で、その側道として計画(高速部含め幅員40m)されていましたが、外環道が地下計画に変更されたため、幅員22mに縮小された経緯があります。

5年ぶりの訪問です。2024年に事業認可されましたが、2025年4月1日時点の用地取得率は0%です。

事業概要

東京都市計画道路外郭環状線の2(外環の2)世田谷区北烏山五丁目から練馬区東大泉二丁目に至る延長約8,970mの都市計画道路です。

このうち、富士街道から前原交差点に至る約950mの区間では、石神井台Ⅰ期区間として、道路を新設する事業が行われています。施行者は東京都で、幅員は22mで、2車線の道路となる計画です。

基本データ

石神井第1期(富士街道~前原交差点間)
施行者 東京都
事業延長 約950m
幅員 22m
車線数 2
事業認可 2024年2月29日~2031年3月31日
2024年2月29日現在

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者
※これ以前は情報収集していません
2023年度 掲示板設置工事(外環の2(石神井台Ⅰ期)) 矢木コーポレーション株式会社
委託
発注年度 委託名称 受注者
※これ以前は情報収集していません
2023年度 橋梁予備修正設計及び道路予備設計(外環の2石神井台) 株式会社復建エンジニヤリング
2023年度 外環の2(石神井台)用地測量(その2) 株式会社サンテックインターナショナル
2025年度 道路予備修正設計(7四-外環の2石神井台1期) 株式会社復建エンジニヤリング
2025年度 交通量調査委託(7四-外環の2石神井台1期) 株式会社ケー・ティー・エス
この表の注意事項
データ収集期間:工事2023年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2025年7月25日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:外環の2(石神井台Ⅰ期)

外環の2(石神井台Ⅰ期)富士街道~前原交差点 進捗状況2026.2
外環の2(石神井台)[新青梅街道~前原] 着手前の状況2021.9

写真等

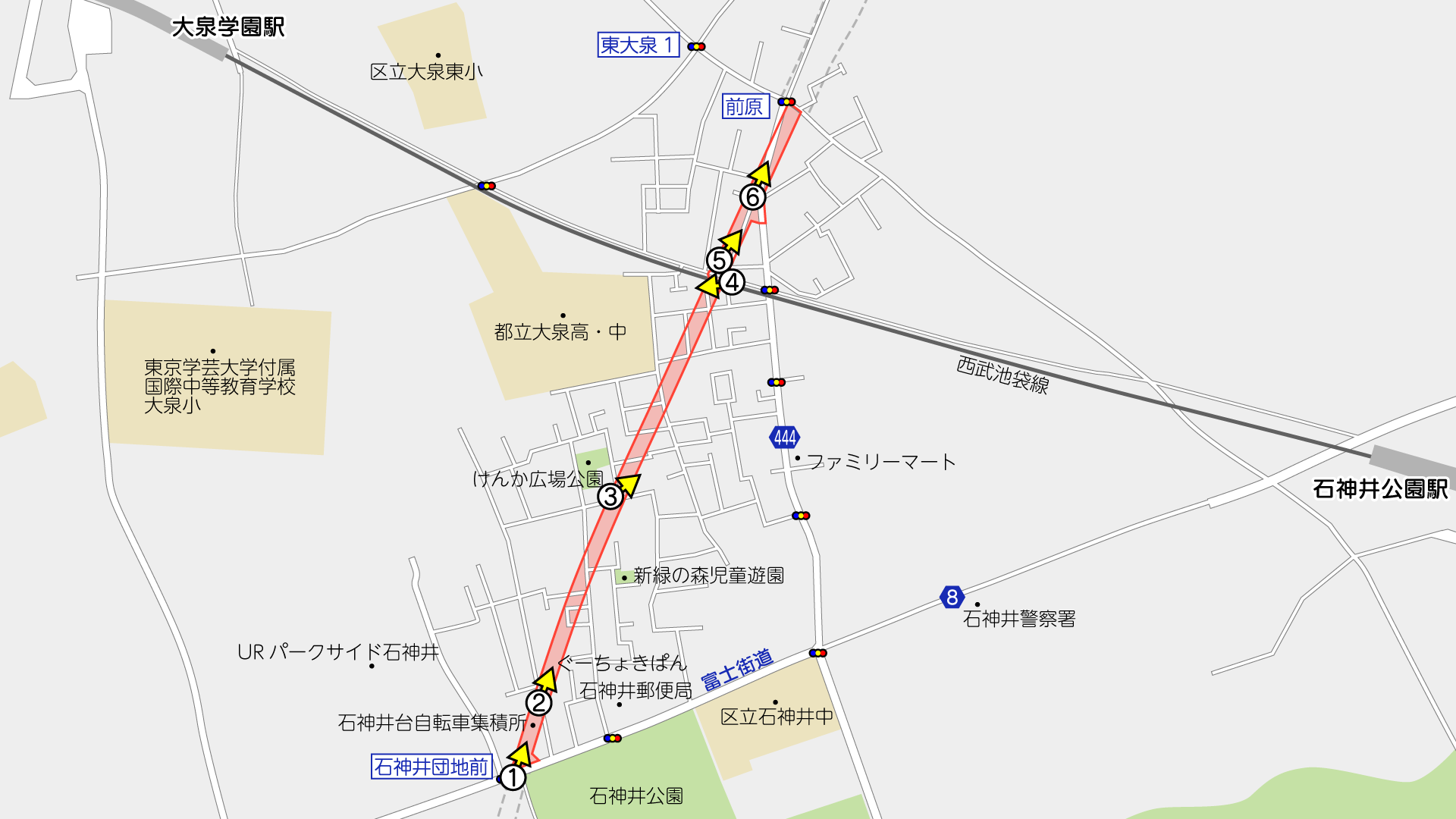

撮影位置はこの通りです。(周辺のGoogleマップ

①富士街道から見た様子(地図

富士街道石神井団地前交差点付近から北側が事業区間です。石神井公園の北西付近です。

この先写真①の正面方向に道路ができる計画です。



この南側も道路整備が準備中で、石神井台Ⅱ期として事業化する予定です。

外環の2(石神井台Ⅱ期)
練馬区
②この付近を通る計画(地図

道路予定地の一部に「石神井台自転車集積所」(放置自転車等の集積場)がありますが、大部分が戸建て住宅やアパートとなっています。

③石神井台3-8付近(地図

この付近を通過する計画です。

東京都のサイトによると、2025年4月1日時点の用地取得率は0%で、2024年度中は取得しなかったようです。

予定地全部を見たわけではありませんが、このほかにも取得したような土地はほとんどなかったように思います。

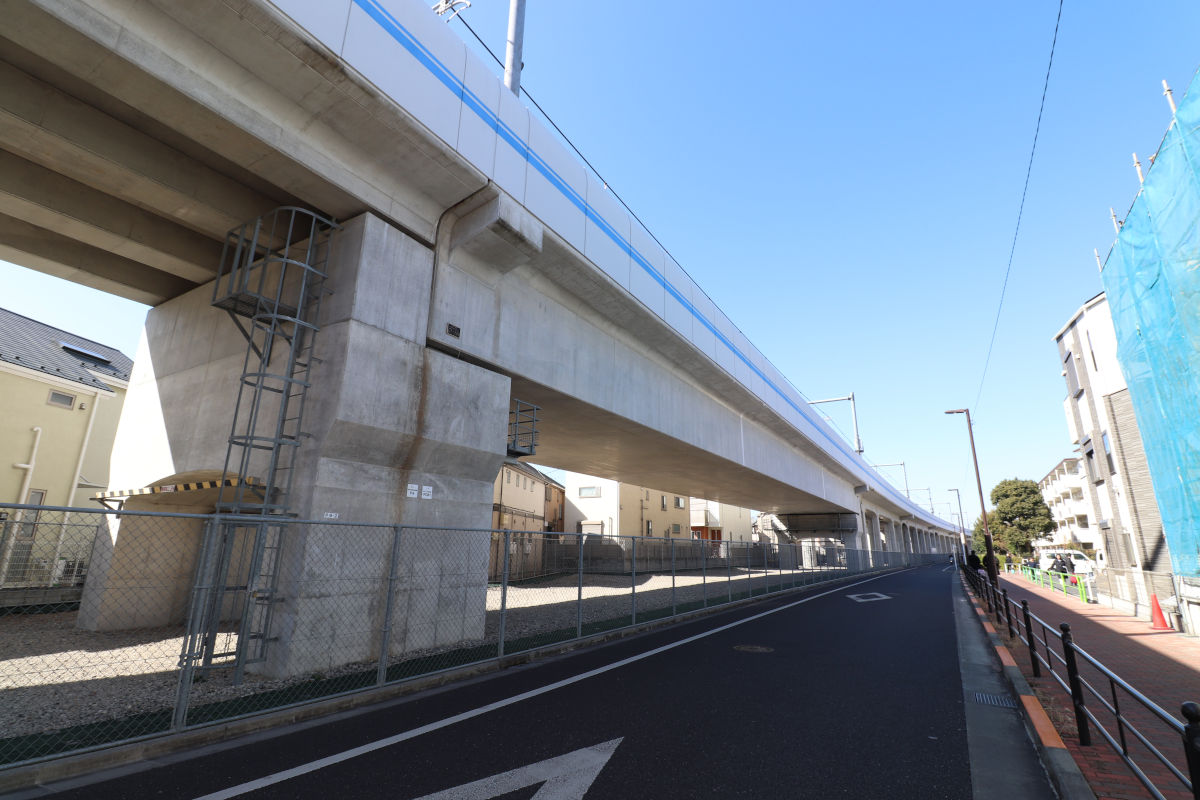

④西武池袋線交差部(地図

高架化した西武池袋線は、交差部分のみスパンの長い橋梁となっています。

⑤区民農園(地図

区民農園の一部を道路が整備される計画です。

⑥前原交差点南側(地図

この先は都道444号下石神井大泉線に沿って整備される計画です。

左側には、事業化前から先行取得されたと見られる都有地があります。

この先の前原まえっぱら交差点までが石神井台Ⅰ期の事業区間です。その先の目白通りまでの区間は別途事業中です。

外環の2(大泉)
練馬区

撮影日:2026年2月21日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
