福生3・4・7号富士見通り線 立体駐車場前で擁壁整備工事進む 土地収用法裁決を経て用地取得完了か 進捗2025.2

福生市で事業が行われている福生3・4・7号富士見通り線の進捗状況を見て来ました。

北側のパチンコ店付近、立体駐車場前で擁壁整備工事が進められています。

事業概要

福生3・4・7号富士見通り線福生市大字福生字奈賀から福生市大字福生字武蔵野に至る延長約870mの都市計画道路です。このうち上記で示した約350mの区間では道路を拡幅する事業を行っています。

施行者は福生市で、事業認可は2016年3月11日です。計画幅員は16mで2車線となる計画です。

基本データ

施行者 福生市
延長 約350m
幅員 16m
車線数 2
事業施行期間 2016年3月11日~2029年3月31日
2023年3月23日現在

最近の発注状況

工事
発注年度 工事名称 受注者 当初契約額(税抜)
※これ以前は情報収集していません
2025年度 福生都市計画道路3・4・7号富士見通り線擁壁移設工事 株式会社第一建設 18,200,000円
委託
発注年度 委託名称 受注者 当初契約額(税抜)
※これ以前は情報収集していません
2022年度 福生都市計画道路3・4・7号富士見通り線電線類地中化修正設計委託 株式会社エース
2025年度 福生都市計画道路3・4・7号富士見通り線電線共同溝及び道路詳細修正設計委託 株式会社エース
2025年度 福生都市計画道路3・4・7号富士見通り線擁壁設計委託 株式会社東光コンサルタンツ 本社事業部
この表の注意事項
データ収集期間:工事2023年度~、委託2023年度~(それ以前は収集していません)
最終更新日:2025年11月24日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:福生3・4・7号富士見通り線

福生3・4・7号富士見通り線 立体駐車場前で擁壁整備工事進む 土地収用法裁決を経て用地取得完了か 進捗2025.2
福生3・4・7号富士見通り線 用地取得進む 進捗状況2025.1
福生3・4・7号富士見通り線 進捗状況2021.2

写真等

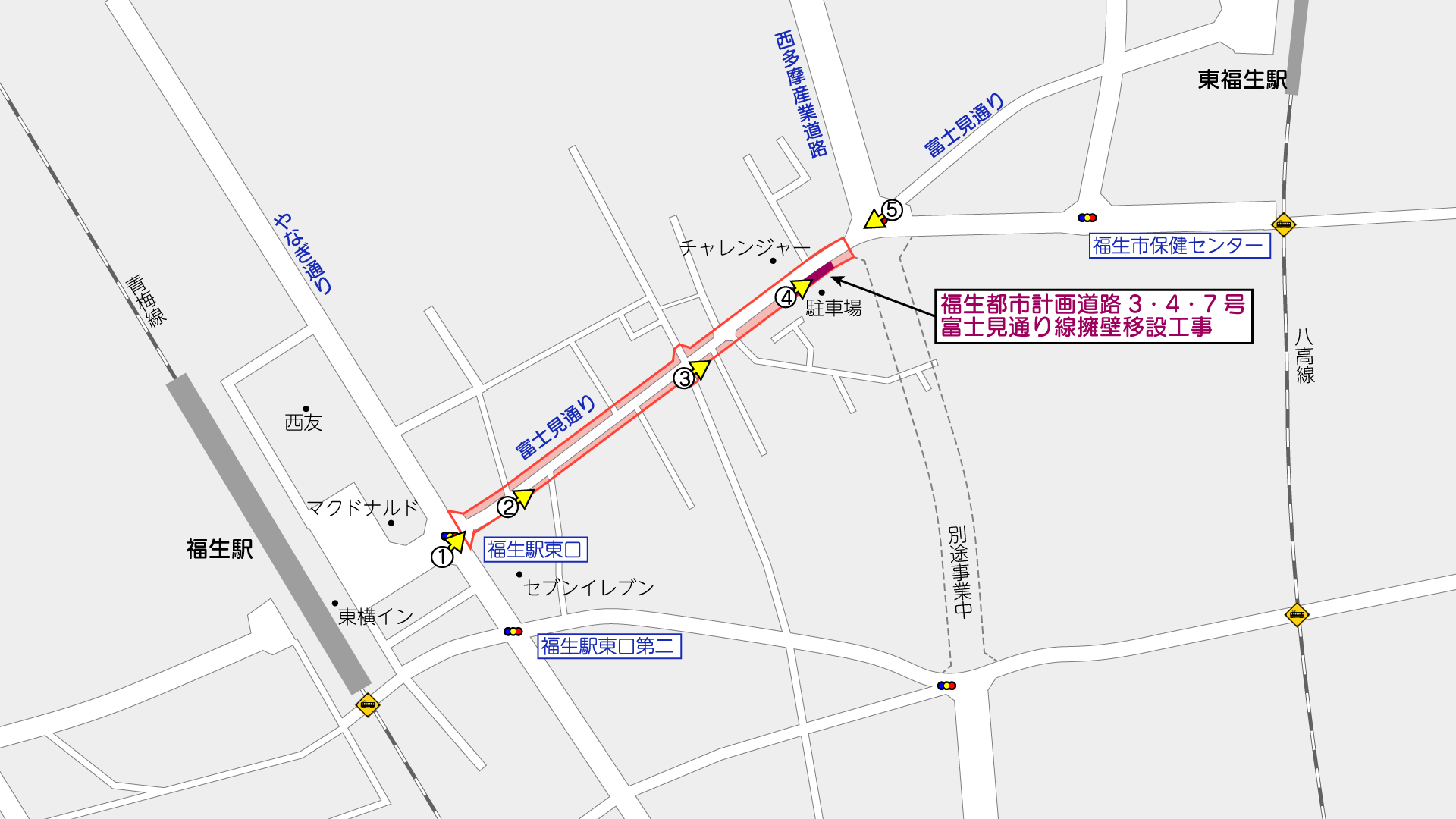

撮影位置はこの通りです。(周辺のGoogleマップ

①福生駅東口交差点(地図

福生駅東口交差点から横田基地方面が事業区間です。

②用地取得はほとんど完成した(地図

議会録によると、福生市土地開発公社を含めて用地の取得が進められており、2024年度末時点の用地取得率は99.94%となっています。

議会録によると、2024年度末で未取得となっていたのは、ライオンズマンション福生第2の敷地の一部で、2025年3月28日の議会発言時点で区分所有のうちの2戸が未契約で、そのうち1戸については補償金額の面で交渉が難航していることから、土地収用法の活用が示唆されていました。

その後、2025年4月18日付の東京都公報で、4月10日に土地収用法の裁決手続き開始決定をした旨が公告されました。登記簿によると、2026年1月30日に収用となっています。

その他持ち分の福生市土地開発公社が先買いしていた部分についても、2026年1月6日に福生市が買い戻しています。

したがって、この路線の用地取得は完了したものとみられます

③坂の下側(地図

用地を取得した部分から、占用企業者の工事などが進められています。

ここのところ設計業務も複数発注されています。

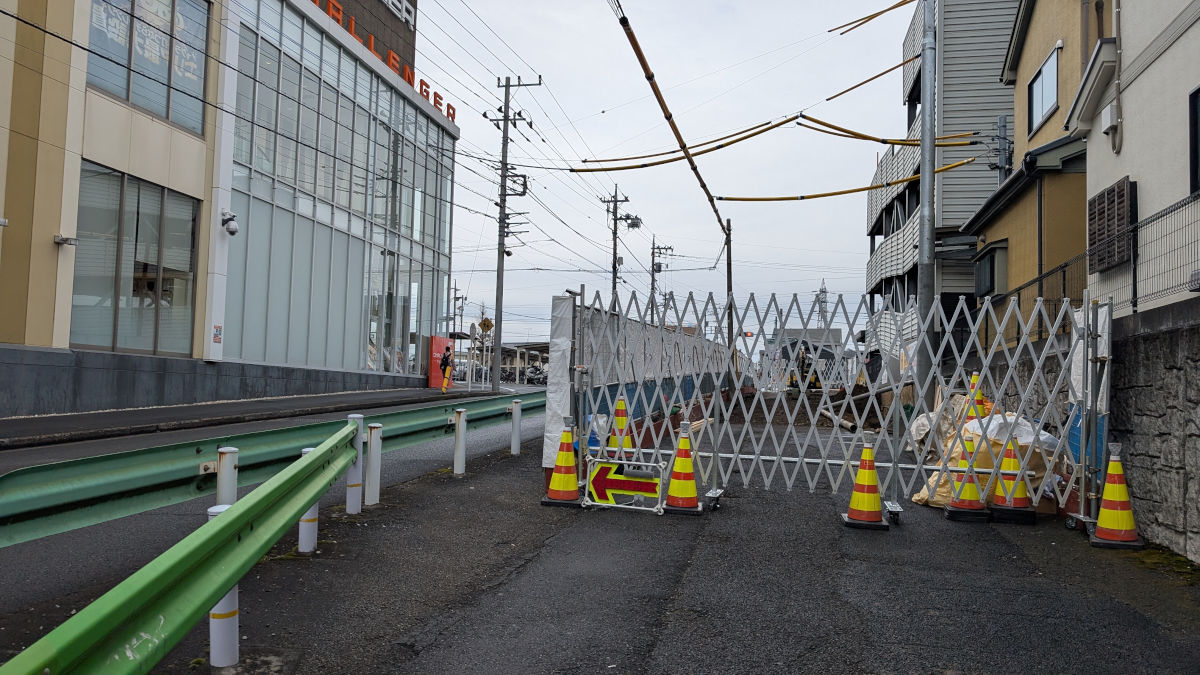

④立体駐車場前(地図

登記簿などによると、事業区間北側の立体駐車場前の部分は、2024年12月に買収した模様です。立体駐車場本体建物は道路用地に重なっていなかったようですが、駐輪場などがあった部分は道路予定地となり、撤去されています。

そして、写真の通り、この部分の工事が進められています。

工事内容は、民地と道路予定地の境に擁壁を整備するもののようで、既に既存擁壁が取り壊されていました。

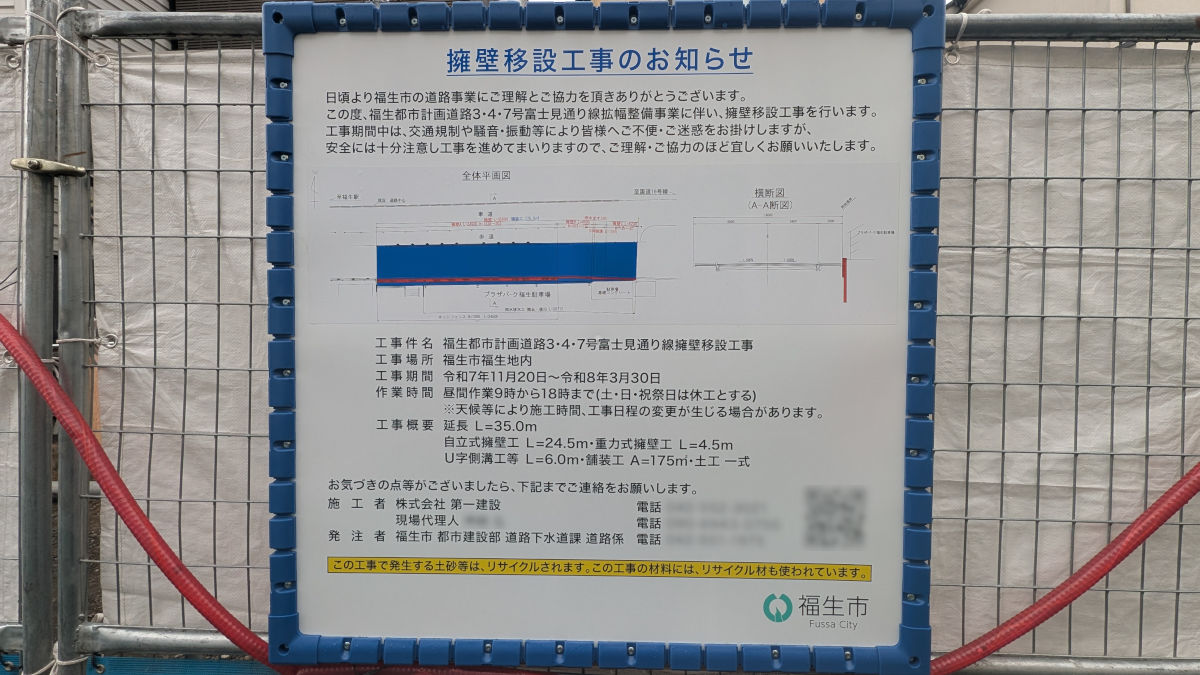

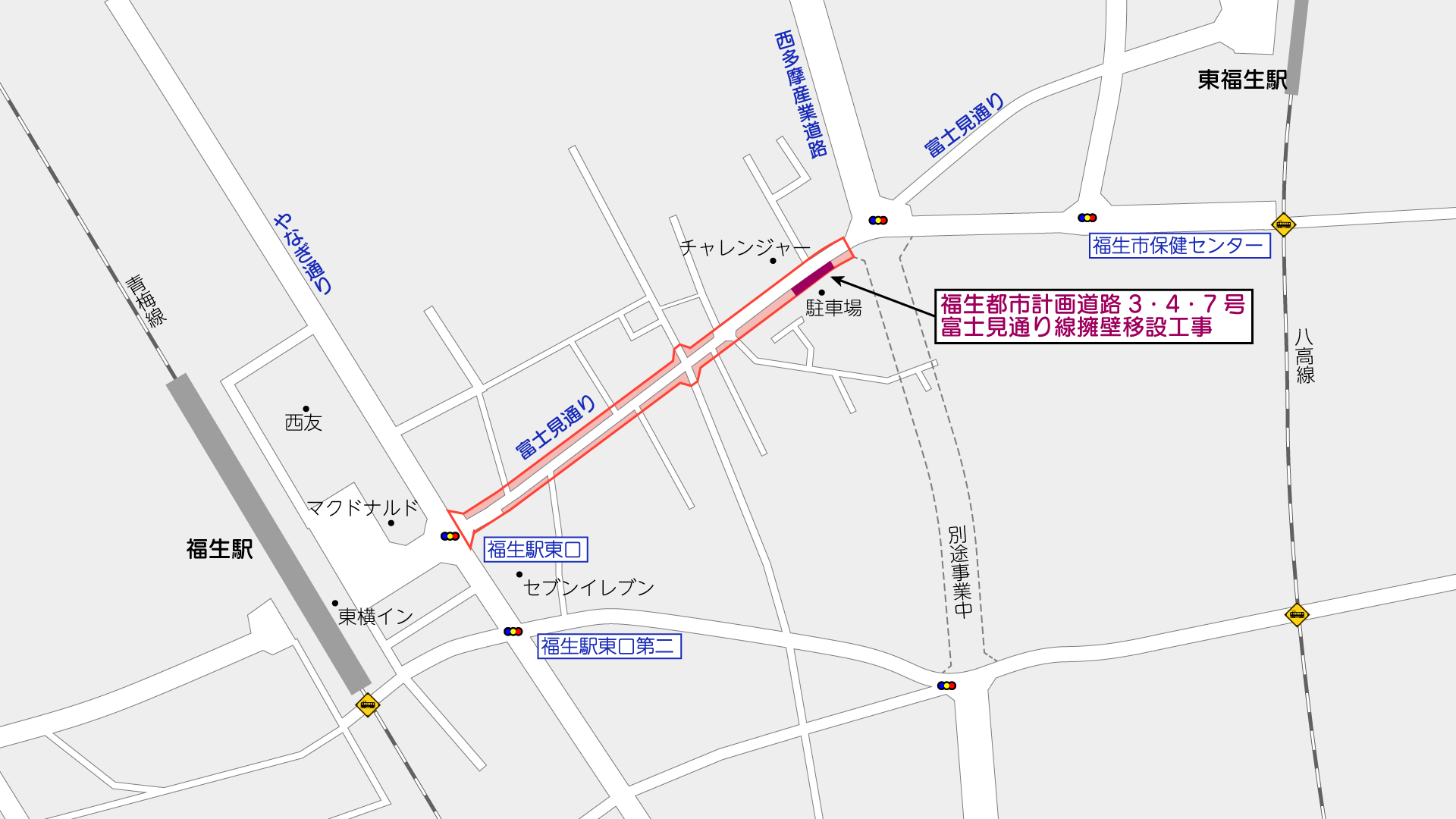

工事内容
工事件名福生都市計画道路3・4・7号富士見通り線擁壁移設工事
施工者株式会社第一建設
工事期間2026年3月30日まで
工事概要自立式擁壁工L=24.5m
重力式擁壁工L=4.5m
I字側溝工等L=6.0m
舗装工A=175㎡
⑤西多摩産業道路側から見た様子(地図

議会答弁によると、現在の事業認可期間である2028年度末の完成を目指すと答弁があります。

撮影日:2026年2月11日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
