県道42号(藤沢座間厚木)Ⅱ期 2026年度内開通目指し工事推進 進捗2025.11

厚木市で事業が行われている神奈川県道42号(藤沢座間厚木)【第Ⅱ期区間】の進捗状況を見てきました。

未開通の中三田陸橋上交差点三田小学校入口交差点間の全線で道路整備・橋梁整備が進められています。

現地の看板には「供用目標令和8年度(2026年度)」と記載があるほか、2025年3月5日県議会建設・企業常任委員会で「令和8年度内の供用を目指してまいります」と答弁がありました。ちょっと、厳しいんじゃないかという気はしますが、ここから一気に工事が進むのでしょうか。

工事範囲と場所は推測です。工事内容は設計書に基づきます。

事業概要

厚木3・3・6号座間荻野線厚木市関口から厚木市下荻野に至る延長約4,160mの都市計画道路です。このうち上記で示す区間では、県道42号(藤沢座間厚木)第Ⅱ期事業として道路の整備が進められています。

施行者は神奈川県、延長は約1,170m、標準幅員22mで、4車線の道路として整備がされる計画です。

施行者 神奈川県
延長 約1,170m
幅員 22m
車線数 4
2023年12月30日現在

この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:県道42号(藤沢座間厚木)【第Ⅱ期区間】

県道42号(藤沢座間厚木)Ⅱ期 2026年度内開通目指し工事推進 進捗2025.11
神奈川県道42号(藤沢座間厚木)【第Ⅱ期区間】 橋梁・道路改良工事進む 進捗状況2024.10
神奈川県道42号(藤沢座間厚木)【第Ⅱ期区間】 進捗状況2023.12

進捗状況

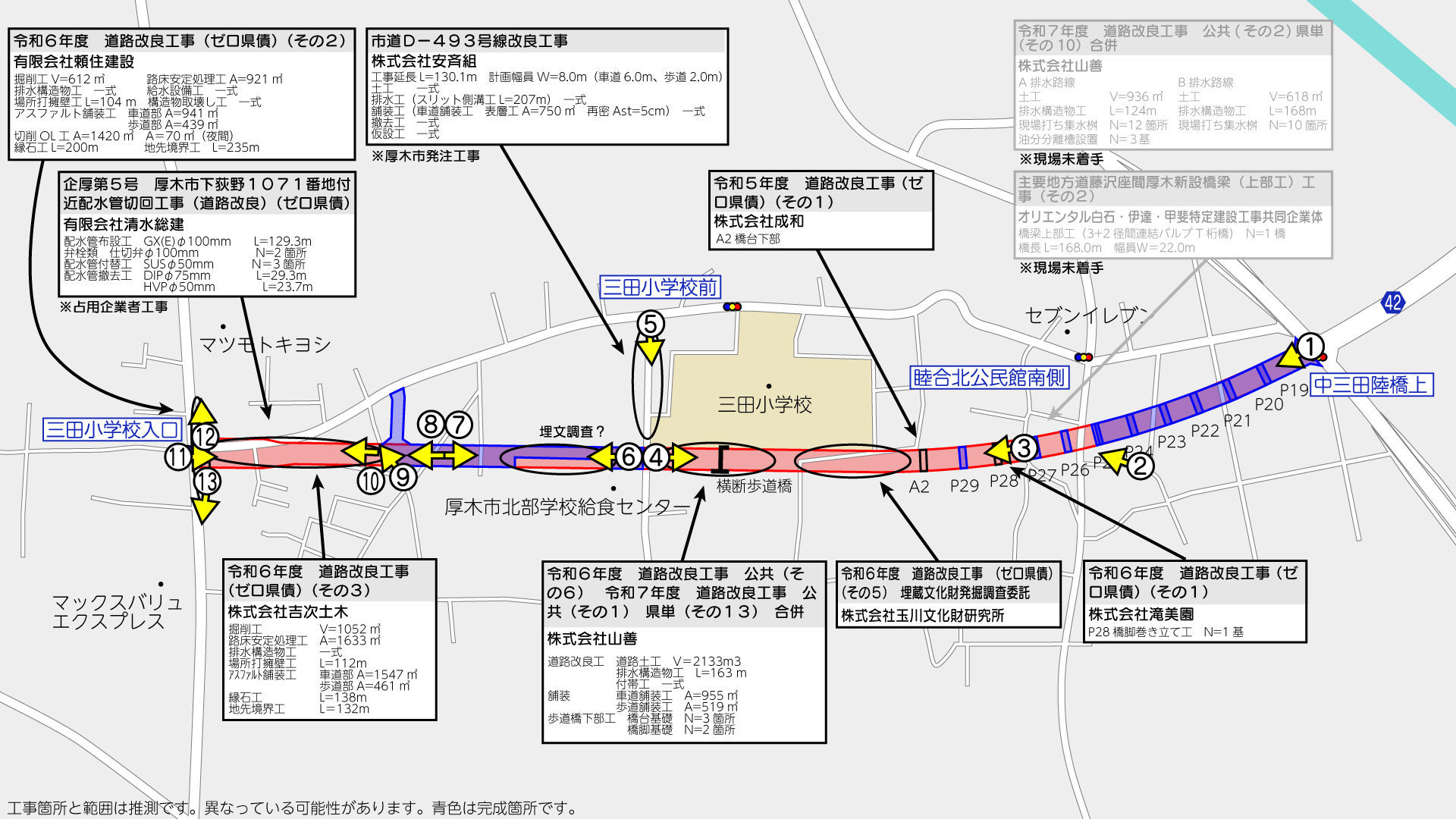

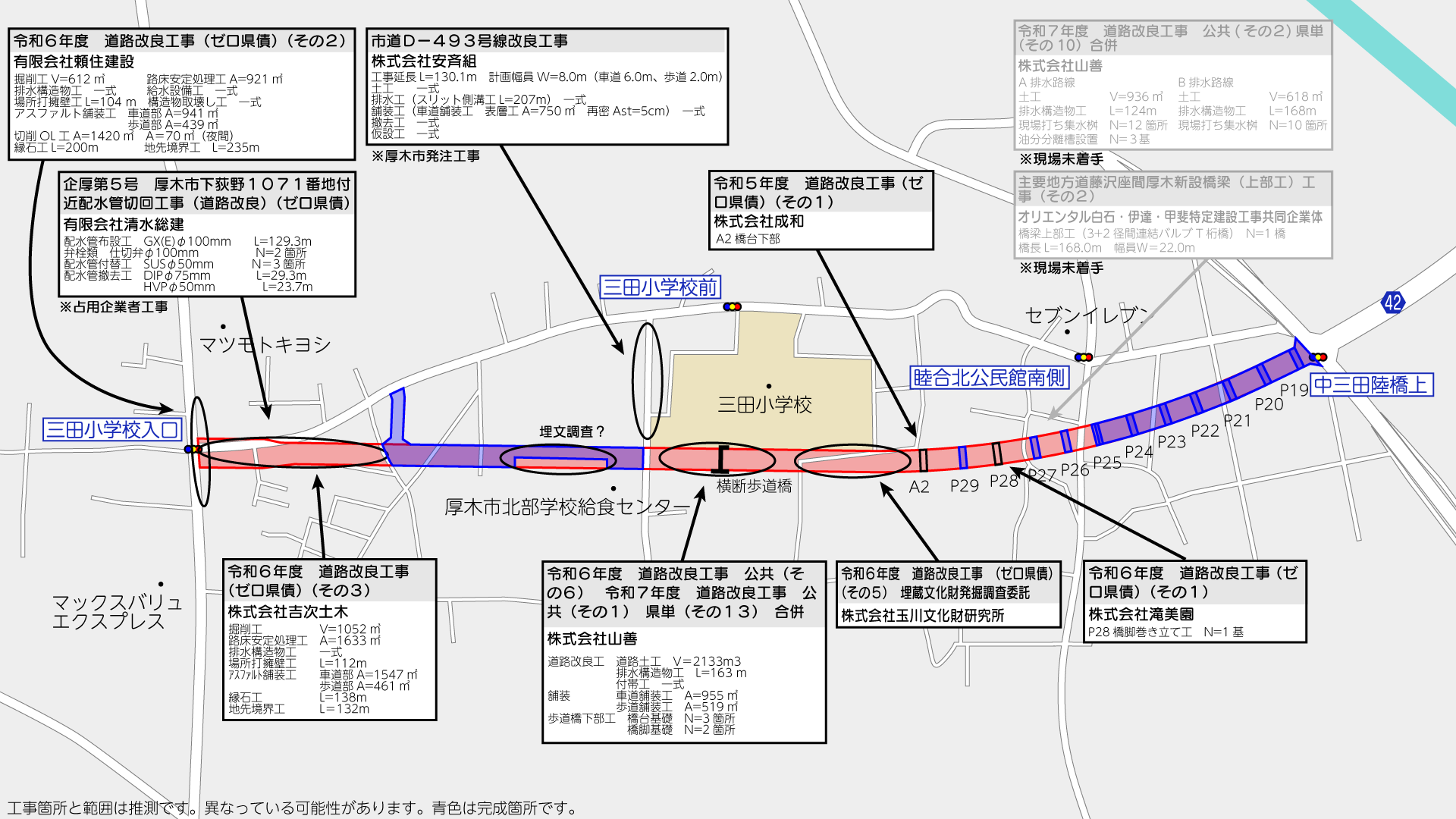

撮影位置はこの通りです。(周辺のGoogleマップ

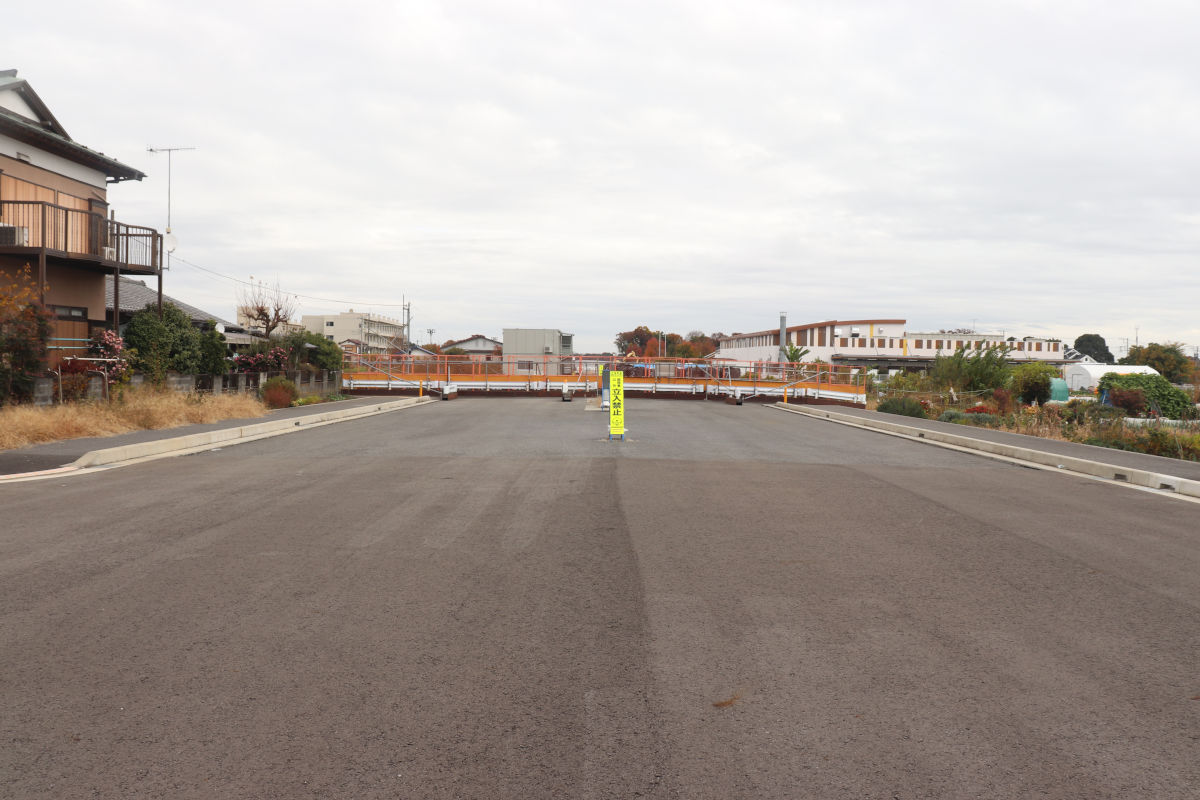

事業区間東端の中三田陸橋上交差点
①事業区間東端の中三田陸橋上交差点(地図

事業区間の東端である中三田陸橋上交差点です。

交差点自体が橋の上にあり、ここから更に橋で三田小学校方面へ繋がる計画です。

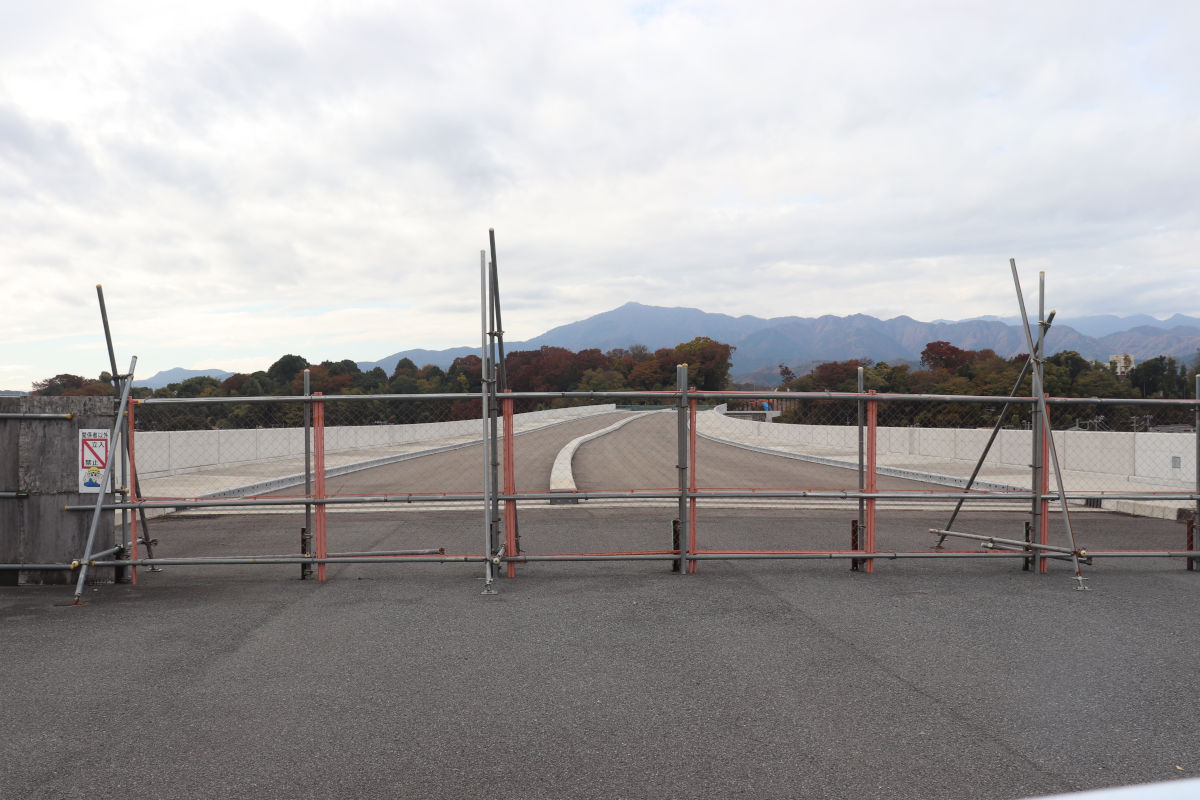

中三田陸橋上交差点から見た様子
①中三田陸橋上交差点から見た様子(地図

中三田陸橋上交差点のすぐそば(写真のジョイント部分)にP19橋脚があります。そこからP19、P20、P21・・・P29、A2橋台と橋梁が続く計画です。既にP25橋脚から東側までは上部工の桁も架かっていますが、ここ1年強は特に変化がありません。

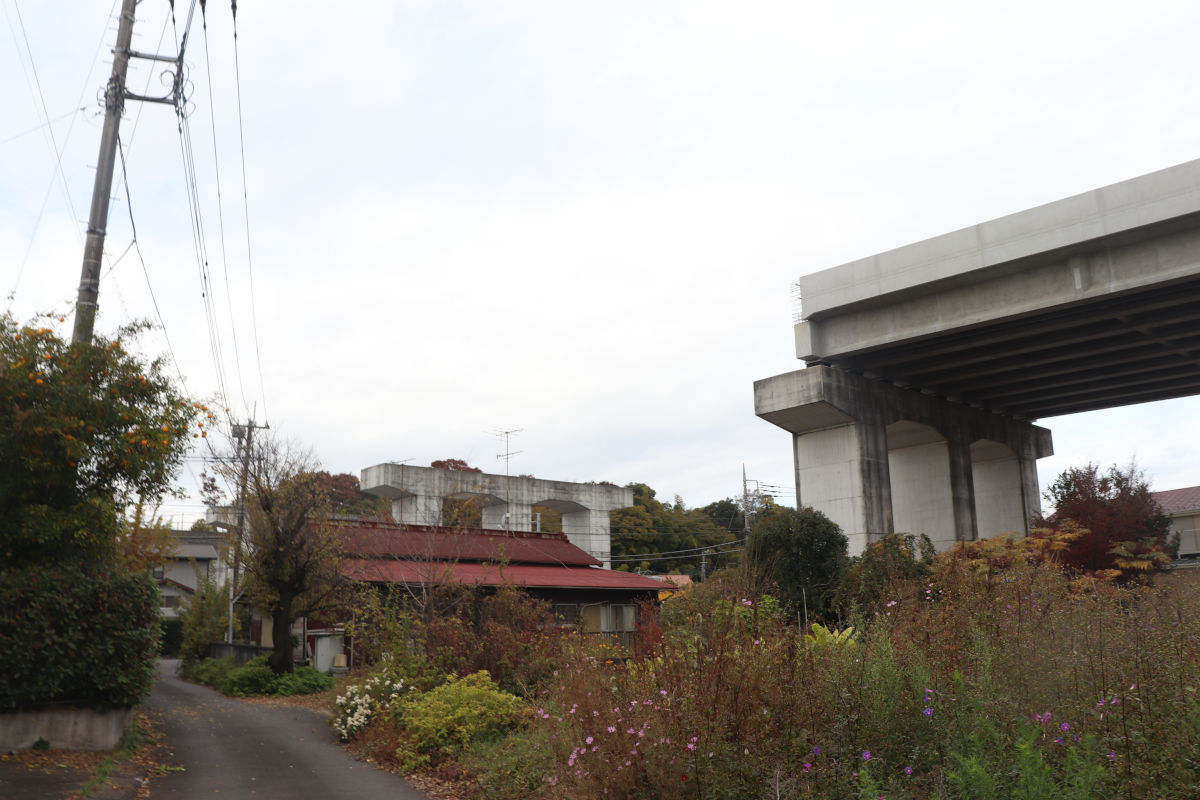

中三田陸橋を下から見る。右側の橋脚がP25
②中三田陸橋を下から見る。右側の橋脚がP25(地図

下から見るとこんな感じで、上部工はP25橋脚までで止まっています

この先P25~A2橋台についても、上部工工事が既に発注されていて、そのうち工事着手となると見られます。

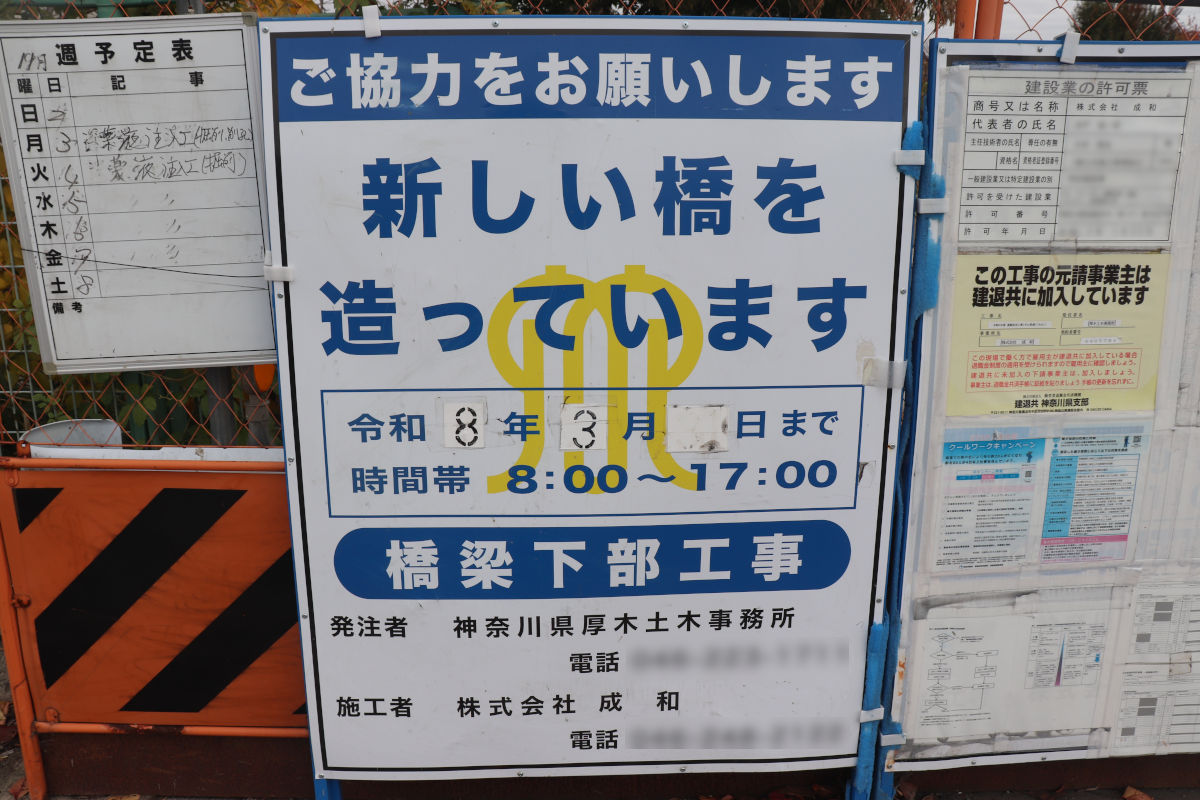

工事内容
工事件名主要地方道藤沢座間厚木新設橋梁(上部工)工事(その2)
施工者オリエンタル白石・伊達・甲斐特定建設工事共同企業体
工事期間2027年3月31日まで
工事概要橋梁上部工(3+2径間連結バルブT桁橋)N=1橋
橋長L=168.0m、幅員W=22.0m

工事件名、概要はこの通りです。

中三田陸橋の残りの上部工の製作・架設工事で、落札金額は1,996,500,000円(税込)です。

地方自治法第96条第1項第5号及び神奈川県条例に基づき、6億円以上の工事の契約は議会の議決が必要となるため、県議会第1回定例会で契約に関する議案が上程され、全会一致で可決され契約されています。

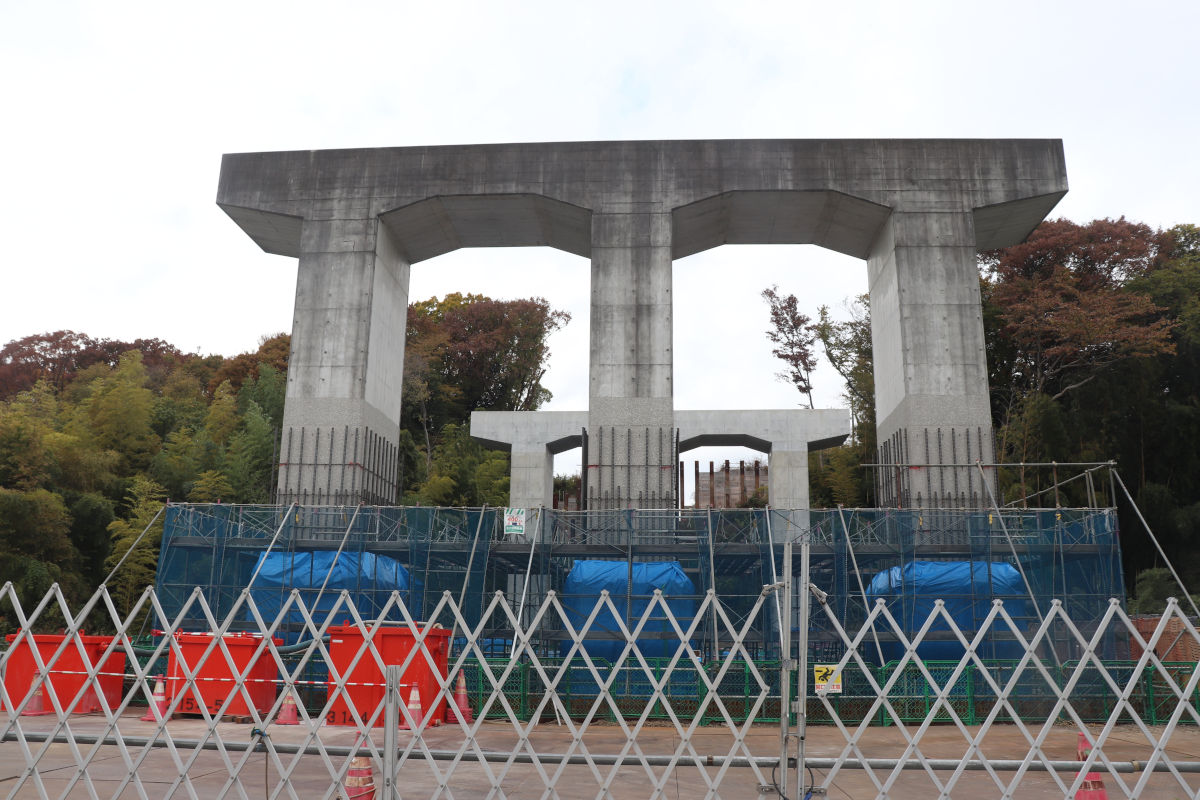

橋梁下部工の巻き立てが行われているP28橋脚
③橋梁下部工の巻き立てが行われているP28橋脚(地図

そんな中三田陸橋ですが、現在も下部工事が続けられています。

写真の一番手前はP28橋脚で、2016年ごろに完成していた橋脚です。この橋脚では下記に示す工事が行われています。

※撮影ミスです
工事内容
工事件名令和6年度 道路改良工事(ゼロ県債)(その1)
施工者株式会社滝美園
工事期間2026年3月31日まで

工事概要P28橋脚巻き立て工 N=1基

工事内容は、橋脚柱部に鉄筋コンクリートを巻き立てるものです。このような工事は耐震補強目的で行うことが多いですが、まだ完成から10年程度の新しい橋脚ですし、この橋脚しか工事をしていないので、何か理由があるのでしょうか?

また、この橋脚の裏側、斜面部分では、A2橋台の設置工事が進められています。

工事内容
工事件名令和5年度 道路改良工事(ゼロ県債)(その1)
施工者株式会社成和
工事期間2026年3月まで
工事概要

近づける場所がないので進捗の詳細は不明ですが、A2橋台の整備をしているところと見られます。

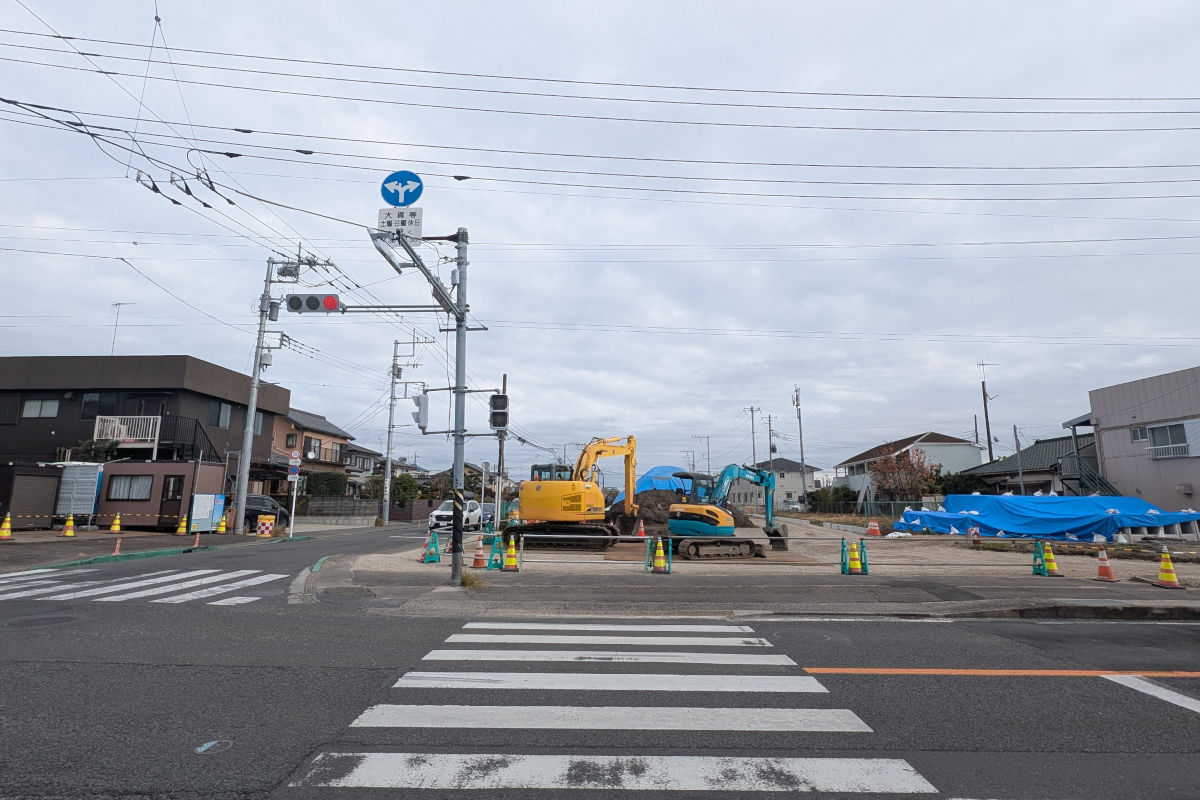

三田小学校南側

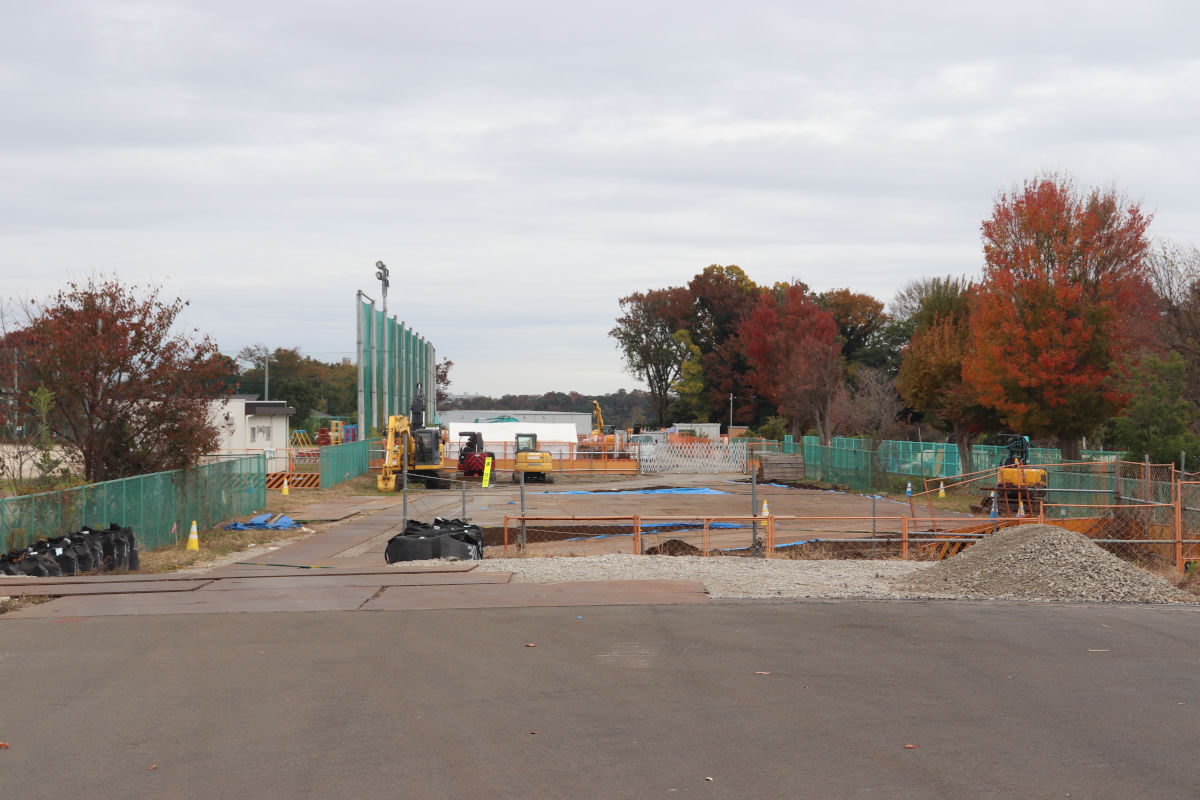

④三田小学校南側(地図

三田小学校の南側では、埋蔵文化財発掘調査と、道路整備工事が進められています。埋蔵文化財発掘調査に伴い、一部道路と通路が通行止めとなっています。

委託内容

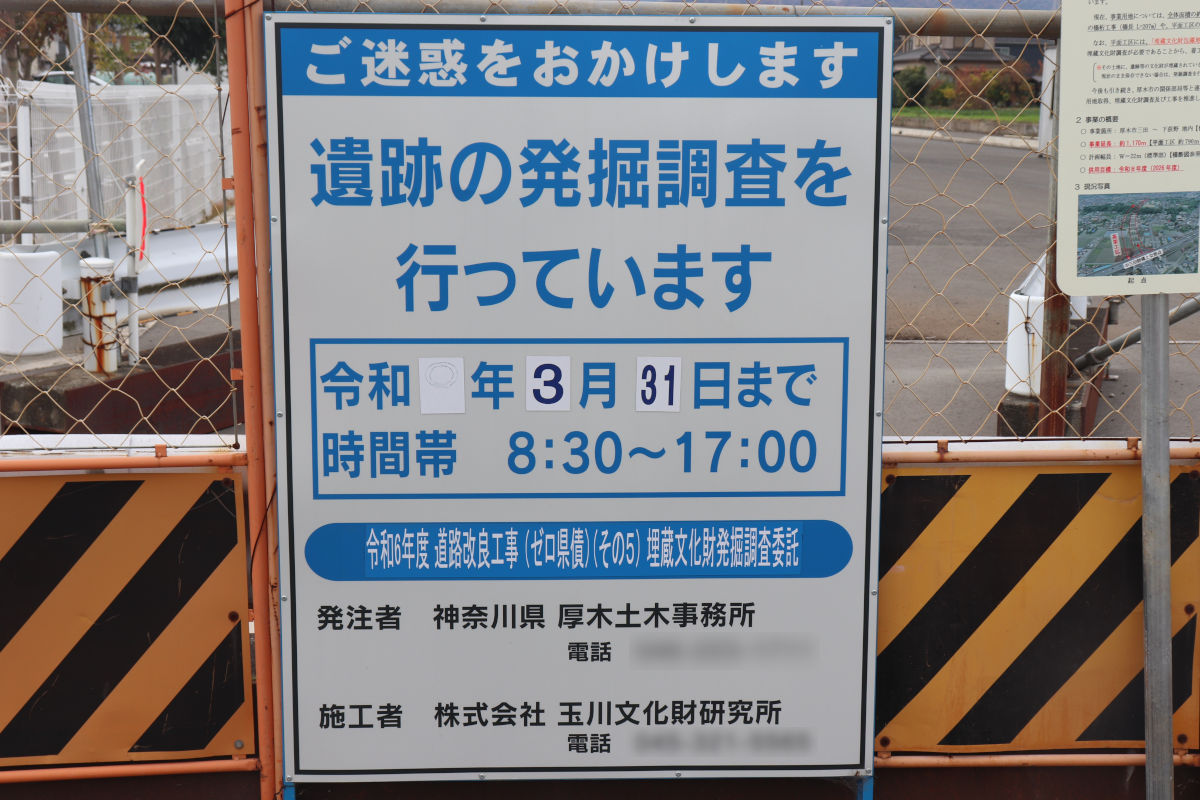

委託件名令和6年度 道路改良工事(ゼロ県債)(その5)埋蔵文化財発掘調査委託
受注者株式会社玉川文化財研究所
履行期限2026年3月31日まで
工事内容

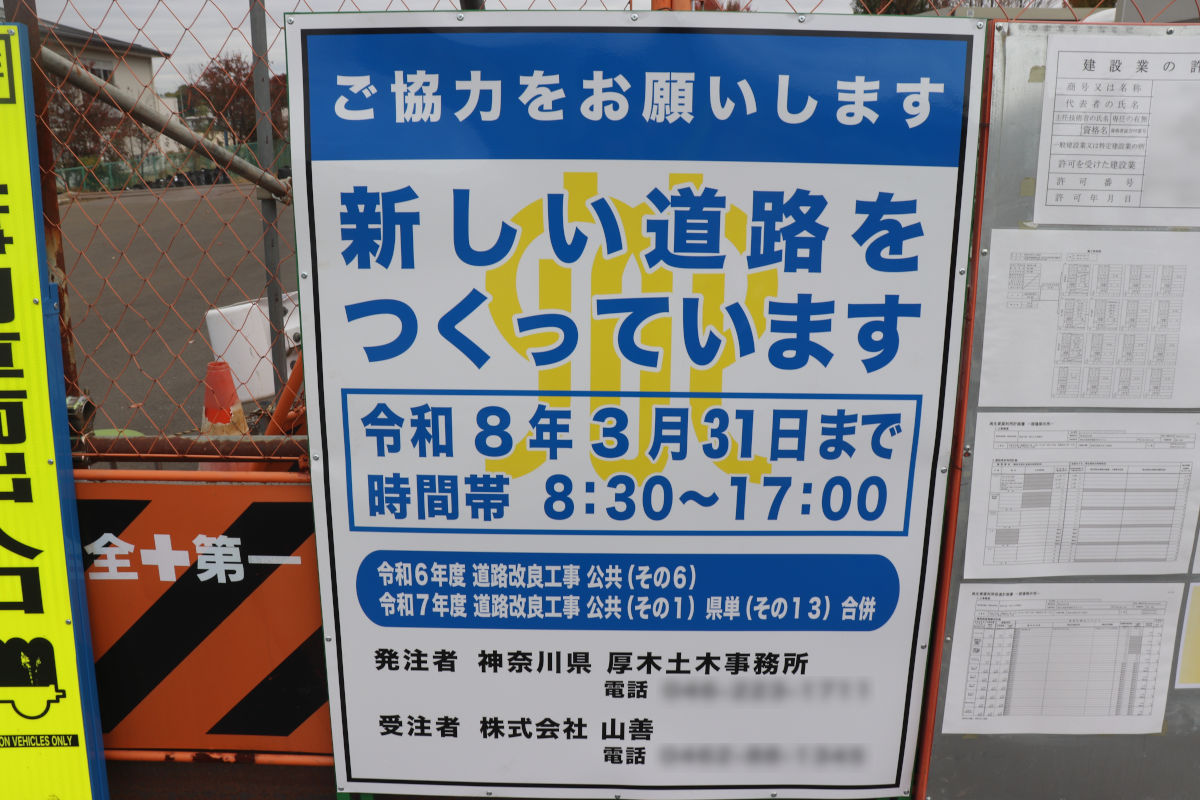

工事件名令和6年度 道路改良工事 公共(その6)令和7年度 道路改良工事 公共(その1)県単(その13)合併
施工者株式会社山善
工事期間2026年3月31日まで
工事概要道路改良
 道路土工    V=2,133m3
 排水構造物工  L=163m
 付帯工     一式
舗装
 車道舗装工   A=955㎡
 歩道舗装工   A=519㎡
歩道橋下部工
 橋台基礎    N=3箇所
 橋脚基礎    N=2箇所

埋蔵文化財発掘調査は、この区間には、「周知の埋蔵文化財包蔵地」が分布しているため、法令にのっとり調査を行っているものです。

道路改良工事は、入札情報サービスなどによると、車道の構築まで行い、このほか横断歩道橋の下部工事を行う計画としています。ちょうど写真④の左側のネットフェンスが途切れ、小学校側にBバリがあるあたりに横断歩道橋を設置する模様です。

厚木市道の改良工事
⑤厚木市道の改良工事(地図

三田小学校の西側の市道では、厚木市発注の道路改良工事が進められています。

現在幅員8m程度の車道のみの道路に、2m程度歩道を新設し、車道6m・歩道2mの道路とする模様です。

小学校が近いため、通学路の各種安全対策が実施されているところです。

現在は、一部区間でスリット側溝の整備などが進められていました。

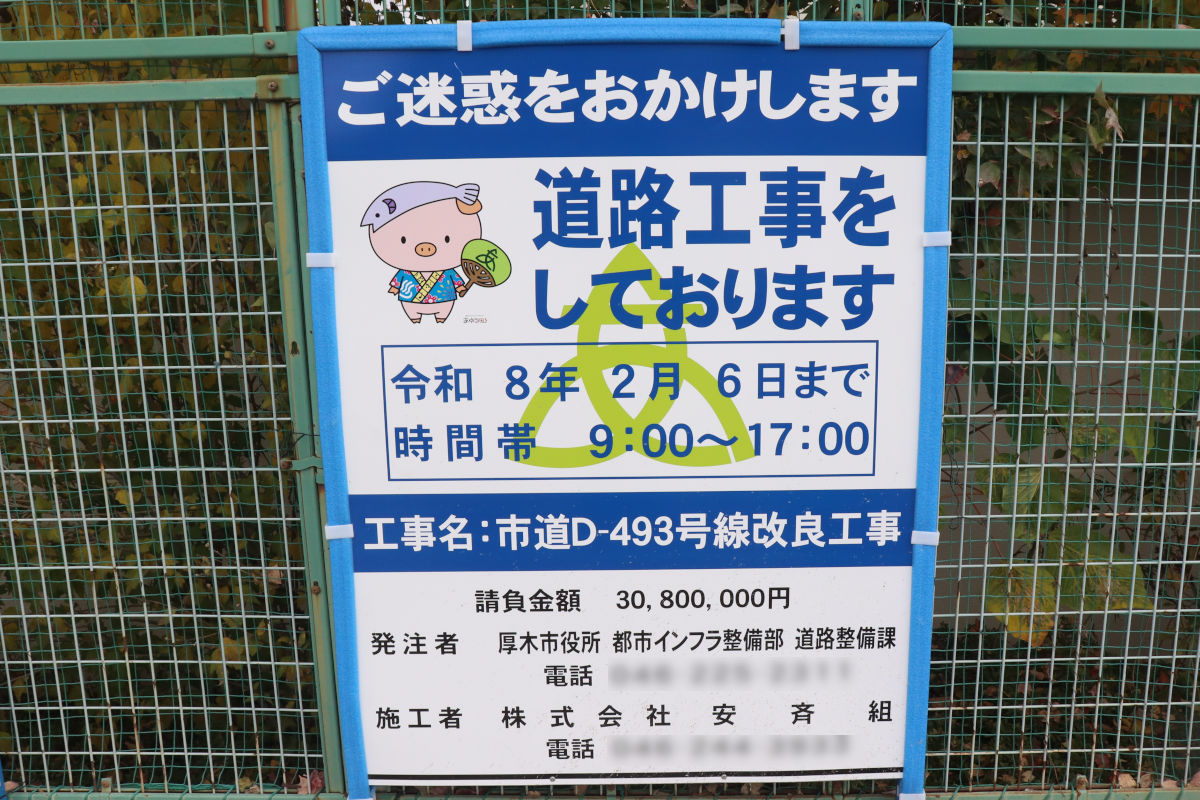

工事内容
工事件名市道Dー493号線改良工事
施工者株式会社安斉組
工事期間2026年2月6日まで
工事概要工事延長L=130.1m 計画幅員W=8.0m(車道6.0m、歩道2.0m)
給食センター北側

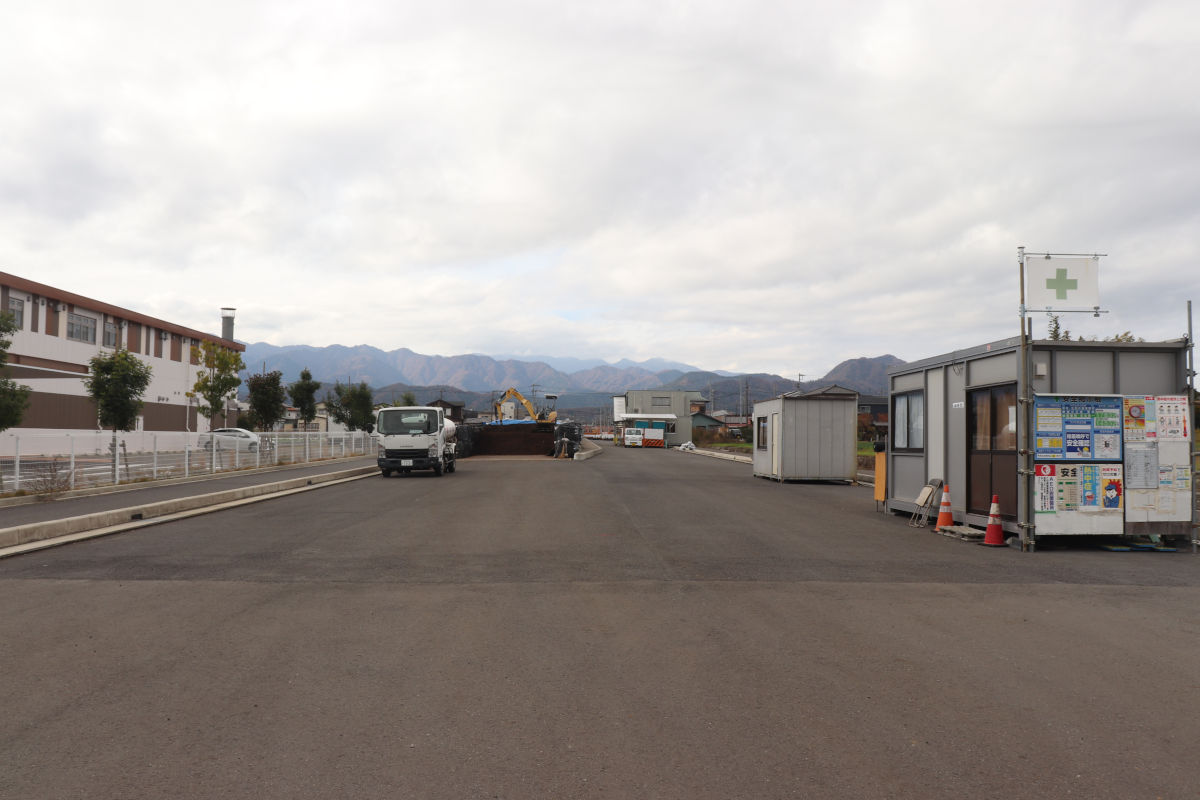

⑥給食センター北側(地図

厚木市北部学校給食センター北側では、既に整備した道路上に土砂を置くなどの作業をしていました。

前回訪問時点でアスファルト舗装をしていたところなので、前後のどこかの工事の土砂の仮置きをしているんじゃないかなと想像しています。

また、こちら側に埋蔵文化財発掘調査の看板が出ていましたが、さすがにこの範囲では現在は埋蔵文化財発掘調査はしていないんじゃないかなと思います。

⑦給食センター西側(地図

給食センター西側は、おおむね道路形態に整備が完了しています。

給食センター西側から西向きに見る

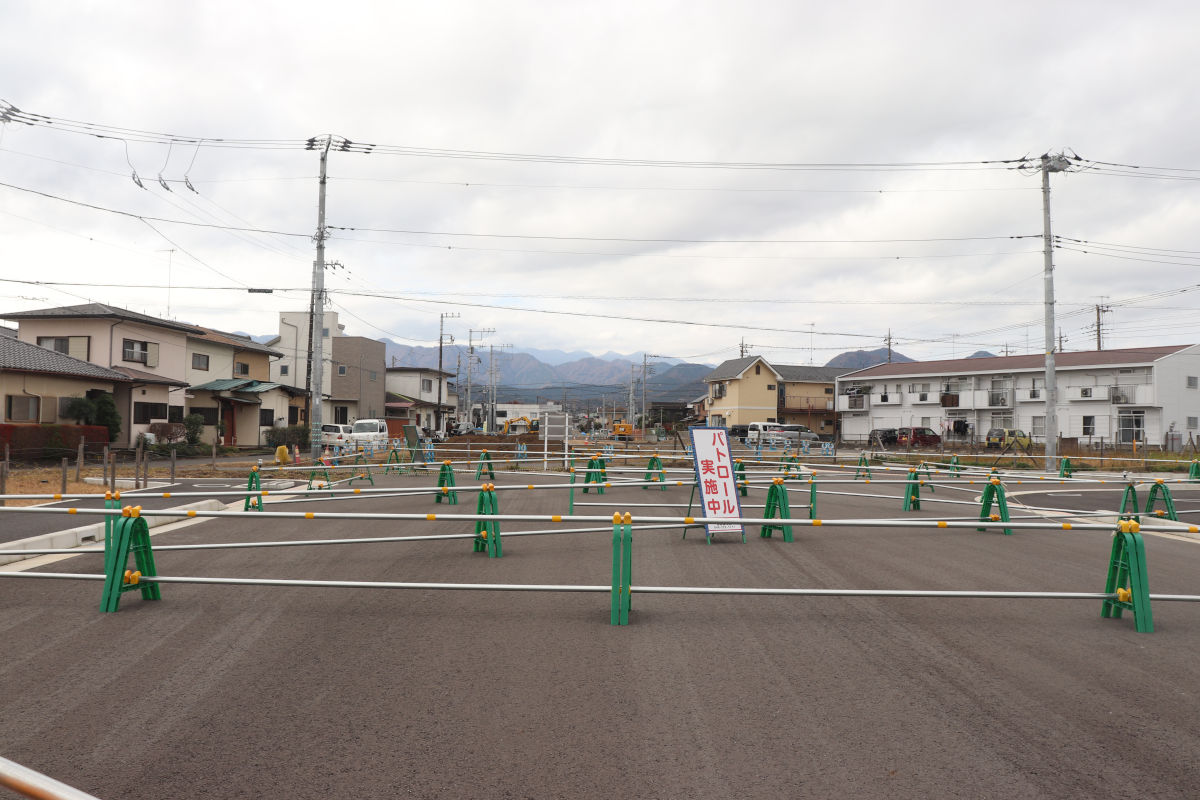

⑧給食センター西側から西向きに見る(地図

未供用部に立ち入る人や遊ぶ人がいるのか知りませんが、やたらバリケードがすごいところがありました。

関連外郭部接続部

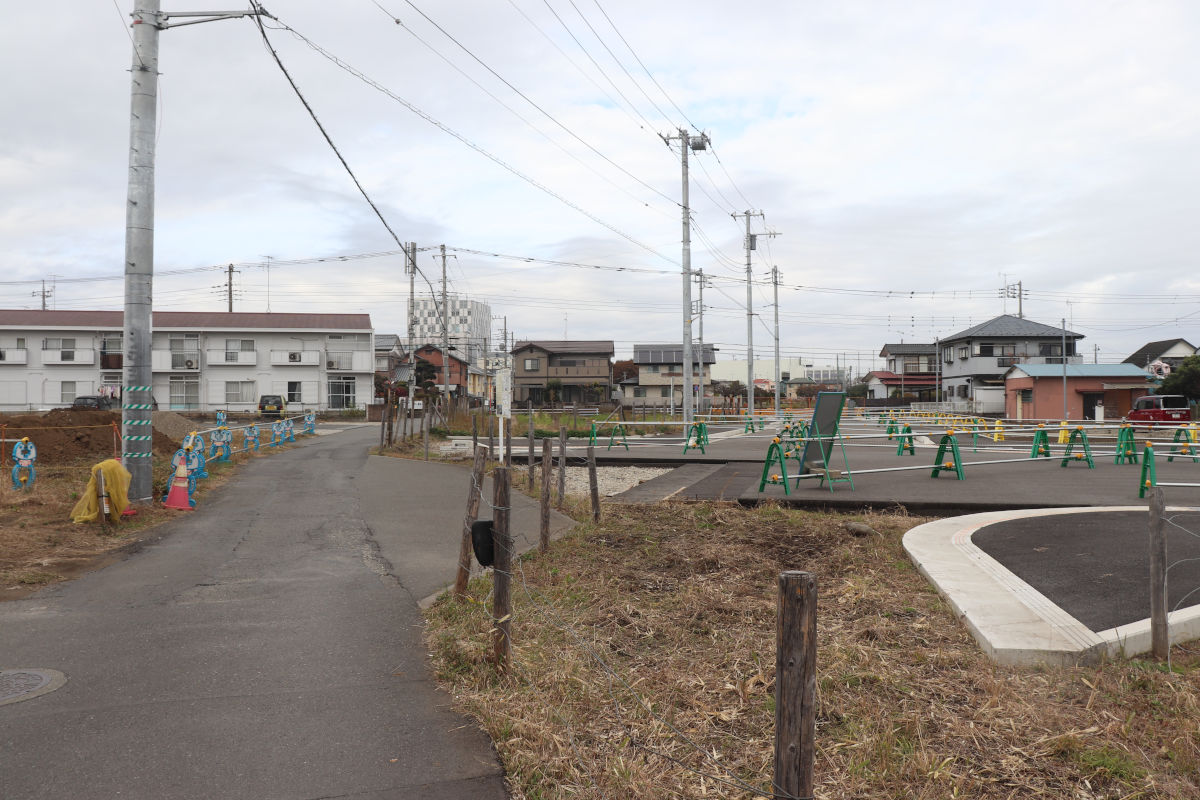

⑨関連外郭部接続部(地図

現道側と接続する関連外郭部も完成していますが、現在は未供用です。

この付近の既存道路との擦り付けなどはまだ行われていません。

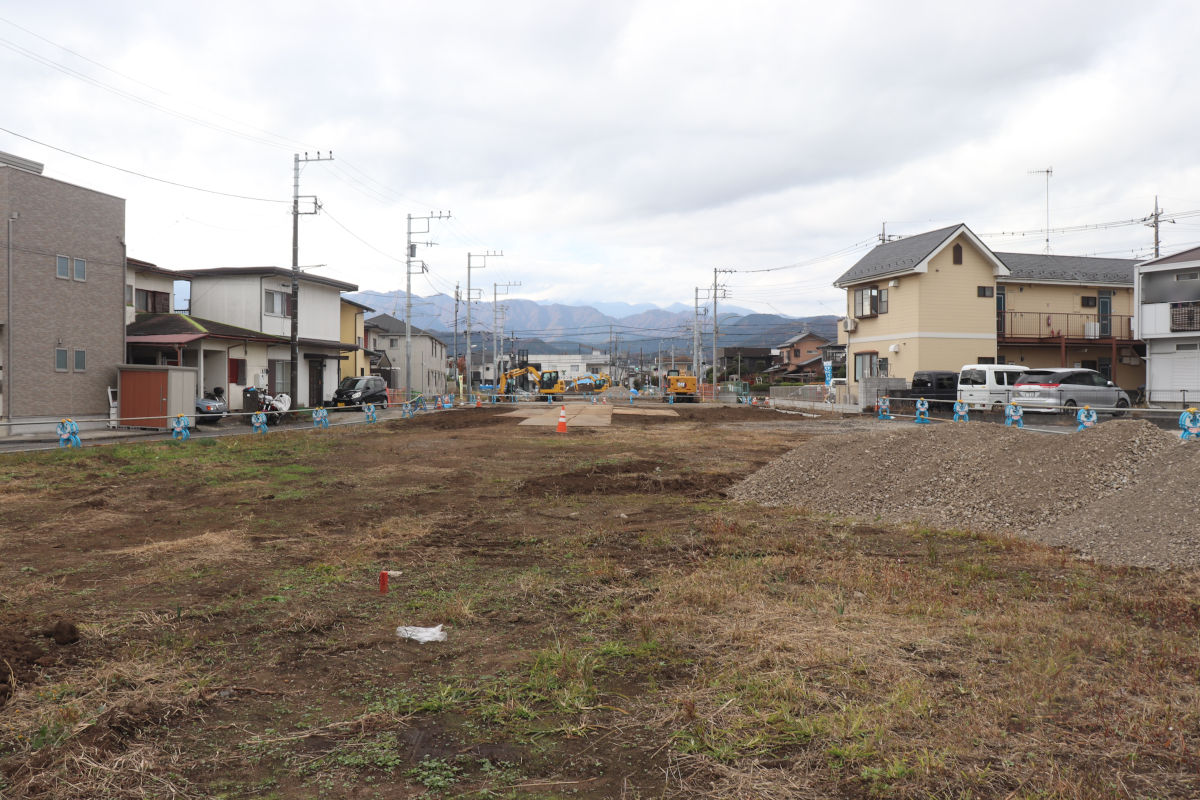

⑩の地点(地図

この付近は、昨年同時期に訪問時点でもアパートなどが残っていた部分ですが、用地取得されたようで更地になっていました。

写真奥、現道と重複する区間では、下記の工事が行われています。写真手前側が工事区間に含まれているかは不明です。

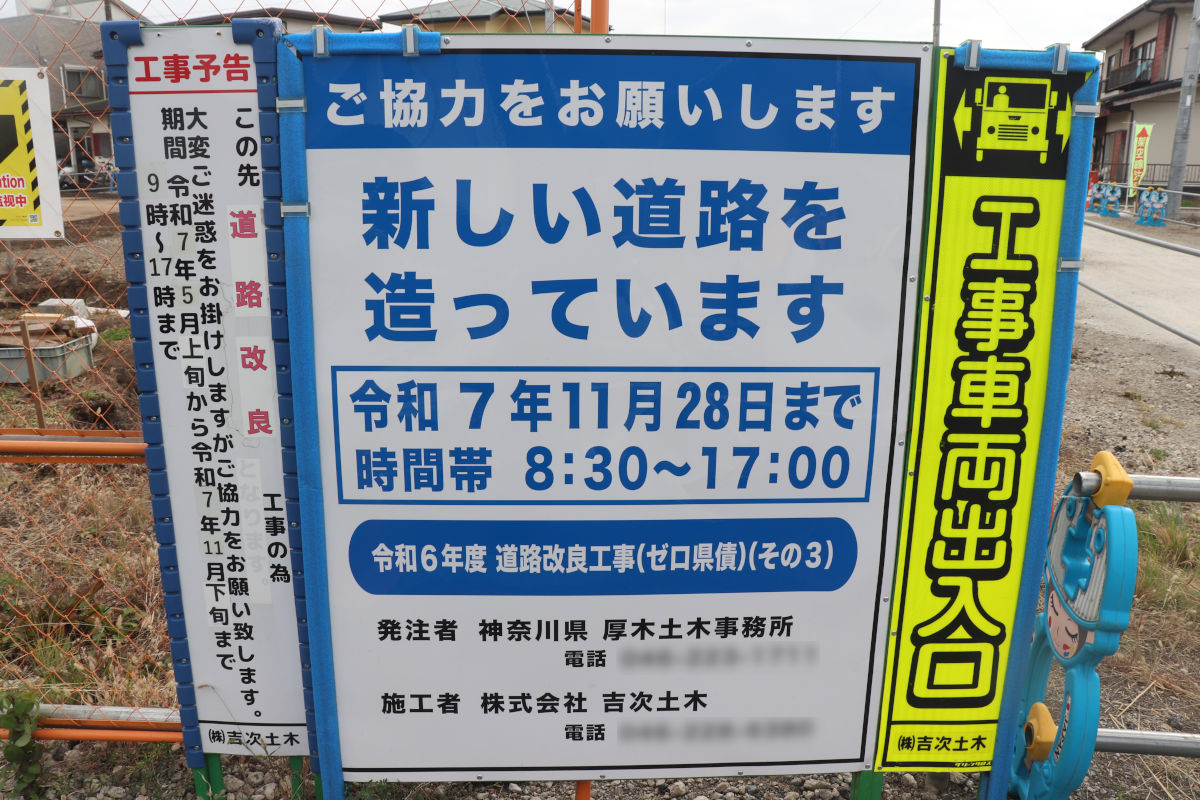

工事内容
工事件名令和6年度 道路改良工事(ゼロ県債)(その3)
施工者株式会社吉次土木
工事期間2025年11月28日まで
(撮影日時点)
工事概要工事延長 L=117m
掘削工    V=1,052m3
路床安定処理工 A=1,633m2
排水構造物工  一式
場所打擁壁工  L=112m
アスファルト舗装工  車道部 A=1,547m2 歩道部 A=461m2
縁石工    L=138m
地先境界工  L=132m

このほか、この部分では、神奈川県企業庁厚木水道営業所発注の水道管切回し工事が行われていました。看板が出ていただけなので詳細は不明ですが、現道の水道管を移設する工事ではないかなと推測しています。

工事内容

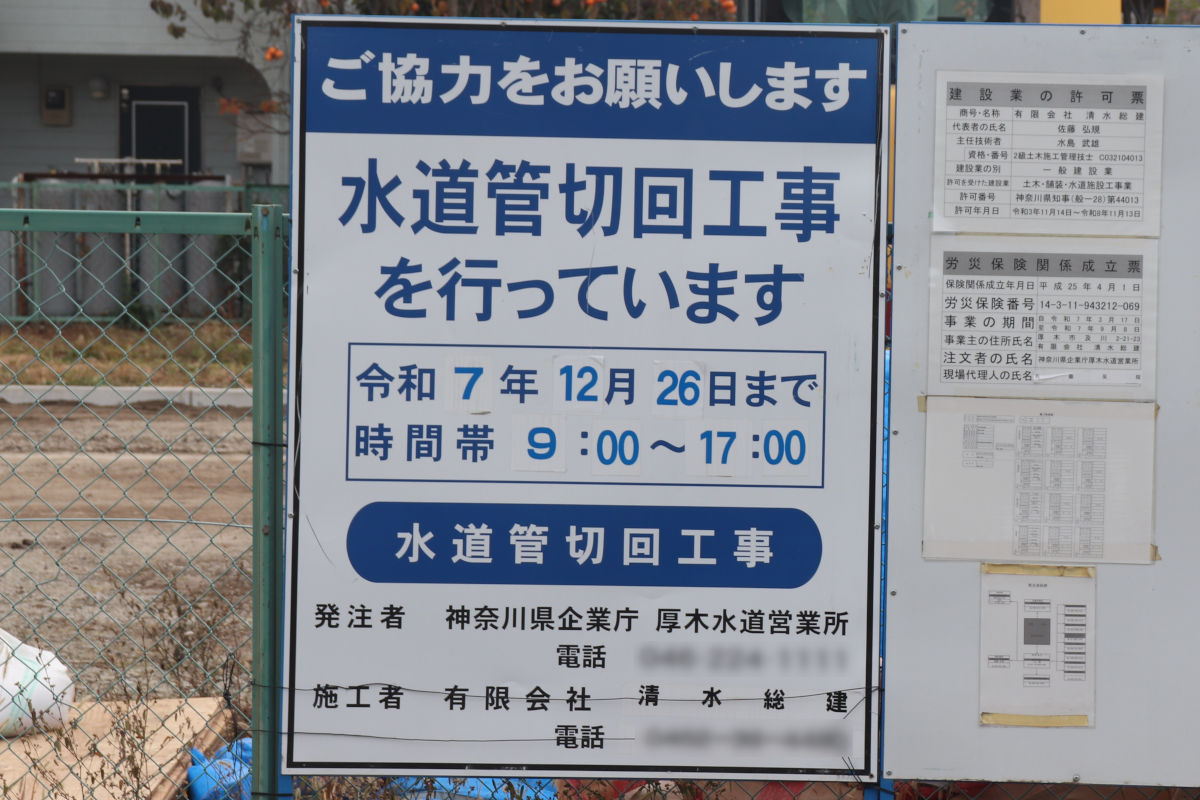

工事件名厚木市下荻野1 0 7 1 番地付近配水管切回工事(道路改良)(ゼロ県債)
施工者有限会社清水総建
工事期間2025年12月26日まで
工事概要排水管布設工、弁栓類、配水管付替工、配水管撤去工
⑪三田小学校入口交差点(地図

終点側から見るとこのような様子で、写真右側には縁石布設中で、道路形態に近づきつつあります。道路計画幅員が、現道と重なっているかしょがあることから、交通を切回しながら施工するのではないかと想像しています。

⑫県道63号北向き(地図

終点側で接続する県道63号(相模原大磯)も拡幅工事が進められています。

現状では右折レーンがない交差点のため、右折レーン設置のための拡幅と見られます。

工事内容
工事件名令和6年度 道路改良工事(ゼロ県債)(その2)
施工者有限会社頼住建設
工事期間2026年3月31日まで
工事概要工事延長 L=274m
掘削工V=612m3  路床安定処理工A=921m2
 排水構造物工  一式 給水設備工 一式
 場所打擁壁工L=104m 構造物取壊し工 一式
 アスファルト舗装工 車道部 A=941m2 歩道部 A= 439m2
 切削オーバーレイ工  A=1,420m2 切削オーバーレイ工  A=  70m2【夜間】
 縁石工 L=200m  地先境界工  L=235m

建設業法関係の看板はありましたが、よく見る青色の看板が見当たりませんでした。

⑬県道63号南側(地図

県道63号の南側も同様に拡幅する計画です。

今回の工事でこの付近も含まれているかはわかりませんが、路面にカッターが入っている箇所がありました。
