品川区で事業が行われている補助第29号線(戸越)の進捗状況を見て来ました。
東京都が木密対策などで整備を進めている特定整備路線の一部で、補助第29号線は山手通り~環七通り間で連続して事業が進められています。

事業概要
補助第29号線は品川区大崎三丁目から大田区南馬込六丁目に至る延長約5,040mの都市計画道路です。このうち上記で示した百反通りから都道鮫洲大山線までの区間では、「戸越区間」として道路を整備する事業を行っています。
施行者は東京都で、延長は約825m、幅員20mの道路として整備される計画です。
この道路は、市街地の延焼を遮断し、避難や救援活動の空間ともなる、防災上効果の高い都市計画道路として指定し、生活再建などの特別な支援策を期間限定で実施する「特定整備路線」に指定されています。
基本データ
| 施行者 | 東京都 |
| 延長 | 約825m |
| 幅員 | 20m |
| 事業施行期間 | 2014年9月19日~2026年3月31日 |
| 2026年1月23日現在 | |
用地取得率の推移
※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点
最近の発注状況
| 工事 | |||
|---|---|---|---|
| 発注年度 | 工事名称 | 受注者 | 当初契約額(税込) |
| ※これ以前は情報収集していません | |||
| 2025年度 | 緊急車両等通行路整備工事(7二-補29戸越外2箇所) | 2026年3月5日開札予定 | |
| 委託 | |||
|---|---|---|---|
| 発注年度 | 委託名称 | 受注者 | 当初契約額(税込) |
| ※これ以前は情報収集していません | |||
| 2024年度 | 令和7年度東京都市計画道路事業補助線街路第29号線(大崎・戸越・豊町・西大井・西大井東馬込)生活再建プランナー業務委託 | 住商レジデンシャル株式会社 | 74,632,800円 |
| 2025年度 | 令和8年度東京都市計画道路事業補助線街路第29号線(大崎・戸越・豊町・西大井・西大井東馬込)生活再建プランナー業務委託 | 2026年2月26日開札予定 | |
補助第29号線の他の区間
この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。
タグ:補助第29号線(戸越)
進捗状況

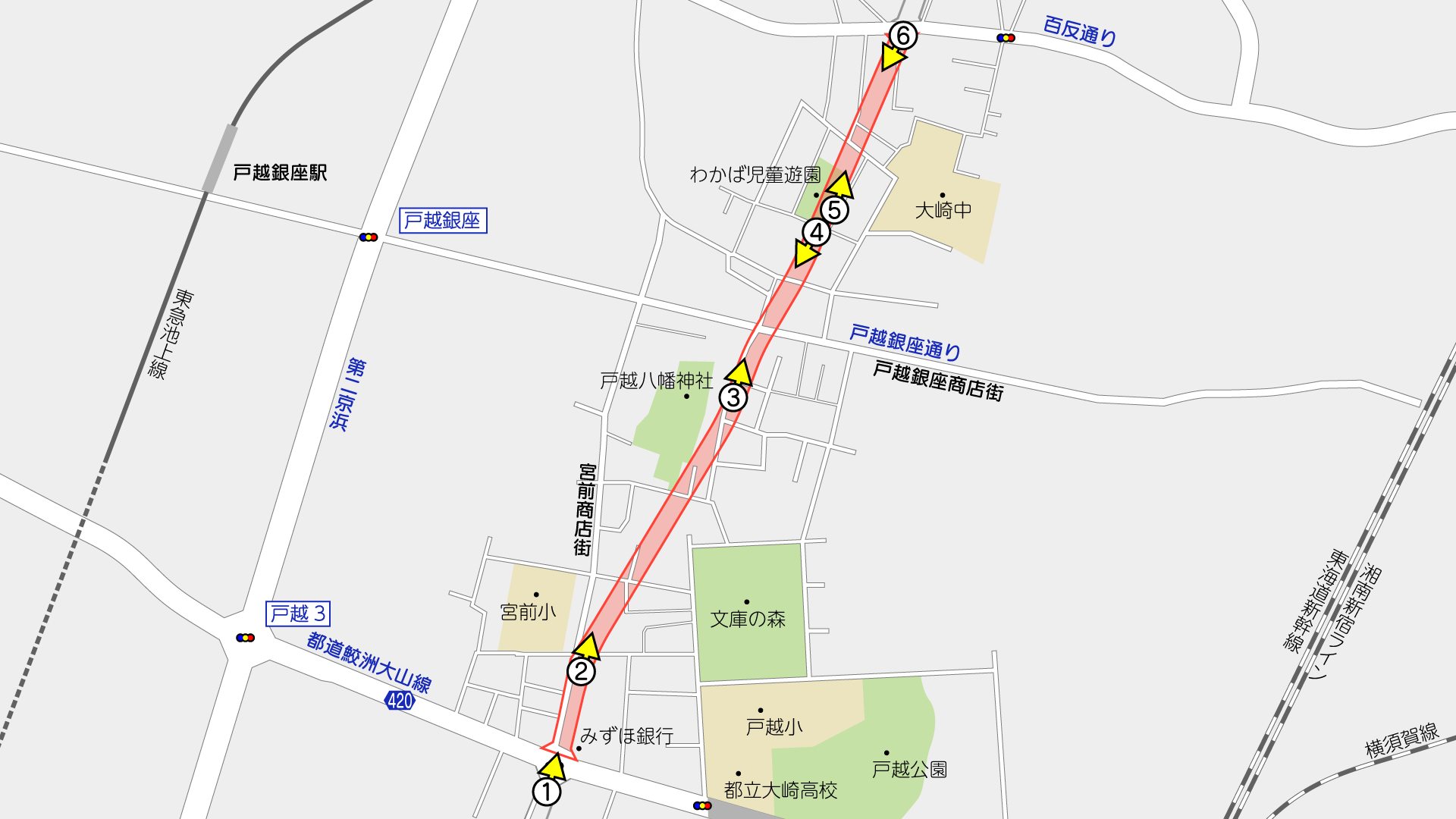

撮影位置はこの通りです。(周辺のGoogleマップ)

都道鮫洲大山線420から北側が事業区間です。
この南側は戸越公園駅周辺地区として、別途事業が進められています。

計画道路の幅員は20mです。交差する鮫洲大山線と同じくらいの広さです。

引き続き用地の取得が進められています。東京都のサイトによると、2025年4月1日時点の用地取得率は54%とのことです。
道路はこの先でやや東寄り(右寄り)に進路を変え戸越八幡神社の東側に抜ける計画です。

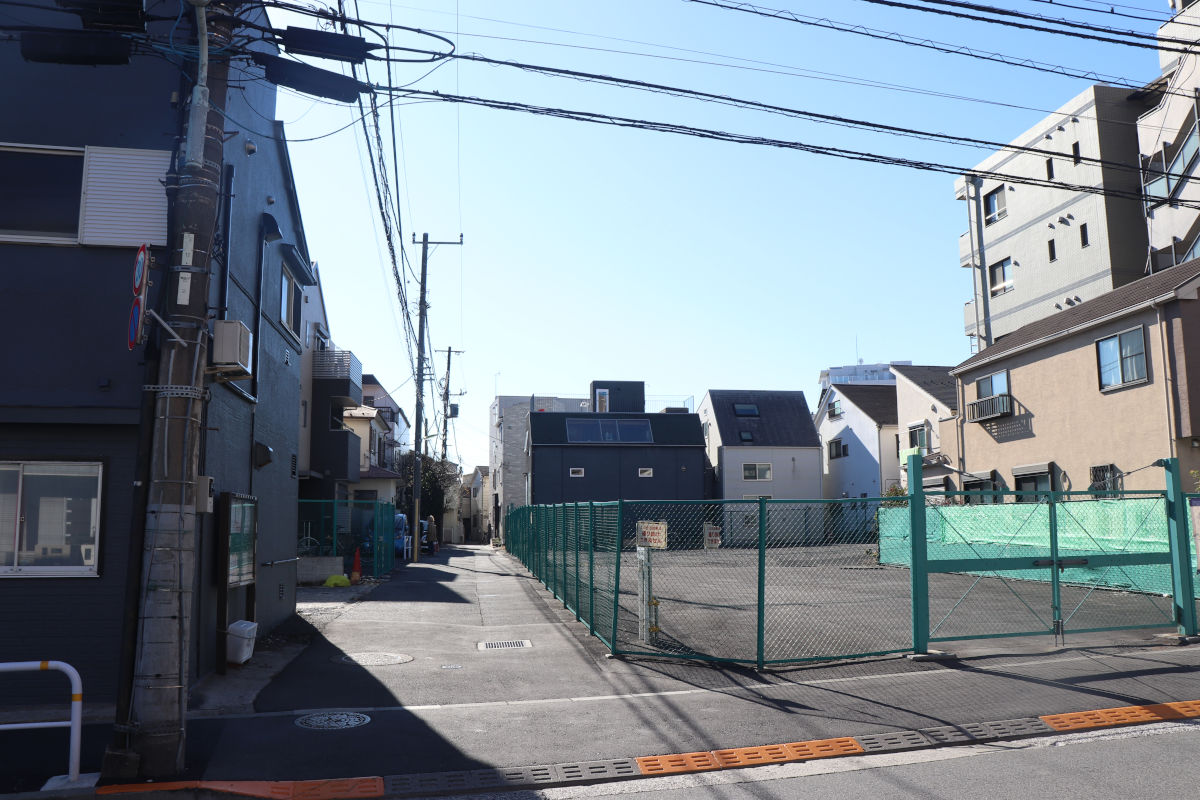

八幡坂通り商店街を抜け北上する計画です。この付近の用地取得率は低いように見えました。
この先で戸越銀座通りと交差する計画です。
周辺は木造住宅が多いです。
周辺は「地震に関する地域危険度測定調査(第9回)」における総合危険度ランクが4の地域となっています。

戸越銀座通りの北側は少し高低差のある土地です。

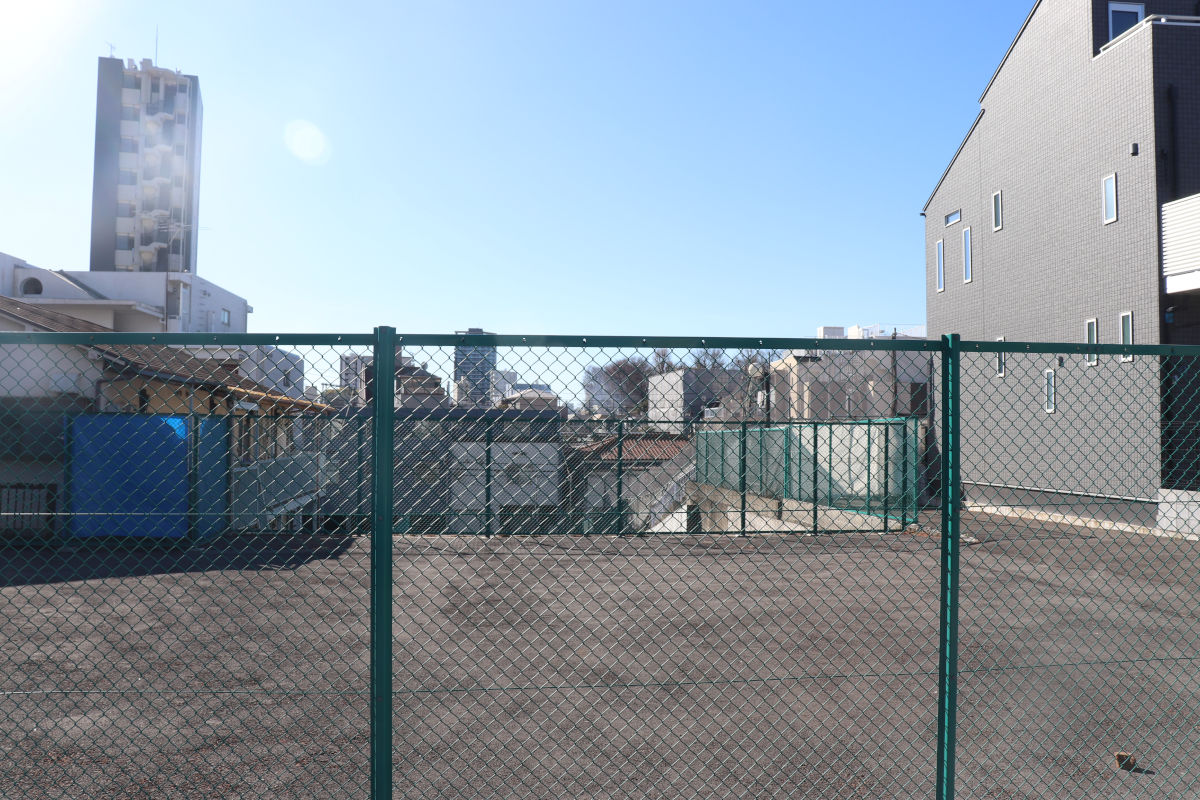

この高低差のある土地の下側にあったとごし幼稚園は、2024年3月で閉園し多様で更地になっていました。

道路は、わかば公園の東側半分を抜け、さらに北上します。
現時点でこの戸越区間は、工事は特に行われていないようです。

百反通りと交わるところまでがこの事業の区間です。
この北側の区間は「大崎区間」として別途事業中です。

撮影日:2026年1月12日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。
