品川区で事業が行われている補助第29号線(大崎)の進捗状況を見て来ました。
東京都が木密対策などで整備を進めている特定整備路線の一部で、補助第29号線は山手通り~環七通り間で連続して事業が進められています。このうちの山手通り~百反通り間です。

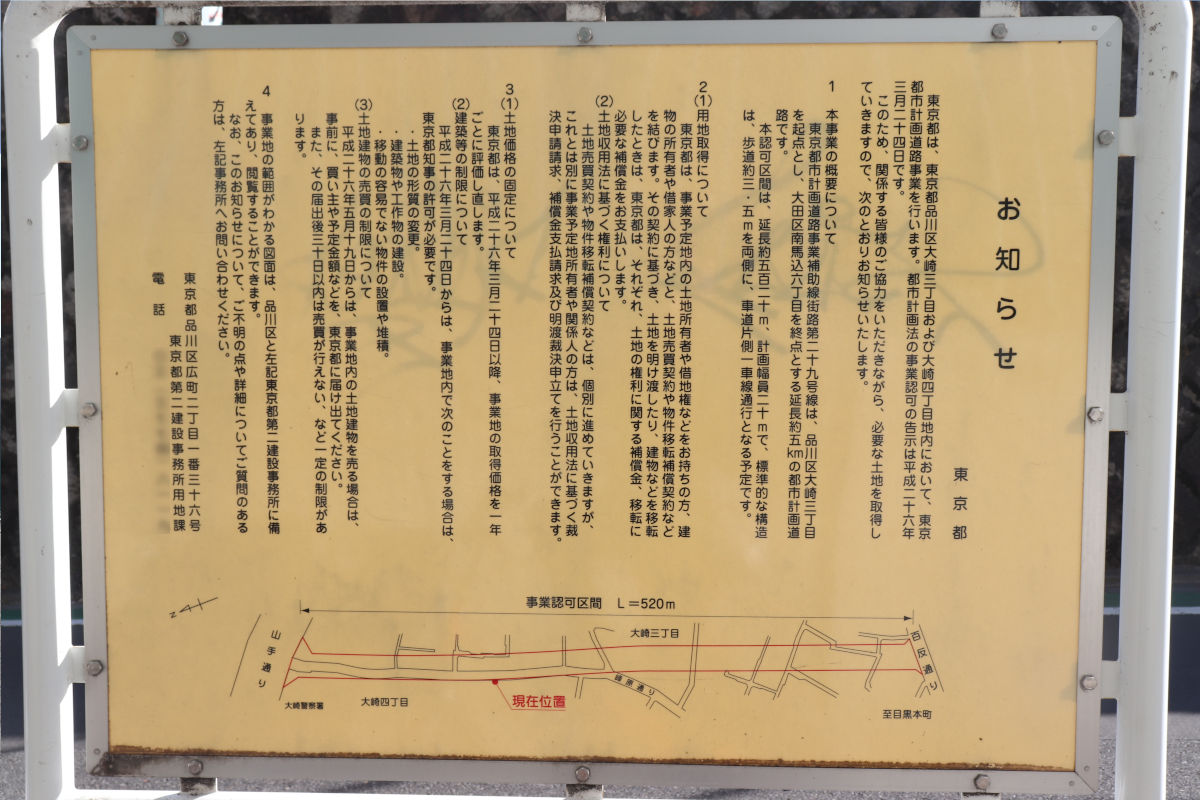

事業概要
補助第29号線は品川区大崎三丁目から大田区南馬込六丁目に至る延長約5,040mの都市計画道路です。このうち上記で示した山手通りから百反通りまでの区間では、「大崎区間」として道路を整備する事業を行っています。
施行者は東京都で、延長は約520m、幅員20mの道路として整備される計画です。
この道路は、市街地の延焼を遮断し、避難や救援活動の空間ともなる、防災上効果の高い都市計画道路として指定し、生活再建などの特別な支援策を期間限定で実施する「特定整備路線」に指定されています。
基本データ
| 施行者 | 東京都 |
| 延長 | 約520m |
| 幅員 | 20m |
| 事業施行期間 | 2014年3月24日~2026年3月31日 |
| 2026年1月23日現在 | |
用地取得率の推移
※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点
最近の発注状況
| 工事 | |||
|---|---|---|---|
| 発注年度 | 工事名称 | 受注者 | 当初契約額(税込) |
| ※これ以前は情報収集していません | |||
| 2024年度以降は未発注 | |||
| 委託 | |||
|---|---|---|---|
| 発注年度 | 委託名称 | 受注者 | 当初契約額(税込) |
| ※これ以前は情報収集していません | |||
| 2024年度 | 令和7年度東京都市計画道路事業補助線街路第29号線(大崎・戸越・豊町・西大井・西大井東馬込)生活再建プランナー業務委託 | 住商レジデンシャル株式会社 | 74,632,800円 |
| 2025年度 | 令和8年度東京都市計画道路事業補助線街路第29号線(大崎・戸越・豊町・西大井・西大井東馬込)生活再建プランナー業務委託 | 2026年2月26日開札予定 | |
補助第29号線の他の区間
この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。
タグ:補助第29号線(大崎)
写真等

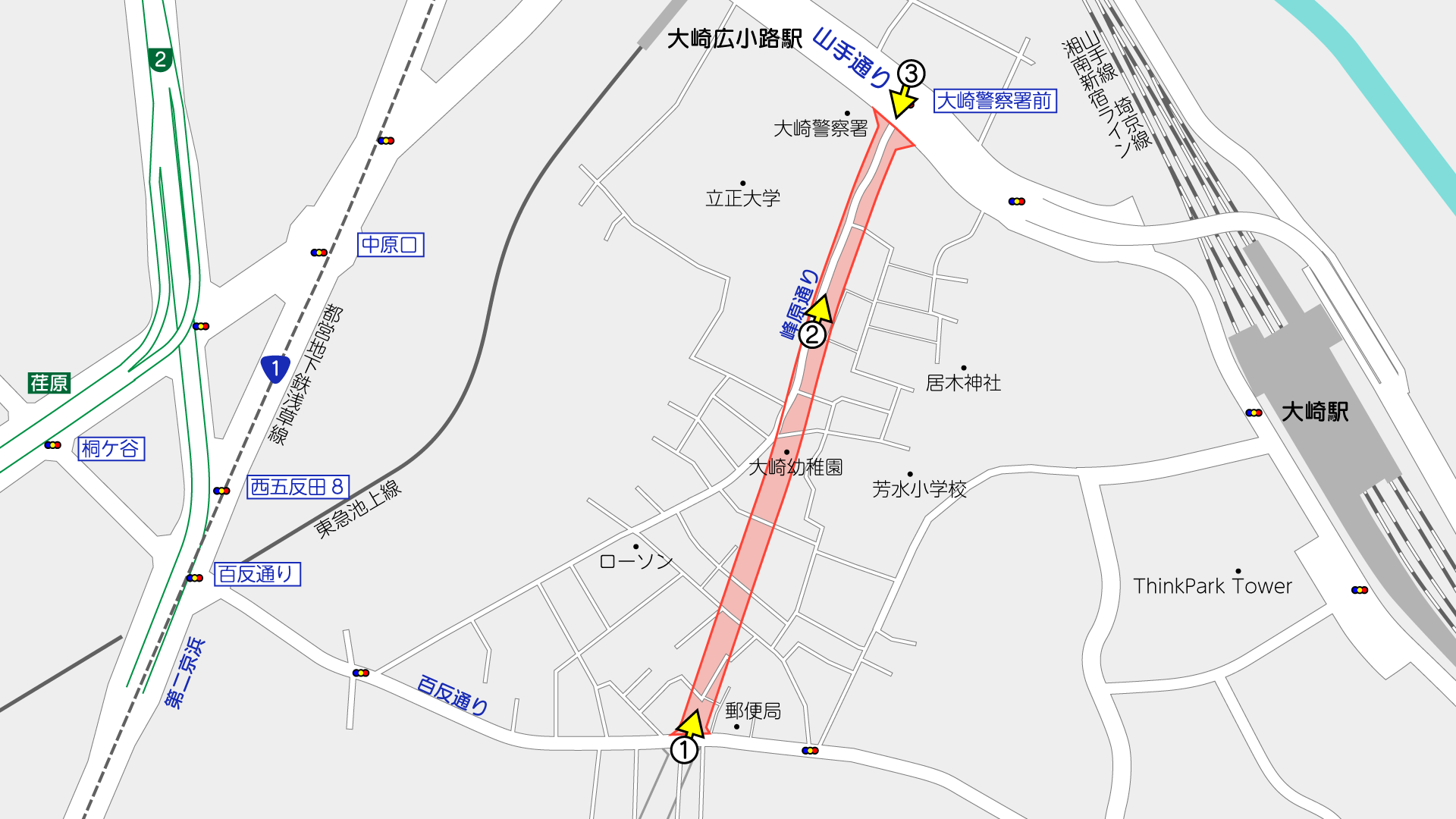

撮影位置はこの通りです。(周辺のGoogleマップ)

百反通りから北側が事業区間です。
この南側も「戸越区間」として別途事業中です。

引き続き用地の取得が進められていますが、東京都のサイトによると、2025年4月1日時点の取得率は44%に留まっています。ここのところは1年で5ポイント程度の伸びが続いています。
この先かなり道が狭く入り組んでいます。公道に見えても帰って調べたら私道だったところもありました。まとまって取得されている区画もありますが掲載不向きなので控えます。
この先、大崎幼稚園のところで峰原通りに合流します。幼稚園の大部分が道路予定地になっています。

この先は峰原通りに沿って道路が整備される計画で、この付近は右側に拡幅されるような恰好になります。
山手通りに向かって下り坂が続き、さらに横断方向の高低差もあるという地形です。

山手通りと交わる大崎警察署前交差点が補助第29号線の起点となります。警察署の駐車場の一部が道路予定地になっているんじゃないかなと思われます。
