ブログタイトルの変更を検討しています

補助第227号線(大和町) 早稲田通り側で電線共同溝等工事中 進捗状況2026.3

中野区で事業が行われている補助第227号線(大和町)の進捗状況を見て来ました。

東京都が進める「木密地域不燃化10年プロジェクト」における「特定整備路線」であり、木造住宅密集地域の防災性向上を目的に、東京都が事業を行っているものです。

ここ数年相次いで工事発注が行われており、訪問時点では、早稲田通りから北に約196mまでの区間で、電線共同溝などの整備工事が進められています。

事業概要

補助第227号線杉並区高円寺南二丁目から練馬区中村北一丁目に至る延長約4,490mの都市計画道路です。このうち上記で示した早稲田通りから妙正寺川では、「大和町区間」として道路を拡幅する事業を行っています。

施行者は東京都です。延長は約710m、幅員16mで、2車線の道路となる計画です。

「木密地域不燃化10年プロジェクト」における「特定整備路線」であり、木造住宅密集地域の防災性向上を目的に整備が行われています。

基本データ

施行者 東京都
延長 約710m
幅員 16m(標準)
施行期間 2013年12月5日~2029年3月31日
2026年3月9日時点

用地取得率の推移

※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点

最近の発注状況

工事
発注年度 工事名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2024年度 街路築造工事のうち排水管設置工事(6三-補227大和町) 株式会社吉嶌工業 19,409,500円
2024年度 街路築造工事のうち排水管設置工事その2(6三-補227大和町) 株式会社沢田工業 29,746,458円
2024年度 街路築造工事及び電線共同溝設置工事(6三-補227大和町) 株式会社飛鳥 137,399,394円
2025年度 街路築造工事及び電線共同溝設置工事(7三-補227大和町) 不調 -
2025年度 街路築造工事のうち排水管設置工事(7三-補227大和町) 不調 -
委託
発注年度 委託名称 受注者 当初契約額(税込)
※これ以前は情報収集していません
2024年度 土壌汚染詳細調査委託(6三-補227大和町) 株式会社アガック 721,600円
2024年度 土壌汚染対策詳細修正設計(6三-補227大和町) 株式会社間瀬コンサルタント 2,101,000円
2024年度 土壌汚染調査委託【補助第227号線(大和町)】 株式会社サンコー環境調査センター 352,000円
2024年度 令和7年度東京都市計画道路事業補助線街路第227号線(大和町)生活再建プランナー業務委託 株式会社GMK 14,685,000円
2024年度 電線共同溝詳細修正設計及び道路詳細修正設計(6三-補227大和町) 株式会社東洋設計 9,790,000円
2025年度 土壌汚染詳細調査委託(7三-補227大和町) 株式会社環境公害分析センター 693,000円
2025年度 土壌汚染対策詳細修正設計(7三-補227大和町) 株式会社間瀬コンサルタント 4,015,000円
2025年度 令和7年度東京都市計画道路事業補助線街路第227号線(大和町)外3事業生活再建プランナー業務委託 株式会社GMK 23,100,000円
この表の注意事項
データ収集期間:工事2024年度~、委託2024年度~(それ以前は収集していません)
最終更新日:2026年3月13日

自治体等が運営する入札情報サービスなどをもとに情報を収集しています。見落とし等をする可能性があり、すべての契約を網羅しているとは限りません。特に普段とは異なる名称法則で発注されている場合は見落としが発生しがちです。また、入札後随時更新することは労力がかかりすぎて不可能であるため、データ収集開始日以前及び最終更新日以降の情報は掲載できていません
契約額は入札情報サービス記載の当初契約額です。契約変更等があったとしても対応していません。記載がないものは情報収集していません。
発注年度は入札日を基準としています。入札を前年度に行い、契約を4月1日以降としている場合でも、入札日の年度を発注年度として記載しています。また、工事や業務は複数年にまたがる場合があります。
次の委託・工事は原則掲載しません。
・入札情報サービスに掲載されない契約(特命随契、少額随契、見積合わせ、オープンカウンター方式による契約など)
・用地の管理工事
・維持・修繕等の単価契約
・入札不調や取り下げられた案件(公表する一部自治体除く)
・占用企業者による工事(下水道・水道・ガス等)
・物件補償や土地鑑定
・積算照査や発注者支援業務
など


この枠内の情報は随時更新されます。記事本文の情報と枠内の情報に時間的差異が生じる場合があります。

タグ:補助第227号線(大和町)

補助第227号線(大和町) 早稲田通り側で電線共同溝等工事中 進捗状況2026.3

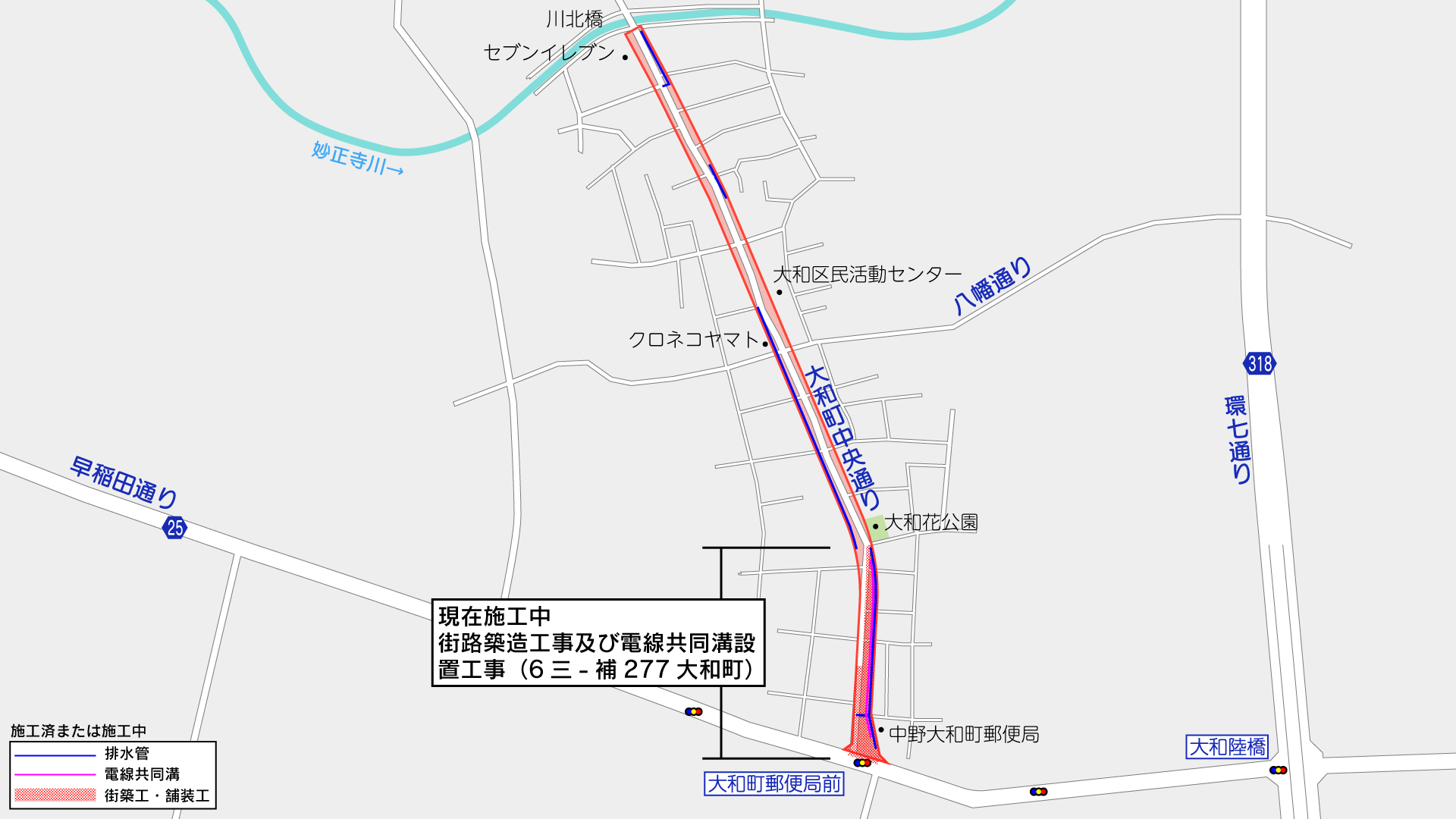

進捗状況

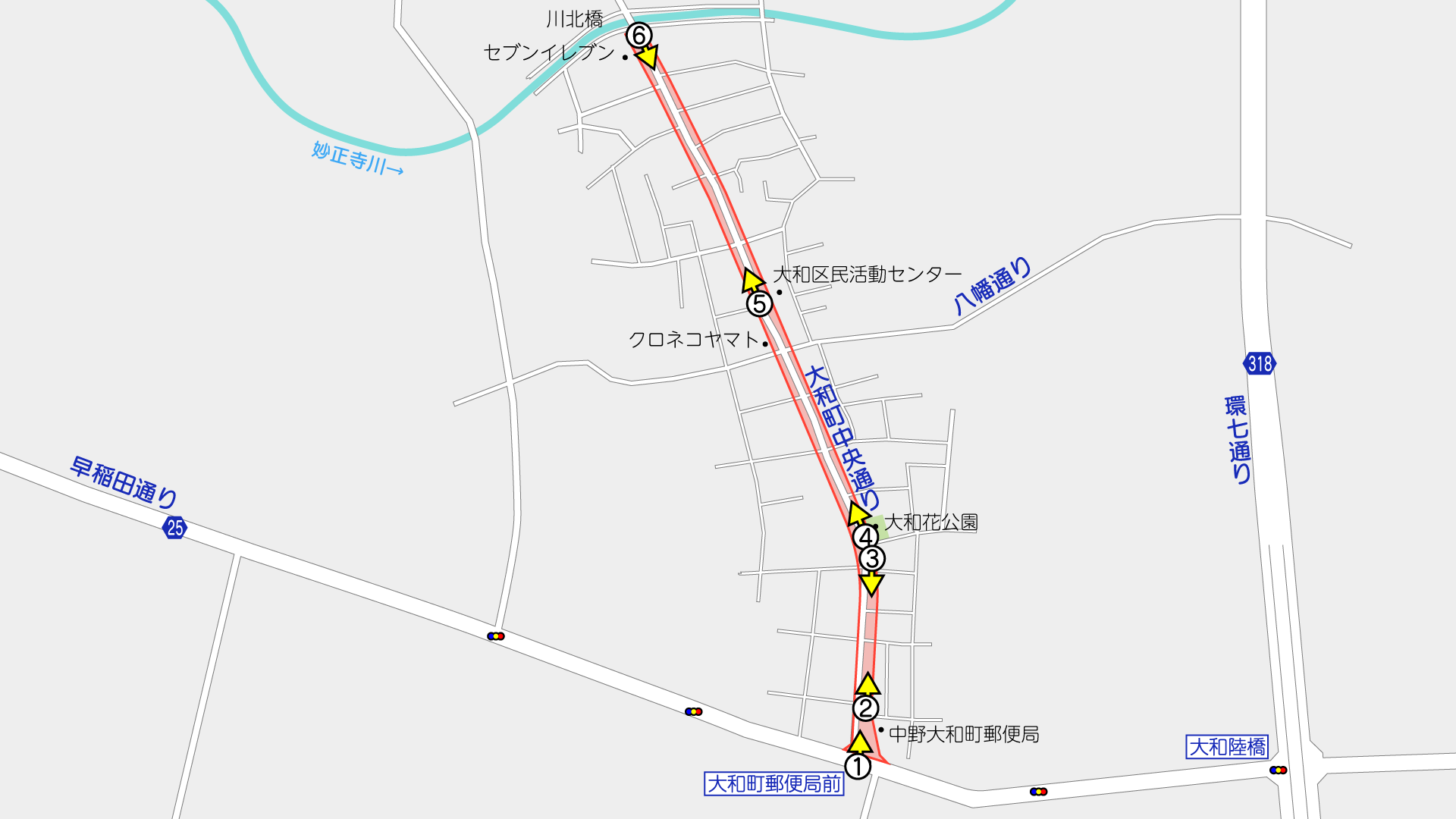

撮影位置はこの通りです。(周辺のGoogleマップ

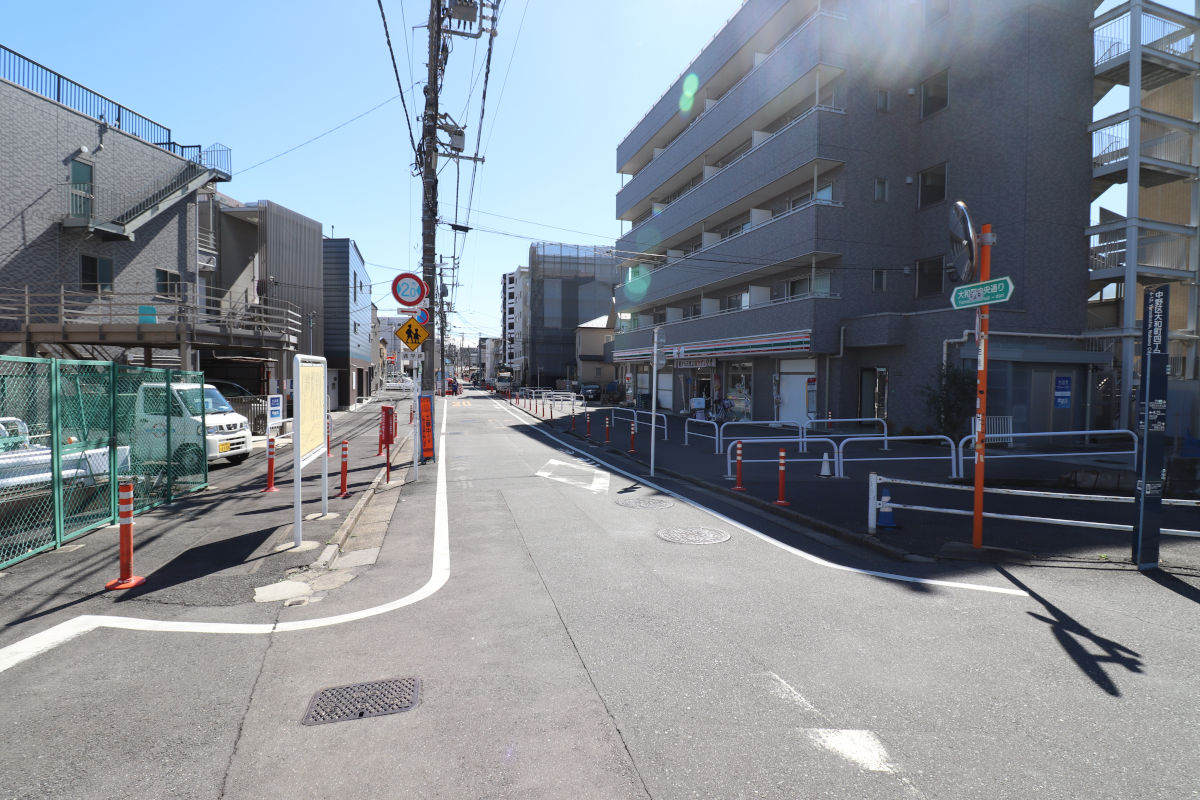

①早稲田通り、大和町郵便局前交差点(地図

早稲田通りと交わる大和町郵便局前交差点から北側が事業区間です。

正面の大和町中央通りを拡幅する形で事業が行われています。

大和町郵便局前交差点付近は、2023年度発注工事で、2025年初頭(?)に車道と交差点部が切り替えられました。

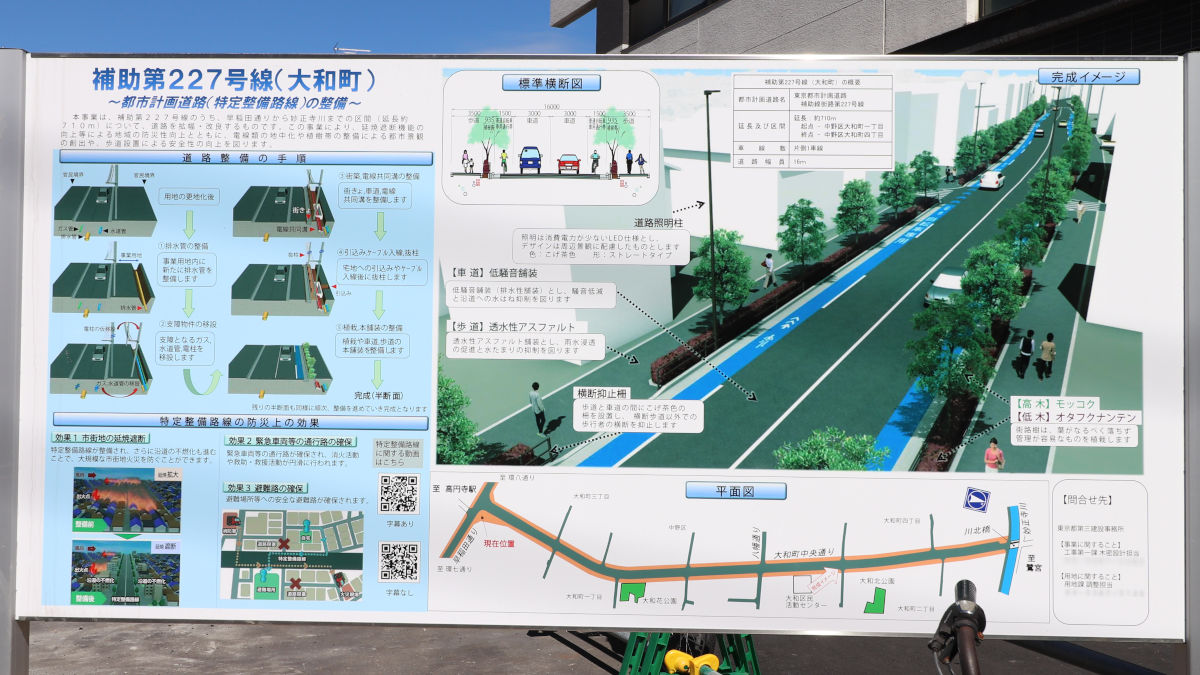

地震に関する地域危険度測定調査(第9回)から抜粋

この周辺は、「地震に関する地域危険度測定調査(第9回)」における総合危険度ランクが4または5となっていて、いわゆる木造住宅密集地域です。

この道路は、延焼遮断帯や緊急車両の通行路確保などを目的に、特定整備路線として整備が行われています。

東京都が委託した民間会社による相談窓口の開設などが行われていて、手厚く予算も確保されている模様です。

工事内容
工事件名街路築造工事及び電線共同溝設置工事(6三-補227大和町)
施工者株式会社飛鳥
工事期間2026年3月中旬まで
工事概要街路築造工事
 舗装工、地盤改良工、排水構造物工
電線共同溝
 管路部、特殊部      他

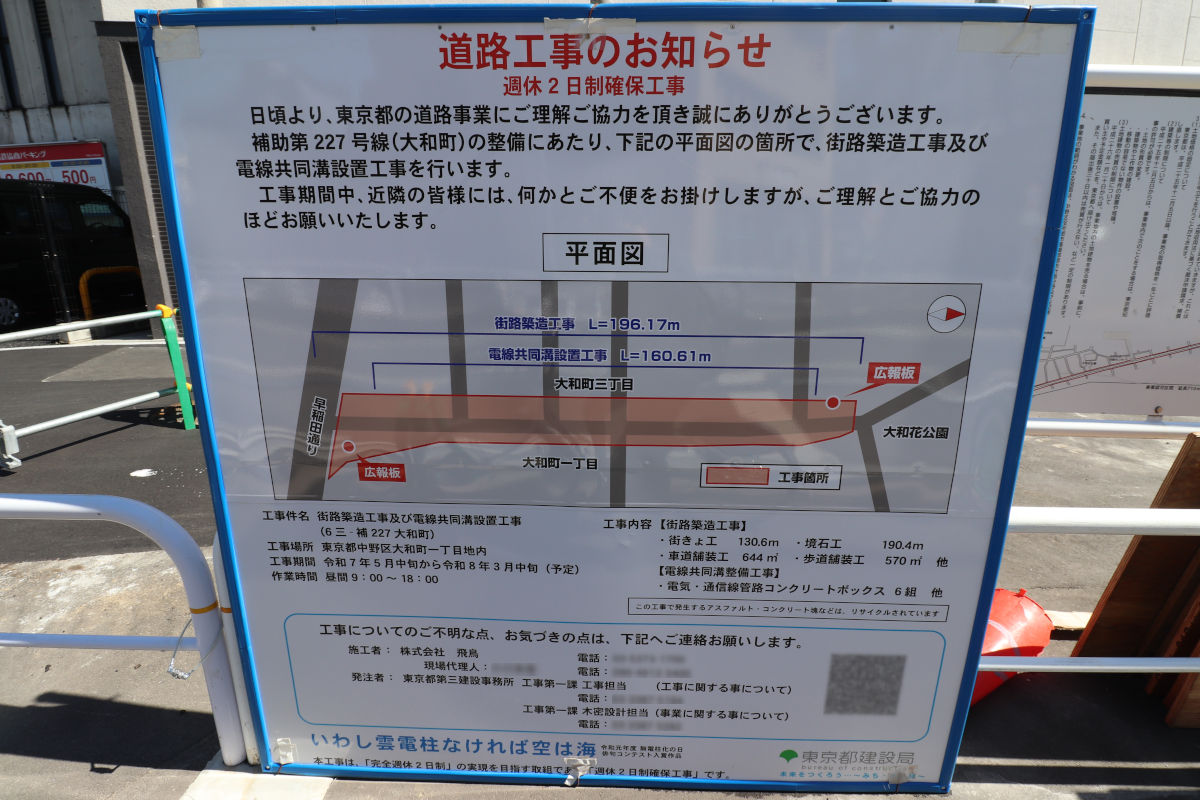

現在は、写真①から③までの約196mの区間で、電線共同溝と街築工などを行う工事が行われています。道路の東側断面の工事を行うものです。

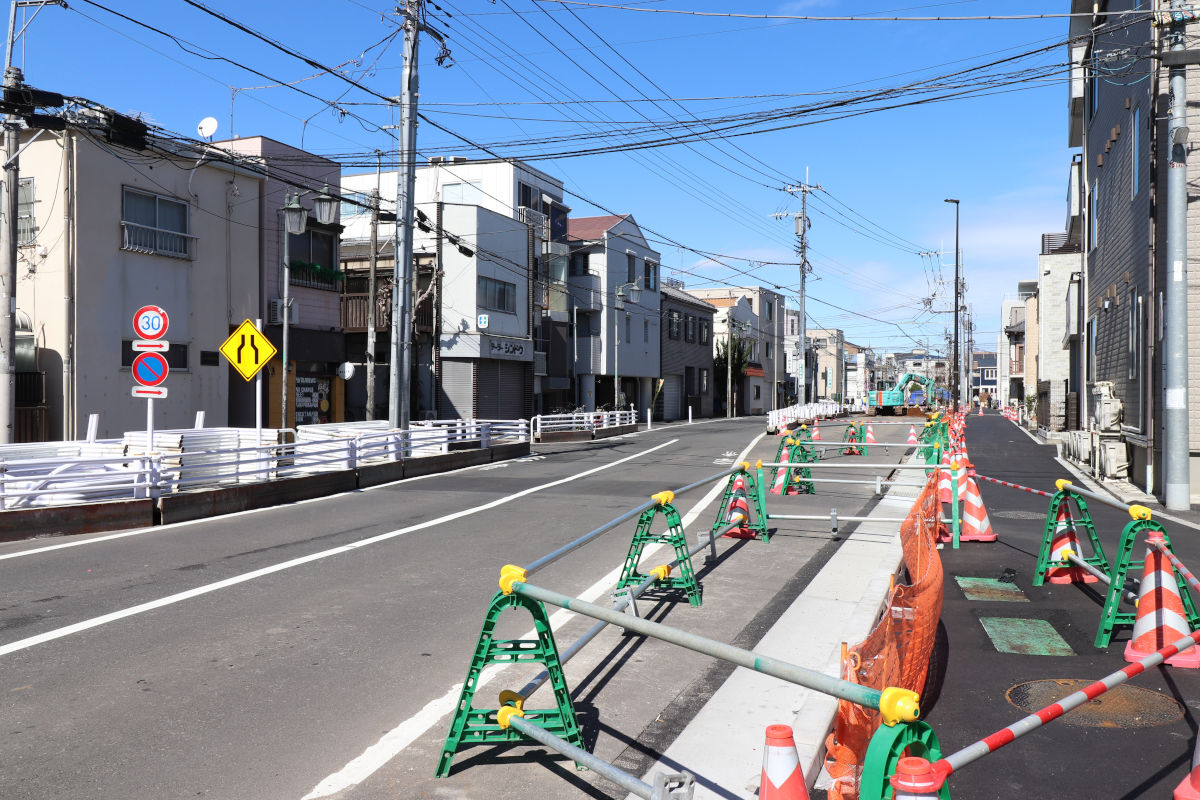

②中野大和町郵便局の前(地図

写真①~③までの区間は、おおむね現道東側に拡幅する計画で、この区間の用地の取得は完了しているものとみられます。

今回の工事は、その拡幅側の東側に電線共同溝を整備するもので、合わせて街築工を行う模様です。

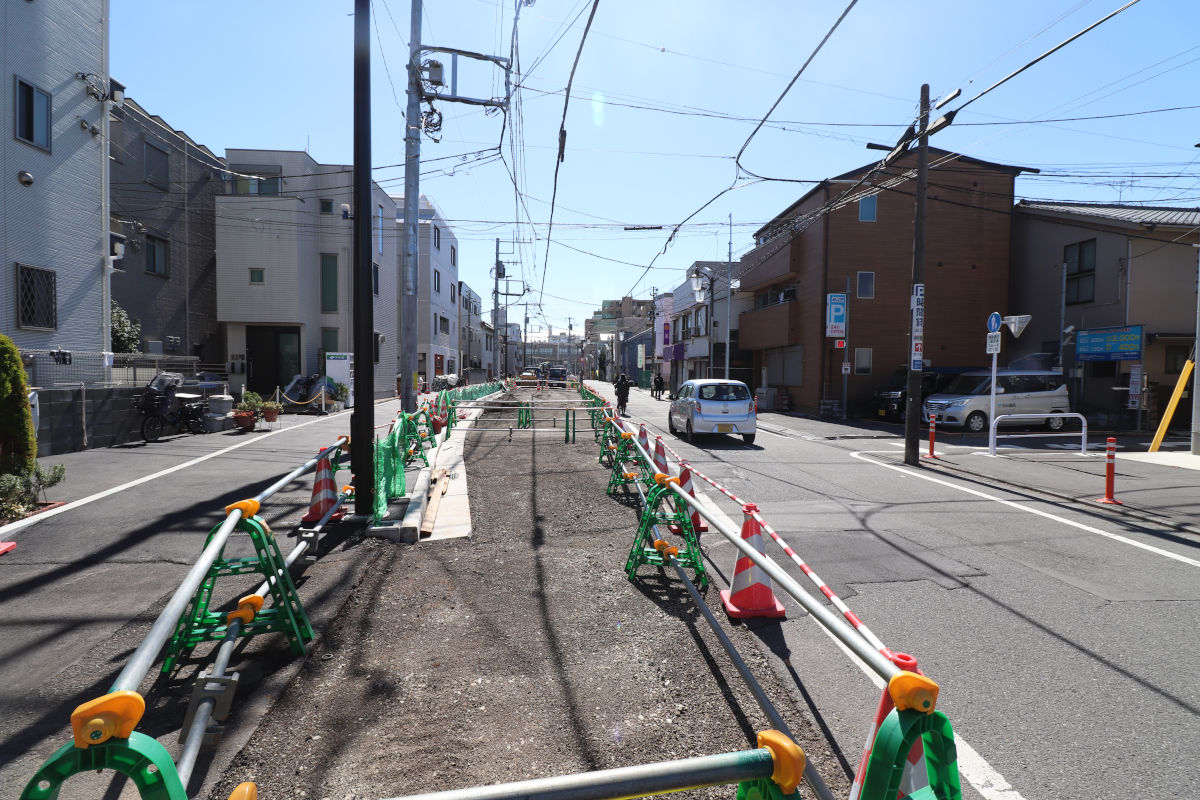

③大和花公園から南向き(地図

既に工事は進んでいて、東側の歩道整備などが進んでいます。車道部も路盤整備が進んでいる状況です。

この工事完了後は、車道の通行部分の切替えが行われる模様で、今後は西側断面の整備が進められていくことになると見られます。

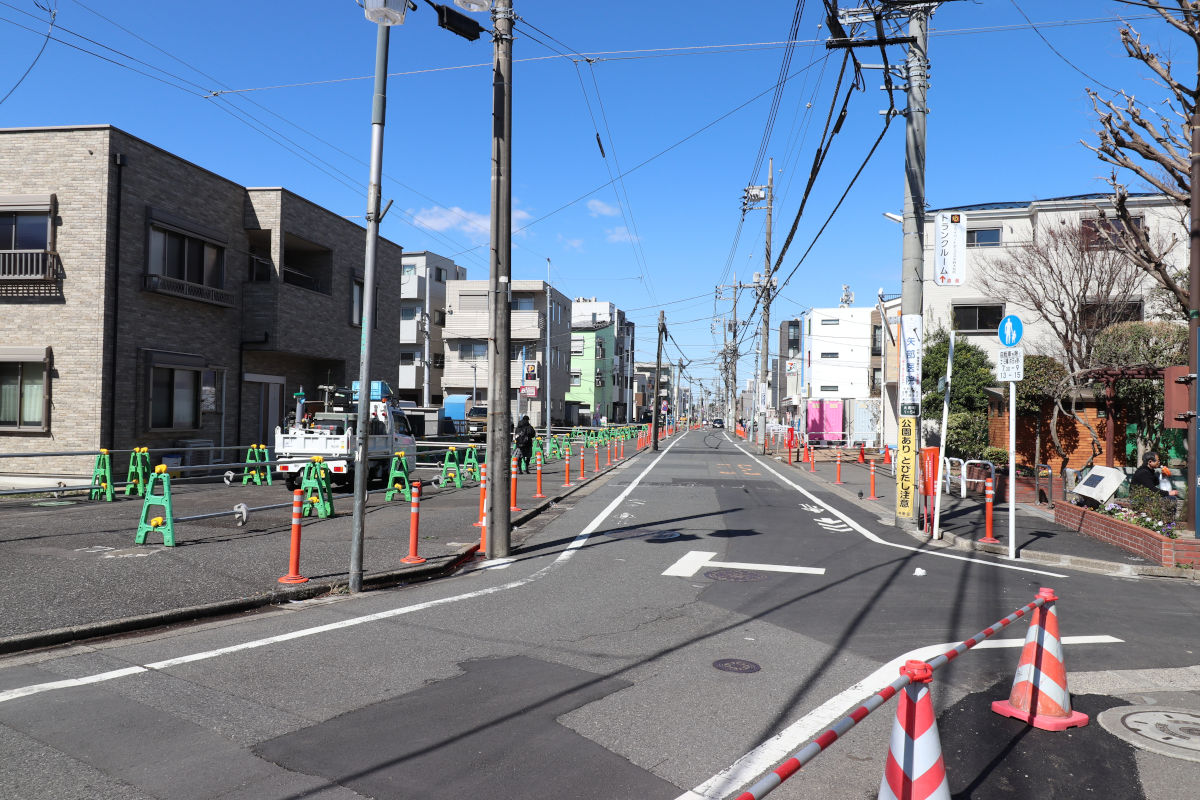

④大和花公園から北側(地図

写真④から妙正寺川までの区間は、概ね両側に拡幅する計画です。

東京都のサイトによると、2025年4月1日時点の用地取得率は96%とのことです。

⑤大和区民活動センター前(地図

写真④から北側は、訪問時点では建設局発注工事は行われていませんでしたが(管理工事除く)水道工事などの占用工事が連続して行われていました。

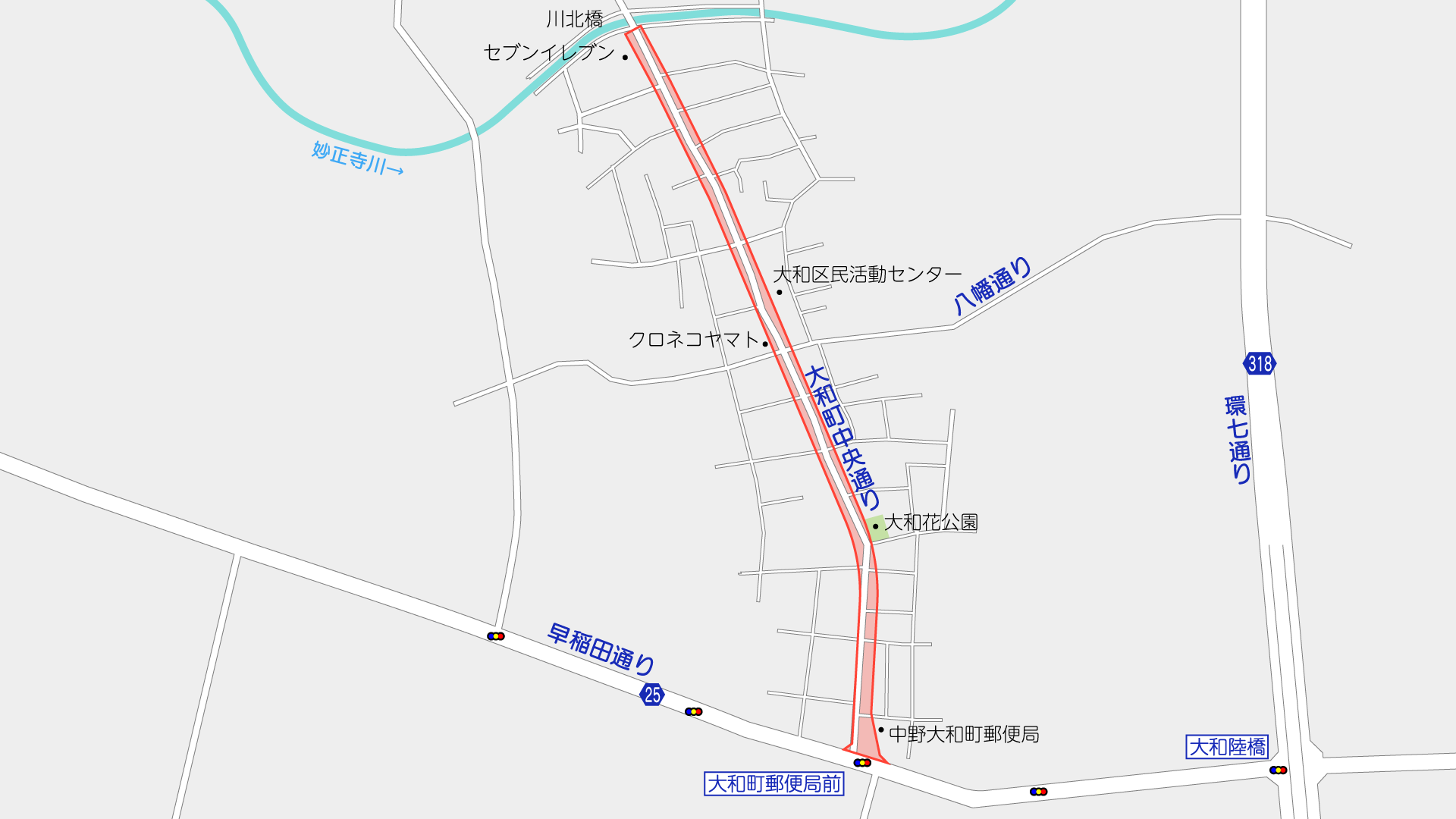

⑥妙正寺川から見た様子(地図

2025年度は、「街路築造工事及び電線共同溝設置工事(7三-補227大和町)」、「街路築造工事のうち排水管設置工事(7三-補227大和町)」の2件の工事が発注されましたが、いずれも不調となりました。

ここのところは年2件ペースで工事発注されており、道路整備は一気に進んでいきそうです。

補助第227号線は、2016年に策定された『東京における都市計画道路の整備(第四次事業化計画)』で、この北側の新青梅街道までの区間が優先整備路線に選定されていましたが、現時点までに事業着手していません。2026年に策定予定の『第五次事業化計画』においても優先整備路線に選定される見通しです。(記事執筆の1月13日時点で案のみ公表)

撮影日:2026年3月4日 記載内容は執筆日または撮影時のものです。変更があった場合も追記できていない場合があります。

コメント

タイトルとURLをコピーしました
