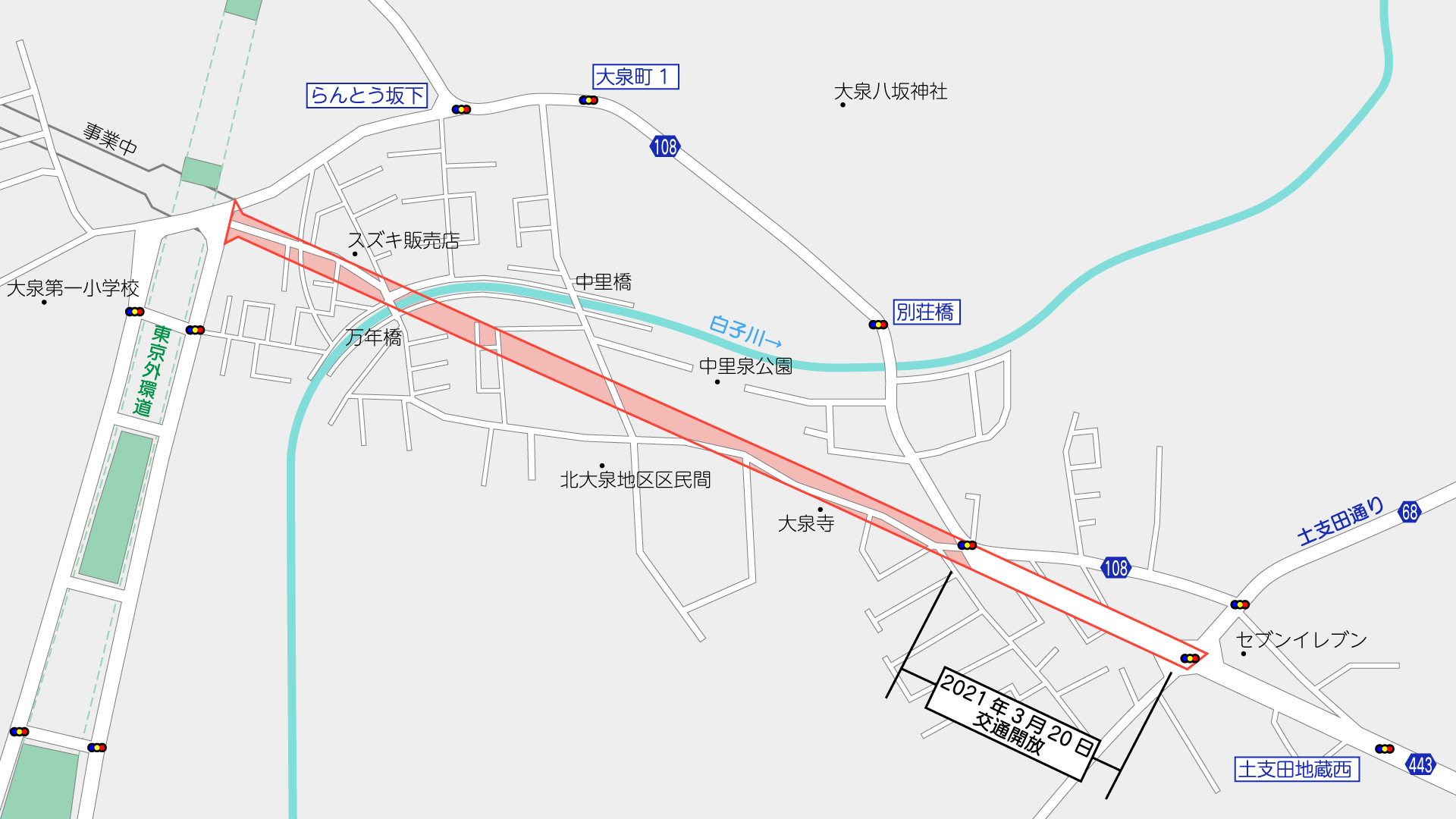

補助第230号線は、練馬区関町南四丁目から練馬区光が丘三丁目に至る延長約10,390mの都市計画道路です。このうち、上記図で示した土支田通りから外環道までの区間では、道路を新設する事業が行われています。
施行者は東京都で、延長は約850mで、幅員18mの道路となる計画です。
このうち、土支田通りから約200mの区間は、2021年3月20日に暫定交通開放されました。
この道路は、光ヶ丘駅~大泉学園町駅(仮称)間で検討が進められている都営大江戸線の延伸ルートとして想定されています。
基本データ
| 施行者 | 東京都 |
| 延長 | 約850m |
| 幅員 | 18m |
| 車線数 | 2 |
| 事業施行期間 | 2009年7月21日~2028年3月31日 |
| 交通開放 | 土支田通りから200mの区間:2021年3月20日 |
| 2026年1月18日時点 | |
用地取得率の推移
※データ出典は各点にカーソルに合わせた際に表示します。
※取得できたデータのみ表示しています。
※市議会答弁は日付の言及があるものはその日付、ないものは発言の日時点
最近の発注状況
| 工事 | |||
|---|---|---|---|
| 発注年度 | 工事名称 | 受注者 | 当初契約額(税込) |
| ※これ以前は情報収集していません | |||
| 2024年度 | 工事用通路整備工事(6四-補230大泉町外2路線) | 共栄土木株式会社 | 74,380,000円 |
| 委託 | |||
|---|---|---|---|
| 発注年度 | 委託名称 | 受注者 | 当初契約額(税込) |
| ※これ以前は情報収集していません | |||
| 2024年度 | 道路予備修正設計(6四-補230大泉学園町外2路線) | 中央復建コンサルタンツ株式会社 | 4,900,000円 |
| 2025年度 | 道路詳細補足設計(7四-補230大泉町) | 中央復建コンサルタンツ株式会社 | 6,000,000円 |
